技术交底统计
表C2-1
编 号
工程名称
施工单位
交底提要
交底内容:
一、 开挖施工

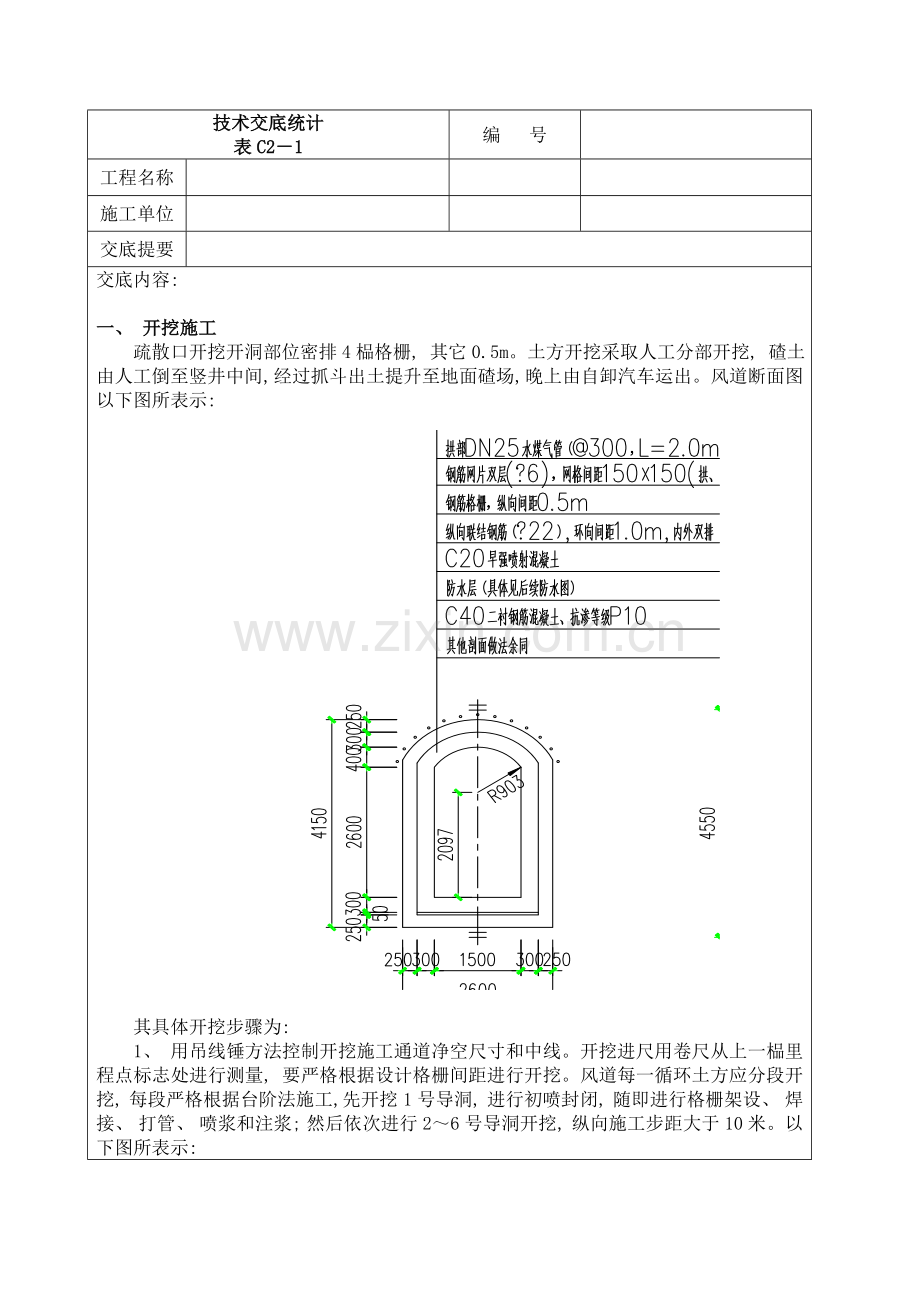

疏散口开挖开洞部位密排4榀格栅, 其它0.5m。土方开挖采取人工分部开挖, 碴土由人工倒至竖井中间, 经过抓斗出土提升至地面碴场, 晚上由自卸汽车运出。风道断面图以下图所表示:
其具体开挖步骤为:
1、 用吊线锤方法控制开挖施工通道净空尺寸和中线。开挖进尺用卷尺从上一榀里程点标志处进行测量, 要严格根据设计格栅间距进行开挖。风道每一循环土方应分段开挖, 每段严格根据台阶法施工,先开挖 1号导洞, 进行初喷封闭, 随即进行格栅架设、 焊接、 打管、 喷浆和注浆; 然后依次进行2~6号导洞开挖, 纵向施工步距大于10米。以下图所表示:

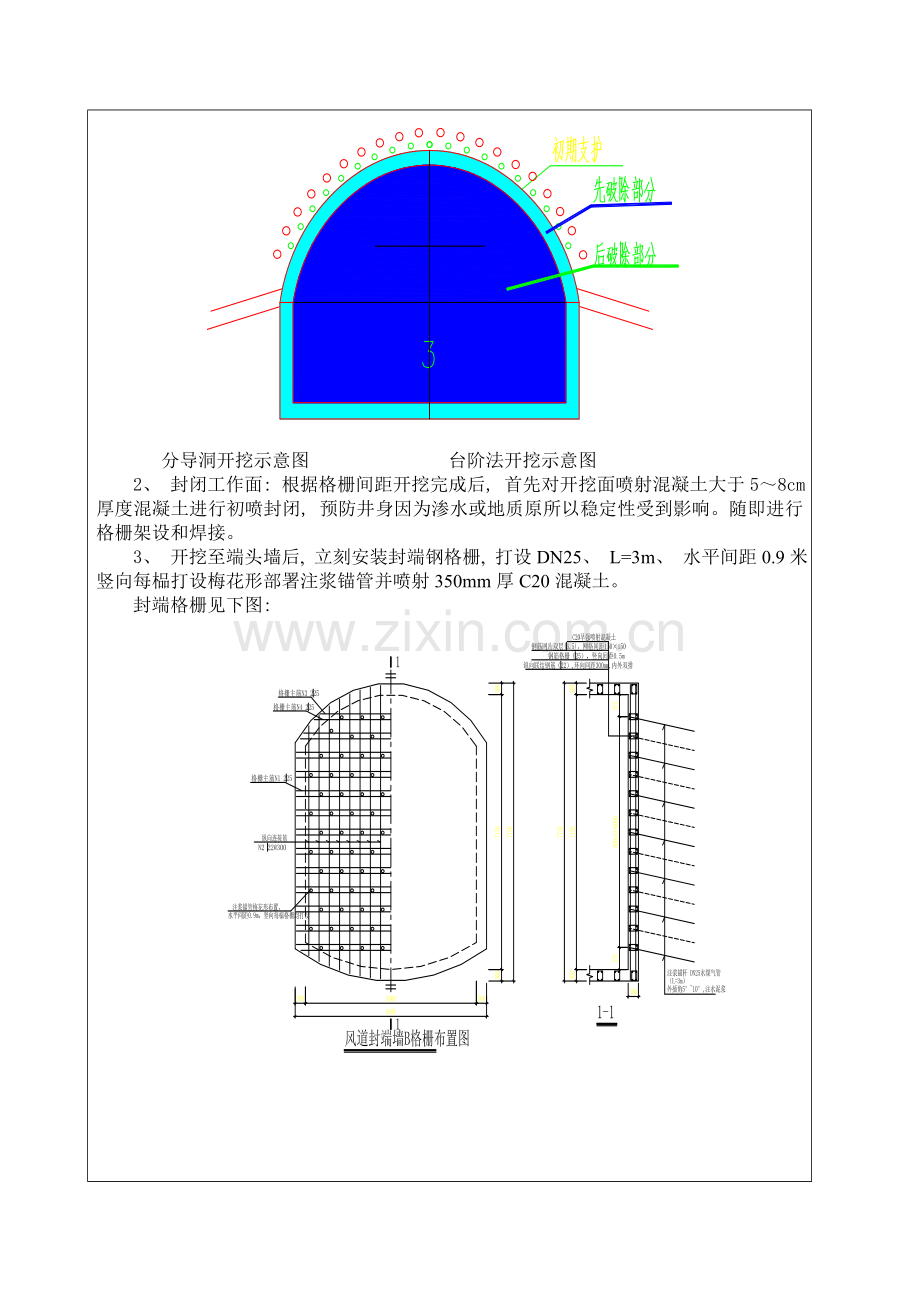

分导洞开挖示意图 台阶法开挖示意图
2、 封闭工作面: 根据格栅间距开挖完成后, 首先对开挖面喷射混凝土大于5~8cm厚度混凝土进行初喷封闭, 预防井身因为渗水或地质原所以稳定性受到影响。随即进行格栅架设和焊接。
3、 开挖至端头墙后, 立刻安装封端钢格栅, 打设DN25、 L=3m、 水平间距0.9米竖向每榀打设梅花形部署注浆锚管并喷射350mm厚C20混凝土。
封端格栅见下图:
三、 土方开挖注意事项
1、 依据实际地质情况, 施工通道能够采取人工配合机械开挖;
2、 依据施工现场实际情况及现况环境要求, 采取随挖随运开挖方法;
3、 开挖竖向分层高度按设计要求确定;
4、 土体开挖次序如上图, 每步开挖深度以该格栅间距为准, 不得超挖, 对粉细砂层以下采取超前小导管进行土体加固, 方可开挖土体。
5、 机械开挖时要有专员指挥, 在机械回转半径之内不得站人, 封端后在洞口设置红白栏杆和警示标志;
6、 土方开挖施工时, 如碰到不可预见危险情况时, 要立刻停止施工作业, 上报项目部相关人员, 待作出合理处理方案时, 再进行下步工序。
审核人
交底人
接收交底人
