建筑设备安装工程概预算-刷油防腐蚀绝热工程工程量计算.pptx

上传人:胜**** 文档编号:950145 上传时间:2024-04-08 格式:PPTX 页数:33 大小:302.49KB
下载 相关 举报
建筑设备安装工程概预算-刷油防腐蚀绝热工程工程量计算.pptx_第1页
第1页 / 共33页
建筑设备安装工程概预算-刷油防腐蚀绝热工程工程量计算.pptx_第2页
第2页 / 共33页
建筑设备安装工程概预算-刷油防腐蚀绝热工程工程量计算.pptx_第3页
第3页 / 共33页
建筑设备安装工程概预算-刷油防腐蚀绝热工程工程量计算.pptx_第4页
第4页 / 共33页
建筑设备安装工程概预算-刷油防腐蚀绝热工程工程量计算.pptx_第5页
第5页 / 共33页
点击查看更多>>
资源描述

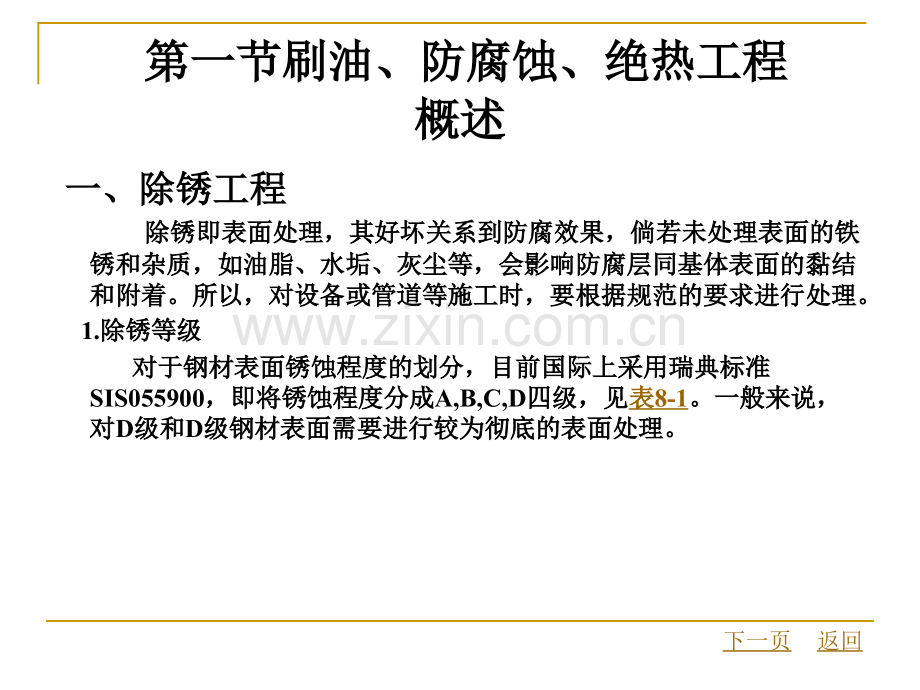

1、 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 一、除锈工程一、除锈工程 除锈即表面处理,其好坏关系到防腐效果,倘若未处理表面的铁除锈即表面处理,其好坏关系到防腐效果,倘若未处理表面的铁锈和杂质,如油脂、水垢、灰尘等,会影响防腐层同基体表面的黏结锈和杂质,如油脂、水垢、灰尘等,会影响防腐层同基体表面的黏结和附着。所以,对设备或管道等施工时,要根据规范的要求进行处理。和附着。所以,对设备或管道等施工时,要根据规范的要求进行处理。1.除锈等级除锈等级 对于钢材表面锈蚀程度的划分,目前国际上采用瑞典标准对于钢材表面锈蚀程度的划分,目前国际上采用瑞典标准SIS055900,即将锈蚀

2、程度分成,即将锈蚀程度分成A,B,C,D四级,见四级,见表表8-1。一般来说,。一般来说,对对D级和级和D级钢材表面需要进行较为彻底的表面处理。级钢材表面需要进行较为彻底的表面处理。下一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 2.除锈方法除锈方法 金属表面的除锈方法主要有手工除锈、动力工具除锈、喷砂除锈金属表面的除锈方法主要有手工除锈、动力工具除锈、喷砂除锈及化学除锈。及化学除锈。二、刷油工程二、刷油工程 刷油亦称为涂覆,是安装工程施工中常见的重要内容,将普通油刷油亦称为涂覆,是安装工程施工中常见的重要内容,将普通油脂漆料涂刷在金属表面、使之与外界隔绝,以防止

3、气体、水分的氧化脂漆料涂刷在金属表面、使之与外界隔绝,以防止气体、水分的氧化侵蚀,并增加光泽。设备、管道以及附属钢结构经过除锈以后,就可侵蚀,并增加光泽。设备、管道以及附属钢结构经过除锈以后,就可在其表面进行刷油在其表面进行刷油(涂覆涂覆)。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述(一一)涂料的组成涂料的组成 涂料的种类虽然很多,但一般都包括成膜物、溶剂、颜料涂料的种类虽然很多,但一般都包括成膜物、溶剂、颜料(粉料粉料)、助剂。、助剂。(二二)涂料的作用涂料的作用 涂料是一种流动状态或粉末状态的有机物质。将其涂敷在物体表涂料是一种流动状态或粉末状态的有

4、机物质。将其涂敷在物体表面上干燥面上干燥(或固化干燥或固化干燥)后形成一层薄膜,均匀地覆盖并紧附在物体表后形成一层薄膜,均匀地覆盖并紧附在物体表面上。其作用是面上。其作用是:(1)保护作用。保护作用。(2)装饰作用。装饰作用。(3)特殊功能作用。特殊功能作用。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述(三三)涂料的分类涂料的分类 1.按涂料的构成形态分按涂料的构成形态分 (1)按成膜物质的分散形态,分为无溶剂型涂料、溶剂型涂料、分散型按成膜物质的分散形态,分为无溶剂型涂料、溶剂型涂料、分散型涂料、水乳胶型涂料、粉末型涂料。涂料、水乳胶型涂料、粉末型涂料。

5、(2)按是否含有颜料,分为厚漆按是否含有颜料,分为厚漆(系含有颜料的有色不透明的无溶剂型涂系含有颜料的有色不透明的无溶剂型涂料料)、磁漆、磁漆(系含有颜料的有色不透明的溶剂型涂料系含有颜料的有色不透明的溶剂型涂料)与清漆与清漆(系不含有颜系不含有颜料的溶剂型涂料,一般为透明的料的溶剂型涂料,一般为透明的)。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述2.按成膜物质的类别分按成膜物质的类别分 (1)大漆大漆(改性的漆酚树脂漆改性的漆酚树脂漆)。(2)天然树脂清漆。天然树脂清漆。(3)沥青类涂料。沥青类涂料。(4)水性涂料。水性涂料。(5)油性涂料。油性涂料。

6、(6)纤维素涂料。纤维素涂料。(7)各类合成树脂涂料。各类合成树脂涂料。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述3.按成膜干燥机理分按成膜干燥机理分 (1)挥发干燥型涂料,又称热塑性涂料挥发干燥型涂料,又称热塑性涂料(系指自然干燥型涂料系指自然干燥型涂料)。(2)固化干燥型涂料,又称气干型涂料固化干燥型涂料,又称气干型涂料(与空气中的氧气或潮气反应而干与空气中的氧气或潮气反应而干燥燥)。(3)烘烤型涂料,又称热固型涂料或热熔融型涂料。烘烤型涂料,又称热固型涂料或热熔融型涂料。(4)触媒固化型涂料触媒固化型涂料(加入固化剂或促进与固化剂固化干燥的加入固化

7、剂或促进与固化剂固化干燥的)。(5)辐射型涂料。辐射型涂料。(6)多组分型涂料。多组分型涂料。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 4.按成膜程序分按成膜程序分 按成膜程序分为底漆、中间漆及面漆。按成膜程序分为底漆、中间漆及面漆。(四四)涂料选用的原则涂料选用的原则 (1)涂料的适用范围和环境条件。涂料的适用范围和环境条件。(2)被涂物体的材质。被涂物体的材质。(3)涂料的配套性。涂料的配套性。(4)经济效果。经济效果。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 三、防腐蚀工程三、防腐蚀工程 防腐蚀是指在碳钢

8、管道、设备、型钢支架和水泥砂浆表面要喷防腐蚀是指在碳钢管道、设备、型钢支架和水泥砂浆表面要喷涂防锈漆,粘贴耐腐蚀材料和涂抹防腐蚀面层,用以抵御腐蚀物质的涂防锈漆,粘贴耐腐蚀材料和涂抹防腐蚀面层,用以抵御腐蚀物质的侵蚀。防腐蚀工程是避免管道和设备腐蚀损失,减少使用昂贵的合金侵蚀。防腐蚀工程是避免管道和设备腐蚀损失,减少使用昂贵的合金钢,杜绝生产中的泄漏和保证设备正常连续运转及安全生产的重要手钢,杜绝生产中的泄漏和保证设备正常连续运转及安全生产的重要手段。段。防腐,有内防腐和外防腐之分,安装工程中的管道、设备、管防腐,有内防腐和外防腐之分,安装工程中的管道、设备、管件、阀门等,除采取外防腐措施防止

9、锈蚀外,有些工程还要按照使用件、阀门等,除采取外防腐措施防止锈蚀外,有些工程还要按照使用或设计的要求,采用内防腐措施,涂刷防腐材料或用防腐材料衬里,或设计的要求,采用内防腐措施,涂刷防腐材料或用防腐材料衬里,附着于内壁,与腐蚀物质隔开。因此,也可以说防腐蚀工程是根据需附着于内壁,与腐蚀物质隔开。因此,也可以说防腐蚀工程是根据需要对除锈、刷油、绝热等工程的综合处理。要对除锈、刷油、绝热等工程的综合处理。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 目前,防腐蚀方法较多,概括起来一般包括电化学防护、添加缓目前,防腐蚀方法较多,概括起来一般包括电化学防护、添加缓

10、蚀剂、金属镀层保护、非金属材料保护、用非金属材料代替金属材料、蚀剂、金属镀层保护、非金属材料保护、用非金属材料代替金属材料、选用有色金属或合金材料、去掉介质中的有害成分、钝化液处理以及选用有色金属或合金材料、去掉介质中的有害成分、钝化液处理以及选用合理的结构、先进的工艺流程等。选用合理的结构、先进的工艺流程等。1.电化学防护电化学防护 电化学腐蚀是金属在介质溶液中电化学腐蚀是金属在介质溶液中,由于存在阳极与阴极区之间的电由于存在阳极与阴极区之间的电位差位差,形成了腐蚀电池而引起的腐蚀。形成了腐蚀电池而引起的腐蚀。为了避免这种腐蚀,采取相应的电化学防护,其方法是为了避免这种腐蚀,采取相应的电化学

11、防护,其方法是:对被保护对被保护的金属面,通以直流电流进行极化,消除电解质中形成的电位差,使的金属面,通以直流电流进行极化,消除电解质中形成的电位差,使其达到某一电位,使被保护的金属减少腐蚀。其达到某一电位,使被保护的金属减少腐蚀。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 电化学防护分为阳极保护和阴极保护两种。电化学防护分为阳极保护和阴极保护两种。(1)阳极保护阳极保护(又叫化学转化又叫化学转化):是在被保护的金属表面通以阳极直流电流,是在被保护的金属表面通以阳极直流电流,使金属表面形成一种钝化膜,增加腐蚀阻力,阻止介质与金属表面进使金属表面形成一种钝

12、化膜,增加腐蚀阻力,阻止介质与金属表面进行腐蚀反应。行腐蚀反应。(2)阴极保护是在被保护金属面通以阴极直流电流,消除或者减少被保阴极保护是在被保护金属面通以阴极直流电流,消除或者减少被保护金属表面的腐蚀电池作用。护金属表面的腐蚀电池作用。2.添加缓蚀剂添加缓蚀剂 在腐蚀介质中添加少许某些物质,就会使腐蚀介质的腐蚀速度降在腐蚀介质中添加少许某些物质,就会使腐蚀介质的腐蚀速度降低或停止,称这类物质为缓蚀剂。缓蚀剂的特点是不改变介质的性质。低或停止,称这类物质为缓蚀剂。缓蚀剂的特点是不改变介质的性质。缓蚀剂主要有吸附缓蚀剂、除蚀剂、氧化剂及气相缓蚀剂等。缓蚀剂主要有吸附缓蚀剂、除蚀剂、氧化剂及气相缓

13、蚀剂等。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 3.金属镀层保护金属镀层保护 将有色金属材料采用气喷涂或电镀、热浸等方法嵌附在被保护的将有色金属材料采用气喷涂或电镀、热浸等方法嵌附在被保护的金属表面上,防止介质对金属表面的腐蚀作用。如对桥梁、排气筒等,金属表面上,防止介质对金属表面的腐蚀作用。如对桥梁、排气筒等,用喷铝的方法镀层保护,可以减少介质对金属的腐蚀作用。用喷铝的方法镀层保护,可以减少介质对金属的腐蚀作用。4.非金属材料保护非金属材料保护 采用耐腐蚀的非金属材料,如各种陶瓷砖、板、橡胶、塑料、玻采用耐腐蚀的非金属材料,如各种陶瓷砖、板、橡胶、

14、塑料、玻璃钢等,对设备及管道表面进行衬涂,防止介质与金属接触以达到防璃钢等,对设备及管道表面进行衬涂,防止介质与金属接触以达到防腐蚀的目的。腐蚀的目的。5.用非金属材料代替金属材料用非金属材料代替金属材料 选用耐腐蚀的非金属材料,如塑料、玻璃钢等,加工制造各种选用耐腐蚀的非金属材料,如塑料、玻璃钢等,加工制造各种管道、管件、设备等应用于生产中。管道、管件、设备等应用于生产中。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述6.选用有色金属或合金材料选用有色金属或合金材料 针对介质的腐蚀性质,合理选用有色金属或合金材料,制造各种针对介质的腐蚀性质,合理选用有色金

15、属或合金材料,制造各种设备、管道。设备、管道。如用镍管、铅管分别作浓碱液和硫酸的输送管道,用铝如用镍管、铅管分别作浓碱液和硫酸的输送管道,用铝板、不锈钢板材分别制作浓硝酸贮罐和硝酸吸收塔等。板、不锈钢板材分别制作浓硝酸贮罐和硝酸吸收塔等。7.除掉介质中的有害成分除掉介质中的有害成分 酸性气体氯气、二氧化硫酸性气体氯气、二氧化硫,含有,含有0.02%以上的水分时,对金以上的水分时,对金属表面的腐蚀作用很严重,用干燥方法预先除掉或减少气体中的水分,属表面的腐蚀作用很严重,用干燥方法预先除掉或减少气体中的水分,就可以减少酸性气体对金属表面的腐蚀等。就可以减少酸性气体对金属表面的腐蚀等。8.钝化液处理

16、钝化液处理 钝化液处理法,是先将金属表面经过除锈,然后再用配制好的钝钝化液处理法,是先将金属表面经过除锈,然后再用配制好的钝化液进行浸泡,使其被保护的金属表面生成一种很薄的钝化膜。如对化液进行浸泡,使其被保护的金属表面生成一种很薄的钝化膜。如对金属填料环、输氧管道、枪炮筒进行烤蓝金属填料环、输氧管道、枪炮筒进行烤蓝(发蓝发蓝)处理等。处理等。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 9.选用合理的结构、先进的工艺流程选用合理的结构、先进的工艺流程 如预热焊接,减少焊接时产生的热应力和残余应力如预热焊接,减少焊接时产生的热应力和残余应力;采用的工艺采用的

17、工艺流程应力求避免停滞、聚集区域和局部受热现象的产生。流程应力求避免停滞、聚集区域和局部受热现象的产生。四、绝热工程四、绝热工程 绝热是减少系统热量向外传递绝热是减少系统热量向外传递(保温保温)或外部热量传入系统内或外部热量传入系统内(保保冷冷)而采取的一种工程措施。而采取的一种工程措施。保温和保冷不同,保冷的要求比保温高。保冷结构的热传递方向保温和保冷不同,保冷的要求比保温高。保冷结构的热传递方向是由外向内。在热传递过程中,由于保冷结构的内外温差,结构内的是由外向内。在热传递过程中,由于保冷结构的内外温差,结构内的温度低于外部空气的露点温度,使得渗入保冷结构的空气温度降低,温度低于外部空气的

18、露点温度,使得渗入保冷结构的空气温度降低,将空气中的水分凝结出来,在保冷结构内部积聚,甚至产生结冰现象,将空气中的水分凝结出来,在保冷结构内部积聚,甚至产生结冰现象,导致绝热材料的热导率增大,绝热效果降低甚至失效。为防止水蒸气导致绝热材料的热导率增大,绝热效果降低甚至失效。为防止水蒸气渗入绝热结构,保冷结构的绝热层外必须设置防潮层,而保温结构在渗入绝热结构,保冷结构的绝热层外必须设置防潮层,而保温结构在一般情况下不设置防潮层。一般情况下不设置防潮层。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 保温结构保温结构:防腐层防腐层保温层保温层保护层保护层识别层。

19、识别层。保冷结构保冷结构:防腐层防腐层保冷保冷(温温)层层防潮层防潮层保护层保护层识别层。识别层。绝热的作用概括如下绝热的作用概括如下:降低降低(或减少或减少)热量损失,节约燃料消耗热量损失,节约燃料消耗;防防止气体冷凝结露、流体冻结、蒸发损失,维护生产的正常进行止气体冷凝结露、流体冻结、蒸发损失,维护生产的正常进行;防止火防止火灾,提高耐火绝缘,防烫等,改善劳动条件灾,提高耐火绝缘,防烫等,改善劳动条件;避免能量的浪费,降低能避免能量的浪费,降低能耗等。耗等。1.绝热层材料分类绝热层材料分类 (1)按材质分。按材质,绝热层材料可分为有机材料和无机材料。按材质分。按材质,绝热层材料可分为有机材

20、料和无机材料。(2)按适用温度分。按适用温度,绝热层材料可分为保冷材料、保温材按适用温度分。按适用温度,绝热层材料可分为保冷材料、保温材料、隔热材料、耐火隔热材料料、隔热材料、耐火隔热材料(耐高温材料耐高温材料)。(3)按材料性状分。按材料性状,绝热层材料可分为轻质材料、硬质材按材料性状分。按材料性状,绝热层材料可分为轻质材料、硬质材料、半硬质材料、散状材料。料、半硬质材料、散状材料。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 2.绝热层施工方法及施工注意事项绝热层施工方法及施工注意事项 (1)采用定型的预制瓦块、板绝热施工,瓦块或板材间的缝隙应互相错采

21、用定型的预制瓦块、板绝热施工,瓦块或板材间的缝隙应互相错开。开。(2)用预制块砌筑设备封头时,需将预制块加工成扇形,砌筑后用铁丝用预制块砌筑设备封头时,需将预制块加工成扇形,砌筑后用铁丝(或钢带或钢带)捆扎固定或按设计要求施工。捆扎固定或按设计要求施工。(3)属于螺栓连接的部位,而且需要冷紧或者热紧的,都应分别在冷紧属于螺栓连接的部位,而且需要冷紧或者热紧的,都应分别在冷紧或者热紧之后单独进行绝热层和保护层施工。或者热紧之后单独进行绝热层和保护层施工。(4)保冷层施工时,若无设计要求,保冷层长度应大于设备或管道保冷保冷层施工时,若无设计要求,保冷层长度应大于设备或管道保冷厚度的四倍或达到垫木厚

22、度。厚度的四倍或达到垫木厚度。(5)保温或保冷管线应单独进行施工。保温或保冷管线应单独进行施工。(6)用定型管壳材料,在水平管道上安装时,必须上下覆盖、错接,使用定型管壳材料,在水平管道上安装时,必须上下覆盖、错接,使管壳材料水平接缝偏向侧面。管壳材料水平接缝偏向侧面。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 (7)带伴热管的管线保温,宜采用定型管壳材料。带伴热管的管线保温,宜采用定型管壳材料。(8)在伴管、主管之间分段加在伴管、主管之间分段加1020 mm厚的垫块,防止伴热管直接靠在厚的垫块,防止伴热管直接靠在主管上造成局部受热、介质结垢。主管上造成

23、局部受热、介质结垢。(9)弯头、阀门、三通、法共等部位绝热施工,应在设备、管道绝热施弯头、阀门、三通、法共等部位绝热施工,应在设备、管道绝热施工完毕后再单独进行施工,当采用棉毡等软质材料施工,应铺盖均匀、工完毕后再单独进行施工,当采用棉毡等软质材料施工,应铺盖均匀、薄厚一致。薄厚一致。(10)无设计要求时,设备、管道用硬质预制块材料进行绝热层施工,支无设计要求时,设备、管道用硬质预制块材料进行绝热层施工,支承环下应留出承环下应留出25mm膨胀缝隙,管道也应留出膨胀缝隙,管道也应留出40 mm膨胀缝隙。所有膨胀缝隙。所有缝隙应用与预制块导热性能相近的材料填塞,其厚度相同。缝隙应用与预制块导热性能

24、相近的材料填塞,其厚度相同。(11)若用软质材料施工,软质材料应与被绝热物表面贴紧,当捆扎时,若用软质材料施工,软质材料应与被绝热物表面贴紧,当捆扎时,铁线铁线(钢带钢带)间距间距150士士20 mm,环缝、竖缝应用导热系数相同的软质,环缝、竖缝应用导热系数相同的软质材料填塞严密。材料填塞严密。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 (12)若用半硬质材料施工,铁线或钢带间距若用半硬质材料施工,铁线或钢带间距150300 mm。(13)散状棉类施工时,宜分层进行,并分层捆扎,厚度散状棉类施工时,宜分层进行,并分层捆扎,厚度90 mm时应分时应分两层施

25、工,厚两层施工,厚度度 200 mm时应分多层进行施工。在施工前,应先预铺时应分多层进行施工。在施工前,应先预铺并达到要求的均匀一致厚度后,再进行施工。并达到要求的均匀一致厚度后,再进行施工。(14)采用散状材料填充时,应自下而上逐层填充,填充均匀。填充大型采用散状材料填充时,应自下而上逐层填充,填充均匀。填充大型立式设备时应设有隔板,除有设计要求外,每层隔板高度不得大于立式设备时应设有隔板,除有设计要求外,每层隔板高度不得大于1 000 mm,密实度应大于填充材料的密度。密实度应大于填充材料的密度。(15)捆扎方法捆扎方法:铁线或钢带的环向平面应与绝热层纵向垂直,须捆扎线铁线或钢带的环向平面

26、应与绝热层纵向垂直,须捆扎线扣,拧扣,拧23个扣为宜。个扣为宜。下一页上一页返回 第一节刷油、防腐蚀、绝热工程第一节刷油、防腐蚀、绝热工程概述概述 (16)喷涂发泡施工喷涂发泡施工:须采用喷涂方法进行绝热施工。须采用喷涂方法进行绝热施工。(17)设备及管道上的标记,铭牌应留出,不能留出的应在保护层外面另设备及管道上的标记,铭牌应留出,不能留出的应在保护层外面另行标出。行标出。(18)涂抹材料施工涂抹材料施工:采用涂抹材料施工时,应分层涂抹采用涂抹材料施工时,应分层涂抹(刮涂刮涂),保证连续,保证连续性,其施工程序如下性,其施工程序如下:表面清理表面清理配制材料配制材料刮涂第一层刮涂第一层检查检

27、查刮涂刮涂至要求厚度至要求厚度干干燥燥(24 h)涂刷防水剂。涂刷防水剂。上一页返回第二节除诱、刷油、绝热工程工程量第二节除诱、刷油、绝热工程工程量计算计算 一、除锈工程工程量计算一、除锈工程工程量计算 1.手工除锈手工除锈 当采用手工除锈时,管道和设备工程量按表面积以当采用手工除锈时,管道和设备工程量按表面积以“m2”为单位计为单位计算,金属结构以算,金属结构以“100 kg”,为单位计算。管道和金属结构区分锈蚀不,为单位计算。管道和金属结构区分锈蚀不同等级,设备区分锈蚀不同等级和直径大小分别计算。同等级,设备区分锈蚀不同等级和直径大小分别计算。2.动力工具除锈动力工具除锈 即半机械化除锈。

28、金属面区分锈蚀不同等级,以即半机械化除锈。金属面区分锈蚀不同等级,以“m2”为单位计算。为单位计算。3.喷砂除锈喷砂除锈 设备区分直径大小、内壁和外壁,管道区分内壁和外壁,气柜区分砂设备区分直径大小、内壁和外壁,管道区分内壁和外壁,气柜区分砂质的不同种类和部位,均以质的不同种类和部位,均以“m2”为单位计算为单位计算;金属结构金属结构(包括气柜金属包括气柜金属结构结构)以以“100 kg”为单位计算。为单位计算。下一页返回第二节除诱、刷油、绝热工程工程量第二节除诱、刷油、绝热工程工程量计算计算4.化学除锈化学除锈 金属面区分一般和特殊,均以金属面区分一般和特殊,均以“m2”为单位计算。为单位计

29、算。对于管道、设备均按展开表面积计算,对于金属结构可按对于管道、设备均按展开表面积计算,对于金属结构可按100 kg折算成折算成5.8 m2面积套相应定额。面积套相应定额。二、刷油工程工程量计算二、刷油工程工程量计算1.不保温管道表面刷油工程量的计算不保温管道表面刷油工程量的计算钢管刷油工程量可按下式计算钢管刷油工程量可按下式计算:铸铁管道刷油工程量按下式计算铸铁管道刷油工程量按下式计算:下一页上一页返回第二节除诱、刷油、绝热工程工程量第二节除诱、刷油、绝热工程工程量计算计算2.保温管道保温层表面刷油工程量的计算保温管道保温层表面刷油工程量的计算 由于管道外表面包裹了保温层,因此,刷油的面积为

30、保温层外表由于管道外表面包裹了保温层,因此,刷油的面积为保温层外表面面积,其值可按下式计算面面积,其值可按下式计算:3.设备刷油工程量计算设备刷油工程量计算(1)设备不保温表面刷油量。设备不保温表面刷油量。1)平封头。如平封头。如图图8-1所示,按下式计算表面刷油量所示,按下式计算表面刷油量(包括入孔、管口、凹凸包括入孔、管口、凹凸部分部分):下一页上一页返回第二节除诱、刷油、绝热工程工程量第二节除诱、刷油、绝热工程工程量计算计算2)圆封头。如圆封头。如图图8-2所示,按卡式计算表面刷油量所示,按卡式计算表面刷油量:(2)设备保温后表面刷油量。设备保温后表面刷油量。1)平封头保温表面如平封头保

31、温表面如图图8-3所示,工程量计算式为所示,工程量计算式为:2)圆封头保温表面如圆封头保温表面如图图8-4所示,工程量计算式为所示,工程量计算式为:下一页上一页返回第二节除诱、刷油、绝热工程工程量第二节除诱、刷油、绝热工程工程量计算计算 三、绝热保温工程工程量计算三、绝热保温工程工程量计算 1.管道绝热工程量计算管道绝热工程量计算 管道绝热工程量以管道绝热工程量以“m3”计算,计算管道长度时不扣除法铸、法计算,计算管道长度时不扣除法铸、法门、管件所占长度。其保温工程量按下式计算。门、管件所占长度。其保温工程量按下式计算。2.伴热管道工程量计算伴热管道工程量计算 伴热管道工程量计算式如下伴热管道

32、工程量计算式如下:(1)单管伴热或双管伴热单管伴热或双管伴热(管径相同,夹角小于管径相同,夹角小于90时时):下一页上一页返回第二节除诱、刷油、绝热工程工程量第二节除诱、刷油、绝热工程工程量计算计算(2)双管伴热管双管伴热管(管径相同,夹角大于管径相同,夹角大于90时时):(3)双管伴热管双管伴热管(管径不同,夹角小于管径不同,夹角小于90时时):3.设备封头绝热、防潮和保护层工程量计算设备封头绝热、防潮和保护层工程量计算设备封头绝热、防潮和保护层工程量计算式如下设备封头绝热、防潮和保护层工程量计算式如下:下一页上一页返回第二节除诱、刷油、绝热工程工程量第二节除诱、刷油、绝热工程工程量计算计算

33、4.阀门绝热、防潮和保护层工程量计算阀门绝热、防潮和保护层工程量计算阀门绝热、防潮和保护层工程量计算式如下阀门绝热、防潮和保护层工程量计算式如下:5.法兰绝热、防潮和保护层工程量计算法兰绝热、防潮和保护层工程量计算法共绝热、防潮和保护层工程量计算式如下法共绝热、防潮和保护层工程量计算式如下:上一页返回第三节防腐蚀工程工程量计算第三节防腐蚀工程工程量计算 一、防腐蚀工程工程量计算及定额套用一、防腐蚀工程工程量计算及定额套用 (1)管道、设备防腐蚀工程工程量以管道、设备防腐蚀工程工程量以“m2”计算,工程量计算方法与不保计算,工程量计算方法与不保温管道、设备刷油工程量相同,其定额执行温管道、设备刷

34、油工程量相同,其定额执行全国统一安装工程预算全国统一安装工程预算定额定额第十一册第十一册刷油、防腐蚀、绝热工程刷油、防腐蚀、绝热工程相关定额子目。相关定额子目。(2)防腐蚀工程量计算公式与绝热、防潮和保护层计算式相同。防腐蚀工程量计算公式与绝热、防潮和保护层计算式相同。(3)混凝土的箱、池、沟、槽防腐的工程量,按各地区混凝土的箱、池、沟、槽防腐的工程量,按各地区建筑工程预算建筑工程预算定额定额规定方法计算。规定方法计算。二、计算实例二、计算实例【例例8-1】某建筑工程管道外径为某建筑工程管道外径为159 mm无缝钢管,管长无缝钢管,管长56 m,外壁刷,外壁刷防锈漆防锈漆2遍,然后再用遍,然后

35、再用60 mm厚珍珠岩瓦块保温,而后再在保温层外厚珍珠岩瓦块保温,而后再在保温层外缠玻璃布一层,玻璃布面刷调合漆缠玻璃布一层,玻璃布面刷调合漆2遍,试分别计算其相应工程量。遍,试分别计算其相应工程量。下一页返回第三节防腐蚀工程工程量计算第三节防腐蚀工程工程量计算【解解】根据定额除锈及刷油工程量根据定额除锈及刷油工程量:管道除锈及刷油工程量管道除锈及刷油工程量:布面刷调合漆工程量布面刷调合漆工程量:管道保温层工程量管道保温层工程量:保护层工程量保护层工程量:下一页上一页返回第三节防腐蚀工程工程量计算第三节防腐蚀工程工程量计算保护层工程量保护层工程量:上一页返回图图8-1平封头不保温表面平封头不保温表面返回图图8-2圆封头不保温表面圆封头不保温表面返回图图8-3平封头保温表面平封头保温表面返回图图8-4圆封头保温表面圆封头保温表面返回表表8-1钢材表面原始锈蚀等级钢材表面原始锈蚀等级返回

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
