工 程 技 术 交 底 记 录
(编号: ) A-JL-01.2
合 同 号:TJ12 监理单位:河南省高等级公路建设监理部有限公司 施工单位:中铁十七局三公司
工 程 名 称
涵洞基底换填
施工时间
2011.3.15
桩号及部位
K79+160拱涵
工程项目
三淅高速灵卢段TJ12标
技
术
︵
设
计
︶
要
求
1、工程概况
K79+160拱涵位于卢氏互通主线填方段,拱顶土方最大填高19.44米,加强台涵洞基底换填监控,保证工程质量,本涵基底承载力为620Kpa,地基容许承载力为120Kpa,不满足要求,应进行换处理。
2、拱涵基础基坑开挖:
(1)基础开挖施工放线时,严格按放样边线开挖。
(2)按照施工放线,采用挖掘机开挖基坑,基坑土方挖至距设计标高0.2m时停止机械作业,采用人工挖出剩余土方标高允许误差±50mm。施工员现场指挥,由于该地质处于大冲沟里,按设计要求,施工时基底以下下挖3米,进行换填,材料为C20片石砼。
3、基底换填施工:
根据设计要求,按基底标高挖至规定位置后,报检监理工程师,合格后进行换填施工,浇注C20片石砼,由于方量比较大,利用土模进行基础砼施工,每次施工完后混凝土表面洒扔片石,用于锚固作用,分三至四次浇注至基底设计标高,待达一定高强度后,方可进行基础施工。

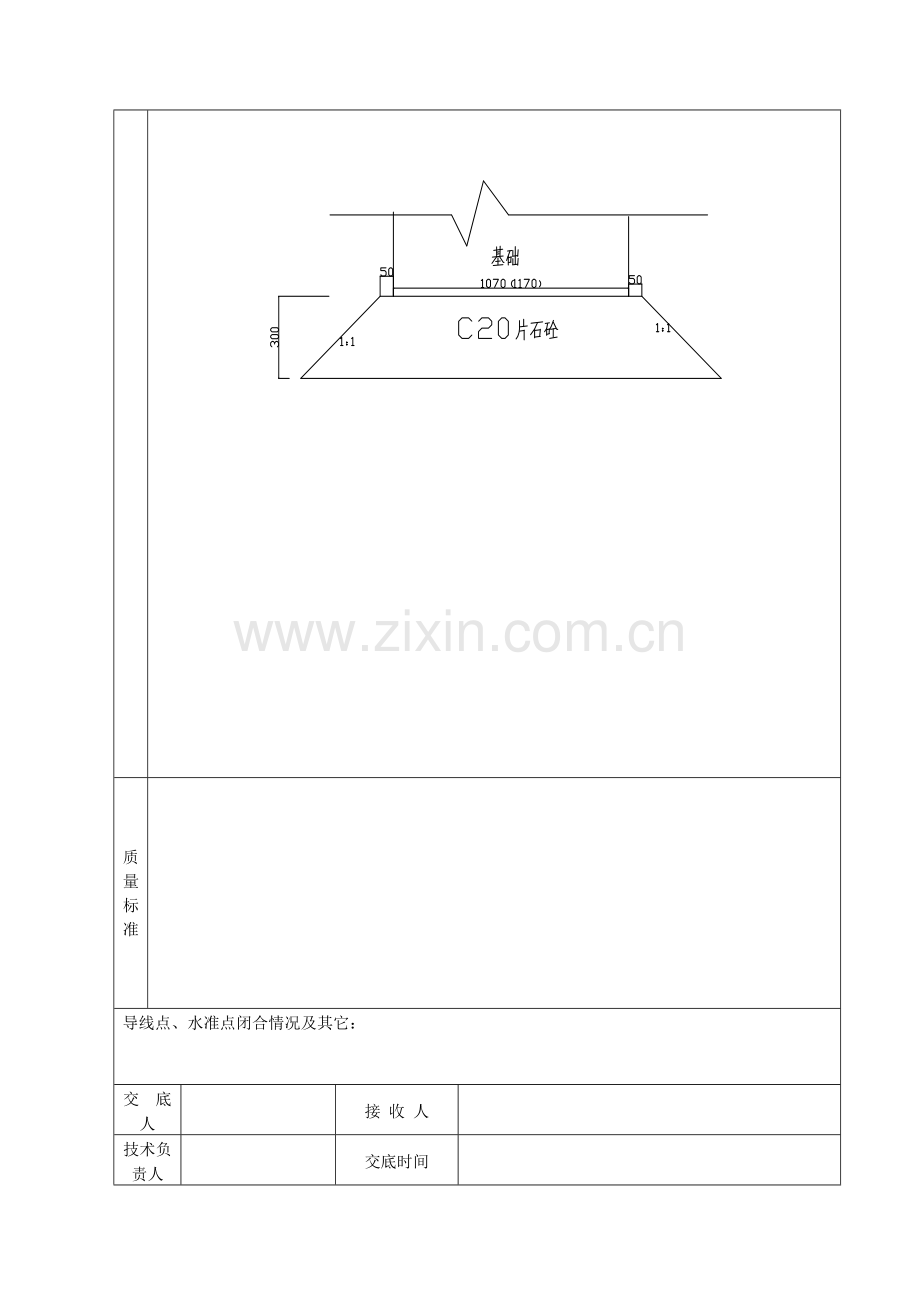

换填示意图如下:
质
量
标
准
导线点、水准点闭合情况及其它:
交 底 人
接 收 人
技术负责人
交底时间
