莱州港液体石油化工品码头工程
扭王字体安装施工方案
1、 工程概述及总体安排
1.1 工程概述
莱州港液体石油化工码头工程围堰、 引堤及防波堤项目坡面护面块体采取扭王字体结构。扭王字体预制包含4t、 6t扭王字块两种。其中, 围堰工程为4t扭王字块, 共有14682块; 引堤防波堤工程A0+0~A0+170段内坡、 外坡采取4t扭王字块体护坡, A0+170~A0+944段外坡及堤头段采取6t扭王字块护面结构, 共有扭王字块体10551块, 其中4t扭王字块3813块, 6t扭王字块7822块。
1.2 总体安排
根据业关键求, 本工程可将原防波堤拆除4t扭王字块约5000块用于本工程, 则4.0t扭王字块共需安装约13500块, 围堰部分从8月26日开始安装, 到11月26日结束, 92天内必需完成9682块安装任务, 引堤部分从3月26日开始安装。
2、 关键工序施工方案
2.1摆放方法
本工程依据设计和业关键求, 扭王字块体安放最低潮水下部分采取安放, 水上部分采取规则安放。具体摆放图案见附图。
2.2运输方法
水上扭王字体运输采取方驳运输, 陆上采取自卸车运输。
2.3安装方案

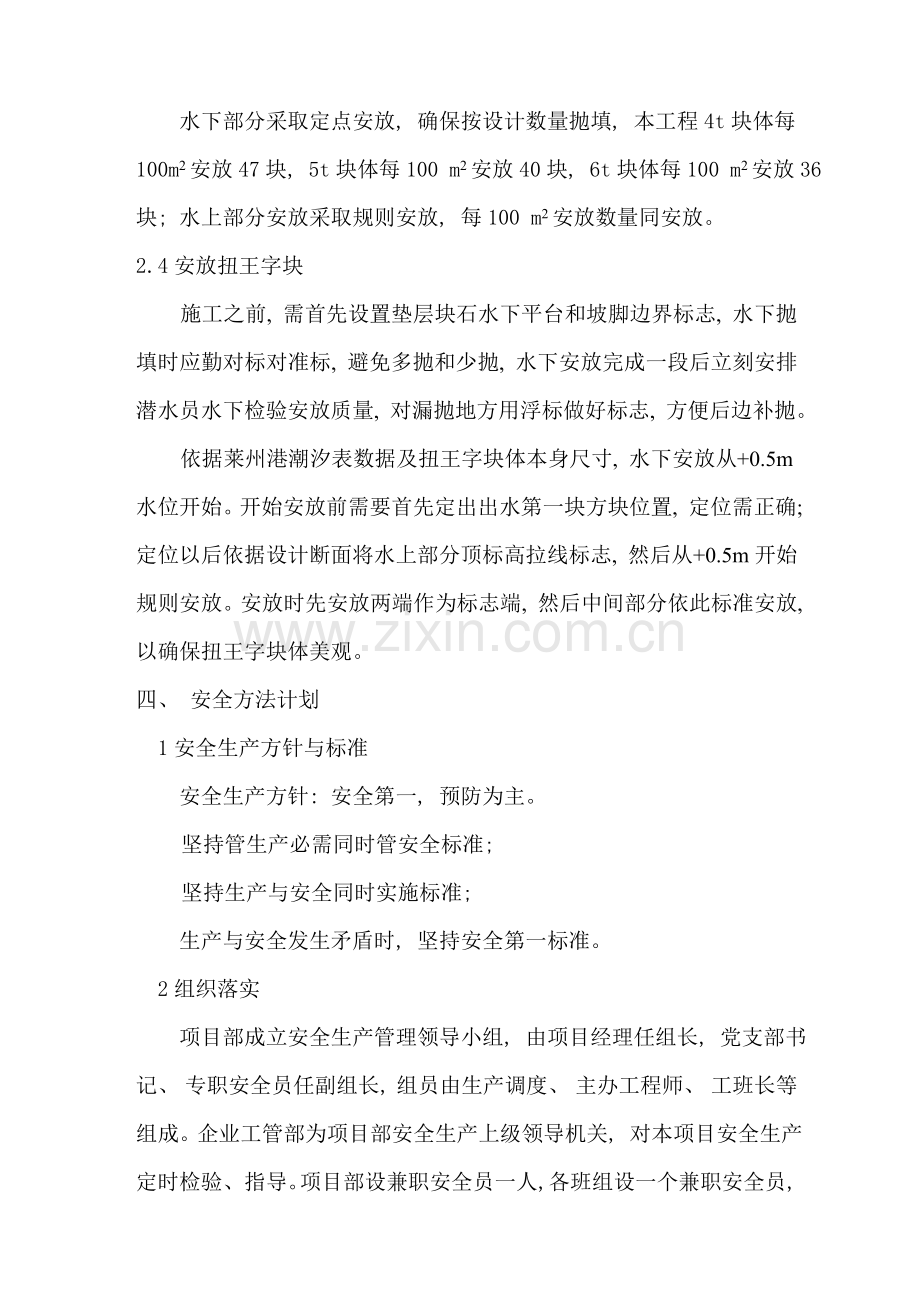

水下部分采取定点安放, 确保按设计数量抛填, 本工程4t块体每100m2安放47块, 5t块体每100 m2安放40块, 6t块体每100 m2安放36块; 水上部分安放采取规则安放, 每100 m2安放数量同安放。
2.4安放扭王字块
施工之前, 需首先设置垫层块石水下平台和坡脚边界标志, 水下抛填时应勤对标对准标, 避免多抛和少抛, 水下安放完成一段后立刻安排潜水员水下检验安放质量, 对漏抛地方用浮标做好标志, 方便后边补抛。
依据莱州港潮汐表数据及扭王字块体本身尺寸, 水下安放从+0.5m水位开始。开始安放前需要首先定出出水第一块方块位置, 定位需正确; 定位以后依据设计断面将水上部分顶标高拉线标志, 然后从+0.5m开始规则安放。安放时先安放两端作为标志端, 然后中间部分依此标准安放, 以确保扭王字块体美观。
四、 安全方法计划
1安全生产方针与标准
安全生产方针: 安全第一, 预防为主。
坚持管生产必需同时管安全标准;
坚持生产与安全同时实施标准;
生产与安全发生矛盾时, 坚持安全第一标准。
2组织落实
项目部成立安全生产管理领导小组, 由项目经理任组长, 党支部书记、 专职安全员任副组长, 组员由生产调度、 主办工程师、 工班长等组成。企业工管部为项目部安全生产上级领导机关, 对本项目安全生产定时检验、 指导。项目部设兼职安全员一人, 各班组设一个兼职安全员, 由班组长兼任, 施工主办工程师均为主办项目兼职安全员。
3安全确保方法
3.1参与本工程项目全体职员, 认真填写《职员安全确保方法卡》, 认真学习并自觉落实实施与本工程项目建设相关法律法规和其她要求, 确保生产产品、 开展各项活动、 为用户提供服务都符正当律法规和当地安全生产管理要求。
3.2对新进场工人经企业、 项目经理部和班组三级安全教育后, 填好《安全教育记录表》, 方能上岗作业。
特殊工种人员(电工、 焊工、 起重工、 机械作业人员、 司机等)均经政府相关部门培训后, 持证上岗。
开工前按国家相关部门要求, 对全体职员进行安全生产关键性教育, 提升职员安全生产意识, 形成一个人人讲安全、 人人注意安全好风气。各工序开工前由主办技术员、 安全员在对施工人员进行技术交底同时, 进行安全交底。安全员、 主办负责制订和检验安全方法实施情况。
3.3施工现场设安全警示标志。全部施工人员进入施工现场, 要遵守施工现场各项管理制度, 必需戴好安全帽, 穿戴安全防护品。
3.4施工机械专员统一调配。全部设备必需由合格人员操作, 并持有对应资格证书。特殊工种人员上岗操作, 必需持有对应资格证书。
3.5夜间施工应准备足够照明设施, 并安排专员现场指挥。
3.6依据块体重量, 合理配置吊机及索具, 严禁违章操作。进行起吊作业时要设专员指挥, 起吊索具定时检验, 发觉问题立刻更换。
3.7起重作业必需严格遵守各工种相关安全要求, 按要求设置安全防护栏杆等安全装置。
五、 文明施工
1 将环境保护工作和创建文明工地有机结合起来, 成立以支部书记为首环境保护和创文明工地领导小组, 来全方面抓环境保护和创文明工地工作。负责对工地文明工地建设工作布署、 落实、 检验、 督促和考评。
2 施工机械设备、 车辆定点停放整齐, 天天维护保养, 以保持机械设备和运输车辆完好状态。固定机械设备要搭设临时棚, 作业区场地平整, 坚实, 无杂物, 要悬挂安全警示标志。
六、 现场施工机械配置计划
序号
机械名称
数量
备注
1
吊机
2台
吊装
2
方驳
2艘
运输安装
七、 关键施工管理人员及劳动力计划
工种
人数
工种
人数
调度
1
机务员
1~2
主办工程师
1
模板工
5
质量员
1
砼 工
10
试验员
2
起重工
1
材料员
1
使用工
1
专职安全员
1
壮 工
30
八、 施工进度计划
序号
项目
数量
(块)
进 度 计 划
8
9
10
11
12
1
2
3
4
5
6
7
1
4t扭王字体
17313
2
6t扭王字体
7822
