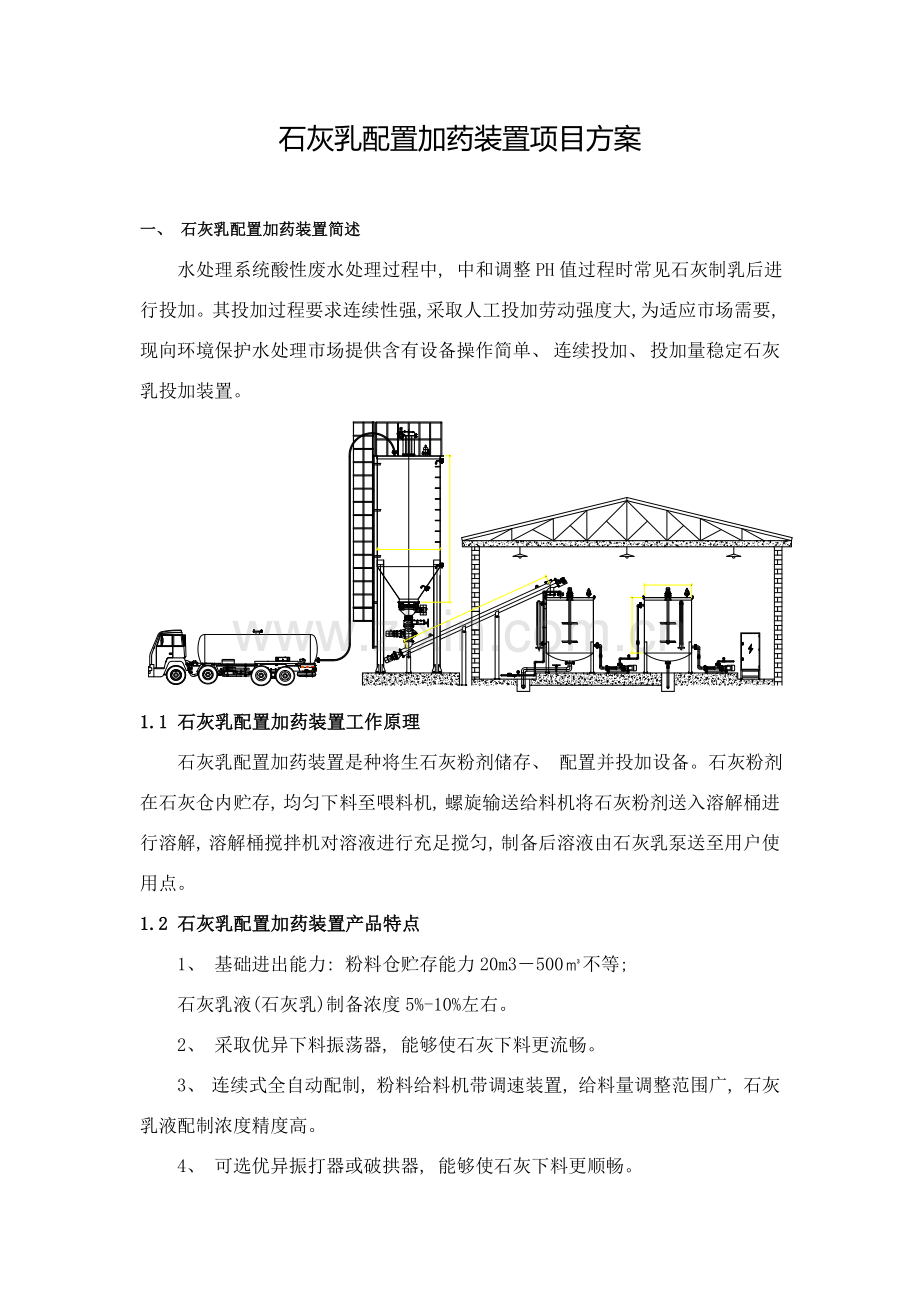

石灰乳配置加药装置项目方案
一、 石灰乳配置加药装置简述
水处理系统酸性废水处理过程中, 中和调整PH值过程时常见石灰制乳后进行投加。其投加过程要求连续性强, 采取人工投加劳动强度大, 为适应市场需要, 现向环境保护水处理市场提供含有设备操作简单、 连续投加、 投加量稳定石灰乳投加装置。
1.1 石灰乳配置加药装置工作原理
石灰乳配置加药装置是种将生石灰粉剂储存、 配置并投加设备。石灰粉剂在石灰仓内贮存, 均匀下料至喂料机, 螺旋输送给料机将石灰粉剂送入溶解桶进行溶解, 溶解桶搅拌机对溶液进行充足搅匀, 制备后溶液由石灰乳泵送至用户使用点。
1.2 石灰乳配置加药装置产品特点
1、 基础进出能力: 粉料仓贮存能力20m3-500㎥不等;
石灰乳液(石灰乳)制备浓度5%-10%左右。
2、 采取优异下料振荡器, 能够使石灰下料更流畅。
3、 连续式全自动配制, 粉料给料机带调速装置, 给料量调整范围广, 石灰乳液配制浓度精度高。
4、 可选优异振打器或破拱器, 能够使石灰下料更顺畅。
5、 采取优异容积式生石灰消化装置, 能够经过合理调整进料量和进水量关系, 调整最适宜消化温度, 使生石灰消化得愈加完全, 消化效率更高。
6、 石灰管路阀门采取特殊管阀, 无堵塞, 无泄漏, 操作控制方便, 尤其适适用于含颗粒物料过程输送。
7、 位计采取进口液位测量仪器, 正确控制。
8、 电控系统采取优异自动控制系统, 设备高效自动运转。
二、 石灰乳配置加药装置工程案例
本设计针对石灰自动投加系统, 使用上料装置将药剂送入料仓进行储存, 药剂经过定量螺旋输送机将药剂送入溶药罐中进行搅拌配制成要求浓度溶液, 最终使用计量泵将配制溶液按要求流量输送到加药点。
三、 甲方提供技术指标
甲方必需确保所提供技术指标正确性, 如因甲方提供技术指标而造成后果, 由甲方负担
关键设备: 石灰投加系统
石 灰 投 加 量: 25t/d
石 灰 乳 配比浓度; 10%
石 灰 乳 投 加量: 8m³/h
连 续 运 行 时间: 24
四、 设计参数
计算条件
参数
料仓容积 m³
60
溶解罐容积 m³
10
五、 设计参数讲解
石灰料仓容积最小为20m³, 依据为石灰罐车最小容积, 再小则购置运输不太方便, 正常设计为3-10天左右储存时间, 结合实际情况和业关键求作出合理方案。
溶解罐容积为配成10%后1-2h溶液体积!
六、 工艺步骤(见工艺步骤图)
本系统有料仓, 石灰溶解箱, 平衡水箱(可选), 乳渣分离器以及计量泵, 搅拌机, 输送装置等组成。
附: 工艺步骤图
工艺步骤:
进料: 石灰罐车来石灰粉, 经进料口正压输送进入石灰料仓。料仓配有除尘器、 安全阀、 料位计、 破拱装置。除尘器将正压输送进来气体和石灰粉进行分离, 确保设备不会憋压, 粉尘不出设备, 安全阀关键保护除尘器在通透情况下不太好情况下, 预防料仓憋压, 损坏料仓主体。料位计关键作用是指示料仓料位, 预防过分进料, 和料不足时立刻立刻进料。
石灰乳配置: 石灰粉经螺旋输送机定量输送至石灰乳溶解罐, 同时按百分比进水, 配成适宜溶度石灰乳待用。
输送: 配置好石灰乳经石灰乳泵投加到加药点。
七、 石灰乳配置加药装置设备清单
表一: 石灰乳配置加药装置设备清单
序号
名称
规格参数
数量
备注
1
料仓
料仓主体
有效容积: 60m³
料斗锥角: 60°
材 质: 碳钢防腐
1个
料位计
电源: 220V
功率: 4W
3台
破拱装置
导杆材料: 碳钢
压力: 1-4bar
1套
仓顶除尘器
配套
1套
安全阀
正压范围: 280~1000mmH2O
负压范围: -20~-120mmH2O
1个
2
手动蝶阀
公称直径: DN250-300
1个
3
给料机
材 质: 碳钢
1台
4
螺旋输送机
许可工作角度: 0°-60°
材 质: 碳钢
1台
5
溶药罐
容 积: 10 m³
材 质: 碳钢防腐
1台
7
搅拌机
功 率: 3KW
转 速: 65转/分带机架
轴 长: 2.4米
桨 叶 直: 800 mm
1台
9
石灰乳螺杆泵
流 量: 8 m³/h
功 率: 3 Kw
2台
10
控制柜
国家标准
1套
八、 外界接口及辅助配套设施
表二: 辅助配套设施参数
序号
设备名称
规格
数量
备注
1
自来水管道
口 径: DN25
接 点: 设备外围1.0m
配套
2
设备基础
水泥基座
1套
3
气源
配 套
配套
九、 供货边界范围
供货方价格包含上述表格中供货内容设备费和运输费, 并考虑了设备原材料涨价原因。供货方负责设备内部之间给排水管道、 气源、 电线供给与连接; 供货方负责提供设备调试和试运行服务并无偿为采购方培训操作人员一批, 现场安装调试期间, 采购为负责供货方食宿提供便利。
采购方负责设备相关设备基础施工及电线预埋管等土建相关工作; 采购方负责供货方供给设备外围1.0m以外给排水管道阀门、 气源等供给及连接, 采购方负责将电线接至供货方电控柜上口接线口。
十、 系统报价
设备报价: ***万元/套(大写: ****圆整)
说明1: 本报价包含“表一”全部工作内容,并包含设备供给、 指导安装、 系统调试及人员培训费, 并包含运输费。
说明2: 本报价不含“表二”辅助设施。
说明3: 因为近期原材料价格波动较大, 本报价使用期为30天。
