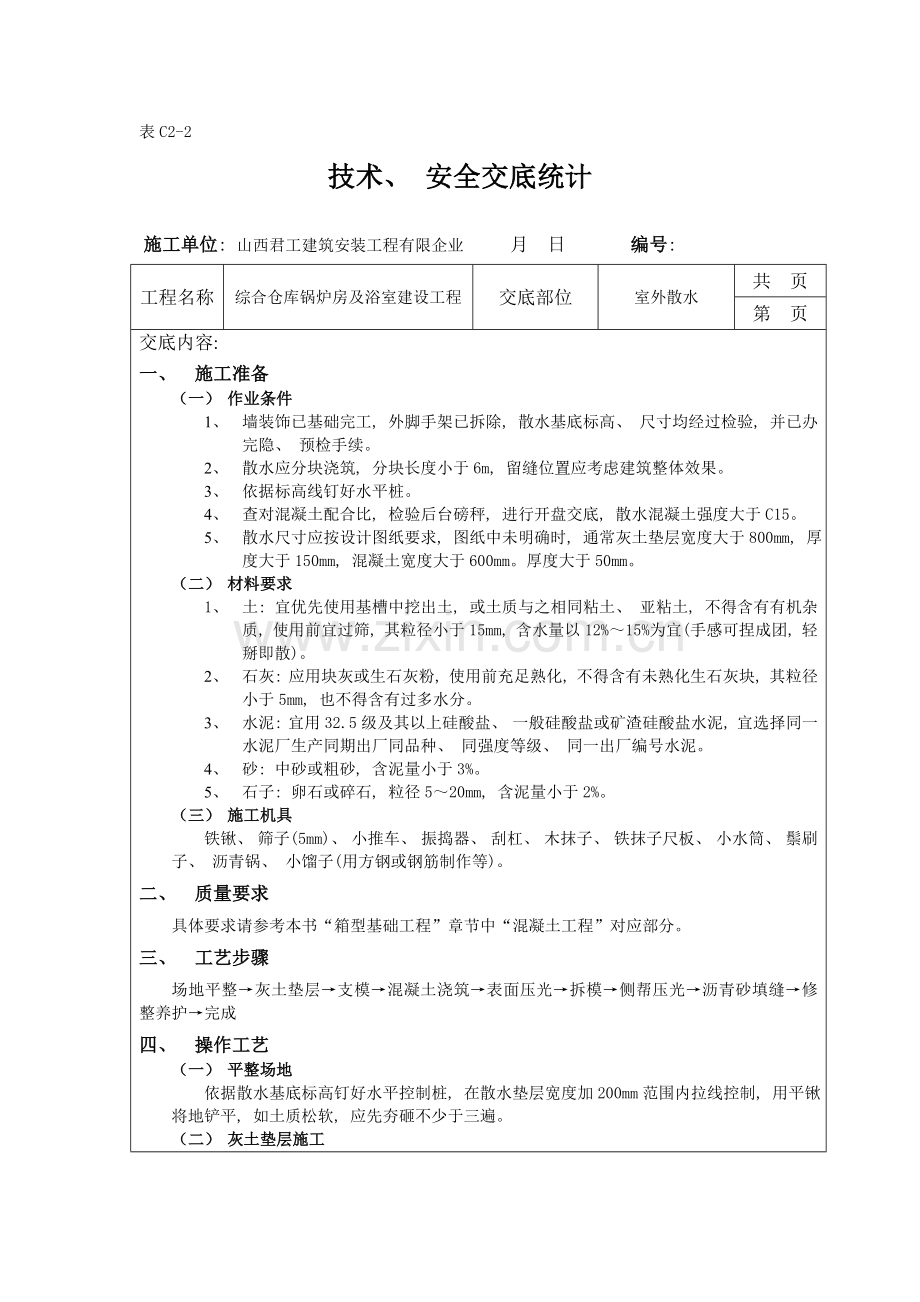

资源描述
表C2-2
技术、 安全交底统计
施工单位: 山西君工建筑安装工程有限企业 月 日 编号:
工程名称
综合仓库锅炉房及浴室建设工程
交底部位
室外散水
共 页
第 页
交底内容:
一、 施工准备
(一) 作业条件
1、 墙装饰已基础完工, 外脚手架已拆除, 散水基底标高、 尺寸均经过检验, 并已办完隐、 预检手续。
2、 散水应分块浇筑, 分块长度小于6m, 留缝位置应考虑建筑整体效果。
3、 依据标高线钉好水平桩。
4、 查对混凝土配合比, 检验后台磅秤, 进行开盘交底, 散水混凝土强度大于C15。
5、 散水尺寸应按设计图纸要求, 图纸中未明确时, 通常灰土垫层宽度大于800mm, 厚度大于150mm, 混凝土宽度大于600mm。厚度大于50mm。
(二) 材料要求
1、 土: 宜优先使用基槽中挖出土, 或土质与之相同粘土、 亚粘土, 不得含有有机杂质, 使用前宜过筛, 其粒径小于15mm, 含水量以12%~15%为宜(手感可捏成团, 轻掰即散)。
2、 石灰: 应用块灰或生石灰粉, 使用前充足熟化, 不得含有未熟化生石灰块, 其粒径小于5mm, 也不得含有过多水分。
3、 水泥: 宜用32.5级及其以上硅酸盐、 一般硅酸盐或矿渣硅酸盐水泥, 宜选择同一水泥厂生产同期出厂同品种、 同强度等级、 同一出厂编号水泥。
4、 砂: 中砂或粗砂, 含泥量小于3%。
5、 石子: 卵石或碎石, 粒径5~20mm, 含泥量小于2%。
(三) 施工机具
铁锹、 筛子(5mm)、 小推车、 振捣器、 刮杠、 木抹子、 铁抹子尺板、 小水筒、 鬃刷子、 沥青锅、 小馏子(用方钢或钢筋制作等)。
二、 质量要求
具体要求请参考本书“箱型基础工程”章节中“混凝土工程”对应部分。
三、 工艺步骤
场地平整→灰土垫层→支模→混凝土浇筑→表面压光→拆模→侧帮压光→沥青砂填缝→修整养护→完成
四、 操作工艺
(一) 平整场地
依据散水基底标高钉好水平控制桩, 在散水垫层宽度加200mm范围内拉线控制, 用平锹将地铲平, 如土质松软, 应先夯砸不少于三遍。
(二) 灰土垫层施工
技术责任人: 交底人: 接交人:
表C2-2
技术、 安全交底统计
施工单位: 山西君工建筑安装工程有限企业 月 日 编号:
工程名称
综合仓库锅炉房及浴室建设工程
交底部位
室外散水
共 页
第 页
交底内容:
灰土垫层通常采取3:7次土垫层(或依据施工图纸)按要求扎实至设计干密度。
(三) 支模板
依据散水外形尺寸支好侧模, 放好分隔缝模板, 分隔模板用木模时两面应用木刨刨光, 支设时要拉通线、 抄平, 做到通顺、 平直、 坡向正确(向外坡4%), 严禁用砌砖替换模板。
(四) 散水与建筑物外墙分离, 分隔缝宽20mm, 沿外墙一周做到整齐一致, 纵向6m左右设分隔缝一道, 房屋转角处与外墙呈45°角, 分隔缝宽20mm, 分隔缝应避开雨落管, 以防雨水从分隔缝内渗透基础。
(五) 混凝土拌制
要认真按混凝土配合比投料, 每盘投料次序为; 石子→水泥→沙子→水, 应严格控制坍落度(以30~50mm为宜), 搅拌要均匀, 搅拌时间不少于9Os。
(六) 混凝土浇筑
1、 清除模板内杂物, 办好隐、 预检手续, 可合适湿润模板及灰土垫层, 但水不可过多, 以地面不留积水为宜。
2、 通常采取平板式振捣器, 振实压光, 应随打随抹, 一次完成, 提倡用原浆压光。
(七) 当散水有一定强度时(表面仍湿润, 但用手轻按已按不出手印), 拆除侧模, 起出分格条, 随即用砂浆抹平压光侧边, 并用阳角馏子将散水棱角馏直、 压光, 包含分格缝处棱角, 侧边及分格缝内与散水大面质量要求相同, 也要见光, 棱角顺直、 整齐。
(八) 养护已抹平压光混凝土应在12h左右用湿锯末覆盖, 养护不少于7d。
(九) 沥青灌缝
养护期满后, 分隔缝内清理洁净, 用1:2沥青砂浆填塞(宜掺适量滑石粉方便操作), 填塞时分隔缝两边粘贴3cm宽美纹纸, 既可预防沥青污染散水表面, 也可使分隔缝内沥青砂浆平直、 美观。分隔缝要勾抹烫压平整, 可用□14~□16方钢或用ф10~ф12光圆钢筋砸扁做成小镏子, 用火烫红后用来烫压分隔缝。如上口留出1.5cm左右用油膏填嵌则感观更佳, 烫压好后, 沥青砂浆应低于散水面3~5mm, 使分隔缝处棱角愈加突出, 更显散水特色(分隔缝处棱角施工务必精工细作, 棱角顺直、 整齐才显美观)。
(十) 冬雨期施工时应另行编制季节性施工方案, 采取有效方法, 以确保散水质量。
五、 成品保护
1、 注意外墙面保护, 必需时立木板遮挡。
2、 严禁在巳完成散水上拌和砂浆, 以兔污染外墙和散水。
3、 在覆盖养护期应有专员负责淋水, 保持锯末湿润, 早期严禁上人。
六、 应注意质量问题
1、 混凝土不密实: 关键是因为漏振和振捣不密实, 或配合比不准造成。
2、 表面不平标高不准: 水平标高线桩不准, 操作时未认真找平。
技术责任人: 交底人: 接交人:
表C2-2
技术、 安全交底统计
施工单位: 山西君工建筑安装工程有限企业 月 日 编号:
工程名称
综合仓库锅炉房及浴室建设工程
交底部位
室外散水
共 页
第 页
交底内容:
3、 侧边与大面颜色不一致: 关键是因为拆模过晚, 后抹侧边与先抹大面颜色不一, 需掌握好拆模时间。
分格缝填塞不直、 污染: 填塞沥青砂浆时一定要认真细致, 为预防污染可将分格缝两边覆盖, 分格缝内沥青砂浆一定要勾抹烫压平整。
4、 表面不规则裂缝: 一是因为不是原浆压光, 表面浆皮风裂所致; 二是因为3:7灰土垫层施工不认真, 或肥槽回填时未扎实所致, 故在施工前一定要做好施工隐、 预检工作。
技术责任人: 交底人: 接交人:
展开阅读全文
