资源描述
主井筒与井底车场
连接处及相关硐室掘砌补充施工技术安全方法
一、 概 况
主井筒与井底车场连接处及尾绳更换硐室底板标高为507.83m , 自井筒中向东西方向为10m, 为满足主井筒临时改放后井底车场施工、 提升、 运输、 排水、 供电要求,分别在硐室两侧施工信号硐室、 临时泵房、 临时变电所; 为确保该工程安全顺利施工,特编本补充方法。
二、 技术特征
序
号
名
称
断面
编号
支护
方法
长度(m)
断面积(m2)
锚杆特征与部署
每米材料消耗
砼
标
号
壁厚(m)
水沟(m)
净
设计掘进
砼(m3)
巷
基
锚杆
类型
直径×长度
间, 排距
拱
墙
基
铺底
累计
锚杆数
Φ×L
(mm)
1
临时信号硐室
1-1
砼
1.5
3.1
4.66
0.13
0.73
0.7
0.13
0.16
1.72
C40
0.25
2
临时泵房
2-2
砼
1.0
9.7
12.38
0.15
1.84
0.84
0.15
0.36
3.19
C40
0.3
1
3-3
锚喷
4.5
11.48
12.38
0.02
管缝式
42×1800
800×800
0.64
0.28
0.02
0.4
1.34
14
C20
0.1
4.5
3
临时变电所
4-4
砼
1.0
7.43
10.1
0.15
1.55
0.84
0.15
0.3
2.84
C40
0.3
1
5-5
锚喷
3.5
7.43
8.5
0.02
管缝式
42×1800
800×800
0.49
0.28
0.02
0.3
1.09
12
C20
0.1
3.5
4
注: 水沟规格 宽×高=300×300mm, 铺底及壁厚均为100mm
三、 施工方案
在主井井筒与井底车场连接处及尾绳更换掘进时, 同时把临时信号硐室
掘进1.5米, 临时泵房、 临时变电所各掘进1米, 以后与主井筒与井底车场连接处同时砌筑成巷, 剩下工程待拆模后再按设计要求掘进成巷。

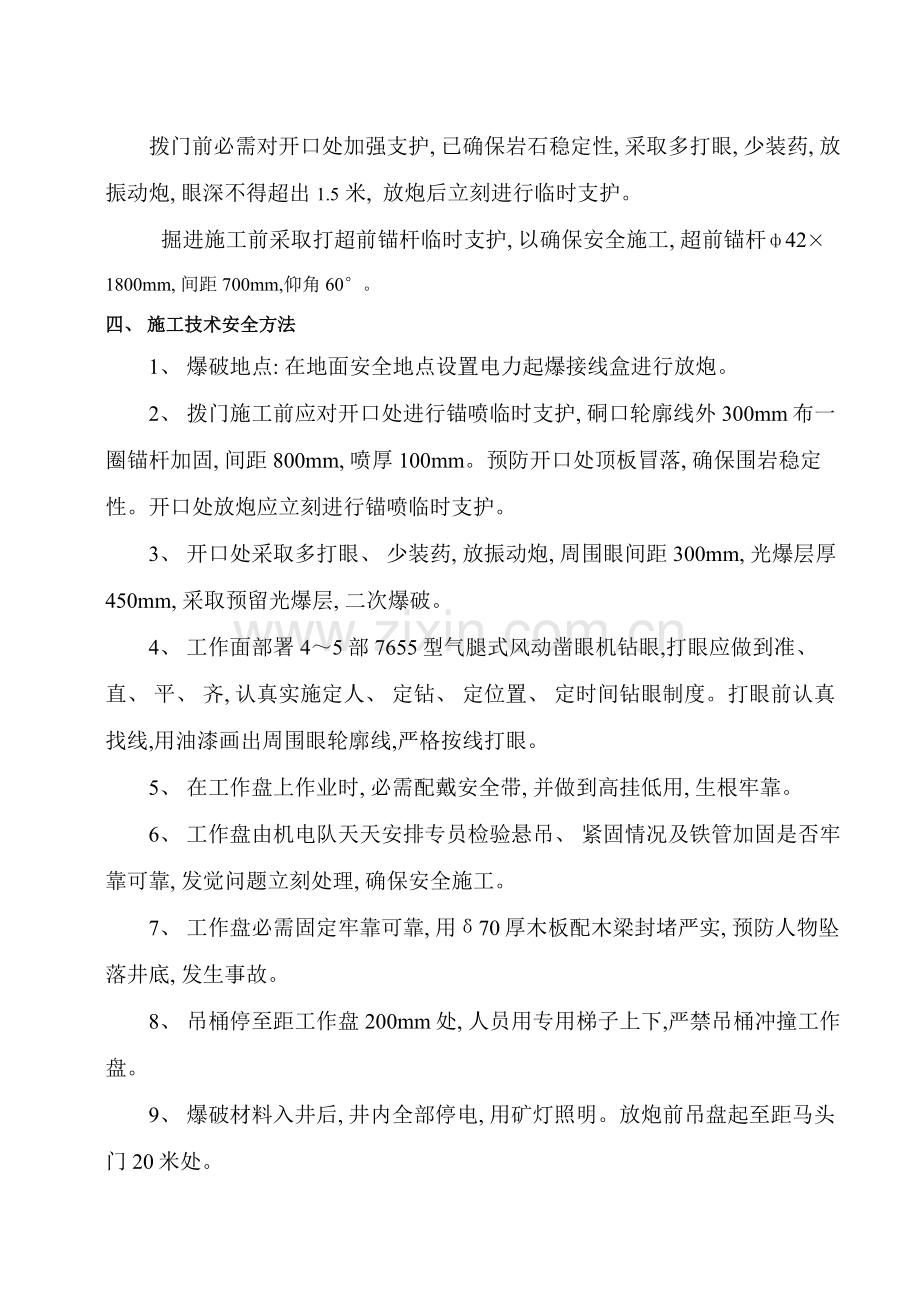

拨门前必需对开口处加强支护, 已确保岩石稳定性, 采取多打眼, 少装药, 放振动炮, 眼深不得超出1.5 米, 放炮后立刻进行临时支护。
掘进施工前采取打超前锚杆临时支护, 以确保安全施工, 超前锚杆ф42×1800mm, 间距700mm,仰角60°。
四、 施工技术安全方法
1、 爆破地点: 在地面安全地点设置电力起爆接线盒进行放炮。
2、 拨门施工前应对开口处进行锚喷临时支护, 硐口轮廓线外300mm布一圈锚杆加固, 间距800mm, 喷厚100mm。预防开口处顶板冒落, 确保围岩稳定性。开口处放炮应立刻进行锚喷临时支护。
3、 开口处采取多打眼、 少装药, 放振动炮, 周围眼间距300mm, 光爆层厚450mm, 采取预留光爆层, 二次爆破。
4、 工作面部署4~5部7655型气腿式风动凿眼机钻眼,打眼应做到准、 直、 平、 齐, 认真实施定人、 定钻、 定位置、 定时间钻眼制度。打眼前认真找线,用油漆画出周围眼轮廓线,严格按线打眼。
5、 在工作盘上作业时, 必需配戴安全带, 并做到高挂低用, 生根牢靠。
6、 工作盘由机电队天天安排专员检验悬吊、 紧固情况及铁管加固是否牢靠可靠, 发觉问题立刻处理, 确保安全施工。
7、 工作盘必需固定牢靠可靠, 用δ70厚木板配木梁封堵严实, 预防人物坠落井底, 发生事故。
8、 吊桶停至距工作盘200mm处, 人员用专用梯子上下,严禁吊桶冲撞工作盘。
9、 爆破材料入井后, 井内全部停电, 用矿灯照明。放炮前吊盘起至距马头门20米处。
10、 爆破母线及连接线、 电雷管脚线接头, 必需相互扭紧并悬挂, 不得与钢丝绳、 吊盘等金属体连接。
11、 严格实施敲帮问顶制度, 工作前、 打眼前、 放炮后应安排专员找顶, 找顶工作由外向里, 先顶后帮再迎头, 用长把工具逐步进行, 并有专员看护顶
板, 杜绝违章作业。
12、 严格实施爆破材料领退制度。
13、 掘进时加强支护, 严禁空顶作业, 工作面空顶作业距离不得超出锚杆排距。
14、 采取湿式钻眼, 冲洗岩帮, 水炮泥, 放炮、 喷砼喷雾, 装岩洒水, 净化风流等综合防尘方法。
15、 地面安设2×15kw对旋风机对工作面进行压入式通风, 风筒口距工作面不超出10米。
16、 风筒吊挂应平直, 不得落地漏风, 缝环必挂, 缝破必补, 缓慢拐弯。拐弯处风筒应设弯头。
17、 加强机电管理, 各工种必需持证上岗, 按章操作。
18、 严禁非机电人员在井下拆卸机电设备。
19、 井下机电设备应定时专员检验, 杜绝失爆, 保护齐全。电缆吊挂整齐, 开关上架并保持清洁。
20、 采取p-60B型耙矸机出矸, 耙矸机必需专员操作, 持证上岗, 按操作规程和使用方法进行操作。
21、 粑矸机在装矸及倒迎头时, 其运行范围内不得站人。在拐弯巷道装岩时必需使用可靠双向辅助导向轮,清理好机道并有专员指挥和信号联络。
22、 耙矸机采取打锚杆地锚配绳索固定,耙矸机必需固定牢靠可靠,每班开机前必需检验耙矸机固定装置是不是松动,发觉问题立刻处理。
23、 喷浆时必需安排专员照灯。
24、 喷浆处理堵管时, 喷头前方严禁站人。
25、 喷射砼标号 C20, 配比为水: 砂: 碎石=1: 2: 2, 素凝剂添加量为水泥用量3%。
26、 砌筑硐室用砼标号为C40, 配比为水泥: 砂: 石子=1: 2.29: 2.91, 水灰比0.41。
27、 加强砼振捣, 增强砼密实性, 杜绝出现蜂窝、 麻面, 狗洞等质量事故。
展开阅读全文
