绿能光电施工报道
------ 绿能光电热机工地施工
鄂尔多斯绿能光电2X350MW工程位于内蒙古伊旗新街镇旁, 从包茂高速向北刚过蒙陕界, 远远就能看到原野上高高耸立烟囱和两台钢架。
春节刚过, 工地主任赵全平第一个进点, 迎接她不是“天苍苍, 野茫茫, 风吹草低见牛羊”浪漫, 而是草原上第一场风, 这场风一直刮到六月初才停歇下来。
前期工程准备异常艰辛, 铺摊子、 盖临建、 修路、 卸车, 热机工地不讲条件, 主动配合项目部需要完成每一项工作。3月12日1#锅炉钢架开始吊装, 26日2#锅炉钢架开始吊装。因为业主资金不到位, 图纸、 设备、 材料滞后, 给吊装工作增添很多难度。
热机工地在确保节点工期进度实现同时, 在施工质量和安全管理上狠下工夫, 采取有效方法, 管理人员全程跟踪, 过程控制。针对锅炉钢架安装体积大, 危险程度高, 施工工期紧, 质量控制要求严, 图纸、 设备到货慢, 工地管理人员少, 施工环境恶劣等不利原因, 工地从源头抓起, 安排专职安全员现场蹲点, 危险、 关键工作全场跟踪; 依据25T平臂吊吊车性能, 将主柱、 主梁组合吊装, 尽可能降低高空作业, 提升安装效率; 技术员、 专工现场监督、 指导, 严把施工质量关; 技术员、 专工天天对未到图纸、 设备进行盘点, 对施工现场急需图纸, 专工直接联络设计处催要电子版, 对施工现场急需设备, 专工直接联络业主或向设备供给厂家催交。经过大家不懈努力, 7月22日1#锅炉汽包吊装完成。

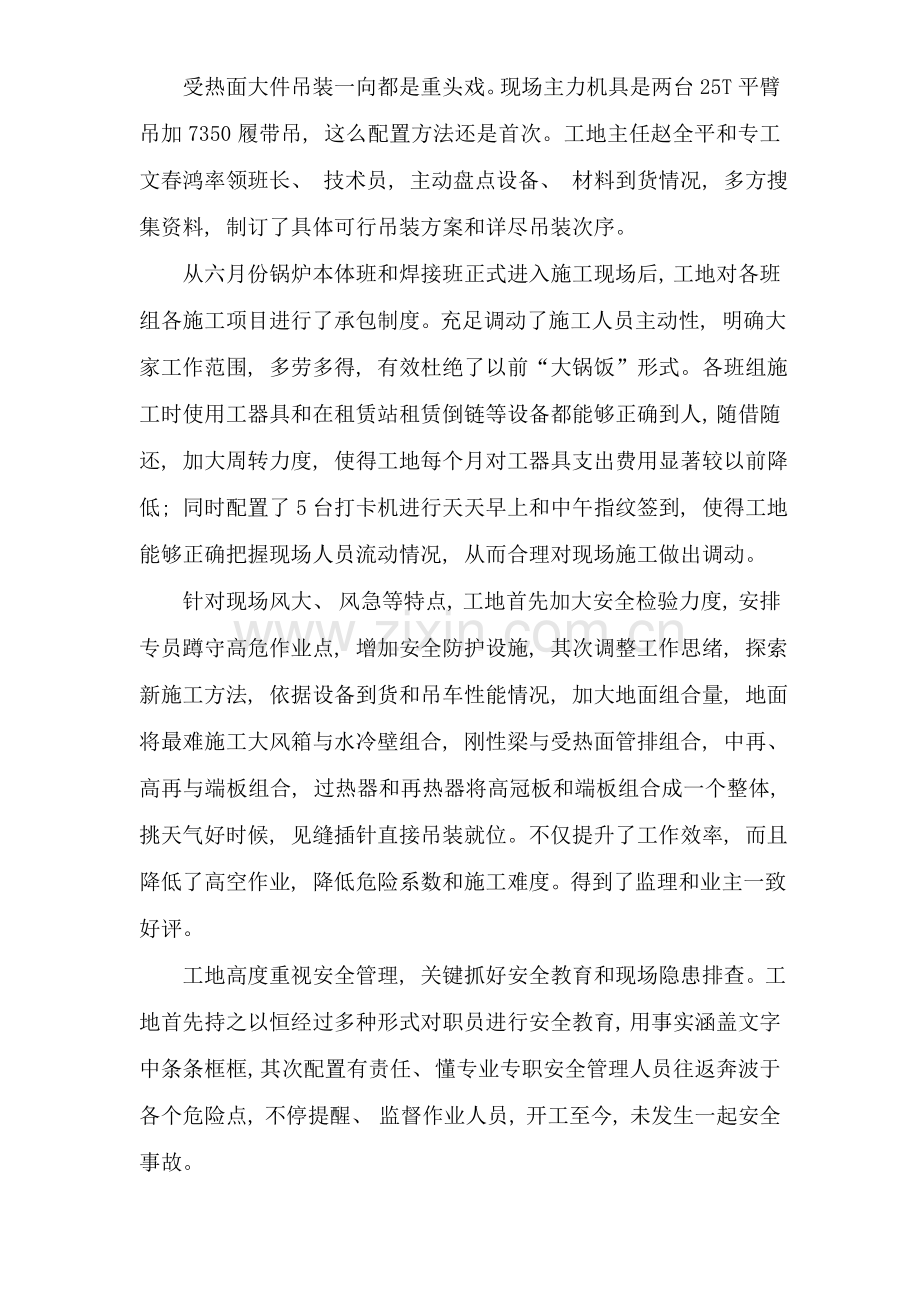

受热面大件吊装一向都是重头戏。现场主力机具是两台25T平臂吊加7350履带吊, 这么配置方法还是首次。工地主任赵全平和专工文春鸿率领班长、 技术员, 主动盘点设备、 材料到货情况, 多方搜集资料, 制订了具体可行吊装方案和详尽吊装次序。
从六月份锅炉本体班和焊接班正式进入施工现场后, 工地对各班组各施工项目进行了承包制度。充足调动了施工人员主动性, 明确大家工作范围, 多劳多得, 有效杜绝了以前“大锅饭”形式。各班组施工时使用工器具和在租赁站租赁倒链等设备都能够正确到人, 随借随还, 加大周转力度, 使得工地每个月对工器具支出费用显著较以前降低; 同时配置了5台打卡机进行天天早上和中午指纹签到, 使得工地能够正确把握现场人员流动情况, 从而合理对现场施工做出调动。
针对现场风大、 风急等特点, 工地首先加大安全检验力度, 安排专员蹲守高危作业点, 增加安全防护设施, 其次调整工作思绪, 探索新施工方法, 依据设备到货和吊车性能情况, 加大地面组合量, 地面将最难施工大风箱与水冷壁组合, 刚性梁与受热面管排组合, 中再、 高再与端板组合, 过热器和再热器将高冠板和端板组合成一个整体, 挑天气好时候, 见缝插针直接吊装就位。不仅提升了工作效率, 而且降低了高空作业, 降低危险系数和施工难度。得到了监理和业主一致好评。
工地高度重视安全管理, 关键抓好安全教育和现场隐患排查。工地首先持之以恒经过多种形式对职员进行安全教育, 用事实涵盖文字中条条框框, 其次配置有责任、 懂专业专职安全管理人员往返奔波于各个危险点, 不停提醒、 监督作业人员, 开工至今, 未发生一起安全事故。
同时工地重视培养职员实际技能, 常常利用工余时间组织相关管理人员、 专业技术人员学习、 探讨, 不停扩展个人专业技术能力, 做到熟悉系统, 明白工作方法, 知道操作程序和规范要求。
尽管面对困难, 工地各项工作仍在有条不紊进行, 现场欣欣向荣, 职员团结一心, 用辛勤汗水与集体智慧展示我们电建人风彩, 滋润这片塞外茫茫荒原, 孕育出新期望。
