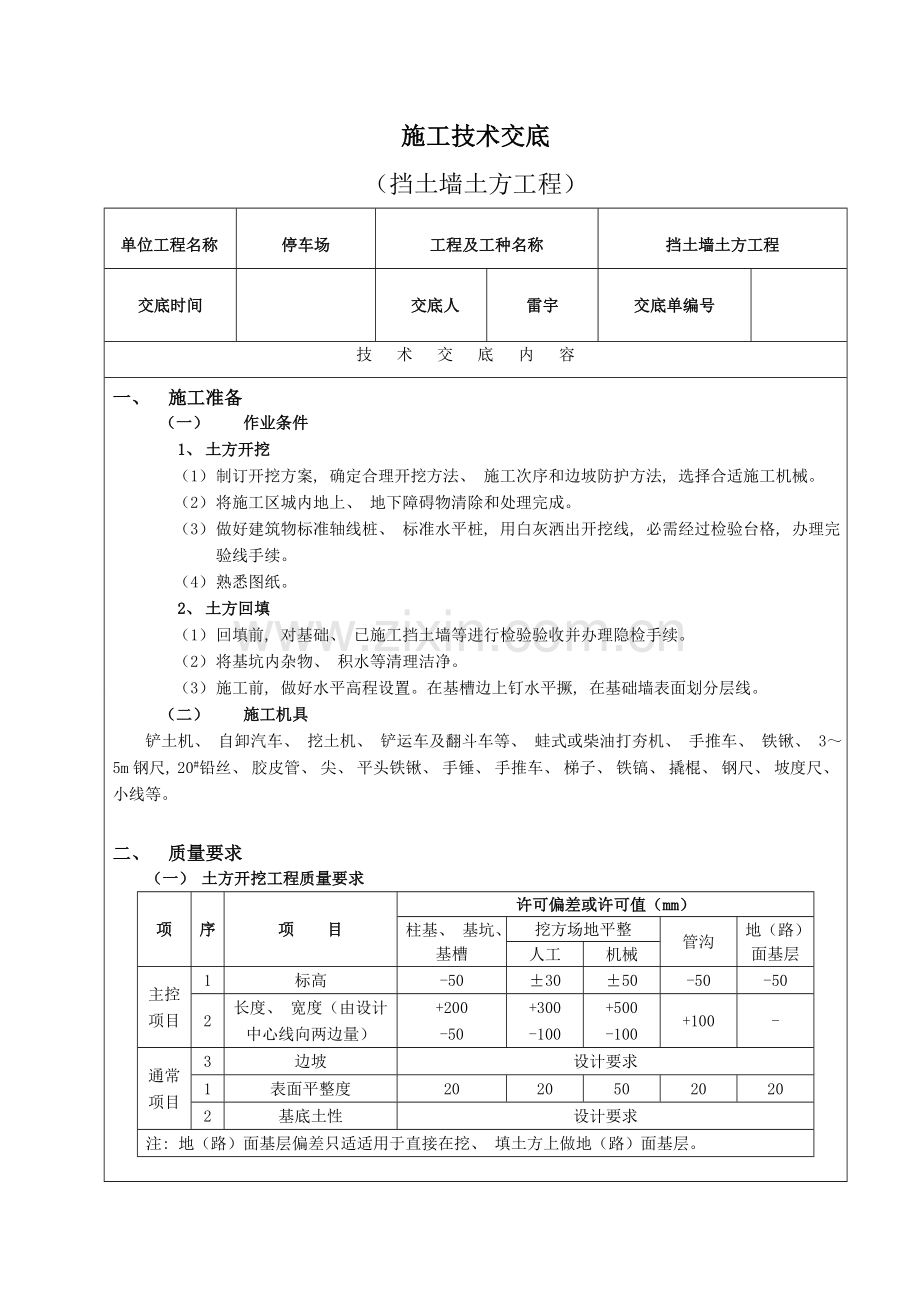

施工技术交底
(挡土墙土方工程)
单位工程名称
停车场
工程及工种名称
挡土墙土方工程
交底时间
交底人
雷宇
交底单编号
技 术 交 底 内 容
一、 施工准备
(一) 作业条件
1、 土方开挖
(1) 制订开挖方案, 确定合理开挖方法、 施工次序和边坡防护方法, 选择合适施工机械。
(2) 将施工区城内地上、 地下障碍物清除和处理完成。
(3) 做好建筑物标准轴线桩、 标准水平桩, 用白灰洒出开挖线, 必需经过检验台格, 办理完验线手续。
(4) 熟悉图纸。
2、 土方回填
(1) 回填前, 对基础、 已施工挡土墙等进行检验验收并办理隐检手续。
(2) 将基坑内杂物、 积水等清理洁净。
(3) 施工前, 做好水平高程设置。在基槽边上钉水平撅, 在基础墙表面划分层线。
(二) 施工机具
铲土机、 自卸汽车、 挖土机、 铲运车及翻斗车等、 蛙式或柴油打夯机、 手推车、 铁锹、 3~5m钢尺, 20#铅丝、 胶皮管、 尖、 平头铁锹、 手锤、 手推车、 梯子、 铁镐、 撬棍、 钢尺、 坡度尺、 小线等。
二、 质量要求
(一) 土方开挖工程质量要求
项
序
项 目
许可偏差或许可值(mm)
柱基、 基坑、 基槽
挖方场地平整
管沟
地(路)面基层
人工
机械
主控项目
1
标高
-50
±30
±50
-50
-50
2
长度、 宽度(由设计中心线向两边量)
+200
-50
+300
-100
+500
-100
+100
-
通常项目
3
边坡
设计要求
1
表面平整度
20
20
50
20
20
2
基底土性
设计要求
注: 地(路)面基层偏差只适适用于直接在挖、 填土方上做地(路)面基层。
(二) 土方回填工程质量要求
项
序
项 目
许可偏差或许可值(mm)
柱基、 基坑、 基槽
挖方场地平整
管沟
地(路)面基层
人工
机械
主控项目
1
标高
-50
±30
±50
-50
-50
2
分层压实系数
设计要求
通常项目
1
回填土料
设计要求
2
分层厚度及含水量
设计要求
3
表面平整度
20
20
30
20
20
三、 工艺步骤
(一) 土方开挖
确定开挖次序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底
(二) 土方回填
基坑(槽)底地坪上清理→检验土质→分层铺土、 耙平→夯打密实→检验密实度→修整找平验收
基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收
四、 操作工艺
(一) 土方开挖
1、 机械开挖
被开挖地方标高为_________m,基础底设计标高为______________m,开挖深度为__________m。宜_____开挖, 采取液压反铲挖机开挖。通常机械土方开挖由翻斗汽车配合运土。
机械开挖时, 要配合少许人工清土, 将机械挖不到地方运到机械作业半径内, 由机械运走。机械开挖在靠近槽底时, 用水准仪控制标高, 预留20~30cm土层人工开挖.以预防超挖。
2、 开挖到距槽底70cm以内后, 测量人员测出距槽底70cm水平标志线, 然后在槽帮上或基坑底部钉上小木桩, 清理底部土层时用它们来控制标高。依据轴线及基础轮廓检验基槽尺寸, 修整边坡和基底。
3、 土方开挖完成后, 对基底要进行钎探。若设计无特殊说明, 钎探部署按下表实施。
槽宽(cm)
排列方法
间距(m)
深度(m)
小于80
中心一排
1.5
1.5
80~200
两边错开
1.5
1.5
大于200
梅花型
1.5
1.5
柱基
梅花型
1.5~2.0
1.5, 并大于短边尺寸
钎探完成后, 钎孔要用干中细砂贯实。同时在钎探平面部署图上注明特硬、 特软点。
基坑打钎探测完成后, 会请设计、 监理、 勘探及质监站等单位人员验槽。对不符合要求软弱土层等情况作出处理统计, 处理完全符合要求后, 参与各方会签隐蔽工程统计。
4、 雨期施工时, 要加强对边坡保护。可合适放缓边坡或设置支撑, 同时在坑外侧围以土堤或开挖水沟, 预防地面水流入。
5、 注意事项
(1) 开挖过程中, 严格控制开挖尺寸, 基坑底部开挖宽度要考虑工作面增加宽度, 并在开挖过程中试打钎, 避免大面积二次开挖。施工时尽力避免基底超挖, 部分超挖地方经设计单位给出方案用级配砂石回填。
(2) 尽可能降低对基土扰动, 若基础不能立刻施工时, 可预留200~300mm土层不挖, 待作基础时再挖。
(3) 开挖基坑时, 有场地条件, 一次留足回填需要好土, 多出土方运到弃土处, 避免二次搬运。
(4) 土方开挖时, 要注意保护标准定位桩、 轴线桩、 标准高程桩。要预防邻近建筑物下沉, 应预先采取防护方法, 并在施工过程中进行沉降和位移观察。
(二) 土方回填
1、 回填土通常选择含水量在10%左右洁净粘性土(以手攥成团、 自然落地散开为宜)。若土过湿, 要进行晾晒或掺入干土、 白灰等处理; 若土含水量偏低, 可合适洒水湿润。
2、 深浅基坑相连时, 要先填深基坑, 填至与浅基坑标高一致时, 再与浅基坑一起填夯。分段填夯时, 交错处做成阶梯形, 上下接搓距离大于1.0m。基坑回填应在相对两侧或四面同时进行, 基础墙两侧标高不可相差太多; 较长管沟墙, 内部要加支撑。
3、 回填土要分层铺摊扎实, 蛙式打夯机每层铺土厚度为200~250mm; 人工扎实时小于200mm。每层最少夯击三遍.要求一夯压半夯。
4、 雨期施工时, 预防地面水流入坑内, 造成边坡塌方或浸泡基土。
5、 注意事项
(1) 施工时, 基础墙体达成一定强度后, 才能进行回填土施工, 以免对结构基础造成损坏。
(2) 基础肥槽回填土, 必需清理到基础底面标高, 才能逐层回填。严禁用水浇使土下沉“水夯法”。
(3) 土虚铺过厚、 扎实不够会造成回填土下沉, 而造成地面、 散水裂缝甚至下沉。
(4) 室内坑槽(沟)不得用含有冻土块土回填。
项目经理
