收藏 分销(赏)

深圳市建设工程中危险性较大工程安全专项施工方案论证与编制指南.doc

上传人:仙人****88 文档编号:9458756 上传时间:2025-03-27 格式:DOC 页数:4 大小:42KB 下载积分:10 金币
下载 相关 举报
深圳市建设工程中危险性较大工程安全专项施工方案论证与编制指南.doc_第1页
第1页 / 共4页
深圳市建设工程中危险性较大工程安全专项施工方案论证与编制指南.doc_第2页
第2页 / 共4页

点击查看更多>>
资源描述

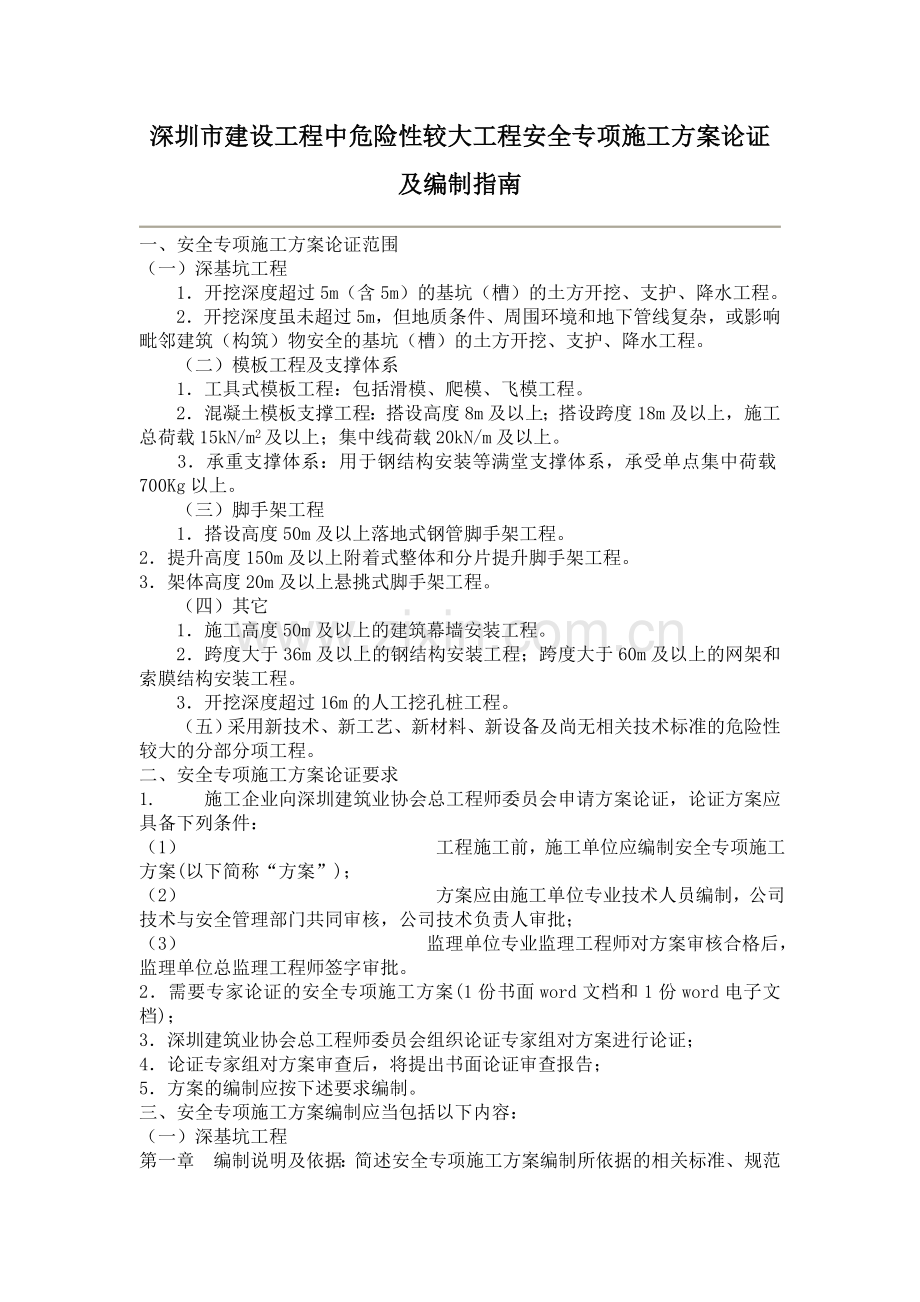

深圳市建设工程中危险性较大工程安全专项施工方案论证及编制指南 一、安全专项施工方案论证范围 (一)深基坑工程   1.开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。   2.开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。   (二)模板工程及支撑体系   1.工具式模板工程:包括滑模、爬模、飞模工程。   2.混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。   3.承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。   (三)脚手架工程   1.搭设高度50m及以上落地式钢管脚手架工程。 2.提升高度150m及以上附着式整体和分片提升脚手架工程。 3.架体高度20m及以上悬挑式脚手架工程。   (四)其它   1.施工高度50m及以上的建筑幕墙安装工程。   2.跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。   3.开挖深度超过16m的人工挖孔桩工程。   (五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。 二、安全专项施工方案论证要求 1.   施工企业向深圳建筑业协会总工程师委员会申请方案论证,论证方案应具备下列条件: (1)              工程施工前,施工单位应编制安全专项施工方案(以下简称“方案”); (2)              方案应由施工单位专业技术人员编制,公司技术与安全管理部门共同审核,公司技术负责人审批; (3)              监理单位专业监理工程师对方案审核合格后,监理单位总监理工程师签字审批。 2.需要专家论证的安全专项施工方案(1份书面word文档和1份word电子文档); 3.深圳建筑业协会总工程师委员会组织论证专家组对方案进行论证; 4.论证专家组对方案审查后,将提出书面论证审查报告; 5.方案的编制应按下述要求编制。 三、安全专项施工方案编制应当包括以下内容: (一)深基坑工程 第一章 编制说明及依据:简述安全专项施工方案编制所依据的相关标准、规范及图纸(国标图集)、施工组织设计等。 第二章 工程概况:简要描述基坑工程概况、基坑岩土地质情况、施工图的技术要求、施工平面布置、施工要求和技术保证条件。 第三章 施工计划:阐述施工目标、施工准备、主要材料与设备计划、施工现场平面布置、施工进度计划。 第四章 主要分项工程施工方法、技术措施及检查验收:描述施工顺序、施工测量、土石方工程施工、基坑支护的施工工艺、变形观测、基坑周边的建筑物(地下管网)的监测和保护措施。 方案中应绘制相应的基坑支护平面图、立面图、剖面图及节点大样施工图。应有相应的基坑水平、竖向和相邻建筑(构)物沉降变形的监测技术措施和基坑周边的地下管网的监测和保护措施。 详细描述基坑工程的验收要求。 第五章 质量保证措施:描述保证施工质量的技术措施; 第六章  安全保证措施: 描述安全生产组织措施、施工安全技术措施、施工用电安全措施 第七章 文明施工措施:描述现场安全文明施工、环境保护措施 第八章 施工应急救援预案:施工应急救援预案应包括:各方主体的职责、针对各种突发情况的应急处理方案、报警救援及联络电话、异常情况报告制度等。 第九章 劳动力计划:描述专职安全生产管理人员、特种作业人员等。 第十章 雨季、台风和夏季高温季节的施工措施: 附表、图: 附表一:主要施工机械设备表 附表二:施工进度计划表 附表三:施工布置平面图 附表四:基坑支护设计图纸 (二)模板工程及支撑体系 第一章 编制说明及依据:简述安全专项施工方案编制所依据的相关标准、规范及图纸(国标图集)、施工组织设计等。 第二章 工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 第三章 施工计划:包括施工进度计划、材料与设备计划。 第四章 模板支撑体系的主要搭设方法及检查验收:仔细描述模板支撑体系选用的形式、主要搭设方法、工艺要求、各种材料的力学性能指标、以及构造设置要求。另为保证支撑体系的稳定,主次梁及板底立杆间距应按模数统一考虑,板下立杆纵横方向间距应为沿梁纵向立杆排距的整数倍,从而保证水平横杆能完全贯通,有效提高架体的整体稳定性。 详细描述模板支撑体系的验收要求。 第五章 质量保证措施:描述保证施工质量的技术措施。 第六章 模板安装和拆除的安全技术措施:简述模板安装和拆除的安全技术措施,其中应包括:模板施工前的安全准备工作、模板施工的安全技术措施、模板拆除的安全、技术要求。 第七章 监测措施:简述模板支撑体系在搭设、钢筋安装,砼浇捣过程中及砼终凝前后的模板支撑体系监测措施。 第八章 文明施工措施:描述现场安全文明施工、环境保护措施。 第九章 施工应急救援预案:施工应急救援预案应包括:各方主体的职责、针对各种突发情况的应急处理方案、报警救援及联络电话、异常情况报告制度等。 第十章 劳动力计划:描述专职安全生产管理人员、特种作业人员等。 第十一章 梁、板模板及支撑体系计算 1.列表描述需要论证的梁、板的部位、结构尺寸、层高和跨度; 2.列表描述梁、板底支撑布置情况及支撑布置简图; 3.梁下模板及支撑体系设计验算; 根据支撑系统设置情况,分别选择不同支撑布置形式截面最大的梁进行验算。验算要求如下: 1)画出需验算类型的支撑节点详图,简述该种类型的布置情况和安装做法,以及所需各种材料的规格; 2)梁底模板验算: l荷载计算:包括梁模板自重、砼自重、钢筋重量、施工荷载; l画出计算简图; l进行模板的抗弯强度、抗剪强度、挠度的计算; 3)梁底次楞验算:荷载计算中增加次楞自重,其它荷载由上部传递,验算步骤同梁底模板; 4)梁底主楞验算:荷载计算中增加主楞自重,其它荷载由上部传递,验算步骤同梁底模板; 5)支撑立杆稳定性验算:荷载计算中增加钢管、扣件自重,其它荷载由上部传递。进行支撑立杆的强度验算、稳定性验算; 4.梁侧模计算:计算步骤同梁底模,其中包括梁的对拉螺栓计算; 5.板下模板及支撑体系设计验算:计算步骤同梁下模板及支撑体系设计验算; 6.梁、板支撑体系的扣件抗滑移验算; 7.支承层地面或楼层的承载力验算; 8.墙、柱模板支撑计算:计算步骤同梁模板的计算。 (三)脚手架工程 第一章 编制说明及依据:简述安全专项 施工方案编制所依据的相关标准、规范及图纸(国标图集)、施工组织设计等。 第二章 工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 第三章 施工计划:包括施工进度计划、材料与设备计划。 第四章 脚手架的主要搭设方法及检查验收:仔细描述脚手架选用的形式、主要搭设方法、工艺要求、各种材料的力学性能指标、以及构造形式及设置要求。 详细描述脚手架的验收要求。 第五章 质量保证措施:描述保证施工质量的技术措施。 第六章 脚手架安装和拆除的安全技术措施:简述脚手架安装和拆除的安全技术措施,其中应包括:脚手架施工前的安全准备工作、脚手架施工的安全技术措施、脚手架拆除的安全、技术要求。 第七章 监测措施:简述脚手架在搭设、使用期间的监测措施。 第八章 文明施工措施:描述现场安全文明施工、环境保护措施。 第九章 施工应急救援预案:施工应急救援预案应包括:各方主体的职责、针对各种突发情况的应急处理方案、报警救援及联络电话、异常情况报告制度等。 第十章 劳动力计划:描述专职安全生产管理人员、特种作业人员等。 第十一章 脚手架计算 详细描述脚手架的计算,其中应包括: 1.荷载计算:包括永久荷载、施工荷载、水平风荷载; 2.脚手架构配件的力学特性及几何参数; 3.纵横水平杆计算; 4.连接扣件的抗滑计算; 5.立杆整体和局部稳定计算; 6.连墙件计算; 7.立杆地基承载力计算; 8.悬挑设施的计算; 9.脚手架的分段卸载计算。 (四)其它     其它需要论证的安全专项施工方案参照上述要求编制。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
