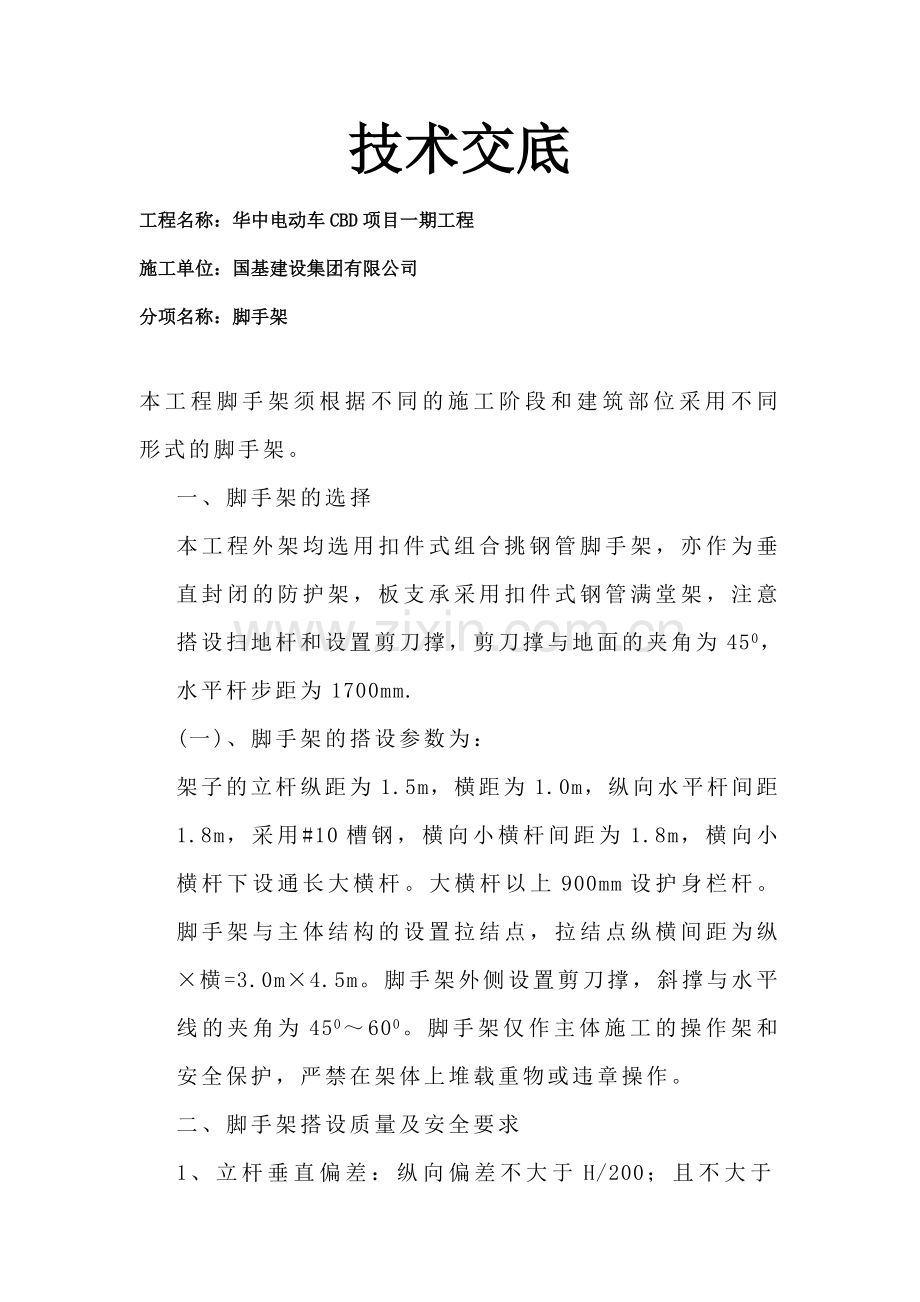

技术交底
工程名称:华中电动车CBD项目一期工程
施工单位:国基建设集团有限公司
分项名称:脚手架
本工程脚手架须根据不同的施工阶段和建筑部位采用不同形式的脚手架。
一、脚手架的选择
本工程外架均选用扣件式组合挑钢管脚手架,亦作为垂直封闭的防护架,板支承采用扣件式钢管满堂架,注意搭设扫地杆和设置剪刀撑,剪刀撑与地面的夹角为450,水平杆步距为1700mm.
(一)、脚手架的搭设参数为:
架子的立杆纵距为1.5m,横距为1.0m,纵向水平杆间距1.8m,采用#10槽钢,横向小横杆间距为1.8m,横向小横杆下设通长大横杆。大横杆以上900mm设护身栏杆。脚手架与主体结构的设置拉结点,拉结点纵横间距为纵×横=3.0m×4.5m。脚手架外侧设置剪刀撑,斜撑与水平线的夹角为450~600。脚手架仅作主体施工的操作架和安全保护,严禁在架体上堆载重物或违章操作。
二、脚手架搭设质量及安全要求
1、立杆垂直偏差:纵向偏差不大于H/200;且不大于100mm,横向偏差不大于H/400,且不大于50mm(H为架高)。
2、纵向水平杆水平偏差不大于总长度的1/300,且不大于20mm,横向水平杆水平偏差不大于10mm。
3、扣件紧固力定在45~55N·m范围内,不得低于45N·m或高于60N·m。
4、连墙点的数量、位置要正确,连接牢固,无松动现象。
5、操作层脚手板的铺设应满铺、铺稳,脚手板对接铺设时,接头处设置两根横向水平杆,不允许有接头板,脚手板挑出长度不超过150mm。
6、脚手架外侧满挂聚氯乙烯密目防火安全网进行全封闭施工。
7、脚手架搭设应进行书面安全技术交底,搭设完毕后应检查验收后方可投入使用。
8、外架搭设必须满足施工要求和安全防护的需要,外架的防护栏高设置为1200mm。
9、架子不得超负荷使用,严禁在架上集中堆放材料,人员不得集中停留,架子受荷应均衡分布,架上施工荷载应控制在270kg/m2以内。
10、架子在使用期间,应经常检查,强风、雨、雪后应检查,确保架子使用安全。
三、脚手架拆除质量及安全要求
1、架子使用完毕拆除,应按搭设反程序进行,拉结杆件应随外架的拆除而拆除,不准先行拆除。
2、架子拆除应配备良好的通讯装置,拆除后的构件应及时分类、整理并运走,严禁高空坠物。
3、架子拆除不允许分立面拆除或上下二步同时进行,认真作到一步一清,一杆一清。
4、架子拆除应作好安全技术交底,并由专人负责,遇有六级以上大风,严禁拆除架子。
四、里脚手架
1、主体结构施工全部搭设满堂脚手架。现浇有梁板底模支撑立杆的间距为:板下纵横间距不大于1000,梁下间距不大于900。
2、内架在施工过程中,均应考虑楼面的承载力,采取必要的支垫措施。
3、内装饰搭设活动架。
五、脚手架的安全与维护
1、操作层及人行通道板必须满铺,板端搁置在小横杆上。在同一排横杆上搭接大于200,严禁出现探头板,脚手板全部用8#元丝绑扎。
2、操作层外侧设1200mm高安全横杆。
3、安全网布设:外脚手架外侧均需张设安全网进行全封闭围护,以保证施工安全。支好后的安全网应能承受160kg冲击力,凡霉变、有漏孔等不得使用。
架设水平安全网时,其伸出宽度应大于2m,外口应高于内口,搭接牢固,每隔一定距离应用拉绳将斜杆与地面锚拉牢固,安全网应随楼层施工进度上升。
4、防雷电措施:脚手架搭设应远离高压线,在使用期间,严禁与带电体接触。此外,搭设外脚手架若处于雷雨季节,则应设置避雷措施。
六、施工安全防护措施
1、出入口安全防护措施
本工程在所有出入口处均需搭设水平防护棚,出建筑外沿不小于5m,棚顶满铺脚手板,再铺一层胶合板和彩条塑料布,棚顶围栏1.2m,用竹笆封闭。
2、施工中的“四口五临边”必须进行安全防护
楼梯口梯段边用Φ14钢筋临时焊成栏杆防护。预留洞口,用废旧模板遮盖,预留的较大的管道井口,则需搭设立架用竹笆板封闭。框架外围墙体砌筑前,应采用钢管搭设安全栏杆栓挂竹笆板作临边的防护。
3、施工安全防护
本工程层高较高,框架、框架柱钢筋、模板安装时,搭设稳定的操作架,作业层铺架板。楼板梁钢筋安装绑扎时,必须在两侧钢管架上铺宽度不小于1.0m的操作平台,并临时设置防护栏杆。凡是高空作业人员必须使用安全带,进入现场施工人员必须带好安全帽。楼梯、通道和施工作业面必须保证足够的照明度,危险部位还应设置红灯警示。施工供电线路的布设、固定方式必须符合《施工现场临时用电安全技术规范》要求。所有机械的安全装置必须齐全、可靠,状态良好。
七、脚手架拆除
1、脚手架拆除时应划分作业区,周围设围栏或竖立警戒标志,地面设有专人指挥,严禁非作业人员入内。
2、拆除的高处作业人员,必须戴安全帽,系安全带,扎裹腿,穿软底鞋。
3、拆除顺序应遵循由上而下,先搭后拆,后搭先拆的原则,即先拆栏杆、脚手板、剪刀撑、斜撑,后拆小横杆、大横杆、立杆等,并按一步一清的原则依次进行,要严禁上下同时进行拆除作业。
4、拆立杆时,应先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。
5、连墙点应随拆除进度逐层拆除,拆抛撑前,应设置临时支撑,然后再拆抛撑。
6、拆除时要统一指挥,上下呼应,动作协调,当解开与另一个有关的结扣时,应先通知对方,以防坠落。
7、在大片架子拆除前应将预留的斜道、上料平台、通道小飞跳等,先行加固,以便拆除后能确保其完整、安全和稳定。
8、拆除时如附近有外电线路,要采取隔离措施。严格架杆触电线。
9、拆除时不应碰坏门窗,玻璃、水落管、地下明沟等物品。
10、拆下的材料,应用绳索拴住,利用滑轮徐徐下运,严禁抛掷,运至地面的材料应按指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件或铁丝要集中回收处理。
11、在拆架过程中,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。
