收藏 分销(赏)

桩基础施工组织技术方案(首件).doc

上传人:仙人****88 文档编号:9410174 上传时间:2025-03-25 格式:DOC 页数:29 大小:189.50KB
下载 相关 举报
桩基础施工组织技术方案(首件).doc_第1页
第1页 / 共29页
桩基础施工组织技术方案(首件).doc_第2页
第2页 / 共29页
点击查看更多>>
资源描述

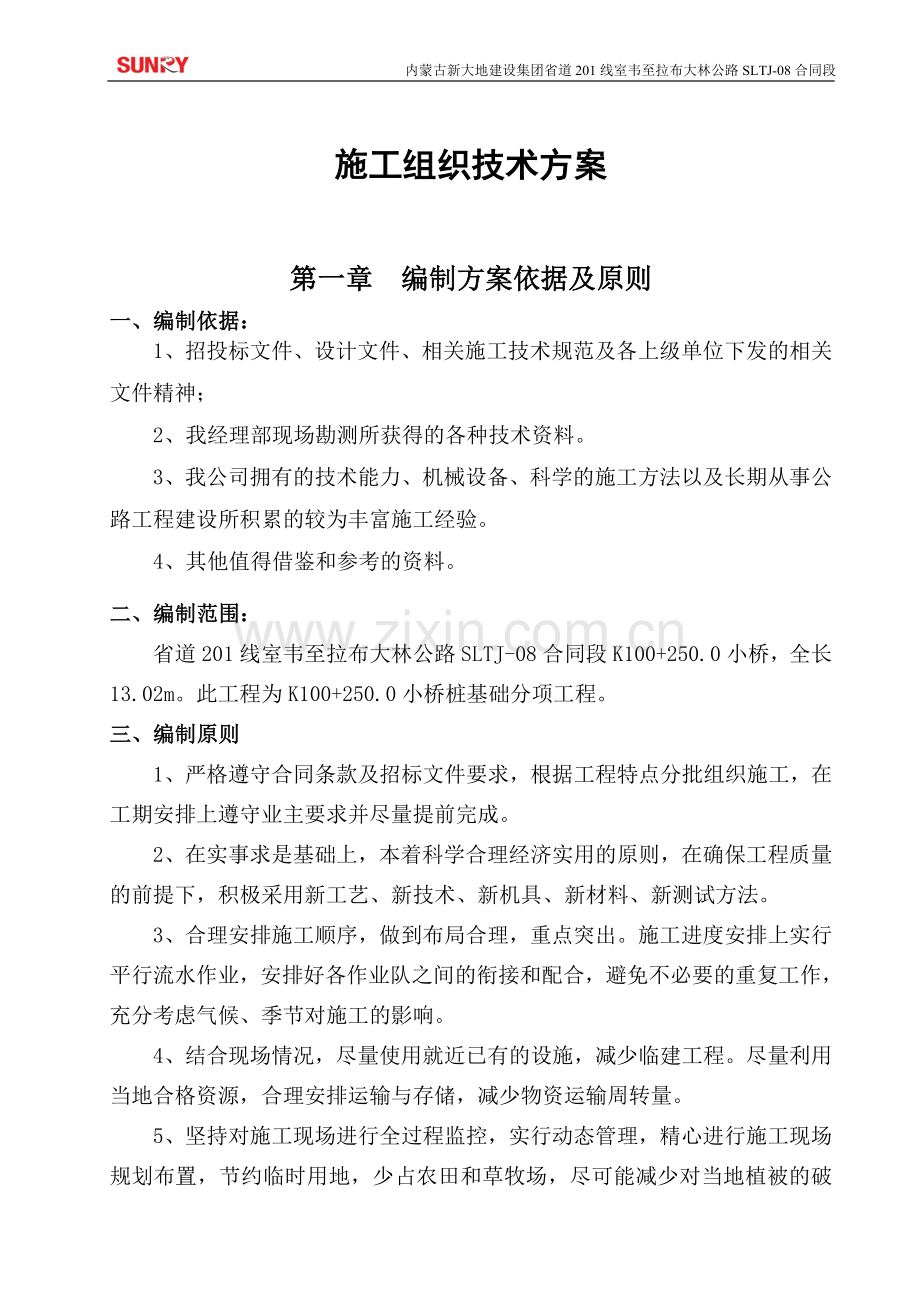

内蒙古新大地建设集团省道201线室韦至拉布大林公路SLTJ-08合同段 施工组织技术方案 第一章 编制方案依据及原则 一、编制依据: 1、招投标文件、设计文件、相关施工技术规范及各上级单位下发的相关文件精神; 2、我经理部现场勘测所获得的各种技术资料。 3、我公司拥有的技术能力、机械设备、科学的施工方法以及长期从事公路工程建设所积累的较为丰富施工经验。 4、其他值得借鉴和参考的资料。 二、编制范围: 省道201线室韦至拉布大林公路SLTJ-08合同段K100+250.0小桥,全长13.02m。此工程为K100+250.0小桥桩基础分项工程。 三、编制原则 1、严格遵守合同条款及招标文件要求,根据工程特点分批组织施工,在工期安排上遵守业主要求并尽量提前完成。 2、在实事求是基础上,本着科学合理经济实用的原则,在确保工程质量的前提下,积极采用新工艺、新技术、新机具、新材料、新测试方法。 3、合理安排施工顺序,做到布局合理,重点突出。施工进度安排上实行平行流水作业,安排好各作业队之间的衔接和配合,避免不必要的重复工作,充分考虑气候、季节对施工的影响。 4、结合现场情况,尽量使用就近已有的设施,减少临建工程。尽量利用当地合格资源,合理安排运输与存储,减少物资运输周转量。 5、坚持对施工现场进行全过程监控,实行动态管理,精心进行施工现场规划布置,节约临时用地,少占农田和草牧场,尽可能减少对当地植被的破坏。做到文明施工,创建标准施工现场。 6、严格执行本项目招标文件的《技术规范》及交通部颁发的施工规范及业主、监理工程师下发的相关技术要求。 第二章 工程概况 一、工程概况及主要工程数量 1、工程名称:K100+250.0小桥 中心桩号:K100+250.0 全 桥 长:13.02m 2、荷载等级:公路-I级;桥面净宽:1×11m 全桥共1联:1-8m;上部结构采用普通钢筋混凝土现浇板,桥面连续;下部结构采用轻型台,墩台采用钻孔灌注桩基础,桩基采用摩擦桩。 本桥平面位于直线上,桥面横坡为单向1.5%,纵断面纵坡0.4%。 桥面净宽:1×11m,交角90o。 墩台采用1cm厚橡胶块;0号桥台采用背墙连续,1号桥台采用40伸缩缝。 桥头搭板长6米。 3、基础主要工程数量 K100+250.0小桥基础设计为灌注桩基础,共计6根,各墩台桩基 统计表: 桥墩(台) 设计桩径 (m) 设计桩长 (m) 数量 地质情况 (根) 0#桥台 1.2 15 3 卵石土、圆砾土、强风化凝灰岩 1#桥台 1.2 15 3 卵石土、圆砾土、强风化凝灰岩 二、施工进度计划 计划于2013年6月15日开始对K100+250小桥基础进行施工, 2013年6月26日全部完成桩基础的施工。 施工准备: 2013年6月15日—2013年6月19日 桩基0号台:2013年6月19日—2013年6月22日 桩基1号台:2013年6月23日—2013年6月26日 施工队长抓生产进度,现场统筹安排,组织协调各部门的衔接工作,保证工程按计划实施。 ① 现场负责人负责施工技术指导,同时负责工程质量和工程进度计划的落实。原材料、外购材料的进场保障工作(砂、碎石、水泥、钢材及其它零星材料)同时保障工程资金运转正常。 ② 技术员负责工程现场管理工作,完成各项计划指标。主管工程部技术员、施工员报检资料的填写和报检签认工作。监督、检查技术员的工作。 ③ 测量负责人负责桥位各项指标的放样工作,包括坐标、水准点高程的复核测量。测量数据准确无误的提供给施工人员进行施工。并负责测量资料的记录、整理报工程部汇总。 ④ 试验室主任负责原材料、外购材料的批量自检、试验、拌和站计量器的标定和检查工作。钻孔桩检测试验(泥浆比重等)工作,砼试件的制取,出料温度和坍落度等测试工作。并负责资料整理、汇总归档。做好原始记录,检验报告,材料使用许可证、台帐等工作。 第三章 设备人员材料进场计划 一、主要人员组成 本工程由内蒙古新大地建设集团股份有限公司SLTJ-08项目经理部负责施工,施工负责人:高永胜,总工程师:李军。组织机构框图见下图6.1-1。 副经理:高永胜 项目经理:赵忠刚 总工程师:李军 工 程 部 机械物资部 安全质量部 计划合同部 财 务 部 综合办公室 工地试验室 钢筋作业队 砼 作业队 模板作业队 综合作业队 机械作业队 场拌作业队 施工组织框架图(图6.1-1) 二、材料、设备进场计划 2.1技术准备 施工测量采用全站仪。放样各构造物的平面位置和高程,并报监理工程师复测。 2.2试验工作 所有施工材料的试验工作已全部完成,并经过监理工程师的抽检。下部构造所使用的砼配合比设计已完成。 2.3物力资源配制 主要机械设备配置表 序列 设备名称 型号规格 数量 额定功率 备注 1 砼运输灌车 4台 2 拌和站 1座 1000型 3 发电机 2套 200KW 4 钻机 2台 5 水泥储灌 2台 100T,50T 6 吊车 2台 25T、30T 8 水车 1台 9 装载机 ZL50 1台 10 钢筋加工机械 2 套 11 电焊机 6台 100KW 12 风镐 4把 试验检测仪器配置表 序号 仪器设备名称 规格型号 单位 数量 备注 1 电子天平 台 2 2 恒温恒湿养护箱 台 1 3 台秤 台 1 4 标准筛 套 1 5 压碎值测定模 套 1 6 200T压力机 台 1 7 坍落度测定仪 个 1 8 水准仪 台 1 9 全站仪 台 1 10 磅秤 台 1 11 标准养护箱 台 1 12 试验用强制式砼拌和机 台 1 13 砼振动台 台 1 14 砼各种试模 套 15 第四章 施工方案 桩基础施工 1、施工流程 场地平整→施工测量放样→安装钢护筒→桩机进场、定位→设立泥浆池→钻进→成孔检测→钢筋笼施工→水下砼灌注→破桩头→桩基检测→ 成桩 桥梁钻孔灌注桩施工工艺框图 场地准备 定孔位 埋设护筒 检查孔位测量护筒标高 敷设泥浆池 钻机就位 填写钻孔记录 调制泥浆 钻机钻孔 检查钻孔直径和垂直度 测量孔深和孔底标高 清孔 制作钢筋骨架 检查换浆后的泥浆指标 吊放焊接各段骨架 水下砼配合比设计 安装导管和漏斗 填写水下砼浇注记录 拌制水下砼 灌注水下砼 做全试件 检查砼坍落度 检查砼桩的质量 整理本桩的全部原始资料及 检验报告送监理工程师审核 2、具体施工方案 施工放样 为提高放样精度,采用全站仪放样。首先通过导线点恢复定线放样无误后,再进行桥位放样并埋设施工定位检查桩,绘制出平面布置图,上报驻地监理办审核校对无误批准后,方可开工施工。 另外,拴桩和临时水准点埋入地下的深度要超过冰线以下,用混凝土浇筑固定,露出地面部分,不要大于5cm。 钻孔灌注桩基础: (1)平整场地、整修道路:根据桩顶设计标高、自然地面高程,用机械配合人工平整场地,首先清除地面杂物,换出软土,整平压实钻机位置的场地,使钻机能够在施工中保持稳定不发生不均匀沉降等现象,钻孔平台能够承受施工中的动、静荷载。按钻孔平面布置修筑钻孔机械、混凝土运输及浇筑机械进出场道路,使施工机械能够顺利进出。场地面积要满足摆放钻机、挖设泥浆池及沉淀池,灌注混凝土时泵车及混凝土运输车停放等需要,还应留出摆放钢筋笼的位置。 (2)桩位复核:以监理工程师签认的导线点为基准点,根据施工图设计提供的测量坐标及现场三角控制网(如果有),用全站仪(经纬仪配合红外线测距仪),定出孔位中心桩,测放出孔位桩及护桩。经复核无误、监理工程师认可后,用表格形式交钻井班组,保护现场桩位。 (3)埋设护筒,挖设泥浆池、沉淀池:钻井工班根据测定的孔位中心桩,埋置护筒。 (4)钻机就位:钻机就位后,要将钻头的钻尖准确对准孔位中心。具体方法是在护筒的刻痕处,用线连成十字,钻头中心对准小线十字交叉点。对于回旋钻首先安装好钻架及起吊系统,将钻机底盘调平,同时,使转盘中心对准桩位中心,其偏差小于2cm。 (5)钻孔:根据本工程地质情况,选择适宜的钻孔方法,一般用回旋钻施工地质比较松散层的地层,即粘土层、砂土层及全风化层。用冲击钻施工中风化层及微风化层。根据地层结构和可钻性选择适宜的钻头。 在开钻前,要做好泥浆的制备,备足一根桩所需的泥浆量1.5倍的粘土。泥浆的拌制视条件采用砂浆拌和机拌和、人工拌和或直接在钻孔内投放粘土,利用锥头冲击或回转制造泥浆。将储浆池蓄满。 调制钻孔泥浆时,应根据钻孔方法和地质情况采用不同的性能指标,一般可按《公路桥涵施工技术规范》6.2.2要求。 钻进按工艺、机械技术要求及钻孔操作要点进行。在钻进过程中,要随时根据钻进情况、土层土质、泥浆比重等调整钻头压力和钻头转速。 (6)终孔:当钻孔深度达到设计标高后,用孔规测孔径,测孔深,作记录,填写钻孔记录表。 (7)清孔:清孔的目的是降低孔内泥浆比重,便于灌注混凝土。具体方法是先将钻头在孔底空转,再用Ф100mm水管向孔内注水,注水同时搅拌孔内泥浆,简称换浆。当泥浆比重:1.03—1.10g/cm3、黏度:17-20Pa·s、含砂率:<2%、胶体率:>98%即为合格。 (8)钻孔检查及允许偏差 钻孔在终孔和清孔后,对孔径、孔形和倾斜度,采用探孔器进行检查,探孔器采用钻孔桩直径加100㎜(但不得大于钻头直径),长度采用不小于4-6D钢筋检孔器吊入孔内检测,检测结果应报监理工程师复查并应符合本路技术规范相应要求。 (9)施工时设计地质柱状图与施工成孔记录进行对照,两者若存在差异而导致桩基所穿土层极限摩阻力较大变化使摩擦桩长变化,或持力层基岩岩性、高程变化使柱桩桩长变化时,要及时通知设计单位进行处理。 (10)钢筋笼制作 钢筋笼在预制场制作,骨架长度可根据情况分段制作,主筋对接采用搭接焊。并在钢筋骨架上事先安设控制钢筋骨架与孔壁净距的砼垫块,垫块沿桩长的间距不超过2m,横向圆周不得少于4处。同时在笼内侧平面呈等边三角形布置超声波检测预埋钢管,钢管下端至桩底,上端伸出桩顶50-100cm,预埋钢管为Φ57×3.5热轧无缝钢管。钢筋连接采用双面焊,焊缝长度不小于5d。 钢筋安装实测项目 项次 检查项目 规定值或允许偏差 检查方法和频率 权值 1Δ 受力 钢筋 间距 (mm) 两排以上排距 ±5 尺量:每构件检查2个断面 3 同排 梁、板、拱肋 ±10 基础、锚啶、墩台、柱 ±20 灌注桩 ±20 2 箍筋、横向水平钢筋、螺旋筋间距(mm) ±10 尺量:每构件检查5~10间距 2 3 钢筋骨架尺寸 (mm) 长 ±10 尺量:按骨架总数30%抽查 1 宽、高或直径 ±5 4 弯起钢筋位置(mm) ±20 尺量:每骨架抽查30% 2 5Δ 保护层厚度 (mm) 柱、梁、拱肋 ±5 尺量:每构件沿模板周边检查8处 3 基础、锚啶、墩台 ±10 板 ±3 (11)钢筋笼安装 在确认清孔完成并符合设计要求后,将焊接好的钢筋笼骨架分段用汽车吊吊入桩孔,吊入下段后将其临时固定在孔口位置,再吊放上段钢筋笼,并在孔口与下段钢筋笼进行对接;钢筋笼对接采用帮条搭接、双面焊缝,并在下段钢筋上焊好帮条,在上、下段钢筋笼对位固定好后进行焊接。对接完成后下放至设计深度,并在孔口牢固定位,以免在灌注混凝土过程中发生浮笼现象。 (12)导管安装 导管用内径Ф250~300mm的钢管,标准每节长3m,配1~2节节长0.5~1m的辅助节。为保证导管质量,每次灌注混凝土前,均对导管进行一次水密性和抗拉试验检测,确保导管处于良好状态。下放导管时小心操作,避免挂碰钢筋笼。建立导管安装长度复核和检查制度,避免因误装而造成断桩。混凝土浇筑架用型钢制作,用于支撑悬吊导管,吊挂钢筋笼,上部放置混凝土漏斗。 (13)灌注水下混凝土 a.混凝土集中搅拌,由搅拌运输车运送至孔位浇筑。 b.先灌入桩尖首批混凝土,首批混凝土要经过计算,使其有一定的冲击能量,能把泥浆从导管中排出,并能把导管下口埋入混凝土不小于1m深;砼坍落度控制在18~22cm。 c.开导管用混凝土隔水栓,隔水栓预先用8号铁丝悬吊在混凝土漏斗下口,当混凝土装满后,剪断铁丝,混凝土即下沉至孔底,排开泥浆,埋住导管口。 d.随着浇筑连续进行,随拔管,中途停歇时间不超过15min。在整个浇筑过程中,导管在混凝土埋深以2~6m为宜。由专人测量导管埋置深度及管内外混凝土面的高差,及时填写水下混凝土浇筑记录。 e.利用导管内的混凝土的超压力使混凝土的浇筑面逐渐上升,上升速度不低于2m/h,直至高于设计标高1m,在浇筑过程中,当导管内混凝土含有空气时,后续混凝土宜通过溜槽慢慢地注入漏斗和导管,不得将混凝土整斗从上面倾入导管内,以免导管内形成高压气囊,挤出管节间的橡胶垫而使导管漏水;同时,对浇筑过程中的一切故障均记录备案。 f.桩身混凝土充盈系数>1.05,考虑桩顶混凝土将被凿除,灌注时水下混凝土的灌注面按高出桩顶设计高程的500mm控制,以保证桩顶混凝土的强度质量,避免因此而造成桩头强度不满足要求的质量问题。 g.在灌注将近结束时,在孔内注入适量清水使孔内泥浆稀释,排出孔外,保证泥浆全部排出。 h.施工承台前,清理桩顶残渣、浮土和积水,并进行凿毛处理至设计标高。 第五章 确保工程质量的措施及质量保证体系 1.确保工程质量的措施: 1.1质量目标和创优计划 本工程的质量目标是优良工程。 根据业主对工程质量的要求,确保工程质量达到交通部现行《公路工程质量检验评定标准》及其他相关标准规定的优良等级。为确保本工程达到优良标准,制定下列创优计划: 1.1.1单项工程质量目标: (1)项目合格率100%; (2)实测项目优良率≥85%; (3)隐蔽工程一次检验合格率100%; (4)最终交验一次通过率100%: (5)主要分项工程和关键部位做到一次成优,零缺陷,零返修。 (6)工程交验后1个月内完成竣工资料编整工作。 1.1.2工程质量达到内坚外美、资料齐全。 1.2建立健全质量保证体系 1.2.1 ISO9001标准是我国与国际科学管理接轨,参与市场竞争、保证质量、保证工期、满足业主要求、发展壮大企业的重要管理手段。要求全体施工人员必须不折不扣地认真实施。 1.2.2我公司承担的各项工程任务必须严格按照JTGF80/1-2004公路工程质量检验评定标准。 1.2.3我公司承担的各项工程任务,必须执行《质量保证手册》、《质量体系程序文件》、《各级人员质量职责与权限》等管理标准,严格按照《质量体系程序文件》的要求,对工程进行全方位、全过程的管理和控制,以确保质量目标的完成。 1.2.4为实现质量目标,须建立健全的质保体系,项目经理部建立以项目经理为首的质量保证体系,并在项目经理的领导下,贯彻执行公司的各项规章制度,结合项目实际制定项目部职能人员的质量责任制,把工程质量的终身制落实到人。 1.2.5工程质量指导思想 (1)坚决执行“百年大计,质量第一”的方针,施工中执行质量否决制,确保实现优质工程目标。 (2)坚决执行国家有关工程质量的法律、法规、规范、规程、标准及监理工程师的有关规定。 (3)自觉主动接受业主、设计、监理工程师的检查和监督。 (4)质量检验工作做到制度化、规范化、程序化。 1.2.6为确保工程质量,首先从管理上健全质控机构。我公司在工程施工中实行三级质量管理: 第一级是在作业班组建立以班组长和质量干事组成的自检组,职能是加强本身的自检、互检、交接检工作,在三检合格基础上提请项目部质检员进行复检交验。 第二级是项目部以项目总工为首组成质检体系,对工程质量的检验负直接责任。在复检合格的基础上,提请监理工程师进行核验,核验合格,办理质量记录后方可进行下道工序的施工。 第三级是以我局总工为首的质量管理体系,对工程质量进行定期不定期检查复验,对工程关键部位进行的试验段、构件的首件验收、模板工程、砼浇筑等均须在我局派人参加的情况下进行。工程的重点部位要进行现场实测、实量,一般部位要核验质量记录。 1.2.7工程部和工地试验室共同负责工程中的各种检验、测量和试验工作。工地试验室配备足够的检验和试验设备。 1.2.8为保证工程质量达优良级工程,质量工作的重点是以预防控制为主,做到施工中的一切质量活动都处在受控状态,以消除对工程质量造成隐患的或明显的不合格因素。 (1)岗前培训和持证上岗制:对参加本工程施工的工人和技术人员进行岗前培训,对测量人员、质检人员、电工、机械工、安全员、施工队长等实行持证上岗;人员的培训率和持证上岗率达到100%。 (2)对项目经理部主要岗位的人员也要根据能否满足合同要求的能力进行评价,实行招聘制择优上岗,使上岗人员尽心尽力做好工作。 (3)实行对劳务分承包方和资源分供方资格审查制:为了消除由于劳务分承包方和资源分供方所带给工程的潜在不合格,我们根据对满足合同要求的能力,对分供方和分承包方进行评价,选择素质高技术力量强的队伍或人员做劳务分承包方,选择质量好、供货能力强、信誉高的厂家做资源分供方。经审查合格的分供方、分承包方名单报监理工程师审批后执行。 1.3施工过程控制: 1.3.1施工组织设计和关键部位及季节施工技术措施,由项目部编写,经总工程师审批后报监理工程师,监理工程师批准后实施。 1.3.2重点部位和特殊工序的作业指导书,由技术负责人编写,经项目总工审批后报监理工程师,监理工程师批准后实施。 1.3.3一般部位的技术措施和作业指导书,由工长编写,经项目 总工批准后实施。 1.3.4对外加工的构件或其它产品按规定技术评定准则和验收标准,经项目总工审批后实施。 1.3.5对影响生产的重大设备进行经常性检修,确保正常连续工作能力。 1.4检验和试验 1.4.1进货检验和试验:所有用于工程的材料,包括地材、三材、预拌砼、构件等资源,按设计规定的有关标准进行检验,验证合格产品方可投入使用。防止不合格产品给工程质量带来隐患。 1.4.2对外购资源实行三证制,即厂家产品生产许可证、产品出厂合格证、产品质量检验试验合格证。对已进场未经检验和验证不合格的产品,进行标识;对验证不合格的产品,全部退场。 1.4.3对砼构件和其它构件厂家,实行首件验收制,验收在监理工程师的监督下进行,未经首件验收的产品不得投入生产。 1.4.4执行见证取样和送检制度:为加强工程质量的内部管理和接受监理监督,在监理和建设单位见证下,由施工人员取样、送至监理指定的试验室试验,由权威的第三方证实工程质量状态,以达到确保优质工程。 1.4.5过程检验和试验控制:过程检验和试验的目的是防止不合格非预期使用和转序给工程质量带来潜在不合格。 (1)所有进场使用的测量、试验设备、计量设备等均应在监理认可的情况下进行检测,并进行标识,未经检测的设备不准进场。 (2)所有工程部位工序均进行验收或隐蔽验收,合格后方可进行下道工序,未经验收的工序不准转序。工序检验程序流程图见附图。 (3)经验收不合格的工程部位、工序进行修理,修理后仍达不到验收标准的应返工重做,不做让步接受。 (4)对本工程的所有项目执行制定的质量控制措施,并进行监督检查,做好隐蔽工程验收记录。 (5)本工程在未经验收的情况下,不准紧急放行或转序,以杜绝质量事故的发生。 1.5产品标识和可追溯性:在采购及施工过程中对工程使用的原材料和半成品,采用挂牌标识,并做记录作为实现可追溯性的依据。 1.6纠正和预防措施:项目部经常进行质量检查和质量分析活动,对查出的问题,提出纠正和预防措施,以消除潜在的不合格因素,质量活动要有记录,对重点部位、工序提出的预防或纠正措施形成文件,落实到人。 1.7成品保护措施:项目部将制定具体措施,以保证成品不被破坏、损伤、污染。 1.8施工技术资料控制 1.8.1施工技术资料的收集整理: (1)施工技术资料随施工进度及时整理,做到字迹清楚、项目齐全、准确、真实。不得拖欠、涂改、伪造现象。 (2)所有资料的填写字体整齐、规范,并使用碳素笔书写,做到内容齐全,数据清楚,签章清晰有效。 (3)资料员每周定期收集施工技术资料,并及时编目整理。 (4)所有资料使用专用文件盒集中妥善保管,其他人员不得随意抽撤,资料借阅由主管领导签字,办理借阅手续,用完及时归还。 1.8.2资料保证措施: (1)各级领导和管理部门须把施工技术资料管理做为施工管理中的一项重要工作,建立健全技术资料工作管理系统和目标责任制,设专职人员负责施工过程中技术资料管理工作。 (2)施工中建立完善的施工技术资料责任制和奖惩制度,经理部内明确责任、各负其责、互相配合、积极主动地完成资料汇集、编写工作。 1.8.3技术资料管理职责 (1)工程部负责人:对整个施工技术资料负领导责任,协调各部门关系,督促、指导技术资料的编制收集,每月组织有关人员进行施工技术资料自查。工程完工后,组织编制竣工资料。 (2)资料员:认真学习有关规范和规定,对各部门移交的资料及时整理、编目、装订,妥善保管。与技术部门联系,每月定期按要求参加自检,汇总;并对公司检查提出的问题及时督促整改。参加竣工资料的编制,负责有关技术资料的对外协调工作。 (3)技术员:负责主管单位工程施工技术资料的协调工作,负责施工中发生的有关技术资料的填写,并及时将资料交资料员保管。 (4)试验、测量、质检材料等相关部门,结合本专业规范,参照施工组织设计及技术交底,及时提供符合要求的技术资料。工程完工后,参加竣工档案的编制工作。 2.确保工期的措施 2.1制定严格的总体计划,按计划配备足够的人工、机械和资金,保证材料供应。严格控制网络计划中关键线路和关键施工部位的落实,制定关键线路周计划,通过每日现场工作会、每周进度计划执行分析会等有效方式进行目标动态管理;对外加强与地方政府的配合工作,协调好周边关系,对内强化文明施工和环境管理意识,消除影响工期的各种隐患。 2.2根据总体计划组织强有力的足够的项目管理队伍负责本工程施工,由公司内有丰富施工经验及施工资质的专业人员任项目经理和总工,管理岗位及专业队长选用有丰富相关工作经验的同志担任。服从业主现场指挥的统一指挥,各项保障措施有力、施工管理过硬、统一调度有效。 2.3在制定工期计划并相应配置劳动力、机械设备、材料等资源时,充分考虑到工程重点部位施工的难度及复杂性,结构物较多、土石方不集中等不利因素,做好各方面的准备工作,避免因前期准备不充分而影响进度的情况发生。 2.4通过对合同工程的整体分析和现场调查情况分析,找到影响工期的隐患,在施工过程中作为重点来克服,确保整体工程施工工期计划的实施。 第六章 质量、安全保证体系 1.质量保证体系 1.1为确保本工程的工程质量达到优良标准,我们建立一个以本工程项目经理为第一责任人的质量保证体系. 1.2各部门职责: 1.2.1项目经理:项目经理是本工程质量保证的第一责任人,负责建立健全质量保证体系,组织开展质量体系活动,确立本工程质量目标。贯彻执行国家方针、政策、法规,坚持全面质量管理,推进各项质量活动正常开展,确保产品质量稳步提高,满足合同要求,争创名牌工程。组织向业主提供质量依据,处理业主提出的有关质量方面的要求。负责对本工程进行资源配置,保证质量体系在本工程上的有效运行及所需的人、财、物资源的需要。 1.2.2项目总工程师:负责整个工程的技术、质量工作。 (1)对整个合同段工程质量、施工技术、计量测试负全面技术责任,指导施工队工程技术人员开展有效的技术管理工作。 (2)负责施工组织设计的编制、实施性施工组织设计、网络计划、质量计划、技术管理标准,随时掌握施工动态,加强过程控制,负责质量事故的调查、分析和处理,及时解决工程质量中的关键技术和重大技术难题,督促检查各项质量规划的实施。 (3)在上级总工指导和有关业务部门协助下,并征得业主和监理工程师的同意,提出贯彻改进工程质量的技术目标和措施。 (4)组织开展科技攻关和技术革新,负责新技术、新工艺、新设备、新材料及先进科技成果的推广和应用。 1.2.3工程技术部 (1)熟悉设计资料,编制施工组织设计,做好施工技术交底,制定保证工程质量的技术措施;组织实施施工中的交接桩和在中型项目的复测及重点工程的控制测量。 (2)严格技术管理,组织工程项目设计资料的审定和办理变更设计,组织竣工文件的编制,认真办理项目和竣工文件移交。 (3)认真做好施工设计文件、资料、图纸的收发、保管和有关资料的描绘与复制;对施工队提出的问题及时予以答复和解决。 (4)编制科技规划和阶段性科技管理规定,推广应用新技术、新工艺、新材料和现代管理办法,负责科研立项的成果实施和编制。 1.2.4质量监控部 (1)负责编制项目质量计划,组织工程项目的QC小组活动。依据我国质量方针和目标,制定质量管理工作规划,负责质量综合管理,行使质量监察职能。确保产品在生产、安全及交付的各个环节以适当的方式加以标识,并保护好检验和试验状态的标识。负责产品的标识和可追溯性、最终检验和试验、不合格品的控制、质量记录的控制,确定质量检验评定标准,对全部工程质量进行检查指导。负责对“三检”工作的落实。 (2)质量控制部下辖试验室,负责工程的试验工作、砼、砂浆的配合比确定及质量资料的收集。 1.2.5设备物资科 (1)贯彻执行国家和上级设备物资管理法规,制定本项目的设备物资管理标准和规章制度。 (2)组织落实本项目的设备物资保障,合理配置施工设备,负责提供材料的质量资料,对工程所用材料的质量负责,切实做好物资采购供应,保障工程建设顺利进行。 (3)组织协调和监督检查本项目的设备物资管理工作,确保机械设备处于良好状态,努力保障降本增效。 1.2.6内部质控员:质量监控部设内部质控员,负责工程自检,自检合格后报监理工程师验收。各作业队内也设内部质控员,负责工程施工时的质量交底、质量控制。 1.2.7作业班组:各作业班组负责各分项工程的具体施工,对工程质量负有直接责任,是决定工程质量的关键。 2.工程安全保证体系 2.1安全保证机构:为保证本工程顺利安全的施工,我们建立一个以项目经理为第一负责人的安全保证体系,如下图: 项目经理:赵忠刚 安全负责人:闫海文 技术负责人:李军 试验员 王语菲 测量员 寇准 设备部 马飞 工程部 郭叶龙 工 长 李建国 安 全 员 张辉 桥梁施工队 2.2施工安全措施 2.2.1严格按照施工规范和安全操作规程施工,在作业地点挂警告牌,严禁违章操作野蛮施工。 2.2.2悬挂标志,防止非施工人员进入现场;夜间施工要有工程闪灯,现场有足够的亮度和明显标记,确保行人及施工人员的安全。 2.2.3经理部内要有严密的安全监督体系,并经常对参加施工的人员进行安全教育,提高安全意识。 2.2.4专职安全员认真做好安全监督工作,建立安全台帐,对进入施工现场的机械及参加施工的人员进行安全教育。 2.2.5加强交通安全教育,落实交通责任制。 2.3临时用电安全防护措施 2.3.1非电工不得乱拉线,过路电缆采取安全防护,用土埋好。 2.3.2临时用电建立对现场的线路设施的定期检查制度,并将检查检验记录存档备案。 2.3.3施工机具、车辆及人员应与内外线路保持安全距离,达不到规范规定的最小距离时,必须采取可靠的防护措施。 2.3.4使用手动电动工具必须戴好绝缘手套,穿绝缘鞋,工具的电源线、插头、插座应完好。 2.3.5配电采用三相五线制的接零保护方式,其他项目也应采取相应的接零接地保护方式。 2.4施工机械安全防护措施 2.4.1施工现场应有施工机械安装、使用、检测、自检记录。 2.4.2 各种机械严禁非司机动用。 2.4.3加强对司机的安全教育,禁止酒后开车,专车专人开。 2.5消防保卫措施 2.5.1昼夜有值班人员,并记录值班日志。现场设立门卫和巡逻护场制度。特别冬季施工棚火养生时,设专人看守。 2.5.2临建符合防火规定,现场配备足够消防设备,保证道路的畅通无阻。 2.5.3施工材料的存放及保管符合防火安全要求,库房采用非可燃性材料搭设,易燃易爆物品放专库储存分类单独存放,保持通风。 2.5.4使用电器设备符合技术规范及操作规程,制定防火措施,施工作业用火时必须使用用火证。 第七章 其他应说明的事项 1.文明施工 为了保护生态环境,防止由于施工造成污染和扰民,保障工地附近居民和施工人员身体健康,必须做好建筑施工现场的环境保护工作。施工现场的环境保护是文明施工的具体表现,所以必须做好这项工作。 文明施工安保体系 项目经理:赵忠刚 安保部: 闫海文 工程技术部:郭叶龙 现场安全员 张辉 文明施工员 闫海文 交通安全员 田志军 环保检查员 冯茂林 文明施工分队 交通疏通分队 卫生清扫分队 施工现场 1.1按照安全标准工地建设要求,搞好文明施工,争创文明工地,严格组织施工管理,创标准化施工现场。施工前做到全员教育、全面规划、合理布局,为当地居民保持清洁适宜的生活和生产环境。 1.2项目部由办公室设专人负责文明施工,与当地有关部门经常联系,针对工程特点,提出文明施工要求,定期检查。 1.3施工现场挂有文明施工标牌、条幅,使施工现场安排做到布局合理,材料定位堆置,机具进出场有序,设备集中堆放,灰、砂石、钢筋等大堆料分别堆码标识,特别是有危险的物品实行专人专管,做到路沟畅通、管线齐全、生活设施清洁文明,施工安全有序。 1.4加强职工队伍素质建设,增强职工法制观念。 1.5施工中注意保护相关建筑物、管线,以及周围的环境协调。 2.环境保护措施与方案 2.1综合措施:遵照国家环保政策和本标段环保要求,严格组织施工管理,开展文明施工,创标准化施工现场。施工前做到全员教育,全面规划,合理布局,化害为利。 2.2 施工作业不得损坏用地范围外的耕地、树木、果林及水电设施,临时用地事先将表层种植土集中堆放,完工后复耕整平: 2.3施工现场做到布局合理,材料定位堆置,机具进出场有序,管线齐全,生活设施清洁文明,施工安全有序。 2.4采取有力措施保护本工程附近建筑物、地上或地下管线设施、道路、水渠、树木。需拆迁的建筑设施,要经业主批准,尽可能在产权代理人在场时实施。 2.5在本工程完工后,对破坏的环境及时整治,防止水土流失,接受环保部门对本工程环保工作的监督管理。 3.防止大气污染措施 3.1水泥等粉散材料,采取或封闭存放,卸运时采取有效措施,减少扬尘。 3.2现场临时道路面层采取用碎石铺设,防止道路扬尘。 3.3居民区附近施工现场采取洒水降尘措施。 3.4施工现场使用的锅炉、茶炉、大灶,必须符合环保要求。 烟尘排放黑度达到林格曼I级以下。 3.5拆除旧建筑物施工时随时洒水,减少扬尘。 3.6防止水污染措施 3.6.1施工作业产生的污水,必须控制污水流向,防止蔓延,并在合理的位置设置沉淀池,经沉淀后方可排入污水管线。施工污水严禁流出工地,污染环境。 3.6.2现场存放油料的库房,须进行防渗处理。储存和使用者要采取措施,防止跑、冒、滴、漏、污染水源。 3.6.3施工现场临时食堂,用餐人数超过100人时,设置简易有效的隔油池,定期淘油,防止污染。 3.6.4施工过程中严禁将含有污染的物质或可见悬浮物的水排入河渠或水道。 3.6.5所有机械废油妥善处理,严禁随意泼倒。钻机所用泥浆,采用开挖泥浆池,将沉碴集中存放处理,严禁对道路、水库、鱼塘及河流、水渠等造成污染。 3.6.6运输车辆经过村庄时,须洒水保持道路湿润防止扬尘。 4.低噪声、减少扰民的主要措施 4.1施工现场遵照《中华人民共和国建筑施工场界噪声限值》(GBl2523-90)制定降噪的相应制度和措施。 4.2在居民区进行强噪声作业时,严格控制作业时间,一般不超过12h。须昼夜连续作业的施工现场,采取降噪措施,做好周围群众工作,并报有关环保单位备案后方可施工。 4.3村庄、居民区附近避开午休、夜间施工,减少扰民。 4.4 施工选择性能优良、噪声小的机械,并设棚布及其它声源屏障,降低噪声污染。 5.廉政建设 5.1廉政建设机构:为保证在本工程施工过程中不出现腐败行为,我局首先完善机构建设,建立一个以项目经理和项目书记直接负责的廉政办公室,对有可能产生腐败的施工环节进行严格控制。 5.2廉政办公室权限: 5.2.1项目廉政办公室受公司纪委书记垂直领导,有权对施工中的物资采购、工程分包、费用报销等容易产生腐败的环节进行调查; 5.2.2有权查看财务帐目; 5.2.3参与工程分包、物资采购的合同制定; 5.2.4如实地向公司党委反应工程情况。 6.建立现代化微机管理 为加强管理,随时与业主勾通,我局在建立项目经理部初期即建立现代化微机管理系统,通过互连网与业主、设计部门、监理以及物资供应商随时保持联系,以便随时接受业主和监理工程师的指令,随时掌握物资供应情况。 内蒙古新大地建设集团股份有限公司省道 201线室韦至拉布大林公路SLTJ-8合同段 1-8m小桥 (K100+250) 首件工程开工报告 内蒙古新大地建设集团股份有限公司省道201线 室韦至拉布大林公路SLTJ-08合同段项目经理部 二零一三年五月 内蒙古新大地建设集团股份有限公司省道 201线室韦至拉布大林公路SLTJ-8合同段 1-8m小桥首件工程 (K100+250) 施工组织设计方案 编制人: 审核人: 批准人: 内蒙古新大地建设集团股份有限公司省道201线 室韦至拉布大林公路SLTJ-08合同段项目经理部 二零一三年五月 首件工程施工申请报告 致: 第四 驻地办 我部 内蒙古新大地建设集团股份有限公司省道201线室韦至拉布大林公路SLTJ-08合同段 决定将 省道201线室韦至拉布大林公路SLTJ-08合同段路基工程 小桥工程 1-8m小桥 K100+250桩基础工程 选定为我部 基础及下部构造 的首件工程,施工前的各项准备工作已全部完成,经我部组织自检,具备首件工程施工条件,特此向驻地办申请首件工程施工。 项目经理部(盖章): 施工单位技术
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
