资源描述

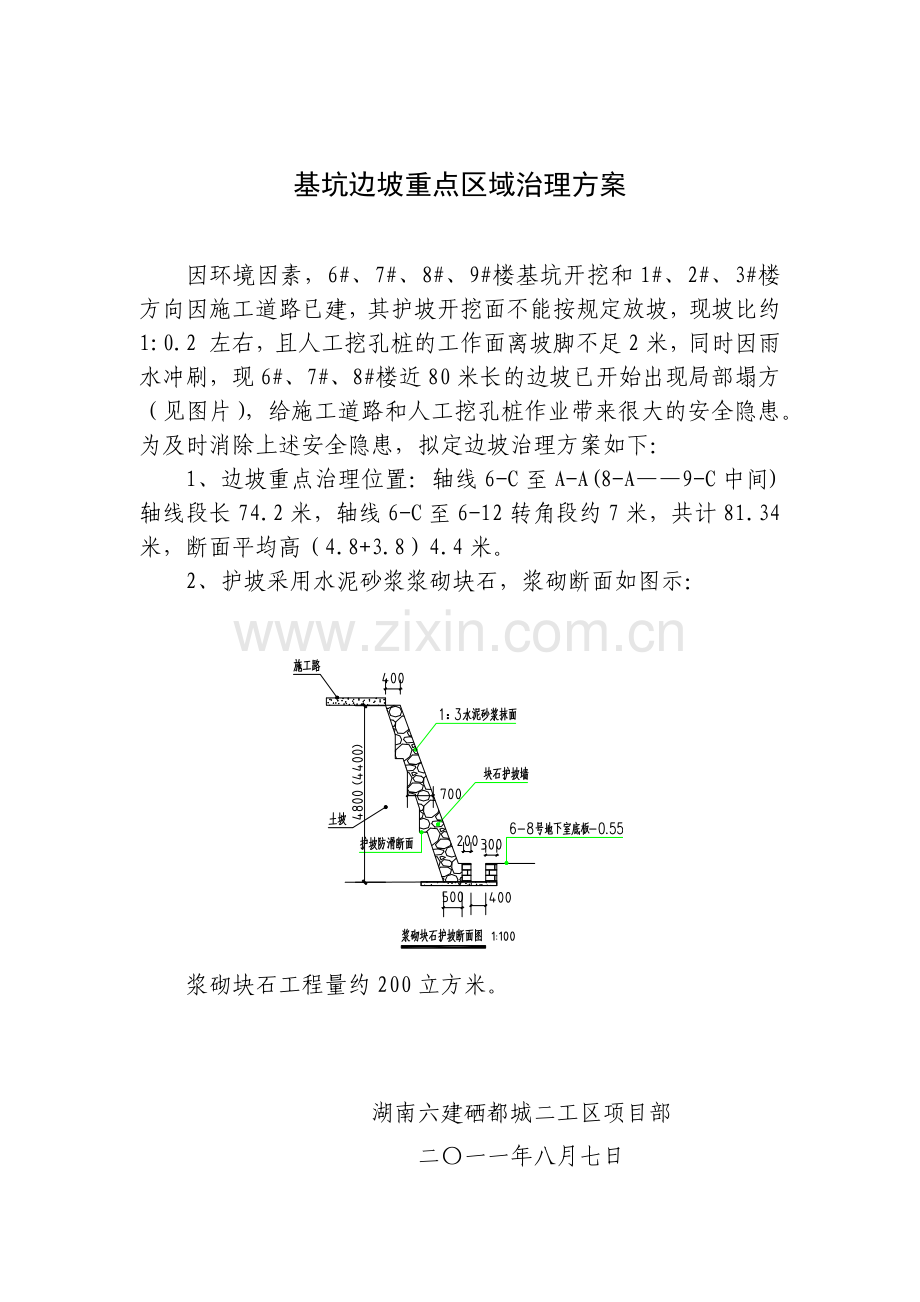

基坑边坡重点区域治理方案 因环境因素,6#、7#、8#、9#楼基坑开挖和1#、2#、3#楼方向因施工道路已建,其护坡开挖面不能按规定放坡,现坡比约1:0.2 左右,且人工挖孔桩的工作面离坡脚不足2米,同时因雨水冲刷,现6#、7#、8#楼近80米长的边坡已开始出现局部塌方(见图片),给施工道路和人工挖孔桩作业带来很大的安全隐患。为及时消除上述安全隐患,拟定边坡治理方案如下: 1、边坡重点治理位置:轴线6-C至A-A(8-A——9-C中间)轴线段长74.2米,轴线6-C至6-12转角段约7米,共计81.34米,断面平均高(4.8+3.8)4.4米。 2、护坡采用水泥砂浆浆砌块石,浆砌断面如图示: 浆砌块石工程量约200立方米。 湖南六建硒都城二工区项目部 二〇一一年八月七日
