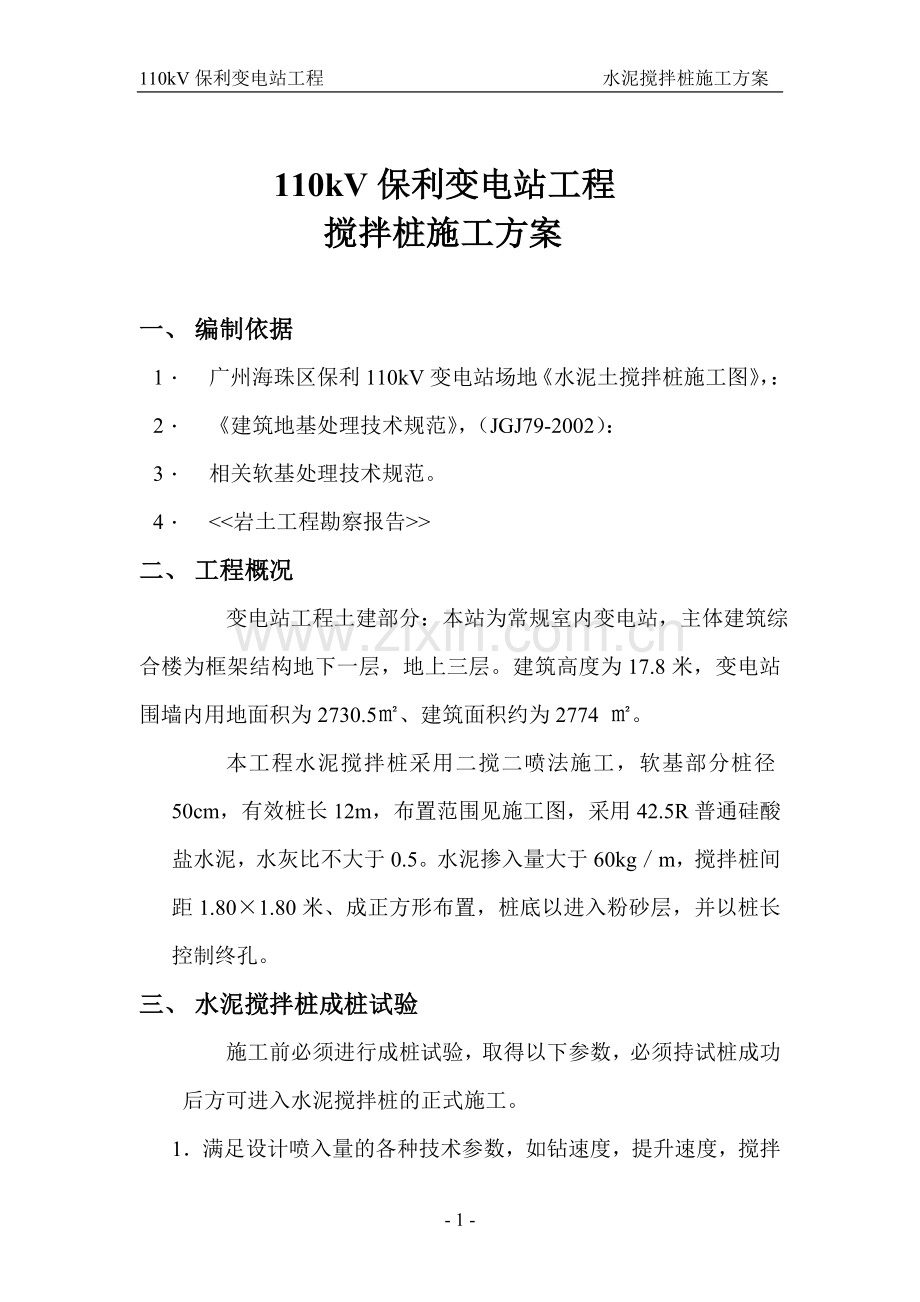

110kV保利变电站工程 水泥搅拌桩施工方案
110kV保利变电站工程
搅拌桩施工方案
一、 编制依据
1. 广州海珠区保利110kV变电站场地《水泥土搅拌桩施工图》,:
2. 《建筑地基处理技术规范》,(JGJ79-2002):
3. 相关软基处理技术规范。
4. <<岩土工程勘察报告>>
二、 工程概况
变电站工程土建部分:本站为常规室内变电站,主体建筑综合楼为框架结构地下一层,地上三层。建筑高度为17.8米,变电站围墙内用地面积为2730.5㎡、建筑面积约为2774 ㎡。
本工程水泥搅拌桩采用二搅二喷法施工,软基部分桩径50cm,有效桩长12m,布置范围见施工图,采用42.5R普通硅酸盐水泥,水灰比不大于0.5。水泥掺入量大于60kg/m,搅拌桩间距1.80×1.80米、成正方形布置,桩底以进入粉砂层,并以桩长控制终孔。
三、 水泥搅拌桩成桩试验
施工前必须进行成桩试验,取得以下参数,必须持试桩成功后方可进入水泥搅拌桩的正式施工。
1.满足设计喷入量的各种技术参数,如钻速度,提升速度,搅拌速度,喷气压力,单位时间喷入量等。
2.确定搅拌的均匀性;
3.掌握下钻和提升的阻力情况,选择合理的技术措施;
4.根据地区、地质情况确定施工范围,成桩试验数不宜少于5根;
四、 水泥搅拌桩施工工艺
搅拌桩施工工艺及工艺流程图如下:
测量放样
桩机定位
喷浆搅拌提升
重复搅拌下沉
重复喷浆搅拌提升
清洗
达到标高
循 环
五、 水泥搅拌桩施工工艺
水泥搅拌桩施工的主要施工工序有:施工准备、定位、搅拌下沉、喷浆搅拌提升、重复搅拌提升、清洗、移位等工序。搅拌桩拟采用PH-5型桩机施工。
具体各工序施工工艺如下;
1. 施工准备
(1) 平整场地:清楚地面上下块径大于10cm的石块、树根等障碍物,低洼处用粘质土回填。如表层土质过软应铺垫干砂。
(2) 测量订桩:基坑地面高程宜控制在设计高程以上0.5m,这0.5m留待制桩完毕再行挖除。按设计桩位放样,订立小木桩,按施钻顺序进行编号。
(3) 根据设计要求及成桩试验,选定水泥掺配比例。
2. 定位
将搅拌机移至拟加固桩位,使起吊设备保持水平,钻头垂直对准桩位,启动电动机。
3.预搅喷浆下沉
安设计配合比拌制水泥浆,压浆前将搅制号的水泥浆存入贮料
罐。待搅拌机搅拌头转速正常后,启动电机和灰浆泵使搅拌机沿导向架边旋转搅土边喷浆下沉,此时工作电流不应大于70A,直至设计深度。下沉速度控制在0.7m/min。
4.喷浆搅拌提升
继续开启灰浆泵,泵口压力保持在0.4~0.6MPa,将水泥浆通过搅拌钻机泵入被搅动的土基,同时将搅拌机按规定的速度提升,搅拌提升速度为0.5~0.8m/min。边提升、边喷浆、边搅拌,使水泥浆与土体充分拌和,直至地面以下0.5m。
5.重复搅拌下沉
为使已喷入土中的水泥浆与土充分搅拌均匀,再次将搅拌机边旋转边沉入中,直至达到要求的深度。下沉时开启浆泵,重复喷浆。
6.重复搅拌提升
再次从设计深度边提升、边喷浆、边搅拌,直至提出地面,桩位制成。
7.清洗
向集料斗注入适量热水,开启灰浆泵、清洗全部管线中的残存水泥浆,直到基本干净,并将粘附在搅拌头上的杂物清洗干净。
8.移动搅拌机重复上述工序依次逐桩喷搅、制桩。
六、施工设备表
表1 施工机械配置表
序号
机械名称
型号规格
单位
数量
1
搅拌桩机
PH-5系列
台
1
2
灰浆泵
12.5千瓦
台
1
3
灰浆搅拌机
3000瓦
台
1
4
搅拌头(钻头)
个
2
5
集料斗
300升
个
1
6
动力控制箱
个
1
7
电焊机
BX-300
台
1
8
氧气、乙炔
套
若干
9
测量仪器
全站仪、水准仪等
套
1
六、 搅拌桩施工质量控制
在施工期间,每一根桩均制作有一份完整的质量检验单,施工人员在监理签字后作为施工档案。在施工过程中,采用取芯试压、开挖检验及静载荷试验等一系列质量检验方法,对工程桩的整体性、均匀性及各个龄期的强度进行检验,以便对施工质量进行控制。
1.质量要求
(1)桩位偏差不大于10cm,桩体垂直偏差不超过1.5%,桩长不小于设计值。
(2)桩体强度符合设计要求,桩身连续均匀。
(3)软基处理路段,工后沉降要求小于5cm.。
2.质量检验
(1)检查原始记录是否详尽、如实,如有不符合要求的,应进行补救措施;
(2)成桩7天后,采用浅部开挖桩头(深度宜超过停灰面0.5米),目测检查搅拌均匀性,量测成桩直径,检查量为桩数的2%
(3)过28天龄期后进行单桩复合地基竖向抗压静负荷试验(即承载板试验),并按28天龄期为90天标准强度的60%-75%进行推算,要求复合地基承载力达到150KPa,检测桩数量为总桩数的0.5%-1%。
(4)成桩280天后,采用双管单动取样器钻取芯样,鉴定持力层土性,评价搅拌均匀性,做水泥土无侧限抗压强度大于1.8MPa。
(5)按《建筑地基处理技术规范》(JGJ220-2002)严格执行。
3.质量保证措施
(1)施工现场事先予以平整,不得回填杂填土或生活垃圾。施工前检验机具性能和施工工艺各项技术参数,并进行实际标定,有关技术参数及时提供现场监理工程师,以作为控制搅拌桩质量的依据。
(2)根据设计要求进行工艺性试验,确定除各项施工参数,施工过程中严格按设计及工艺要求进行。
(3)各种电器设备、管线作到绝缘可靠、连接牢固,移动电缆避免拖拉,设备安装可靠的接地设施,做到“一机、一闸、一漏保”。
110kV保利变电站综合楼工程
搅拌桩施工危险辨识清单及风险评价、控制措施表
作业项目
危险因素
可能导致
的事故
风险
级别
控 制 措 施
高处作业
1、高空作业人员没有持证上岗。
2、机械蹬高无安全保护。
3、没有组织安全检查。
人员伤害
一般
1、先做好防护后方可施工,先检查落实了施工人员的安全防范措施(安全带、安全帽)后才准予施工。
2、高空作业人员要先查证、查自我安全防范意识、查三级专题安全教育落实后方可准许进行高空作业。
机械施工用电
1、施工用电机具没有接地。
2、临电电工没有持证上岗。
3、保险丝用铜线代替。
人员伤害及设备
一般
1、施工现场施工用电采用“三相五线”制,“TN-S”系
统。供电系统采用“三级供电”、“两级保护”,每台设备
设一个开关箱,并做到“一机一闸一漏一箱”,开关箱中
的漏电保护器的额定动作电流不大于30mA,额定漏电动
作时间应小于0.1s。设立专用电工房,安排二名电工轮
流值班。
2、做好设备的接地、或接零,对移动式的电器及设备,
如电焊机、手持电动工具,要做专门保护接零,并设漏
电保护器。
3、重点要检查各种接线头,保险、并关,防止产生漏电
现象。
4、各漏电内的保险丝务必用专用的保险丝,不能贪图方
便以铜线代替。
