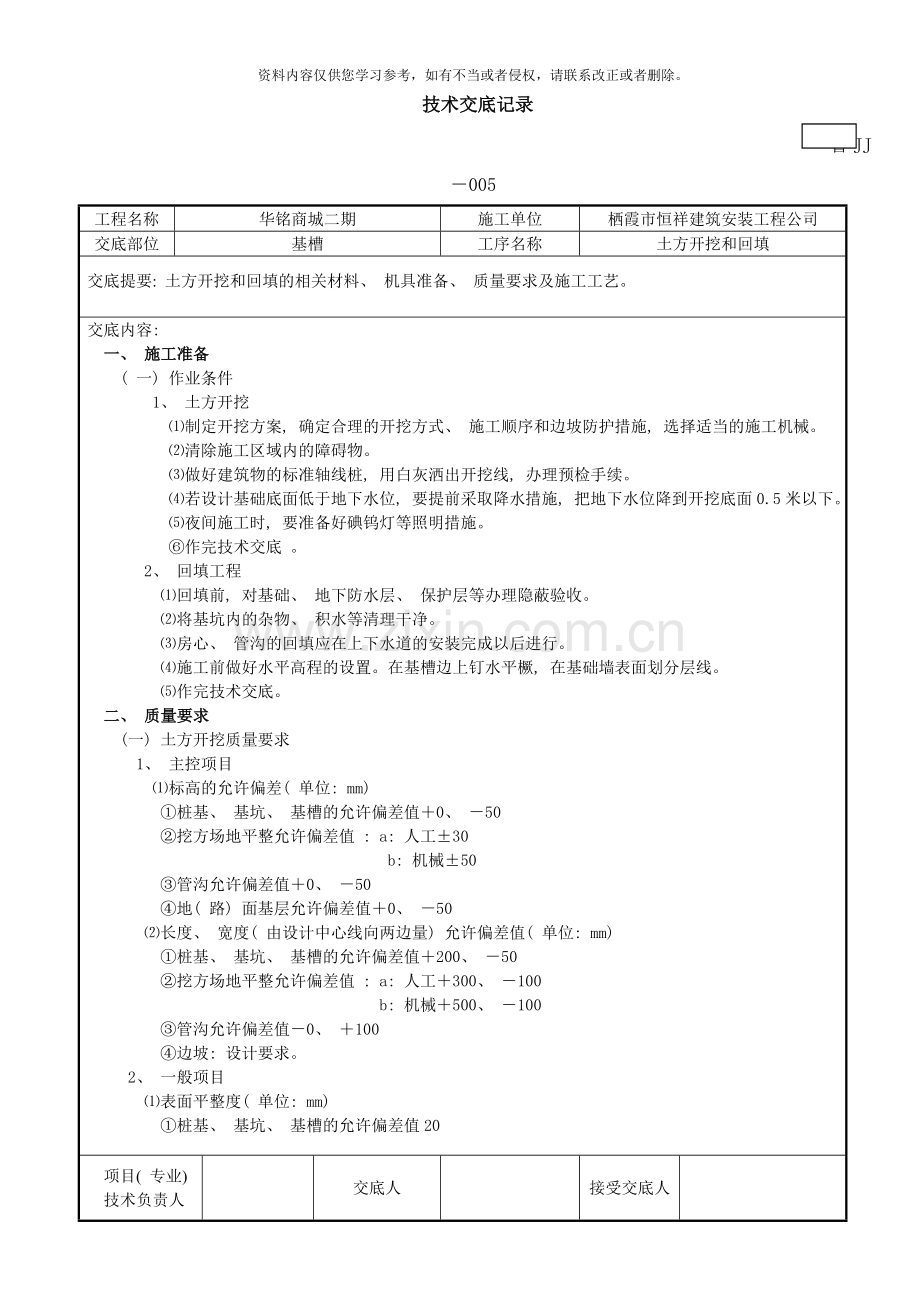

技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
基槽
工序名称
土方开挖和回填
交底提要: 土方开挖和回填的相关材料、 机具准备、 质量要求及施工工艺。
交底内容:
一、 施工准备
( 一) 作业条件
1、 土方开挖
⑴制定开挖方案, 确定合理的开挖方式、 施工顺序和边坡防护措施, 选择适当的施工机械。
⑵清除施工区域内的障碍物。
⑶做好建筑物的标准轴线桩, 用白灰洒出开挖线, 办理预检手续。
⑷若设计基础底面低于地下水位, 要提前采取降水措施, 把地下水位降到开挖底面0.5米以下。
⑸夜间施工时, 要准备好碘钨灯等照明措施。
⑥作完技术交底 。
2、 回填工程
⑴回填前, 对基础、 地下防水层、 保护层等办理隐蔽验收。
⑵将基坑内的杂物、 积水等清理干净。
⑶房心、 管沟的回填应在上下水道的安装完成以后进行。
⑷施工前做好水平高程的设置。在基槽边上钉水平橛, 在基础墙表面划分层线。
⑸作完技术交底。
二、 质量要求
(一) 土方开挖质量要求
1、 主控项目
⑴标高的允许偏差( 单位: mm)
①桩基、 基坑、 基槽的允许偏差值+0、 -50
②挖方场地平整允许偏差值 : a: 人工±30
b: 机械±50
③管沟允许偏差值+0、 -50
④地( 路) 面基层允许偏差值+0、 -50
⑵长度、 宽度( 由设计中心线向两边量) 允许偏差值( 单位: mm)
①桩基、 基坑、 基槽的允许偏差值+200、 -50
②挖方场地平整允许偏差值 : a: 人工+300、 -100
b: 机械+500、 -100
③管沟允许偏差值-0、 +100
④边坡: 设计要求。
2、 一般项目
⑴表面平整度( 单位: mm)
①桩基、 基坑、 基槽的允许偏差值20
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。山东省建设工程质量监督总站监制

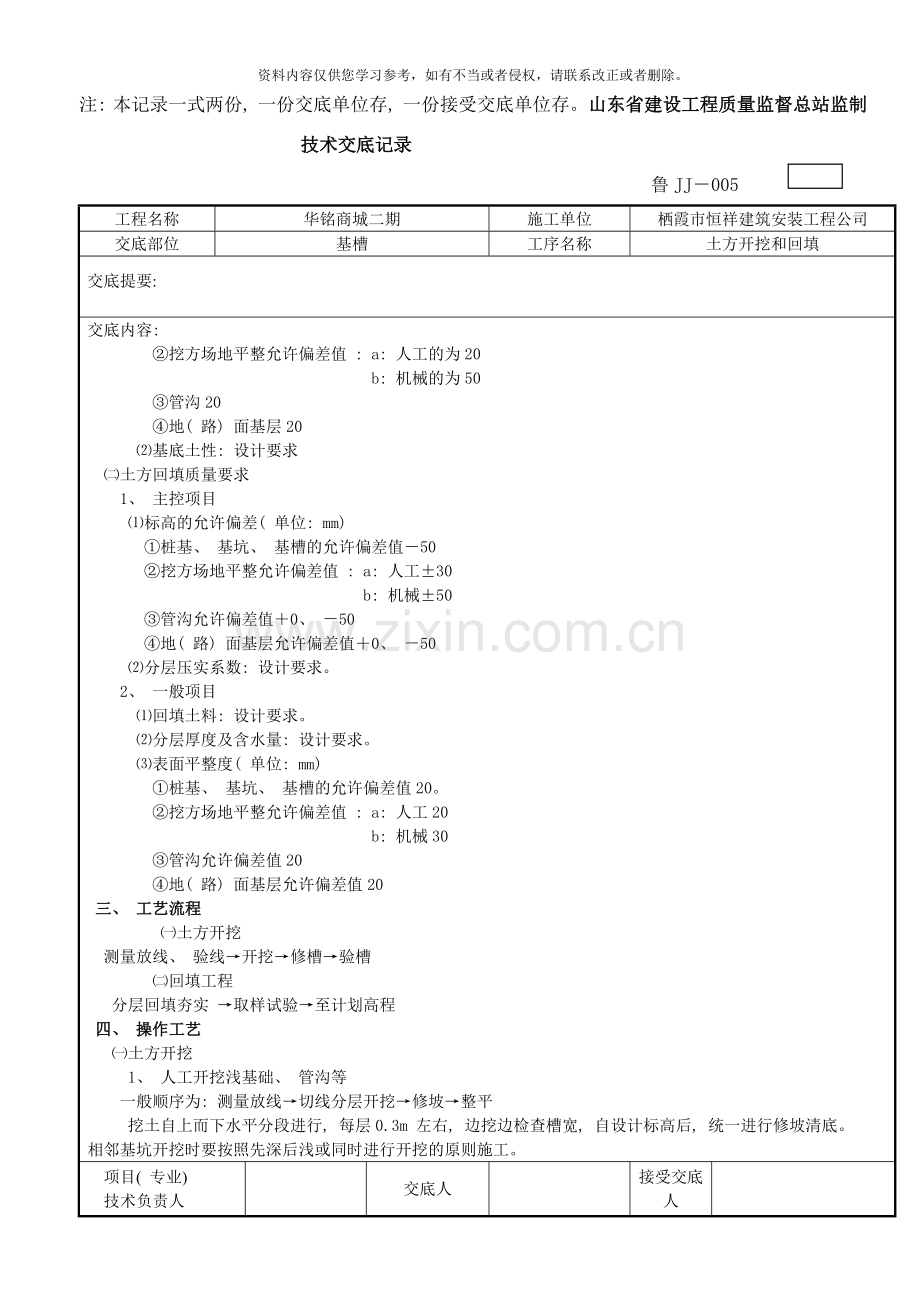

技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
基槽
工序名称
土方开挖和回填
交底提要:
交底内容:
②挖方场地平整允许偏差值 : a: 人工的为20
b: 机械的为50
③管沟20
④地( 路) 面基层20
⑵基底土性: 设计要求
㈡土方回填质量要求
1、 主控项目
⑴标高的允许偏差( 单位: mm)
①桩基、 基坑、 基槽的允许偏差值-50
②挖方场地平整允许偏差值 : a: 人工±30
b: 机械±50
③管沟允许偏差值+0、 -50
④地( 路) 面基层允许偏差值+0、 -50
⑵分层压实系数: 设计要求。
2、 一般项目
⑴回填土料: 设计要求。
⑵分层厚度及含水量: 设计要求。
⑶表面平整度( 单位: mm)
①桩基、 基坑、 基槽的允许偏差值20。
②挖方场地平整允许偏差值 : a: 人工20
b: 机械30
③管沟允许偏差值20
④地( 路) 面基层允许偏差值20
三、 工艺流程
㈠土方开挖
测量放线、 验线→开挖→修槽→验槽
㈡回填工程
分层回填夯实 →取样试验→至计划高程
四、 操作工艺
㈠土方开挖
1、 人工开挖浅基础、 管沟等
一般顺序为: 测量放线→切线分层开挖→修坡→整平
挖土自上而下水平分段进行, 每层0.3m 左右, 边挖边检查槽宽, 自设计标高后, 统一进行修坡清底。
相邻基坑开挖时要按照先深后浅或同时进行开挖的原则施工。
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
基槽
工序名称
土方开挖和回填
交底提要:
交底内容:
2、 机械开挖
一般深度2m以内的大面积开挖, 宜采用推土机或装载机推土和装土; 对长度和宽度较大的大面积土方一次开挖, 可采用铲运机铲土; 对面积大且深的基坑, 可采用液压正、 反铲开挖; 深5 m 以上的设备基础或高层建筑地下室深基坑, 宜分层开挖。一般机械土方开挖有翻斗汽车配合运土。
机械开挖时, 要配合少量人工清土将机械挖不到的地方运到机械作业半径内由机械运走。机械开挖在接近槽底时 用水准仪控制标高, 预留20-30cm 土层人工开挖, 以防止超挖。
3、 开挖到距槽底50 cm以内后, 测量人员抄出距槽底50cm的水平线, 然后在槽帮上或基坑底部钉上小木橛, 清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验基槽尺寸, 修整边坡和基底。
4、 雨季施工时, 要加强对边坡的保护。可适当放缓边坡或设置支撑, 同时在坑外侧围以土堤或开挖水沟, 防止地面水流入。冬季施工时, 要防止地基受冻。
5、 注意事项( 1) 开挖过程中, 应严格控制开挖尺寸, 基坑底部的开挖宽度要考虑工作面的增加宽度, 并在开挖过程中试打钎, 避免大面积的二次开挖。施工时尽力避免基地超挖 , 个别超挖的地方经设计单位出方案 可用级配砂石回填。
( 2) 尽量减小对基土的扰动,若基础不能及时施工时,可预留200-300mm土层不挖, 待作基础时再挖。
( 3) 开挖基坑时, 有场地条件的, 一次留足回填需要的好土, 多余土方运到弃土处, 避免二次搬运。
( 4) 土方开挖时, 要注意保护标准定位桩、 轴线桩、 标准高程桩。要防止邻近建筑物的下沉, 应予 先采取防护措施, 并在施工规程中进行沉降和位移观测。
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
基槽
工序名称
土方开挖和回填
交底提要:
交底内容:
( 二) 土方回填
1、 回填土一般选用含水量在10%左右的干净粘性土( 以手攥成团, 自然落地散开为宜) 。若土过湿, 要进行晾晒或掺入干土、 白灰等处理: 若土含水量偏低, 可适当洒水湿润。
2、 深浅基坑相连时, 要先填深基坑, 填至于浅基坑标高一致时, 再与浅基坑一起填夯, 分段夯填时, 交错出做成阶梯形, 上下接槎距离不小于1.0m, 基坑回填应在相对两侧或四周同时进行, , 基础墙两侧标高不可相差太多; 较长的管沟墙, 内部要加支撑。
3、 回填土要分层铺摊行市, 蛙式打夯机每层铺土厚度为200-250mm; 人工夯实时不大于200mm。煤层至小夯击三遍, 要求一夯压半夯。
4、 回填房心及管沟时, 人工现将管子周围填土夯实, 直到管顶0.5m以上时, 在不损坏管道的情况下, 方可用蛙式打夯机夯实。管道下方若夯填不实, 易造成管道受力不匀而折断、 渗漏。
5、 雨季施工时, 防止地面水流入坑内, 免得边坡塌房或亲浸泡基土。
冬季施工时, 每层回填土厚度比常温时减少25%, 其中冻土块体积不得超过总填图体积的15%, 且应分散, 冻土块粒径不大于15cm.
6、 注意事项:
( 1) 、 施工时, 基础墙体达到一定强度后, 才能进行回填土的施工, 以免对结构基础造成损坏。
( 2) 、 基础肥槽回填土, 必须清理到基础底面标高, 才能逐层回填。严禁用水浇使土下沉的”水夯法”。
( 3) 、 土虚铺过厚、 夯实不够 或冬季施工时冻土较多会造成回填土下沉, 而导致地面、 散水裂缝、 下沉。
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要: 砼基础、 砼结构的相关材料、 机具准备、 质量标准及施工工艺。
交底内容:
一、 施工准备
(一) 作业条件
1、 办完验槽记录及地基验槽隐检手续 。
2、 办完基槽验线预检手续。
3、 有砼配合比通知单、 准备好试验用工器具。
4、 做完技术交底。
(二) 材质要求
1、 水泥: 水泥品种、 强度等级应根据设计要求确定, 质量符合现行水泥标准。工期紧时可做水泥快测。必要时要求厂家提供水泥含碱量的报告。
2、 砂、 石子: 根据结构尺寸、 钢筋密度、 砼施工工艺、 砼强度等级的要求确定石子粒径、 砂子细度。
砂、 石质量符合现行标准。必要时作骨料碱活性试验。
3、 水: 自来水或不含有害物质的洁净水。
4、 外加剂: 根据施工组织设计要求, 确定是否采用外加剂。外加剂必须经试验合格后 , 方可在工程上使用。
5、 掺合料: 根据施工组织设计要求, 确定是否采用掺合料。质量符合现行标准。
6、 钢筋: 钢筋的级别、 规格必须符合设计要求, 质量符合现行标准要求。表面无老锈和油污。必要时作化学分析。
7、 脱模剂: 水质隔模剂。
(三) 工器具
备有搅拌机、 磅秤、 手推车或翻斗车、 铁锹、 振捣棒 、 刮杆、 木抹子、 胶皮手套、 串桶或溜槽、 钢筋加工机械、 木制井字架。
二、 质量标准
(一) 钢筋工程
1、 钢筋加工工程
( 1) 主控项目
1) 钢筋进场时, 应按现行国家标准 钢筋混凝土用热轧带肋钢筋 GB1499等的规定抽取试件做力学性能检验, 其质量必须符合标准的规定。
2) 对有抗震设防要求的框架结构, 其纵向受力钢筋的强度应满足设计要求: 当设计无具体要求时, 对一、 二级抗震等级, 检验所得的强度实测值应符合下列规定:
①钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25。
②钢筋的屈服强度实测值与强度标准值的比值不应大于1.3。
3) 当发现钢筋脆断、 焊接Ⅰ生能不良或力学性能显著不正常等现象时, 应对该批钢筋进行化学成分检验或其它专项检验。
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容:
4) 受力钢筋的弯钩和弯浙应符合下列规定
①HPB235级钢筋末端应作180 ° 弯钩, 其弯弧内直径不应小于钢筋直径得2.5倍, 弯钩的弯后平直部分长度不应小于钢筋直径得3倍.
②当设计要求钢筋末端需做135° 弯钩时, HPB235级、 HPB400级钢筋的弯弧内直径不应小于钢筋直径的4倍, 弯钩的弯后平直部分长度应符合设计要求。
③钢筋作不大于90° 的弯折时, 弯折出的弯弧内直径不应小于钢筋直径的5倍。
5) 除焊接封闭环式箍筋外, 箍筋的末端应作弯钩, 弯钩形式应符合设计要求; 当设计无具体要求时, 应符合下列规定:
①箍筋弯钩的弯弧内直径除应满足第四条的规定外, 尚应不小于受力钢筋直径;
②箍筋弯钩的弯着角度: 对一般结构, 不应小于90° ;对有抗震等要求的结构, 应为135°
③箍筋弯后平直部分长度: 对一般结构, 不宜小于箍筋直径的5倍; 对有抗震等要求的结构, 不应小于箍筋直径的10倍。
( 2) 一般项目
1) 钢筋应平直、 无损伤, 表面不得有裂纹、 油污、 颗粒状或片状老锈。
2) 刚进调直已采用机械方法, 也可采用冷拉方法。当采用冷拉方法 调直钢筋时。HPB235级钢筋的冷拉率不宜大于4%, HRB335级、 HRB400级和RRB400级钢筋的冷拉率不宜大于1‰。
3) 钢筋加工的允许偏差应符合下标的规定:
钢筋加工的允许偏差
项目 允许偏差( mm)
受力钢筋顺长度方向全长的净尺寸 ±10
弯起钢筋得弯折位置 ±20
箍筋内净尺寸 ±5
2、 钢筋安装工程
(1) 主控项目
1) 纵向受力钢筋的连接方式应符合设计要求。
2)施工现场, 应按国家现行标准《钢筋机械连接通用技术规程》JGJ107、 《钢筋焊接及验收规程》JGJ18的规定抽取钢筋机械连接接头、 焊接接头试件做力学性能检验, 其质量应符合有关规程的规定。
3) 钢筋安装时, 受力钢筋的品种、 级别、 规格和数量必须符合设计要求。
(2) 一般项目
1)钢筋的接头宜设置在手里较小处。同一纵向受力钢筋不易设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍 。
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容:
2)在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ107、 《钢筋焊接及验收规程》JGJ18的规定对钢筋机械连接接头、 焊接接头的外观进行检查, 其质量应符合有关规程的规定。
3) 当受力钢筋采用机械连接接头或焊接接头时, 设置在同一构件内的接头宜相互错开。
纵向受力钢筋机械连接接头及焊接接头连接区段的长度为35倍d( d为纵向受力钢筋的较大直径) 且不小于500mm,凡接头中点位于该连接区段长度内的接头均属于同一连接区段。同一连接区段内, 纵向受力钢筋机械连接及焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。
同一连接区段内, 纵向受力钢筋的接头面积百分率应符合设计要求; 当设计无具体要求时, 应符合下列规定:
① 在受拉区不宜大于50% ;
② 接头不宜设置在有抗震设防要求的框架梁端、 柱端的箍筋加密区; 当无法避开时, 对等强度高质量机械连接接头, 不应大于50%;
③ 直接承受动力荷载的结构构件中, 不宜采用焊接接头; 当采用机械连接接头时, 不应大于50%。
4) 同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径, 且不应小于25mm.
钢筋绑扎搭接接头连接区段的长度为1.3L(L为搭接长度)。凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段。同一连接区段内, 纵向钢筋搭接接头面积百分率为该区段内又搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。
同一连接区段内, 纵向受拉钢筋搭接接头面积百分率应符合设计要求: 当设计无具体要求时, 应符合下列规定:
①对梁类、 板类及墙类构件, 不宜大于25%。
②对柱类构件, 不宜大于50%。
③当工程中确有必要增大接头面积百分率时, 对梁类构件, 不应大于50%; 对其它构件, 可根据实际情况放宽。
纵向受力钢筋绑扎搭接接头的最小搭接长度: 根据现行国家标准《混凝土结构设计规范》GB50010的规定, 绑扎搭接受力钢筋的最小搭接长度应根据钢筋强度、 外形、 直径及混凝土强度等指标经计算确定, 并根据钢筋搭接接头面积百分率等进行修正。为了方便施工及验收, 给除了确定总享受了钢筋最小搭接长度的方法以及受拉钢筋搭接长度的最低限值及确定了纵向受压钢筋最小搭接长度的方法以及受压钢筋搭接长度的最低限值。
5) 在梁、 柱类构件的纵向受力钢筋搭接长度范围内, 应按设计要求配置箍筋。当设计无具体要求
时, 应符合下列规定;
①箍筋直径不应小于搭接钢筋较大直径的0.25倍。
②受拉搭接区段的箍筋间距不应大于搭接钢筋较小直径的5倍, 且不应大于100mm.
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容:
③受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10倍, 且不应大于200mm。
④当柱中纵向受力钢筋直径大于25mm时, 应在搭接接头两个端面外100mm范围内各设置两个箍筋, 其间距宜为50mm。
钢筋安装位置的允许偏差
项目 允许偏差( mm)
长、 宽 ±10
绑扎钢筋网
网眼尺寸 ±20
长 ±10
绑扎钢筋骨架
宽、 高 ±5
间距 ±10
排距 ±5
受力钢筋 保护层 基础 ±10
厚度 柱、 梁 ±5
板、 墙、 壳 ±3
绑扎钢筋、 横向钢筋间距 ±20
钢筋弯起点位置 20
中心线位置 5
预埋件3
水平高差 ±3
注: A、 检查预埋件中心线位置时, 应沿纵、 横两个方向量测, 并取其中的较大值;
B、 标中梁类、 板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%以上, 且不得有超过表中数值1.5倍的尺寸偏差 。
(二) 模板工程
1、 模板安装工程
⑴主控项目
1) 安装现浇结构的上层模板及其支架时, 下层楼板应具有承受上层荷载的承载能力, 或架设支架; 上、 下层肢夹的立柱应对准, 并铺设垫板。
2) 在涂刷目半隔离剂时, 不得玷污钢筋和混凝土接槎处。
( 2) 一般项目
1) 模板安装应满足下列要求
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容:
① 模板的接缝不应漏浆: 在浇筑混凝土前, 木模板应浇水湿润 , 但木板内不应有积水;
② 模板与混凝土的接触面应清理干净并涂刷隔离剂, 但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;
③ 浇筑混凝土前, 模板内的杂物应清理干净;
④ 对清水混凝土工程及装饰混凝土工程, 硬是用能达到设计效果的模板:
2) 作模板的地坪、 胎模等应平整光洁, 不得产生影响构件质量的下沉、 裂缝、 起砂或起鼓。
3) 对一跨度不小于4m的现浇钢筋混凝土梁、 板, 其模板应按设计要求起拱: 当设计无具体要求时, 起拱高度宜为跨度的1/1000—3/1000 。
4) 固定在模板上的预埋件、 预留孔和预留洞不得遗漏, 且应安装牢固, 其偏差应符合下表的规定:
预埋件和预留孔洞的允许偏差
项目 允许偏差( mm)
预埋钢板中心线位置 3
预埋管、 预留孔中心线位置 3
中心线位置 5
插筋
外漏长度 +10, 0
中心线位置 2
预埋螺栓
外漏长度 +10, 0
中心线位置 10
预留洞
尺寸 +10, 0
5) 现浇结构模板安装的偏差应符合下表规定:
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容:
现浇结构模板安装的允许偏差
项目 允许偏差( mm)
轴线位置 5
地模上表面标高 ±5
基础 ±10
截面内部尺寸
柱、 墙、 梁 +4, -5
不大于5m 6
层高垂直度
大于5m 8
相邻两板表面高低差 2mm 2
农回半整度 5mm 5
注: 检查轴线位置时, 应沿纵、 横两个方向量测, 并取其中的较大值。
2、 模板拆除工程
( 1) 主控项目
1) 底模及其支架拆除时的混凝土强度应符合设计要求; 当设计无具体要求时混凝土强度应符合下表的规定。
底模拆除时的混凝土强度要求
达到设计的混凝土立方体抗压强度标准
构件类型 构件坡度( m) 值的百分率( %)
≤2 ≥50
板
›2, ≤8 ≥75
›8 ≥100
梁、 拱、 壳 ≤ 8 ≥75
›8 ≥100
悬臂构件 ≥100
2) 对后张法预应力混凝土结构构件, 侧模宜在预应力张拉前拆除; 底模支架的拆除应按施工技术
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容: 方案执行, 当无具体要求时, 不应在结构件建立预应力前拆除。
3) 后浇带模板的拆除和支顶应按施工方案执行。
⑵一般项目
1) 侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
2) 模板拆除时, 不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。
(三) 砼工程
1、 砼材料及配合比设计
( 1) 主控项目
1) 水泥进厂是应对其品种、 级别、 包装或散装仓号、 出厂日期等进行检查, 并应对其强度、 安定性及其它必要的性能指标进行复验, 其质量必须符合现行国家标准《硅酸盐水泥、 普通硅酸盐水泥》GB175的规定。
当在使用中对水泥质量有怀疑或水泥出场超过三个月( 快硬硅酸盐水泥超过一个月) 时, 应进行复验, 并按复验结果使用。
钢筋混凝土结构、 预应力混凝土结构中, 严禁使用含氯化物的水泥。
2) 混凝土中掺用外加剂的质量及应用技术应符合现行国家标准《混凝土外加剂》GB8076、 《混凝土外加及应用技术规范》GBJ119等和有关环境保护的规定。
预应力混凝土结构中, 严禁使用含氯化物的外加剂。钢筋混凝土结构中, 当使用含氯化物的外加剂时, 混凝土中氯化物的总含量应符合现行国家标准《混凝土质量控制标准》GB5016的规定。
3)混凝土中氯化物和碱的总含量应符合现行国家标准《混凝土结构设计规范》GB50010和设计要求.
4)混凝土应按国家现行标准《普通混凝土配合比设计规程》JGJ55的有关规定,根据混凝土强度等级、 耐久性和工作性等要求进行配合比设计。
对有特殊要求的混凝土, 其配合比设计上应符合国家现行有关标准的专门规定。
( 2) 一般项目
1) 混凝土中掺用矿物掺合料的质量应符合现行国家标准《用于水泥和混凝土中的粉煤灰》GB1596等的规定。矿物掺合料的掺量应经过实验确定。
2) 普通混凝土所用的粗、 细骨料的质量应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53、 《普通混凝土用砂质量标准及检验方法》JGJ52的规定。
3) 拌制混凝土宜采用饮用水; 当采用其它水源时, 水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
4)首次使用的混凝土配合比应进行开盘鉴定,其工作性应满足设计配合比的要求.开始生产时应至小留置一组标准养护试件,作为验证配合比的依据。
6) 混凝土拌制前, 应测定砂、 石含水率并根据测试结果调整材料用量, 提出施工配合比。
2、 砼施工工程
( 1) 主控项目
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容: 1) 结构混凝土的强度等级必须符合设计要求。用于检查结构构件混凝土强度的试件, 应在混凝土的浇筑地点随机抽取。取样和试件留置应符合下列规定:
① 每拌制100盘且不超过100m³的同配合比的混凝土, 取样不得小于一次。
② 每工作班拌制的同一配合比的混凝土不足100盘时, 取样不得小于一次。
③ 当一次连续浇筑超过1000IT13时, 同一配合比的混凝土每200m³取样不得小于一次。
④ 每一楼层、 同一配合比的混凝土, 取样不得小于一次。
⑤ 每次取样应至小留置一组标准养护试件, 同条件养护试件的留置组数应根据实际需要确定。
2) 对有抗渗要求的混凝土结构, 其混凝土试件应在浇筑地点随机取样。同一工程、 同一配合比的混凝土, 取样不应小于一次, 留置组数可根据实际需要确定。
3) 混凝土原材料每盘乘量的偏差应符合下表的规定
材料名称 允许偏差
水泥、 掺合料 ± 2%
粗、 细骨料 ± 3%
水、 外加剂 ± 2%
注:A、 各种衡器应定期校验, 每次使用前应进行零点较核, 保持计量准确。
B、 当与雨天或含水率有显著变化时, 应增加含水率检测次数, 并及时调整水和骨料的用量。
4) 混凝土运输、 浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑, 并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。
当底层混凝土初凝后浇住上一层混凝土时, 应按施工技术方案中对施工缝的要求进行处理。
( 2) 一般项目
1) 施工缝的位置应在混凝土浇筑前按设计要求和施工技术方案确定。施工缝的处理应按施工技术方案执行。
2) 后浇带的留置位置应按设计要求和施工技术方案确定。后浇带混凝土浇筑应按施工技术方案进行。
3) 混凝土浇筑完毕后, 应按施工技术方案及时采取有效的养护措施, 并应符合下列规定:
① 应在浇筑完毕后的12h以内对混凝土加以覆盖保湿养护。
②混凝土浇水养护时间: 对采取硅酸盐水泥、 普通硅酸盐或矿渣硅酸盐水泥拌制的混凝土, 不得小于7d; 对掺用缓凝型外加剂或有抗渗要求的混凝土, 不得小于14d;
③浇水次数应能保持混凝土处于湿润状态 : 混凝土养护用水应与拌制用水相同;
④采用塑料布覆盖养护的混凝土, 其敞露的全部表面应覆盖严密, 并应保持塑料布内有凝结水。
⑤混凝土强度达到1.2N/mm2前, 不得在其上踩踏或安装模板及支架
注:A、 当日平均气温低于5℃时, 不得浇水;
B、 当采用其它品种水泥时, 混凝土的养护时间应根据所采用水泥的技术性能确定;
项目( 专业)
技术负责人
交底人
接受交底人
注: 本记录一式两份, 一份交底单位存, 一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
华铭商城二期
施工单位
栖霞市恒祥建筑安装工程公司
交底部位
地基与基础、 主体工程
工序名称
砼基础、 砼结构
交底提要:
交底内容: C、 混凝土表面不便缴税或使用塑料布时, 宜涂刷养护剂;
D、 对大致积混凝土的养护, 应根据气候条件按施工方案采取控温措施。
3、 现浇结构外观尺寸偏差检验批
( 1) 主控项目
1) 现浇结构的外观质量不应有严重缺陷。
对已经 出现的严重缺陷, 应有施工单位提出技术处理方案, 并经监理( 建设) 单位认可后进行处理。对经处理的部位, 应重新检查验收。
2) 现浇结构不应用影响结构性能和使用功能的尺寸偏差。混凝土设备基础不应有影响结构性能和设备安装的尺寸偏差。
对超过尺寸允许偏差且影响结构性能和安装、 使用功能的部位, 应有施工单位提出技术处理方案, 并经监理( 建设) 单位认可后进行处理。对经处理
