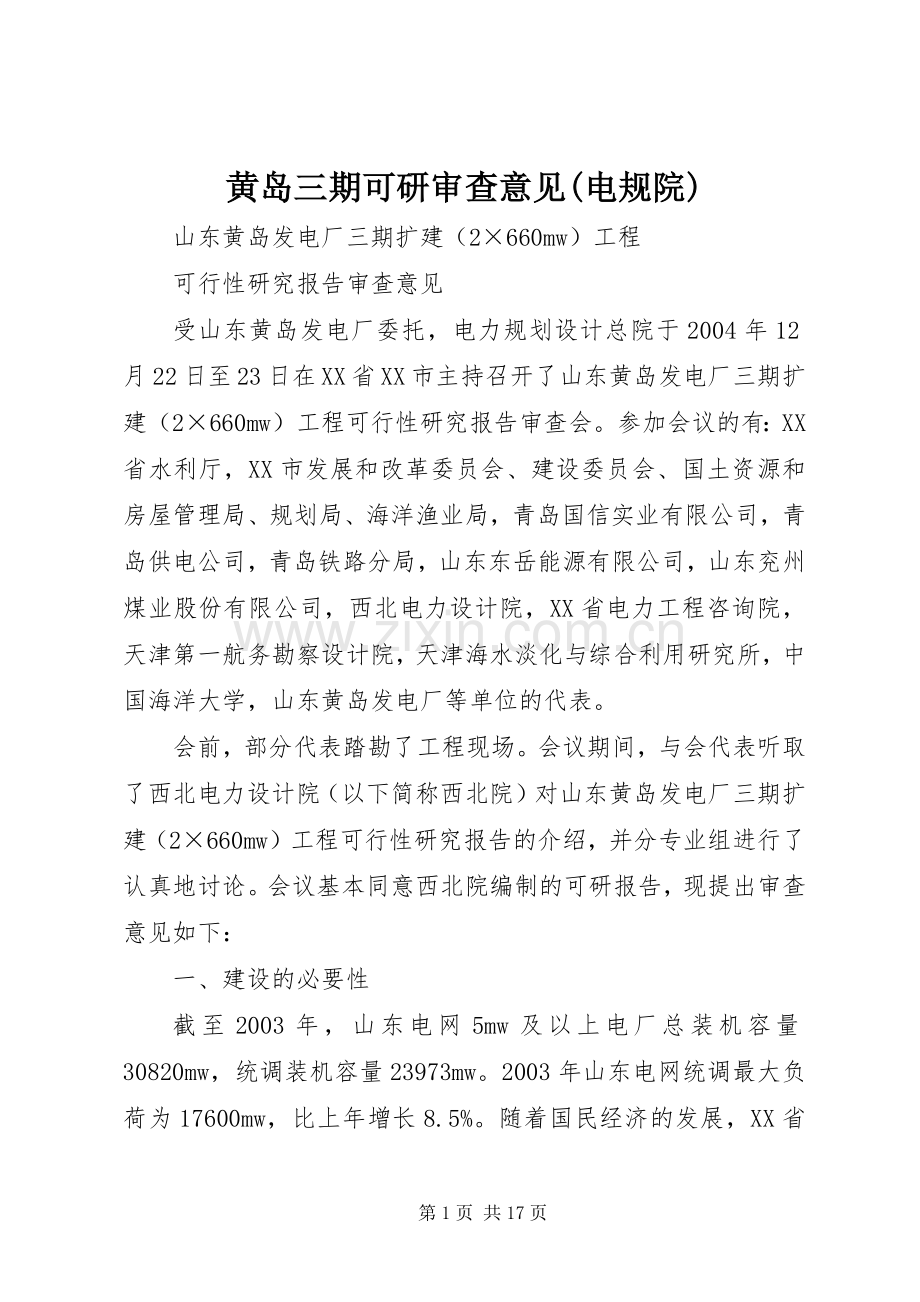

黄岛三期可研审查意见(电规院)
山东黄岛发电厂三期扩建(2×660mw)工程
可行性研究报告审查意见
受山东黄岛发电厂委托,电力规划设计总院于2004年12月22日至23日在XX省XX市主持召开了山东黄岛发电厂三期扩建(2×660mw)工程可行性研究报告审查会。参加会议的有:XX省水利厅,XX市发展和改革委员会、建设委员会、国土资源和房屋管理局、规划局、海洋渔业局,青岛国信实业有限公司,青岛供电公司,青岛铁路分局,山东东岳能源有限公司,山东兖州煤业股份有限公司,西北电力设计院,XX省电力工程咨询院,天津第一航务勘察设计院,天津海水淡化与综合利用研究所,中国海洋大学,山东黄岛发电厂等单位的代表。
会前,部分代表踏勘了工程现场。会议期间,与会代表听取了西北电力设计院(以下简称西北院)对山东黄岛发电厂三期扩建(2×660mw)工程可行性研究报告的介绍,并分专业组进行了认真地讨论。会议基本同意西北院编制的可研报告,现提出审查意见如下:
一、建设的必要性
截至2003年,山东电网5mw及以上电厂总装机容量30820mw,统调装机容量23973mw。2003年山东电网统调最大负荷为17600mw,比上年增长8.5%。随着国民经济的发展,XX省电力需求将继续保持较高的增长速度。根据负荷预测结果,200
5、2010年山东全社会最大负荷为28500mw和45500mw,“十五”、“十一五”增长率为12.5%、9.8%。到目前为止,若仅考虑已经国家批复的电源项目,“十一五”中
1后期,山东电网存在缺电局面,电力平衡结果,到2010年XX省电力缺口约13300mw。
截至2003年,青岛电网总装机容量为1656mw,统调装机容量为1385mw,2003年青岛电网统调最大负荷为2360mw,较上年增长了11.3%。作为我国东部沿海重要的经济中心和港口城市,随着国民经济的持续快速发展,XX市用电负荷增长快速。根据地区负荷预测,200
5、2010年青岛电网网供最大负荷分别为2970mw和4850mw,“十五”、“十一五”增长率为12.5%、10.3%。青岛电网电力平衡表明,即使青岛电厂二期、黄岛电厂三期扩建机组全部投产,2005年青岛电网仍缺电力1280~1600mw,2010年缺电力1500~2100mw。因此,为满足XX市的电力需求,在当地需加紧电源建设并加强该地区与主网的联系,即尽快开工建设黄岛电厂三期工程,不足部分从区外受入电力。
黄岛发电厂扩建三期工程已列入山东电网“十一五”及2020年电网规划,该工程的建设不仅可以缓解XX市缺电局面,同时也有利于加强青岛电网500kv网架,使山东电网末端有了比较强的支撑电源,对提高山东电网的安全稳定运行水平、确保2008年奥运会用电将起到重要的作用。
因此,黄岛发电厂三期扩建(2×660mw)工程是山东电网重要的电源点之一。
二、建设规模
本期工程建设2×660mw超临界燃煤发电机组,同步建设脱硫装置,并预留再扩建1台同等级机组的条件。建设规模最终以国家发展
2和改革委员会的核准意见为准。
三、建设场地
(一)本期工程利用前期工程规划并已征用的场地建设,不需新征用地。国土资源部办公厅已以“国土资厅函[2004]677号”文明确,黄岛电厂三期工程建设用地为国有建设用地,并取得国有土地使用证,同意电厂用地,因此,建设场地条件落实。
(二)本期工程厂区场地自然标高为3.8~19.30m(黄海高程,下同),高于百年一遇高潮位(3.25m);已建防浪墙可使厂区东侧濒临海域区段避免受风浪影响。
四、接入系统
山东电力集团公司以“鲁电集团计[2004]328号”文印发了本工程接入系统设计审查意见,华北电网有限公司以“华北电网设[2004]94号”文上报,并已取得国家电网公司以“计项一[2004]135号”文印发的批复意见。按其审查和批复意见,黄岛发电厂三期工程2×660mw机组分别以发电机-变压器-线路组方式接入拟建的500kv黄岛变电站220kv母线,电厂本期2台升压变均采用高阻抗变压器。
五、煤源煤质
(一)本期工程年需燃煤约300×104t,采用兖州和肥城矿务局烟煤。根据山东黄岛发电厂与兖州煤业股份有限公司、肥城矿业集团有限责任公司签订的《山东黄岛发电厂三期工程供煤协议》,两公司分别承诺每年供三期工程燃煤300×104t和180×104t,故本工程煤源是落实的。
(二)本工程煤质资料已经项目法人确认,可以作为下阶段设计的
3依据。
六、交通运输
(一)本工程燃用兖州和肥城矿煤炭,年用量约300×104t。济南铁路勘察设计咨询院有限公司关于黄岛电厂三期工程煤炭外部铁路运输的专题研究提出了兖州矿3条通道、肥城矿1条通道,并通过有关方研究协商确定。从兖州和肥城矿分别通过邹县站和XX市XX县区大山头车站途经兖州—济南—胶州—黄岛站,转入前湾港区电厂专用储煤场,然后以输煤走廊进入厂区。济南铁路局以“济铁总函[2003]60号”文同意从兖州矿和肥城矿承运煤炭年运量360×104t。
(二)中电大型设备运输有限责任公司的专题研究推荐电厂重大件设备运输以海运方式为主的运输路径,重大件设备从前湾港码头上岸后,利用港区已有的道路运入厂区。
七、水源
本期工程2×660mw机组采取直流供水系统,取自胶州湾的海水,取水量约37.0m3/s,淡水水源由青岛华欧海水淡化有限责任公司提供,需水量约7944t/d。
(一)海水水源
二期工程海水泵房已预留三期工程的位置,可利用二期工程进水设施,在p=97%最低潮位时,可满足
二、三期取水的要求。
根据天津港湾工程研究所对
一、
二、三期取水港区泥沙数模试验成果。取水口附近的流速、平均淤积强度和潮位影响较小,泥沙淤积量很少,对取水口附近海域流场和电厂取水基本没有影响。
4取水口位于胶州湾入口至沧口水道,平均水深约40m。根据XX市海洋地质工程勘察研究院的调查结果:在航道和港湾的地方,由于经常疏浚,水动力条件相对较强,颗粒变粗,具有良好取水条件。
因此海水水源是落实的。
(二)淡水水源
青岛华欧海水淡化有限责任公司设计总供水能力为26000t/d。首台3000t/d海水淡化装置于1999年通过专家评审。2000年通过国家科技部、国家海洋局的科技项目验收,现已建成投产。另一台3000t/d海水淡化装置拟于2005年建成。2×10000t/d海水淡化装置已列入国家发改委2004年节能节水综合利用项目中。青岛华欧海水淡化有限责任公司示范工程二期建设10000t/d低温多效蒸馏和10000t/d的反渗透海水淡化工程,解决黄岛发电厂生产和生活用水,计划于2005年底投产。
上述海水淡化装置建成后,除满足本期工程淡水需求外,
一、二期工程也可停止使用地下水和水库水约10000t/d,以淡化海水替代。
项目法人已与青岛华欧海水淡化有限责任公司签定供水协议。因此,本期工程淡水水源是落实的。
八、灰场
本期工程2×660mw机组灰渣量约55.0×104m3/a。电厂
一、二期工程灰渣全部综合利用已多年,二期工程贮灰场尚余大量库容并拟清空。本期工程灰渣也可实现全部综合利用,拟利用二期工程贮灰场作为备用周转灰场。该灰场距离电厂约4km,为滩涂灰场,库容约566
5×104m3,可供本期工程2×660mw机组贮存灰渣10年以上,或贮存全厂一~三期工程灰渣5年以上。灰场宜适时分区使用。
九、工程地质及岩土工程
(一)厂址范围内无活动断裂,处于地质构造稳定地段,适宜建厂。
(二)根据《山东黄岛发电厂三期扩建工程场地地震安全性评价工作报告》,厂址地震动峰值加速度为0.075g,相应地震基本烈度为Ⅵ度。建筑场地属抗震有利地段。
(三)厂区部分地段基岩裸露,其余地段基岩埋深较浅,浅肉红色,成分以长石、石英为主,中粒结构,块状构造。节理裂隙发育,结构面闭合较好,充填物较少。承载力特征值fak=500kpa。可作主要建(构)筑物的天然地基持力层。
厂区出露三条近东西向、倾角近直立的强风化、中等风化岩脉,承载力特征值分别为fak=300kpa、fak=500kpa,需挖除置换混凝土处理,不影响主要建(构)筑物采用天然地基。
(四)厂址区地下水为基岩裂隙水,主要靠大气降水补给,水量小,水力联系差,没有统一的地下水位。东部地区淡水与海水连接,水位因海潮涨落而变化,变幅1m左右。地下水对混凝土结构有弱腐蚀性,对钢筋混凝土中的钢筋具有强腐蚀性,对钢结构具有中等腐蚀性。
十、工程设想
(一)同意西北院提出的厂区总平面规划布置格局延用前期工程的二列式布置,本期主厂房在二期主厂房扩建端向南脱开35m,输煤皮带顺延直通布置。
(二)同意厂区竖向布置采用阶梯式布置,主厂房布置在8m高台阶层。
(三)原则同意机组选型为国产660mw超临界机组。汽轮机采用美国西屋公司设计(对原600mw汽轮机高压缸通流截面改造)并作技术保证、由上海汽轮机有限公司制造的超临界、一次中间再热、单轴、三缸四排汽汽轮机;主蒸汽压力24.2mpa(a),主蒸汽和再热蒸汽温度均为566℃;凝汽器采用双背压,背压值为4.4kpa(a)/5.4kpa(a),凝汽器管材选用钛管。锅炉采用超临界、变压运行直流炉,一次中间再热、固态排渣、全钢构架、露天布置。请项目法人与锅炉厂协商预留烟气脱除氮氧化物的接口和空间。
(四)同意采用35%bmcr容量高、低压二级串联简化旁路。
(五)同意给水系统设置2台50%容量的汽动泵和1台30%容量的电动调速给水泵。
(六)同意燃烧制粉系统采用中速磨冷一次风机直吹式系统,每台炉配6台中速磨。磨煤机型式通过招标确定。
(七)同意采用经国家环境保护总局批复的除尘效率为99.7%的双室四电场静电除尘器。
(八)同意西北院推荐的主厂房布置格局。
(九)同意厂内除灰渣系统采用灰渣分除、干灰干排、粗细分排系统;厂外除灰渣系统采用汽车外运至综合利用用户或灰场方案。
(十)同意除渣系统采用刮板捞渣机直接上渣仓,汽车外运方案;同意除灰系统采用正压气力集中至灰库,然后汽车外运方案。
(十一)同意除石子煤系统采用活动石子煤斗-电瓶叉车外运方案。
(十二)根据接入系统审查意见,同意本工程2×660mw机组分别以发电机—变压器—线路组单元接线接入黄岛500kv变电所的220kv母线。
(十三)同意本工程220kv配电装置采用户内gis设备,由gis至出线构架间采用220kv电缆连接。
(十四)同意本工程起动/备用电源以电缆由二期工程220kvgis引接。
(十五)同意发电机采用水氢氢冷却方式和自并励静止励磁方式。
(十六)同意本期工程采用炉、机、电及辅助车间集中监控的方式。同意按3台机组合设1个集中控制室的方案进行设计,根据实际建设规模,本期在集控室布置2台机组的操作员站并预留第3台机组操作员站的位置。
(十七)同意西北院设计的全厂自动化系统规划配置图。
(十八)同意每台机组设置1套分散控制系统(dcs)并设置2台机组dcs公用网。dcs的设计应按照功能和物理分散的原则进行。同意本工程设置大屏幕做为操作员站使用。
(十九)同意本工程设计机组级控制功能。主机、辅机以及仪控设备的可控性应能满足相应的要求。
(二十)同意各辅助车间系统的监控采用独立于机组dcs之外
8的分散控制系统来完成数据采集、模拟量调节和顺序控制功能。
(二十一)同意本工程设置厂级监控信息系统(sis)和管理信息系统(mis)。
(二十二)由于本工程采用超临界直流炉,运行较复杂且目前在本地区尚无同类型机组,为便于今后电厂人员的培训和机组安全运行,同意设置1套仿真机装置。考虑节省投资,同意采用软仿真系统。
(二十三)同意汽机数字电液控制系统(deh)、汽机监视仪表系统(tsi)和汽机危急遮断保护系统(ets)由汽机厂成套供货。deh的控制策略由汽机厂总体负责,在条件允许时deh的电子硬件应与机组dcs硬件一体化。
(二十四)随锅炉本体供货的炉前仪控设备的选型与配置应能满足全厂整体自动化控制水平和系统接口的要求。
(二十五)电厂
一、二期工程(2×140mw+2×225mw)机组年耗煤量约180×104t,三期工程2×660mw机组年耗煤量约300×104t,电厂
一、二期工程的铁路卸煤和储煤设施均利用与电厂比邻的青岛港务局前湾港区的既有设施,由港区内的电厂专用储煤场转运至电厂内的6座5000t的缓冲筒仓。前湾港区设有2套通过式双联翻车机和2台螺旋卸车机,日卸车设计能力为18.2×104t,目前实际日卸车为3.5×104t,具有较大的裕量,完全满足本期工程2×660mw机组增加日卸煤量1×104t的要求。前湾港区设有5个电厂专用货位的储煤场,其总储煤量为30×104t,可以满足电厂
一、
二、三期工程共6台机组约20天的耗煤量,煤场内设有6台堆取料出力为4510t/h~5400t/h的煤
9场设备,可以满足电厂燃煤的卸煤与上煤的需要。综上所述,黄岛电厂三期工程2×660mw机组仍利用前湾港区的卸煤与储煤设施是完全可行的,电厂三期工程已取得青岛港务局前港分公司《关于黄岛电厂三期工程所需煤炭接卸及储存事宜确认函》,因此,本期工程不需增设铁路卸煤与储煤设施。
(二十六)电厂
一、二期工程从筒仓至
一、二期主厂房的上煤设施采用双路布置的b=1200mm,q=1000t/h的皮带输送机。原有设备出力裕量不能满足本期2×660mw机组和今后再扩建1台同容量机组耗煤量的要求,因此,同意本期工程利用原有输煤栈桥进行更新改造,采用b=1400mm,q=1600t/h的皮带输送机,并相应改造筛碎设备。请西北院在充分调研的基础上,及早落实筛碎设备的改造方案。
(二十七)本工程锅炉补给水水源为海水淡化站出水,原有锅炉补给水处理系统拆迁与本工程合并重建,同意采用全膜水处理技术。请项目法人落实淡化水的水温控制措施,保证膜法水处理系统的安全经济运行。
(二十八)同意凝结水精处理系统的设计方案。
(二十九)同意循环水处理采用电解海水制氯方案,请项目法人和西北院研究利用海水淡化站浓水作为电解液的可能性。
(三十)原则同意按西北院提出的建筑结构设计方案估列投资。主厂房框排架采用现浇钢筋混凝土结构,烟囱采用套筒式、钢筋混凝土外筒、1炉1钢内筒结构;汽动给水泵、碎煤机、磨煤机基础采用弹簧隔振基础。
10
(三十一)鉴于从储煤罐到主厂房间的输煤系统将进行扩能改造,涉及栈桥土建结构改造时,应首先对原栈桥结构作安全评价,然后结合输煤系统扩能要求,一并进行验算决定其结构加固与否。
(三十二)循环水采用海水直流供水系统。同意在二期工程建设时预留的扩建位置布置本期工程循环水泵房。鉴于本期工程的扩建容量已超过原预留规模,泵房面积加大,在下阶段应对泵房施工开挖方案进行优化,避免和尽量减少对二期工程取水泵房的影响。
(三十三)同意循环水泵房、引水流道及进水总栏污栅按3×660mw机组规模一次土建施工,设备分期安装。西北院在下阶段设计中应根据经评审后的取水区域物模试验结果对取水工程方案进行进一步优化。
(三十四)根据西北院进行的循环水系统初步优化结果,同意本阶段按设计推荐夏季冷却倍率55倍、凝汽器面积36000m
2、循环水管径dn3000考虑。请西北院在下阶段根据主机招标最终结果,进一步进行冷端优化予以确定。
(三十五)同意循环水排水沟按3×660mw机组规模一次施工。排水沟及排水口走向和方案受规划中的青岛港(集团)有限公司矿煤码头堆场的布置和建设时间影响较大,请项目法人和中交第一航务工程勘察设计院、青岛港(集团)有限公司及时落实矿煤码头堆场的设计、建设进程,以便排水口方案更经济、合理。
十
一、脱硫部分
(一)本期工程采用海水脱硫工艺,1炉1塔,脱硫塔型式通过
11招标确定。脱硫效率不低于90%。
(二)同意脱硫增压风机与引风机合并设置,本期工程不单独设置增压风机。
(三)同意设置2台吸收塔海水增压供水泵,建议其容量由2×100%改为2×50%。招标时也可请投标商按上述配置分别报价,论述优缺点,最终方案通过评标确定。
(四)同意每炉设置2台50%容量的曝气风机。
(五)建议除雾器冲洗水质、冲洗水泵运行方式和电负荷要求由投标商提出,评标后确定。
(六)吸收塔除雾器可以考虑采用进口产品,烟气进出口挡板门、旁路挡板门可要求投标商按进口和国产设备分项报价供比选,以控制工程投资。
(七)同意本工程海水脱硫装置的监控采用dcs,其软、硬件与机组dcs一致,并纳入机组集中控制室内的操作员站进行统一监控。
(八)同意将烟气连续监测装置(cems)并入脱硫岛统一设计,在条件允许时应与脱硫系统净烟气侧烟气分析监控仪表合设。
(九)脱硫仪表的防腐和冲洗应满足相关规定要求。十
二、环境保护
(一)国家环保总局以“环审[2004]460号”函批复了本工程环境影响报告书审查意见。请项目法人按照批复意见要求,落实各项环境治理措施。
(二)本工程安装高效静电除尘器,采用海水脱硫工艺和低氮燃
12烧器,烟气通过210m高烟囱排放,满足《火电厂大气污染物排放标准》(gb13223-2003)第三时段要求。
(三)为满足污染物排放总量控制以及国家发展和改革委员会有关文件的要求,请项目法人制定
一、二期工程机组的脱硫规划,并按期实施。
(四)水利部以“水函[2004]228号”函批复了本工程《水土保持方案报告书》,请项目法人按照批复意见要求落实水土保持措施。
(五)项目法人已与有关单位签定了灰渣综合利用协议,本工程灰渣综合利用条件落实。
十三、投资估算及经济效益分析
(一)投资估算
1、同意西北院关于黄岛发电厂三期扩建工程(2×660mw超临界机组)投资估算及经济效益分析的编制原则及方法,静态投资价格水平年为2003年。
2、同意本工程三大主机按合同价计列,此部分基本预算费按4.5%计列。
3、请西北院重新核实烟囱、消防系统(包括特殊消防)、锅炉基础、锅炉附属设备基础、锅炉本体、炉墙砌筑、检修车间及试验室等工程量及费用。
4、请西北院重新核实备品备件,大件运输措施等费用,落实电网配合费。
5、同意前期工程费暂按实际发生计列,待下阶段审计后进行调整。
6、同意排水工程费暂按中交第一航务工程勘察设计院可研估算14861万元计列,待其审查后调整。
7、请西北院根据专家组审查意见和技经专业审查意见及备忘录调整投资估算。
(二)经济评价
1、本工程由青岛国信实业有限公司独资建设,资本金比例为工程总投资的20%,资本金以外的建设资金通过贷款解决,已取得中国工商银行、中国建设银行、中信实业银行、中国光大银行和交通银行出具的贷款承诺函。
2、请西北院核实进行效益分析的发电标煤耗、材料费、其它费用等原始数据,并按修编后的投资估算对本项目进行盈利能力、清偿能力、敏感性分析。
