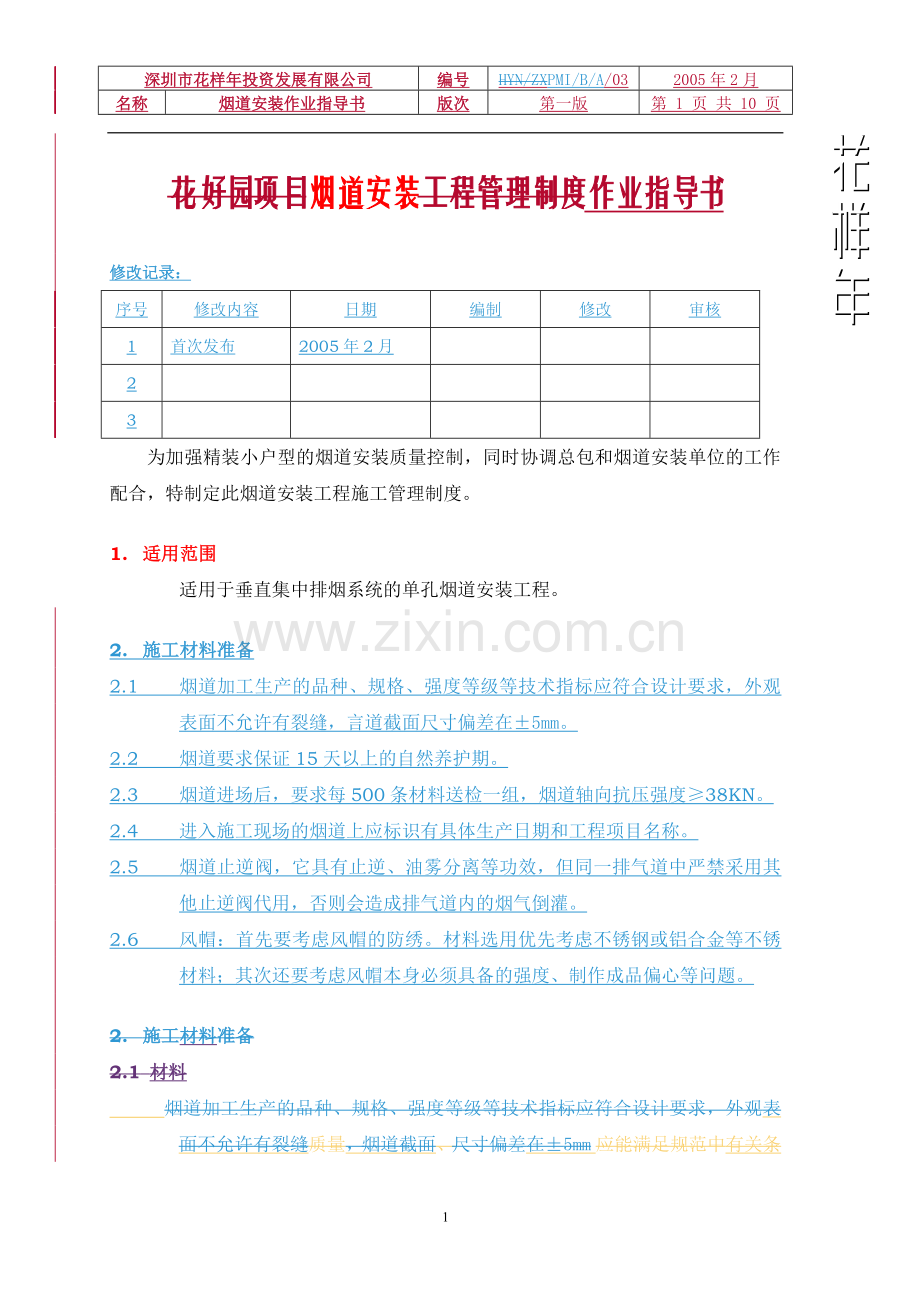

资源描述
深圳市花样年投资发展有限公司
编号
HYN/ZXPMI/B/A/03
2005年2月
名称
烟道安装作业指导书
版次
第一版
第 10 页 共 10 页
花好园项目烟道安装工程管理制度作业指导书
修改记录:
序号
修改内容
日期
编制
修改
审核
1
首次发布
2005年2月
2
3
为加强精装小户型的烟道安装质量控制,同时协调总包和烟道安装单位的工作配合,特制定此烟道安装工程施工管理制度。
1. 适用范围
适用于垂直集中排烟系统的单孔烟道安装工程。
施工材料准备
烟道加工生产的品种、规格、强度等级等技术指标应符合设计要求,外观表面不允许有裂缝,言道截面尺寸偏差在±5mm。
烟道要求保证15天以上的自然养护期。
烟道进场后,要求每500条材料送检一组,烟道轴向抗压强度≥38KN。
进入施工现场的烟道上应标识有具体生产日期和工程项目名称。
烟道止逆阀,它具有止逆、油雾分离等功效,但同一排气道中严禁采用其他止逆阀代用,否则会造成排气道内的烟气倒灌。
风帽:首先要考虑风帽的防绣。材料选用优先考虑不锈钢或铝合金等不锈材料;其次还要考虑风帽本身必须具备的强度、制作成品偏心等问题。
2. 施工材料准备
2.1 材料
烟道加工生产的品种、规格、强度等级等技术指标应符合设计要求,外观表面不允许有裂缝质量,烟道截面、尺寸偏差在±5mm应能满足规范中有关条文(应明确规定,可以将标准图附表附上)规定。花好园烟道采用HLW牌轻质排烟道,截面尺寸450×350,管道壁厚15mm,。
烟道要求保证15天以上的自然养护期。
4.2.1. 烟道要求进场后,要求每500条进行材料送检一组,烟道轴向抗压强度≥38KN。管体承载力必须满足规范要求,提供准确数据。;
4.2.2. 进入施工现场的烟道上应标识有具体生产日期和工程项目名称。
4.2.3. 烟道的止逆阀,它具有止逆、油雾分离等功效,但同一排气道中严禁采用其他止逆阀代用,否则会造成排气道内的烟气倒灌。
4.2.4. 风帽:——首先要考虑风帽的防绣。材料选用优先考虑不锈钢或铝合金等不锈材料;其次还要考虑风帽本身必须具备的强度、制作成品偏心等问题。
3. 烟道作业条件(建议改为安装体系安装设计)
烟道设计原理
烟道安装质量易出现问题
改进措施
以往烟道安装是从楼板预留洞口中往上层层叠加支撑,当三十多层的烟道叠加后,容易造成累计沉降,最终的沉降量比较大,这是这样造成烟道壁开裂的主要原因。
烟道安装前,由总包负责预先在地面浇筑烟道坎,并且烟道坎浇筑高度要严格按设计要求施工,具体见下图:
烟道材料制作高度控制误差大
H=h-a-20
H:烟道材料制作高度H
h:=楼层净高
a:h-烟道坎高度h1-
20:烟道安装时正常扣减高度h2(3~4cm)。
烟道贴砖后空鼓
烟道安装完成后,在烟道外壁甩浆养护后,按墙体抹灰质量控制方式,在烟道外壁抹灰(由于烟道与墙体位置不易挂钢丝网,可省略),随后在抹灰面层上铺贴厨房墙砖
烟道漏烟的几种可能:
烟道上、下口水泥砂浆塞缝未塞实;
烟道上口的里口塞缝未塞实;
烟道止逆阀安装未牢固,有缝隙;
烟道本身发生质量裂缝等问题;
根据烟道漏烟的几种问题,我们在烟道质量过程中着重控制如下:
验收时要重点检查上、下口砂浆和上口的里口塞缝;
验收时要重点检查上口的里口塞缝;
烟道全部要求进行抹灰施工;
烟道进场时,对其外观进行检查,当烟道管体本身发生裂缝时,必须要求退场更换;
高层建筑的烟道在交付使用后往往成为投诉量比较大的分项工程,以往烟道安装是从楼板预留洞口中往上层层叠加支撑,当三十多层的烟道叠加后,容易造成累计沉降,最终的沉降量比较大,这是造成烟道壁开裂的主要原因。为此,花好园工程对其在施工工艺上做了如下改进:烟道安装前,由总包负责预先在地面浇筑烟道坎,(紧接着描述安装烟道的支撑体系设计,力求在2.2.1条中将安装原理讲清楚,后面在讲控制过程,可以参考锦上花的总结中有关内容)并且烟道坎浇筑高度要严格按设计要求施工,具体见下图:
4.2.1.
3.1 烟道安装前,甲方、监理组织总包和烟道安装公司负责对于现场烟道安装作业条件进行移交,移交内容包括:烟道坎浇筑质量、砌筑墙体斜砖、灰饼和抹灰等是否完成,见移交表。(建议该条放到后面第4条的管理程序中)
3.2 烟道公司安装前,还需重点检查楼板烟道预留洞是否上下孔洞垂直对中,如有偏差,要求总包及时处理。
3.3 烟道材料的高度H=楼层净高-烟道坎高度-(3~4cm)。
烟道安装工艺
烟道坎浇筑前,首先总包预先在烟道位置的楼面板要上凿毛清理,随后按上面示意图设计尺寸样式浇筑C15砼烟道坎。烟道坎放线和浇筑过程中,总包必须检查楼板烟道预留洞是否上下孔洞垂直对中,如有偏差,要求及时处理。
浇筑的C15砼烟道坎必须有达到7天以上强度后,方可安装烟道,同时要注意烟道坎砼的养护。
排烟道安装按顺序由底层至顶层顺序安装,建议最下层的烟道留道最后安装,避免烟道内出现垃圾无法清除。
3.3.1 烟道安装前,要求将烟道坎表面松散砼必须清理干净,并且将松散混凝土清除干净。
3.3.2 操作工艺
3.3.3 烟道安装(建议内容采用表格形式,先分析容易出现的问题,在提出解决措施方法,效果较好,请将3.1.1-3.1.8重新编制)
3.3.4 烟道安装时前,烟道公司需核对烟道开孔方向是否与橱柜设计布置图相符,避免烟道安装后的开孔方向与燃气灶台不一致。
3.3.5 排烟道必须按顺序由底层至顶层安装,建议最下层的烟道留道最后安装,避免烟道内出现垃圾无法清除。
3.3.6 烟道安装矫正时,烟道下口用木契顶至楼顶板,随后矫正经烟道垂直度、方正度矫正,要求垂直度允许偏差±5mm;阴阳角允许偏差±5mm。完成后,用铅锤检查垂直度,偏差应控制在5mm以内。
3.3.7 将矫正合格的烟道,用与烟道坎、楼顶板衔接处用1:2水泥砂浆粘结将烟道上、下口缝隙塞满实,对正严实,。烟道上口内部塞缝需在上层烟道口从上往下塞,所有塞缝必须饱满,不得留有缝隙。
烟道完成塞缝后,需在烟道外角两边50mm处各加上一块L40×4的角铁,角铁长度不小于50mm,用Φ6膨胀螺丝固定,加固的角铁需要涂刷2遍以上红丹防锈漆。
烟道安装完毕后2~3天,待烟道上、下口的塞缝水泥砂浆达到强度后,将烟道下口的木契取出,空隙用防水水泥砂浆塞实。;
每十层烟道完成安装后,烟道需抽取每层不少于2组做闭烟试验。
闭烟试验合格后,由总包开始烟道的甩浆、抹灰工作。
3.3.8 烟道接口靠墙两面缝隙由于较大,待总包进行烟道外壁抹灰施工时,用水泥砂浆塞实。
3.4 每层烟道需进行加固处理,在烟道外角两边50mm处各加上一块L40×4的角钢,长度不小于50mm,且用Φ6膨胀螺丝固定;
3.5 烟道安装完毕后2~3天,待烟道下口的水泥砂浆有一定强度后,将烟道下口的木契取出,空隙用防水水泥砂浆塞实;
3.6 增加说明烟道外表面抹灰的重要性和必要性,以及我们采取的方法
3.7 止逆阀安装
止逆阀、止逆弯头及其安装底板均为成品,直接将其成品固定在烟道上即可。
止逆阀要求在厨房吊顶开始完成后安装,要注意止逆阀安装过程中对厨房吊顶的破坏保护,但此时必须做好防盗措施。(止逆阀安装时间应结合成品保护考虑,
3.8 无动力排气风帽安装
3.8.1 用M10水泥砂浆将出风口盖板平盖平置于风帽底座上,应注意盖板中心线与烟道中心线一致。当出屋面风帽靠墙时,可根据风帽实际安装尺寸做适当调整、偏移。;
3.8.2 将无动力排气风帽接口,对准盖板预留孔,用膨胀螺栓与盖板固定,并在连接处用防水油膏封口,作防渗处理。
3.8.3 将无动力风帽套在接口上用铝锚钉紧固。
无动力排气风帽的建筑安装高度需高于屋面1.8m以上,避免风帽转动过程中伤人。
4. 补充说明屋面烟道风帽的高度,应人性化考虑
5. 工程质量管理程序
4.1 烟道安装前,甲方、监理组织总包和烟道安装公司负责对于现场烟道安装作业条件进行移交,移交内容包括:烟道坎浇筑质量、砌筑墙体斜砖、灰饼和抹灰等是否完成,见移交表。
烟道安装完成后,施工单位需在甲方、监理统一验收后方可移交给总包进行烟道外表面的甩浆、抹灰施工,由于烟道比较脆弱,建议烟道与厨房墙面衔接处,不需挂钢丝网。
烟道每完成验收十层时,要求在每层抽取不得少于2组做闭烟试验。
烟道每完成验收5十层时,要求在每层抽取不得少于2组的做闭烟试验;
附表:
烟道工作面作业前期准备工作移交表单
移交内容
烟道挡水坎、洞口
移交部位
栋 层
移交时间
年 月 日
移交项目
是否满足移交要求
挡水坎浇筑
已浇 □ 未浇 □
挡水坎模板拆除(完好性)
已拆 □ 未拆 □
挡水坎方向
正确 □ 错误 □
挡水坎尺寸、定位、标高
符合要求 □ 不符合 □
上层楼板预留洞口尺寸、定位、标高
符合要求 □ 不符合 □
墙面斜砖、灰饼
有□ 无□
存在问题:
接收方代表签名及日期:
移交方代表签名及日期:
监理工程师签名及日期:
注:符合要求项目在□打 Ö ;否则在□内打×。
烟道检查验收统计表
注:合格:○ 不合格:×
6. 应遵循的主要标准
5.1 保证项目
4.2.1. 烟道外观表面质量必须无任何损坏和裂纹,垂直破坏强度达到≥规范设计要求38KN。;(不够具体,应该用数据说话)
4.2.2. 止逆阀有出厂合格证及质量保证书。;
5.2 基本项目
4.2.3. 烟道安装的开孔方向是否与橱柜安装图相符。;
烟道外表面无裂纹,无破损截面尺寸偏差在±5mm。;
4.2.4. 无动力排气风帽安装后再微风下能灵活旋转;
4.2.5. 无动力排气风帽,外观应无任何撞击,变形现象。;
5.3 允许偏差项目
4.2.6. 烟道安装允许偏差应符合下表规定:
烟道安装工程质量的允许偏差
序号
项目
允许偏差(mm)
检查方法
1
高度
±10
用尺量
2
烟道孔预留高度
±5
用尺检查
32
阴阳角方正
±5
用直角检查尺检查
43
垂直度
±5
用2m托线板尺检查
7. 成品保护
烟道坎浇筑完成后,做好坎的保护,避免破坏,一方面不利于安装烟道,另一方面可能会发生坎底部渗漏水现象。
4.2.1. 烟道安装过程中,不能破坏烟道坎安装前,不能破坏。;
4.2.2. 总包在烟道上部抹灰前,必须对烟道做好充分的保护,严禁对于已损坏的烟道直接抹灰。;
4.2.3. 止逆阀安装时,注意避免破坏烟道孔和天花吊顶。;
8. 应注意的质量问题
4.2.1. 烟道安装过程中,烟道上下口与坎、板处必须用采用1:2水泥砂浆塞缝。要求对烟道上部的内口塞缝尤为注意。;
4.2.2. 烟道安装时,要注意烟道开孔方向必须与橱柜安装图纸相一致。;
4.2.3. 烟道四周的厨房墙体抹灰可抹至2.45m,但为避免烟道止逆阀不易安装,同时避免烟道漏烟,要求烟道的抹灰直接抹至板底。;
4.2.4. 建议底层的烟道待上部烟道完成全部安装后,再封闭底层烟道。;
4.2.5. 无动力排气风帽的建筑安装高度需高于屋面1.8m以上,避免风帽转动过程中伤人。
外烟道质量管理
砌筑质量控制:
外烟道采用190加气砼砖砌筑,砌筑时烟道内壁要求随砌随抹。砌筑质量要求如下:
和混凝土墙或柱交接处,应在墙或柱内预埋拉结钢筋,拉结钢筋沿高度600mm左右设一道,每道2根Φ6钢筋,其长度伸出墙或柱面不少于500mm。砌筑砖墙的拉结钢筋要求留在墙体水平灰缝中,砼墙拉结筋可以在砼墙柱上预留埋设,也可拆模后在墙柱上钻孔,用环氧树脂进行锚固。
砌体灰缝应横平竖直,砂浆饱满,水平灰缝厚度不得大于15mm,竖向灰缝的宽度不得大于20mm。砌筑时,每次铺灰长度不应大于1.5m,砌筑就位时应平稳轻轻下落,就位后应用木锤轻敲校正,要求上跟线,下跟棱,相邻两块齐平。
外烟道的墙体顶部用斜砖压顶,或留20mm高在3~4天后用水泥砂浆填实。
外烟道砌筑前检查跟随室内墙体砌筑许可令同时进行。
抹灰质量
由于部分外烟道上有水电的管线,要求严格控制水电管线的开凿深度,不能超过15mm。
抹灰前一天加气混凝土砖墙应浇水湿润,抹灰时再用扫帚淋水或者喷水湿润。
水电管线位置需挂钢丝网。
编制
修订
审核
烟道坎厚度要增加
10
