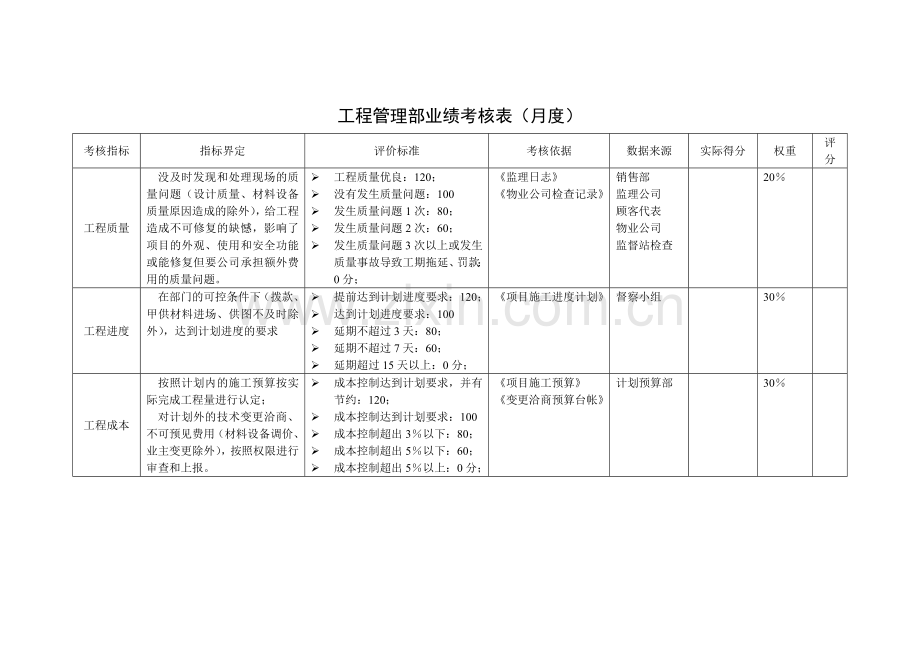

工程管理部业绩考核表(月度)
考核指标
指标界定
评价标准
考核依据
数据来源
实际得分
权重
评分
工程质量
没及时发现和处理现场的质量问题(设计质量、材料设备质量原因造成的除外),给工程造成不可修复的缺憾,影响了项目的外观、使用和安全功能或能修复但要公司承担额外费用的质量问题。
Ø 工程质量优良:120;
Ø 没有发生质量问题:100
Ø 发生质量问题1次:80;
Ø 发生质量问题2次:60;
Ø 发生质量问题3次以上或发生质量事故导致工期拖延、罚款:0分;
《监理日志》
《物业公司检查记录》
销售部
监理公司
顾客代表
物业公司
监督站检查
20%
工程进度
在部门的可控条件下(拨款、甲供材料进场、供图不及时除外),达到计划进度的要求
Ø 提前达到计划进度要求:120;
Ø 达到计划进度要求:100
Ø 延期不超过3天:80;
Ø 延期不超过7天:60;
Ø 延期超过15天以上:0分;
《项目施工进度计划》
督察小组
30%
工程成本
按照计划内的施工预算按实际完成工程量进行认定;
对计划外的技术变更洽商、不可预见费用(材料设备调价、业主变更除外),按照权限进行审查和上报。
Ø 成本控制达到计划要求,并有节约:120;
Ø 成本控制达到计划要求:100
Ø 成本控制超出3%以下:80;
Ø 成本控制超出5%以下:60;
Ø 成本控制超出5%以上:0分;
《项目施工预算》
《变更洽商预算台帐》
计划预算部
30%
工程管理部业绩考核表(月度)
考核指标
指标界定
评价标准
考核依据
数据来源
实际得分
权重
评分
文明施工管理
现场临时设施、后勤、施工现场、材料堆放管理整齐有序;各类标识明确齐全;现场、作业面清扫、整理及时,工作条件良好有序;噪音、渣土等管理达到环保要求。
Ø 文明施工管理良好,得到各界的表扬:120;
Ø 文明施工管理及时到位,满足要求:100
Ø 文明施工中出现的重大问题少于2项:80;
Ø 文明施工出现的重大问题少于5项:60;
Ø 文明施工出现的重大问题多于5项或有关部门罚款:0分
销售部
监理公司
物业公司
政府部门检查
20%
工程技术资料的完备性
工程技术资料及时归档,收集齐全,分类合理,内容填写符合要求,能够随时调用查阅,
Ø 及时归档,分类合理,齐全、整洁:120分;
Ø 及时归档,有条理,无遗漏:100分;
Ø 归档时间滞后,但有条理、无遗漏:90分;
Ø 资料管理混乱,但未发现遗漏:60分;
Ø 发生资料丢失现象:0分。
督察小组
监理公司
30%
跨部门协作效率
计划预算部
30%
工程管理部业绩考核表(阶段)
考核指标
指标界定
评价标准
考核依据
考核人
实际得分
权重
评分
工程质量
没及时发现和处理现场的质量问题(设计质量、材料设备质量原因造成的除外),给工程造成不可修复的缺憾,影响了项目的外观、使用和安全功能或能修复但要公司承担额外费用的质量问题。
Ø 竣工验收质量优良,无重大隐患和缺陷:120分;
Ø 竣工验收通过,无重大隐患和缺陷:100分
Ø 竣工验收通过,重大隐患和缺陷少于2处:80分;
Ø 竣工验收通过,重大隐患和缺陷少于5处:60分;
Ø 因本身质量问题竣工验收难以通过,导致公司要找关系、花钱疏通:0分;
《监理日志》
《物业公司检查记录》
规划局
监督站
30%
工程进度
在部门的可控条件下(拨款、甲供材料进场、供图不及时除外),达到计划进度的要求
Ø 提前达到竣工条件:120分;
Ø 按期达到竣工条件:100分
Ø 延期不超过15天:80分;
Ø 延期不超过30天:60分;
Ø 延期超过30天以上:0分;
《项目施工进度计划》
督察小组
30%
工程成本
按照计划内的施工预算按实际完成工程量进行认定;
对计划外的技术变更洽商、不可预见费用(材料设备调价、业主变更除外),按照权限进行审查和上报。
Ø 成本控制达到计划要求,并有节约:120分;
Ø 成本控制达到计划要求:100分
Ø 成本控制超出3%以下:80分;
Ø 成本控制超出5%以下:60分;
Ø 成本控制超出5%以上:0分;
《项目施工预算》
《变更洽商预算台帐》
计划预算部
总经济师
30%
工程管理部业绩考核表(阶段)
考核指标
指标界定
评价标准
考核依据
考核人
实际得分
权重
评分
工程技术资料的完备性
工程技术资料及时归档,收集齐全,分类合理,内容填写符合要求,能够随时调用查阅,
Ø 资料管理能保证顺利竣工和申报优质工程:120分;
Ø 资料能达到竣工要求:100分;
Ø 资料能达到竣工要求,但需要部门调整和完善:80分;
Ø 经过大量整改和补充后,基本达到竣工要求:60分;
Ø 资料管理难以达到竣工要求,需要公司找关系、花钱疏通:0分。
《工程技术资料》
监督站
城建档案馆
10%
竣工验收
甲方验收和单项验收一次通过
加权评分
