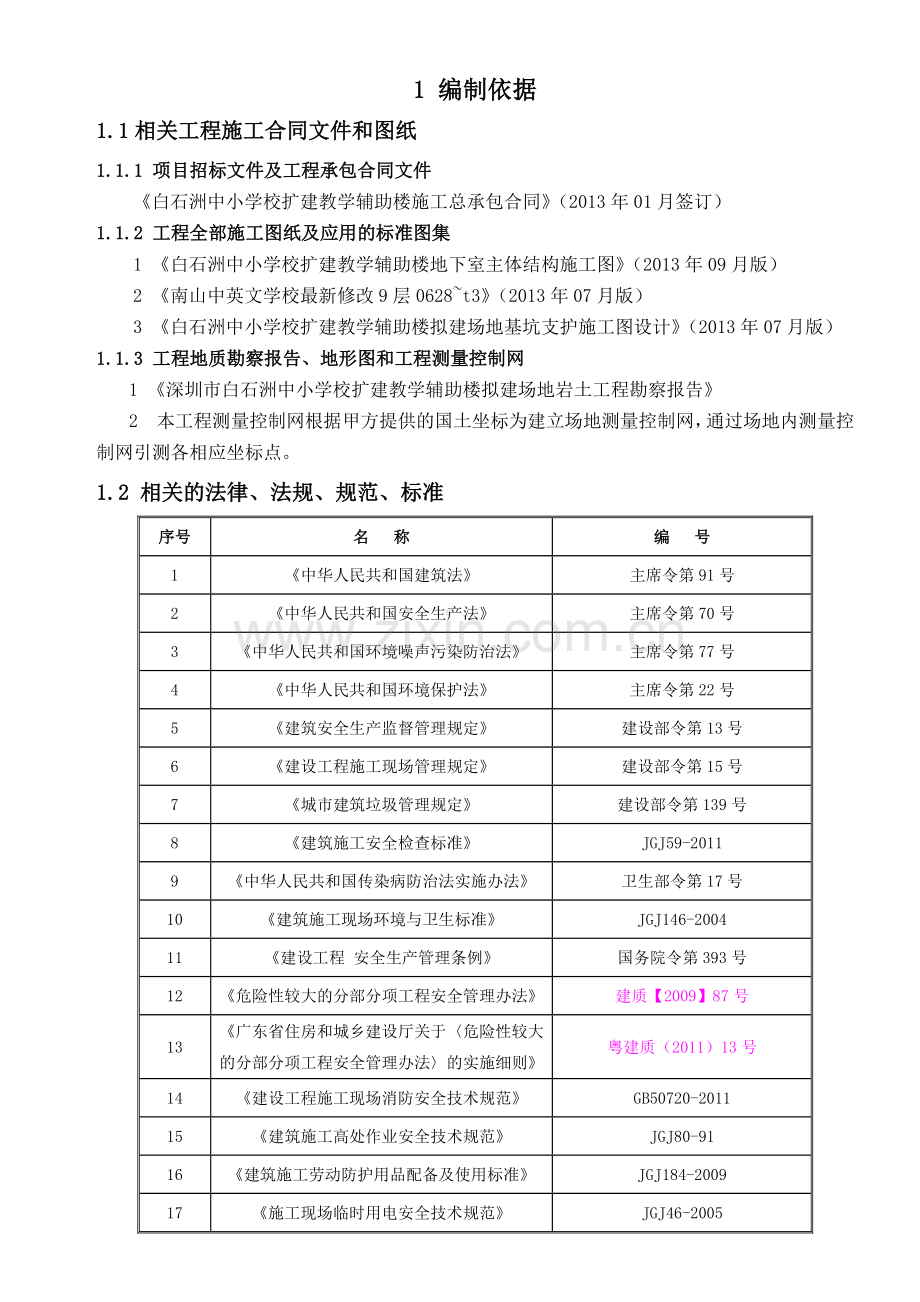

资源描述
1 编制依据
1.1相关工程施工合同文件和图纸
1.1.1 项目招标文件及工程承包合同文件
《白石洲中小学校扩建教学辅助楼施工总承包合同》(2013年01月签订)
1.1.2 工程全部施工图纸及应用的标准图集
1 《白石洲中小学校扩建教学辅助楼地下室主体结构施工图》(2013年09月版)
2 《南山中英文学校最新修改9层0628~t3》(2013年07月版)
3 《白石洲中小学校扩建教学辅助楼拟建场地基坑支护施工图设计》(2013年07月版)
1.1.3 工程地质勘察报告、地形图和工程测量控制网
1 《深圳市白石洲中小学校扩建教学辅助楼拟建场地岩土工程勘察报告》
2 本工程测量控制网根据甲方提供的国土坐标为建立场地测量控制网,通过场地内测量控制网引测各相应坐标点。
1.2 相关的法律、法规、规范、标准
序号
名 称
编 号
1
《中华人民共和国建筑法》
主席令第91号
2
《中华人民共和国安全生产法》
主席令第70号
3
《中华人民共和国环境噪声污染防治法》
主席令第77号
4
《中华人民共和国环境保护法》
主席令第22号
5
《建筑安全生产监督管理规定》
建设部令第13号
6
《建设工程施工现场管理规定》
建设部令第15号
7
《城市建筑垃圾管理规定》
建设部令第139号
8
《建筑施工安全检查标准》
JGJ59-2011
9
《中华人民共和国传染病防治法实施办法》
卫生部令第17号
10
《建筑施工现场环境与卫生标准》
JGJ146-2004
11
《建设工程 安全生产管理条例》
国务院令第393号
12
《危险性较大的分部分项工程安全管理办法》
建质【2009】87号
13
《广东省住房和城乡建设厅关于〈危险性较大的分部分项工程安全管理办法〉的实施细则》
粤建质(2011)13号
14
《建设工程施工现场消防安全技术规范》
GB50720-2011
15
《建筑施工高处作业安全技术规范》
JGJ80-91
16
《建筑施工劳动防护用品配备及使用标准》
JGJ184-2009
17
《施工现场临时用电安全技术规范》
JGJ46-2005
18
《施工企业安全生产管理规范》
GB50656-2011
19
《广东省安全生产条例》
广东省人大常委会公告第147号
20
《广东省建设厅建筑工程安全防护、文明施工措施费用管理办法》
粤监管字[2007]39号
21
《深圳市建设工程现场文明施工管理办法》
深建施(1998)41号
22
《深圳市建设工程重大危险源管理办法》
23
《深圳市安全管理条例》
24
《深圳市建设工程现场文明施工检查评定标准》
25
《深圳市建设工程现场文明施工管理办法》
深建施【1998】41号
26
《中华人民共和国消防法》
2009年5月1日实施
27
《广东省散装水泥管理规定》
1997年5月1日施行
28
《建筑施工场界噪声测量方法》
GB12524-90
29
《建筑施工现场环境与卫生标准》
JGJ146-2004
30
《深圳市建设工程现场文明施工管理办法》
2003年01月24日施行
1.3施工组织设计与参考文献
1 《白石洲中小学校扩建教学辅助楼施工组织设计》
2 《实施性施工组织设计、方案管理规定》(公司)
3 《建筑施工手册》(第五版)
4 《施工组织设计方案编制导则》(公司)
5 《安全文明施工标准图集》(公司)
6 《质量环境职业键康安全管理手册》(公司)
7 《安全管理制度规定》(公司)
8 其他参考文献
2工程概况
2.1 建筑概况
2.1.1项目概况
表2.1.1 项目概况
项 目
内 容
工程名称
白石洲中小学校扩建教学辅助楼
建设地点
深圳市南山区南山中英文学校的校园内
工程建设规模
建筑总面积
11732.38㎡
结构形式
框架-剪力墙结构
建筑层数
地上
9层
地下
1层
建筑轴线(m)
总长度
59.6m
总宽度
27.4m
建筑层高(m)
地下室为3.9m、首层为6m、其他为4m
建筑总高(m)
38m
合同工期及开竣工日期
2013年7月20日-2014年10月24日(暂定)
建设单位
深圳市南山中英文学校
设计单位
深圳市华鼎晟工程设计顾问有限公司
勘察单位
深圳市南华岩土工程有限公司
监理单位
深圳市中行建设监理有限公司
施工单位
深圳市建工集团股份有限公司
质监单位
深圳市南山区建设工程质检监督组
安监单位
深圳市南山区建设工程安全监督组
2.2 结构概况
该工程为总建筑面积约11732.38平方米,用地面积约1293.96平方米,为一所用于教学办公辅助楼。项目包括地下和地上部分,地下部为1层(层高3.9-4.5米,建筑面积1813.19平方米);地上部分为9层(建筑高度38.0米,建筑面积10188.92平方米)。
详细设计概况见表2.2-1。
表2.2-1 工程概况
基础、地下室阶段
轴线长×宽
59650×27100
基础类型
筏板
主体阶段
轴线长×宽
52400×24000
结构类型
框架-剪力墙结构
装修装饰和机电安半阶段
轴线长×宽
52400×24000
结构类型
框架-剪力墙结构
2.3 地基设计
1本工程地基基础设计等级为乙级。根据地质勘察资料,本工程采用天然基础,以粗砂(2)作基础持力层,但该层基础开挖较容易被扰动,对其基础层面以下一定厚度宜采用碾压机械分层将其压实。
主体工程辅助楼为混凝土框架结构,地下室为框架-剪力墙结构。本工程结构的设计使用年限为50年。建筑结构安全等级:2级;抗震设防烈度为8度,耐火等级为一级,二类建筑。
2.4施工总体安排
根据设计院所出的《白石洲中小学校扩建教学辅助楼地下室主体结构施工图》将本工程施工现场划分为两个平行的施工作业区,分别为非人防区、和人防区。一方面确保劳动力有保障,另一方面对工期目标的达到有保障各个施工区域内分两个流水施工段进行流水作业。
具体划分如下所示:
砖胎膜的施工工期计划如下所述:
根据现场实际情况,定于2013年10月25日开始至2013年11月20日结束。
在27个日历天内完成所有的内容,包括砌筑、填补和抹灰。
2.5承台、集水井及筏板深度统计
筏板厚度:500mm。地下室外侧的砖胎膜挡土墙高度为500mm。
承台深度统计:
承台编号
深度(mm)
尺寸(mm)
砖胎膜高度(mm)
ZD1
1200
3400*3600
700
ZD2
1200
11100*3800
700
ZD3
1200
3200*3800
700
ZD4
1200
3700*5950
700
ZD5
1200
3700*6150
700
ZD6
1200
3400*3200
700
ZD7
1200
3400*3200
700
ZD8
1200
11100*4500
700
ZD9
1200
3300*3400
700
ZD10
1400
3800*3800
900
ZD11
1000
3000*2800
500
ZD12
1200
3100*3800
700
ZD13
1000
2900*3400
500
电梯井
2900
5300*2200
2400
集水井JSK1
1200
1500*1200
700
集水井JSK2
3400
1500*1200
2900
集水井JSK3
1500
1800*900
1000
3 施工要求
1 深基坑支护已施工完成,经第三方监测,边坡的变形及位移在允许值范围内。
2 地基验槽已检测合格。
3 土方开挖应根据土质情况进行放坡,放坡系数不得小于规范设计要求。
4 独立基础、集水井及筏板采用机械开挖至独立基础底标高以上300mm后采用人工挖掘、修整,防止对基土扰动,造成基土不稳。
5 本工程设计图纸为砖胎膜施工完成后,所有空隙部位采用素混凝土回填。基坑开挖完毕后,对土层做适当处理并清除浮土后应立即浇注基础垫层,严禁长期暴露坑底持力层。
6 组织好排水降水及防雨工作,防止发生边坡塌陷、基坑积水浸泡以及因抽水引起地下水位下降而造成承台基坑沉降,直到基坑回填完为止。
4 施工工艺技术
4.1施工方法
1施工顺序
测量放线、定标高→机械土方开挖至承台底以上300㎜→人工清土、平整→浇砼垫层→放砖胎膜线→试摆砖样→砌砖模→砖模抹灰→砖模加固→承台、挡墙侧回填→场地平整→基础垫层。
2土方开挖
本工程土方开挖严禁出现超挖、乱挖现象。
3垫层浇筑
垫层浇筑前应在场地内进行标高定点,在完成承台、集水井底修整土面上钉短钢筋头,以作为垫层厚度控制点。垫层的浇注宽度应该充分考虑到砖胎膜、保护层、防水层以及砖胎膜外阔100mm。
4砖胎膜设计
根据施工图纸、施工组织设计要求以及国家、地方现行施工规范,承台、集水井及筏板基础等的侧模采用砖胎膜,因砖模在砌好后要承受回填土的侧压力,砖胎膜的选型及厚度应根据承台、挡墙侧模深度进行计算,防止回填土过程中或回填后由于地表水侵蚀而发生边坡滑移甚至垮塌。
故砖模基本选型和厚度如下表:
承台、集水井及筏板高度
砖模高度(㎜)
墙厚(㎜)
h<1200
h<≤600
240
1800≥h≥1200
1200≥h≥600
240
2400≥h>1800
1800≥h>1200
240
3000≥h>2400
2400≥h>1800
370
a独立基础砖胎膜详图:
b集水坑砖胎模详图:
c主楼筏板与独立基础交接以及独立基础与抗水板交接大样
d电梯基坑砖胎膜详图
e筏板与抗水板交界处砖胎膜详图
①号节点详细做法如下图:
f另外砖胎膜有如下构造要求:
1 砖胎膜高度超过3米必须在中部增加一道钢筋混凝土圈梁,圈梁大小为厚度同墙厚,高度为240㎜,内配4Φ10钢筋,箍筋设置为Φ6@250, 混凝土等级为C20,以加大砖模侧向抗压能力。
2 开挖后承台底土质较差,如淤泥、流砂,需进行换填后再进入下一道工序,换填完成后在承台底部增加一道地圈梁,圈梁大小为厚度同墙厚,高度为240㎜,内配4Φ12钢筋,箍筋设置为Φ6@250,混凝土等级为C20。
3 砌筑砂浆采用M5水泥砂浆、采用页岩实心结砖。砌筑完成24小时后方可进行回填工作。砖模高度超过1800mm, 必须增加斜撑回顶后方可进行回填工作。
5砖胎膜砌筑
(1) 工艺流程
拌制砂浆→施工准备(放线、立皮数杆)→垫层浇注→砌砖墙→验收→抹灰
(2) 砖胎模砌筑方法
砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。
放线时,在砖胎模内侧预留10mm的抹灰厚度,保证承台结构截面尺寸。
根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。平整和垂直符合要求后再挂线砌墙。
组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。
灰缝厚度宜为8mm-12mm,且应饱满、平直、通顺,立缝砂浆应填实。应挤压碰头灰,防止透亮或瞎缝。
砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙垂直、平整,不得砸砖修墙,几个人使用同一条通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采用外手挂线,可以确保砖墙两面平整。
砌砖时砖要放平,里手高,墙面就要张,里手低,墙面就要背,砌砖时一定要上跟线,下跟楞,左右相临要对平。
墙体标高不一致或有局部加深部位,应从最低处往上砌筑,应经常拉线检查,以保持砌体通顺、平直,防止砌成“螺丝”墙。
(3)质量规范
A主控项目留槎的作法必须符合施工规范的规定
a砖的品种、强度等级必须符合设计要求不出现缺棱掉角等状况。
b砂浆品种符合设计要求,配合比达到设计要求。
c砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
d转角处严禁留直槎,其它临时断头处必须严格留槎。
B一般项目
a砖砌体上下错缝,每处无长度超过500mm以上的通缝。
b砖砌体接槎处灰缝砂浆密实,缝、砖应平直。
C允许偏差
项目
允许偏差(㎜)
检验方法
轴线位置
5
钢尺
垫层标高
±5
水准仪或拉线、钢尺检查
截面内部尺寸
±10
钢尺
垂直度
5
吊线
相邻两垫层表明高低差
3
水准仪或钢尺
(4)砖胎膜施工注意事项:
(1)做好施工人员现场技术交底,不能盲目进行施工;
(2)严格按照技术规范和方案要求进行操作施工;
(3)砖胎膜砌筑高度过高需分段砌筑,一次砌筑高度不得超过2000㎜;
(4)砖胎膜砌筑完成后应待24小时后方可进行回填土施工;
(5)做好地表水排放,防止地表水浸入回填土内,造成回填土质量问题;
(6)土方及地下室施工在雨季期内进行,砼垫层及砌砖模、抹灰工作不宜采用成片施工的方法,若采用成片成段施工极易受到不可预测的雨天的侵扰,应按承台个数和小面积进行。对每天工程量进行合理安排,合理组织人力,对开挖完成后的独立基础、基础筏板及时进行砌筑胎膜、垫层施工,防止地表水侵蚀而造成返工。
6抹灰工程
(1)首先使用1:3水泥砂浆将砖砌放坡部位的空隙填补起来。
(2)砖胎模砌筑完毕,用1:3水泥砂浆在砖胎模内侧抹灰,抹灰厚度控制在25mm为准。
(3)抹灰过程中阴阳角都必须倒R角,R角的半径不得小于150mm,材料使用1:3水泥砂浆。
(4)抹灰质量要求
抹灰的面层不得有爆灰和裂缝且表面应光滑、洁净、接搓平顺、线角顺直平直。各层抹灰之间及抹灰层和基层之间必须粘结牢固,不得有脱层空鼓。
立面垂直度允许偏差3mm,表面平整度允许偏差3mm,阴阳角方正,允许偏差3mm。
7砖胎模侧壁空隙回填
(1)回填材料要求
本工程按设计要求对砖胎模侧壁空隙的回填质量要求:
1)基坑外侧一圈240厚砖胎膜挡土墙砌筑完毕后并经过24小时的凝固后,采用连砂石分层夯实回填。
2)少量空间用C15素砼填塞(本工程全部采用C15混凝土回填)。
3)大面积要求级配砂石夯填,或撼砂处理并注意安全。
(2)级配砂石要求
根据现场实际情况,优先采用天然级配砂石,若无天然级配砂石,采用砂:石=7:3的人工级配砂石。
(3)基底处理
场地回填应先清除基底上草皮、树根、坑穴中积水、淤泥和杂物,采取措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。
(4)填土方法(人工填土法)
1)用手推车送连砂石,以人工用铁锹、耙、锄等工具进行回填土。
2)从场地最低部分开始,由一端向另一端自上而下分层铺填。每层虚铺厚度250mm,夯实至200mm。
3)深浅坑(槽)相连时,应先填深坑(槽),相平后与浅坑全面分层填夯。
4)较大面积人工回填用打夯机夯实。
(5)施工工艺
1)人力打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相连,行行相连,两遍纵横交叉,分层夯打。夯实基槽及地坪时,行夯路线应由四边开始,然后再夯向中间。
2)用蛙式打夯机夯实时,一般填土厚度不宜大于250㎜,打夯前对填土应初步平整,打夯机依次打夯,均匀分布,不留间隙。
3)基坑回填应在相对两侧或四周同时进行回填与夯实。
(6)压实排水要求
1)填土层如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。
2)已填好的土如遇水浸,应把稀泥铲除后,方能进行下一道工序
3)填土区应保持一定横坡,或中间稍高两边稍低以利排水。
4)当天填土,应在当天压实。
8 排水措施
地下室施工期间,为防雨水对基坑的冲刷浸泡,造成塌方、泥浆污染及基坑积水,应做好排水措施。在基坑底,沿底板外围用砖砌排水沟和集水井。派专人进行抽排水工作,严禁明水长时间浸泡基础。集水坑收集的雨水经过抽水泵派入市政雨水管网。
5 质量保证措施
5.1 为了避免承台、集水井及电梯井底等以下土的扰动,机械开挖期间应时刻对土面标高进行实测,机械挖土标高要控制在实际土面标高以上300mm范围,严禁超挖。机械挖土完成后,测量人员钉木桩标识控制标高,剩余300mm采取人工挖土、平整至实际土面标高并采用打夯机人工夯实,土方开挖标准控制标准如表5.1:
表5.1 土方开挖工程质量检验标准(mm)
项
序
项目
允许偏差或允许值
检验方法
柱基、基坑、基槽
挖方场地平整
管沟
地(路)面
基层
人工
机械
主控项目
1
标高
-50
±30
±50
-50
-50
水准仪
2
长度、宽度(由设计中心线向两边量)
+200
+300
+500
+100
-
经纬仪、用钢尺量
-50
-100
-150
3
边坡
设计要求
观察或用坡度尺检查
一般项目
1
表面平整度
20
20
50
20
20
用2m靠尺和楔形塞尺检查
2
基底土性
设计要求
观察或土样分析
注:地(路)面基层的偏差只适用于直接在挖、填方做地(路)面的基层。
5.2 待垫层混凝土强度达到75%以上时放线做砖墙,砌体严格按照以下标准控制验收:
1 主控项目
(1)砖和砂浆的强度等级必须符合设计要求。
抽检数量:每一生产厂家的砖到现场后,按烧结砖15万块、多孔砖5万块、灰砂资料砖及粉煤灰砖10万块各为一验收批,抽检数量为1组。每一检验批且不超过250m 砌体的各种类型及强度等级的砌筑砂浆, 每台搅拌机应至少抽检一次。
检验方法:在砂浆搅拌机出料口随机取样制作砂浆试块(同盘砂浆只应制作一组试块),最后检查试块强度试验报告单。
检验方法:查看
(2)砌体的砂浆必须饱满密实,砖砌体的水平灰缝的砂浆饱满度不小于80%,转角处严禁留直槎。
(3)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
2 基本项目
(1)接槎处灰缝饱满,砂浆密实,砖缝平直。
5.3 质量控制措施
1 开挖过程中,应对土质进行跟踪,如遇淤泥质土必须按要求换填。
2 砖胎膜砌筑完毕以后,应注意避免在该部位进行剧烈的工作,以免造成砖墙失稳。
3 雨天应有防止被雨冲刷的措施,内侧粉刷时,应清除沟(池)内的积水,便于粉刷到位。
4对溢出墙面的砂浆要随时刮尽、刮顺平,半砖要分散使用。每砌完一段墙要清扫墙面,使墙面清洁,落地灰也同时清除。
6 安全保证措施
6.1 安全组织管理措施
6.1.1安全组织机构
本工程砖胎模施工阶段将严格遵守招标招标文件和设计以及相关的有关规定,组建工地安全委员会及工地保安部,并在各施工队内部也建立相应的安全管理机构。安全管理机构设置:
主管部门
公司质安部
质检机构
安监机构
项目经理
监理工程师
专职安全员
项目质安部
质检科
工程技术科
计划科
突发事故处理科
保卫消防科
安全教育科
各施工班组
安全管理机构图
6.1.2安全管理人员
1 施工安全主任
本公司将聘用由监理或甲方认可的经理助理担任专职项目安全主任,专职履行合同中关于施工安全条款中规定的责任和要求,该施工安全主任将直接对工地施工安全负责。
安全主任是承建商负责管理施工安全的专职人员,有权禁止一切违反安全规定、可能导致事故的行为,他的电话与联络方式将在醒目位置予以公布。
其职责包括:
(1)监督检查现场安全执行情况,发现隐患及违章现象并提出纠正措施;
(2)就现场安全与员工健康的实际情况向项目经理提出建议并负责实施;
(3)调查意外事故,并提出改善措施,以避免事故的再次发生;
(4)管理安全(督导)员;
(5)签署并向工地安全管理委员会及项目经理提交有关安全表格。
2 施工安全(督导)员
为便于项目安全主任开展安全工作和进行日常管理,本公司将配备数量足够的施工安全(督导)员,作为安全主任的助手,并责成其按合同有关条款履行职责,确保工地施工安全。其人数将视工地进展情况而定。
其职责包括:
(1)协助安全主任的工作;
(2)对施工现场进行巡查,及时处理现场的不安全因素,发现重大问题,及时向安全主任报告;
(3)宣传推广安全标准及安全操作;
(4)填写各类安全表格并向安全主任提交。
3 安全代表或安全责任人
各施工队可指派或推选一名安全代表或安全责任人,并责成其对本施工队或本施工项目中的有关施工作业内容的安全工作负责,要求其按照招标规范的规定认真履行职责。该安全代表或安全责任人也可由项目安全主任委任。
其主要职责是:
(1)监督本施工队的安全生产情况,并将安全制度、措施的执行情况向安全主任定期报告;
(2)执行安全委员会或安全主任作出的有关安全方面的决
6.1.3安全施工流程
开工报告
施工组织计划
安全管理部审批
安监机构审批
质检机构审批
监理审批
建设单位审批
施工场地安全区标识
施工场地安全区隔离
交通防护
专职安全员检查
施工场地三通一平
工程施工
6.1.4管理人员一览表
表6.1.4 管理人员一览表
序号
姓名
公司任职
本项目职务
学历
职称
1
候茴香
项目经理
项目经理
本科
中级工程师
2
邱顺明
项目执行经理
项目执行经理
中专
技工
3
黄邦昭
项目技术负责
技术负责
中专
中级工程师
5
黄绿艳
土建工程师
土建工程师
中专
中级工程师
6
李 刚
电气工程师
电气工程师
大专
中级工程师
7
李宝刚
安全主任
安全文明 施工主管
大专
中级工程师
8
张国保
安全员
安全员
中专
安全员
9
杨永安
质量员
质量员
中专
质量员
10
黄嘉全
材料员
材料员
中专
材料员
11
陈景平
预算员
预算员
中专
预算员
6.1.5安全防护用品计划
表6.1.5 主要安全防护用品计划
序号
名 称
规格型号
数 量
单位
附 注
1
安全帽
塑 料
50
顶
2
安全带
30
付
3
焊工手套
14
双
4
焊工面罩
7
个
5
砼工水鞋
80
双
6
电工绝缘鞋
10
双
7
砼工雨衣
30
套
8
安全标志牌
50
块
9
干粉灭火器
30
个
10
消火栓
Φ50
5
个
11
漏电保护器
45
个
12
安全网
尼龙
1500
M2
6.2施工安全管理措施
6.2.1开工前,组织现场管理人员分级做好安全技术交底工作;公司安全管理部门组织项目经理部管理人员进行安全技术交底,强调安全管理工作重点,明确安全管理责任;项目部负责对各施工队进行安全技术交底,制订确保安全生产的管理措施,闸明工程施工安全操作要点和注意事项;安全技术交底采用书面形式进行,交底人、被交底人签字留存。
6.2.2坚持管理人员和特殊工种持证上岗制度,包括项目管理人员、资料管理员及机械操作手等,所有人员上岗前需经过专门培训,实行持证上岗,严格规范用工制度。
6.2.3严格遵守深圳市建设局有关安全生产管理规定,建立健全安全、保卫制度。特别是夜间的治安管理,自觉做好各项安全管理和现场保卫工作,确保正常的生产秩序和良好的生活环境。
6.2.4本项目在台风季节期间施工,在台风季节、暴雨和洪水期及早做好防范措施,注意收听天气预报,提前做防风、防汛安排;台风期间,组织防台防暴抢险小组,加强值班,及时做好防洪抢险工;现场及驻地设施采取措施进行加固,机械设备和人员尽快撤离至安全地带;台风后对所有设施及时进行检查抢修,恢复生产。
6.2.5防火安全,慎之又慎。项目部将制订专门的防火管理规定,派专人负责,24小时值班;驻地的间距符合防火规定,并按规定配齐各种适用的消防器具;住房内不得烧火,不得使用电炉,不得私拉电线、开关,不得乱丢烟头;驻地附近禁止堆放易燃易爆物品。
6.2.6工地电气设备由专职电工负责架设安装,用电实行专人管理,非电工不得乱拉电器设备;所有电器设备按要求安装漏电保护开关、防雷装置,一机一闸,并经常检查设备及线路的可靠性;夜间施工设备有足够的照明,并悬挂标志灯、警示灯警示牌。
6.2.7处于运输道路或易产生磨擦部位的电线、电缆应架空或挖沟埋设,严禁乱拉、乱搭电线、电缆,严禁电线、电缆浸泡于泥水中,严禁使用绝缘性不好的电缆。
6.2.8对现场施工机械经常进行维修保养,使其始终处于良好的运行技术状态,机械的安全防护装置保持完好,严禁机械带病作业。
6.2.9施工现场严禁无关人员进入,私人车辆一律不得入内;凡进入施工现场的所有人员,必须一切行动听众指挥。
6.2.10施工人员上班不得穿拖鞋,打赤膊,上班前及上班时不准喝酒,正确佩戴安全帽。
6.2.11经常对工人进行法纪和文明教育,做到知法、懂法,自学遵守国家的法律法令,提高法纪观念;严禁在施工现场打架斗殴及进行黄、赌、毒等非法活动。
6.2.12严格执行《关于加强深圳经济特区土石方运输车辆管理的若干规定》:
1土石方运输车辆(包括部队所属车辆)在驶离施工现场时,必须采取措施清扫车体,洗净车轮,严禁轮胎带泥上路。
2必须在土石方运输车辆车箱上部覆盖篷布,避免在行驶过程中尘土飞扬或泥土洒落路面。
3必须保持土石方运输车辆车况良好,车容车貌整洁,车箱完好无损,严禁车箱底板和四周以及缝隙泄漏泥、砂等污物;必须配备后车箱挡板,凡无后车箱档板的车辆,不准从事土石方运输业务。
4土石方运输车辆不得超载、超宽、超高运输。
5从事土石方运输的车辆必须到市余泥渣土排放管理部门指定地点弃土,严禁随意乱倒。
6施工现场清理建筑垃圾的车辆,也应按本规定执行。
7本规定自颁布之日起执行,凡违反本规定或拒不执行本规定者,将对雇佣土石方运输车辆的施工单位或开发单位及违章车辆驾驶员依照有关法规予以处罚。
6.3施工安全技术措施
6.3.1防坍塌措施
1 加强对土方开挖的监控
基坑土方一般采用机械挖法,开挖前,应根据基坑坑壁形式、降排水要求等制定开挖方案,并对机械操作人员进行交底。开挖时,应有技术人员在场,对开挖深度、坑壁坡度进行监控,防止超挖。对采用土钉墙支护的基坑,土方开挖深度应严格控制,应配合基坑支护队伍,进行分层施工,每层开挖深度不大于1.5m,每层开挖深度应根据地质情况和设计确定,严禁大于土钉或锚杆(或支撑)的垂直间距。分层、分段进行,应在上层土钉墙施工完成养护48h后方可开挖下一层土方,严禁超挖,土方开挖后立即进行下一道工序施工。
2 加强对支护结构施工质量的监督
建立健全施工企业内部支护结构施工质量检验制度,是保证支护结构施工质量的重要手段。质量检验的对象包括支护结构所用材料和支护结构本身。对支护结构原材料及半成品应遵照有关施工验收标准进行检验,主要内容有:
(1)材料出厂合格证检查;
(2)材料现场抽检;
(3)锚杆浆体和混凝土的配合比试验,强度等级检验。对支护结构本身的检验要根据支护结构的形式选择,如土钉墙应对土钉采用抗拉试验检测承载力、对混凝土灌注应检测桩身完整性等。
3 加强对地表水的控制
在基坑施工产前,应摸清基坑周边的管网情况,避免在施工过程中对管网造成损害,出现爆或渗漏。同时为减少地表水渗入坑壁土体,基坑顶部四面应用混凝土封闭,施工现场内应设地表排水系统,对雨水、施工用水、从降水井中抽出的地下水等进行有组织排放,对坑边的积水坑、降水沉砂池应做防水处理,防止出现渗漏。对采用支护结构的坑壁应设置泄水孔,保证护壁内侧土体内水压力能及时消除,减少土体含水率,也便于观察基坑周边土体内地表水的情况,及时采取措施。泄水孔外倾坡度不宜小于5%,间距宜为2~3m,并宜按梅花形布置。
4 搞好支护结构的现场监测
支护结构的监测是防止支护结构发生坍塌的重要手段。在支护结构设计时应提出监测要求,由有资质的监测单位编制监测方案,经设计、监理认可后实施。监测方案应包括监测目的、监测项目、测试方法、测点布置、监测周期、监测项目报警值、反馈制度和现场原始状态资料记录等内容。监测项目的内容有:基坑顶部水下位移和垂直位移、基坑顶部建(构)筑物变形等。监测项目的选择应考虑基坑的安全等级、支护结构变形控制要求、地质和支护结构的特点。监测方案可根据设计要求、护壁稳定性、周边环境和施工进程等因素确定。监测单位应定期向施工单位和监理单位通报监测情况,当监测值超过报警值时应立即通知设计、施工和监理单位,分析原因,采取措施,防止事故的发生。
6.3.2施工过程危害及控制措施
表6.3.2 施工过程危害及控制措施
序号
作业活动
危险源
控 制 措 施
1
现场管理
人员伤害
禁止无关人员进入现场,打沉套管应有专人指挥
2
桩机操作
机械损坏
施工机械,电气设备、仪表仪器及机具等在确认完好后方准使用,并由专人负责使用
3
桩架装拆
高空坠落
在桩架上装拆维修机件进行高空作业时,必须系安全带
4
桩机行走
触电
桩机行走时,应先清理地面上的障碍物和挪动电缆,挪动电缆应戴绝缘手套,注意防止电缆磨损漏电
5
预搅下沉和提升搅拌
卡钻或停钻
深层搅拌机的入土切削和提升搅拌,当载荷太大及工作电流超过预定值时,应减慢升降速度或补给清水,一旦发生卡钻或停钻现象,应切断电源,将搅拌机强制提起之后,才能启动电机
6
桩机安装
桩机倾倒
施工过程中如遇大风,应将桩管插入地下嵌固,以确保桩机安全
7
现场施工
人员伤害
所有施工人员均戴安全帽,并进行安全教育
8
混凝土的搅拌
污水排放
设沉淀池,清污分流
9
水泥进场、垃圾出场
扬尘
水泥运输表面覆盖
建筑垃圾运输表面覆盖
道路要经常维护和洒水,防止造成粉尘污染
10
现场清理
建筑垃圾
施工现场应设合格的卫生环保设施,施工垃圾集中分类堆放,严禁垃圾随意堆放和抛撒
11
机械使用
废油
施工现场使用和维修机械时,应有防滴漏措施,严禁将机油等滴漏于地表,造成土地污染
6.4 施工用电安全技术措施
6.4.1安全用电规定
1 所有用电电器必须有安全保护装置,实行一机一闸一保险。
2 电线闸刀必须安装在配电箱内,配电箱须有门、并上锁。
3 严禁用铁丝铜丝代替保险丝。
4 同一配电箱内严禁配有两种电压等级。
5 非电工不能跨工种作业。
6 处于运输道路或易产生磨擦部位的电线、 电缆应架空或挖沟埋设。
7 严禁乱拉、乱搭电线、电缆。
8 严禁电线、电缆浸泡于泥水中。
9严禁使用绝缘性不好的电缆。
10严禁烧电炉。
6.4.2安全用电技术措施
1施工现场的全部线路必须架空设置,严禁随意在地上拉设。 架空线高度在4m以上。
2在同一横杆上的电线排列从左侧起依次为:L1、N2、L3、 D、E(TNS系统),即三相五线制,各线要求架设清晰,垂直度一致。
3保护零线必须使用统一标志为绿、黄双色多股铜芯线。 主线路不少于三处重复接地。
4钢筋加工场地及地面固定安装的用电设备线路必须用绝缘套管设过路保护,电源线不得被重物压或车辗。
5关箱距离机具在3m内,做到一机一闸一漏电保护, 接零保护线跟踪每一个电箱及机具。
6各级配电箱、闸刀、 漏电保护开关必须标明送电目标或所控制的范围。
7各级配电箱用电源必须设置漏电保护开关, 执行安全三级保护联网设置原则。
8所有配电箱,开关箱在使用过程中的操作顺序送电操作; 总配电箱→分配电箱→开关箱→用电设备。停电操作与送电操作相反。
9各级配电箱用的电器应安装在绝缘电器安装板上, 电器及熔丝的规格必须与电流相一致。
10各级配电箱必须固定设置,箱底离地面不少于1.2m, 电箱底部出线和入线,并用绝缘管保护。
11各用电设备的金属外壳必须单独接地、保护接零。
12应按《施工现场临时用电安全技术规范》执行, 做好工地现场安全用电。
13电机设备必须经常进检查维修,发现故障必须及时排除, 所有电器设备禁止带病运转。
6.5施工机械安全技术措施
6.5.1现场机械设备和机具必须做好进场查验工作,并收集相关证件。
6.5.2施工现场所有机械设备和机具必须做到定机定人和持证上岗,并挂设操作规程牌,非机电操作人员不允许操作机电设备。
6.5.3现场机械设备和机具必须做好保护接零和装设二级漏电保护装置。
6.5.4现场机械设备和机具必须经常定期检查维护,保证完好的技术状态。
6.5.5所有机械设备的机械传动部位,必须装设防护罩。
6.5.6电焊机接红端子板须保护完好,设置防护罩,焊把线保护绝缘良好,不随地拖拉;施焊时,对火花焊渣加以控制和清扫,预防火灾事故发生。
6.5.7所在现场机械设备和机具安装完毕,经检验合格后要及时办现验收单后,方可投入使用。
6.6 监测监控
6.6.1 监测监控内容
基坑安全等级为为二级,最大允许水平位移为40㎜,预警值为32㎜。
根据设计图纸要求,分别对基坑边进行监测。基坑支护结构需设水平位移和沉降监测点,监测点在坑顶按NSJK-02图示位置设置,基坑布设沉降监测点、水平位移监测点各8个。
图6.6.1 水平位移及沉降观测点大样图
6.6.2 监测监控方法与措施
施工监测是指导基坑支护工程施工的主要手段,也是保证基坑安全的主要措施,因此,在施工中必须对基坑周边的变形进行控制和现场监测,利用监测结果指导施工,确保基坑及周边设施、人员的安全。
1 测点布置
根据设计图纸要求,在基坑周边进行合理的布置点位。
2 监测内容及要求
表6.6.2 监测内容及要求
序号
监测项目
监测目的
监测仪器
监测频率
警戒值
1
坡顶水平位移
支护结构变形
经纬仪
1次/天
设计确定
2
坡顶及周边建筑沉降
周边建筑支护结构变形
水准仪
1次/天
设计确定
3
坑壁渗漏水
监测帷幕截水效果
目测
2次/天
变形监测从土方开挖开始直至基坑回填后结束。施工期间1~3天测一次,且保证每层土方开挖时间段内不少于2次监测;施工结束后3~7天测一次;在基坑变形稳定后,7~15天监测一次。遇暴雨或其它影响边坡稳定的情况应加密监测。
3 监测实施与信息反馈
(1)施工监测由专人负责,按确定的频率定期进行。监测人员每天向现场技术人负责人报送监测结果,并进行数据分析。
(2)在监测期,当偏差超出预警限值时或发现安全问题时,应按照经过项目技术负责人审
展开阅读全文
