资源描述
大体积混凝土的浇筑分全面分层、分段分层、斜面分层等三种方式。
全面分层:浇筑混凝土时从短边开始,沿长边方向进行浇筑,要求在逐层浇筑过程中,第二层混凝土要在第一层混凝土初凝前浇筑完毕。在整个基础内全面分层浇筑混凝土,要做到第一层全面浇筑完毕浇筑第二层时,第一层浇筑的混凝土还未初凝,如此逐层进行,直至浇筑好。这种方案适用于结构的平面尺寸不太大,施工时从短边开始,沿长边进行较适宜
2.分段分层:分段分层方案适用于结构厚度不大而面积或长度较大的情况。
适宜于厚度不太大而面积或长度较大的结构。混凝土从底层开始浇筑,进行一定距离后浇筑第二层,如此依次向前浇筑以上各分层
3.斜面分层:混凝土振捣工作从浇筑层下端开始逐渐上移。斜面分层方案多用于长度较大的结构。
斜面分层的原则与平面分层基本是一样的,斜面的角度一般取小于或等于45度(视混凝土的坍落度而定),每层厚度按垂直于斜面的距离计算,不大于振动棒的有效振捣深度,一般取500mm左右。适用于结构的长度超过厚度的3倍,振捣工作应从浇筑层的下端开始,逐渐上移,以保证混凝土施工质量。
4.大体积混凝土在振动界限以前对混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现的裂缝,减少内部微裂,增加混凝土密实度,使混凝土抗压强度提高,从而提高抗裂性。
大体积混凝土施工采取分层浇筑混凝土时,水平施工缝的处理应注意:1)清除浇筑表面的浮浆、软弱混凝土层及松动的石子,并均匀露出粗骨料;2)在上层混凝土浇筑前,应用压力水冲洗混凝土表面的污物,充分湿润,但不得有水;3)对非泵送及低流动度混凝土,在浇筑上层混凝土时,应采取接浆措施。
斜面分层的原则与平面分层基本是一样的,斜面的角度一般取小于或等于45度(视混凝土的坍落度而定),每层厚度按垂直于斜面的距离计算,不大于振动棒的有效振捣深度,一般取500mm左右
斜面分层的原则与平面分层基本是一样的,斜面的角度一般取小于或等于45度(视混凝土的坍落度而定),每层厚度按垂直于斜面的距离计算,不大于振动棒的有效振捣深度,一般取500mm左右。大体积混凝土一般如下三种方案浇筑
1、全面分层。在整个基础内全面分层浇筑混凝土,要做到第一层全面浇筑完毕浇筑第二层时,第一层浇筑的混凝土还未初凝,如此逐层进行,直至浇筑好。这种方案适用于结构的平面尺寸不太大,施工时从短边开始,沿长边进行较适宜。
2、分段分层。适宜于厚度不太大而面积或长度较大的结构。混凝土从底层开始浇筑,进行一定距离后浇筑第二层,如此依次向前浇筑以上各分层。
3、斜面分层。适用于结构的长度超过厚度的3倍,振捣工作应从浇筑层的下端开始,逐渐上移,以保证混凝土施工质量。
大体积混凝土的浇筑分全面分层、分段分层、斜面分层等三种方式。
全面分层:浇筑混凝土时从短边开始,沿长边方向进行浇筑,要求在逐层浇筑过程中,第二层混凝土要在第一层混凝土初凝前浇筑完毕。
2.分段分层:分段分层方案适用于结构厚度不大而面积或长度较大的情况。
3.斜面分层:混凝土振捣工作从浇筑层下端开始逐渐上移。斜面分层方案多用于长度较大的结构。
4.大体积混凝土在振动界限以前对混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现的裂缝,减少内部微裂,增加混凝土密实度,使混凝土抗压强度提高,从而提高抗裂性。
大体积混凝土施工采取分层浇筑混凝土时,水平施工缝的处理应注意:1)清除浇筑表面的浮浆、软弱混凝土层及松动的石子,并均匀露出粗骨料;2)在上层混凝土浇筑前,应用压力水冲洗混凝土表面的污物,充分湿润,但不得有水;3)对非泵送及低流动度混凝土,在浇筑上层混凝土时,应采取接浆措施。
斜面分层的原则与平面分层基本是一样的,斜面的角度一般取小于或等于45度(视混凝土的坍落度而定),每层厚度按垂直于斜面的距离计算,不大于振动棒的有效振捣深度,一般取500mm左右

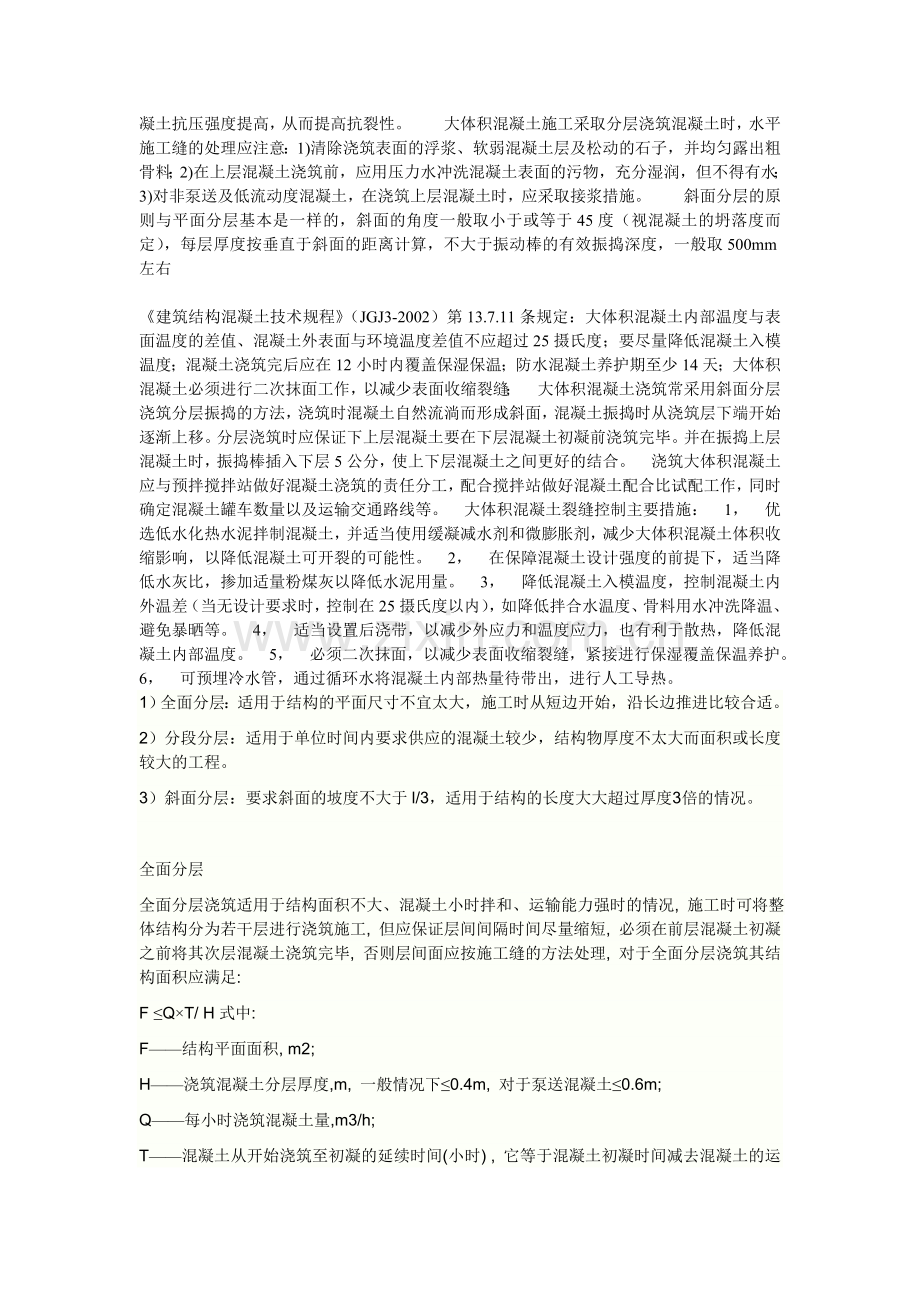

《建筑结构混凝土技术规程》(JGJ3-2002)第13.7.11条规定:大体积混凝土内部温度与表面温度的差值、混凝土外表面与环境温度差值不应超过25摄氏度;要尽量降低混凝土入模温度;混凝土浇筑完后应在12小时内覆盖保湿保温;防水混凝土养护期至少14天;大体积混凝土必须进行二次抹面工作,以减少表面收缩裂缝;
大体积混凝土浇筑常采用斜面分层浇筑分层振捣的方法,浇筑时混凝土自然流淌而形成斜面,混凝土振捣时从浇筑层下端开始逐渐上移。分层浇筑时应保证下上层混凝土要在下层混凝土初凝前浇筑完毕。并在振捣上层混凝土时,振捣棒插入下层5公分,使上下层混凝土之间更好的结合。
浇筑大体积混凝土应与预拌搅拌站做好混凝土浇筑的责任分工,配合搅拌站做好混凝土配合比试配工作,同时确定混凝土罐车数量以及运输交通路线等。
大体积混凝土裂缝控制主要措施:
1, 优选低水化热水泥拌制混凝土,并适当使用缓凝减水剂和微膨胀剂,减少大体积混凝土体积收缩影响,以降低混凝土可开裂的可能性。
2, 在保障混凝土设计强度的前提下,适当降低水灰比,掺加适量粉煤灰以降低水泥用量。
3, 降低混凝土入模温度,控制混凝土内外温差(当无设计要求时,控制在25摄氏度以内),如降低拌合水温度、骨料用水冲洗降温、避免暴晒等。
4, 适当设置后浇带,以减少外应力和温度应力,也有利于散热,降低混凝土内部温度。
5, 必须二次抹面,以减少表面收缩裂缝,紧接进行保湿覆盖保温养护。
6, 可预埋冷水管,通过循环水将混凝土内部热量待带出,进行人工导热。
1)全面分层:适用于结构的平面尺寸不宜太大,施工时从短边开始,沿长边推进比较合适。
2)分段分层:适用于单位时间内要求供应的混凝土较少,结构物厚度不太大而面积或长度较大的工程。
3)斜面分层:要求斜面的坡度不大于l/3,适用于结构的长度大大超过厚度3倍的情况。
全面分层
全面分层浇筑适用于结构面积不大、混凝土小时拌和、运输能力强时的情况, 施工时可将整体结构分为若干层进行浇筑施工, 但应保证层间间隔时间尽量缩短, 必须在前层混凝土初凝之前将其次层混凝土浇筑完毕, 否则层间面应按施工缝的方法处理, 对于全面分层浇筑其结构面积应满足:
F ≤Q×T/ H式中:
F——结构平面面积, m2;
H——浇筑混凝土分层厚度,m, 一般情况下≤0.4m, 对于泵送混凝土≤0.6m;
Q——每小时浇筑混凝土量,m3/h;
T——混凝土从开始浇筑至初凝的延续时间(小时) , 它等于混凝土初凝时间减去混凝土的运输时间.
厚大体积混凝土施工方案确定浇筑方案
1、首先要掌握情况。
1)大体积混凝土情况。厚度,长度,宽度,钢筋,混凝土要求等等。
2)砼供应情况。泵送?几台泵?一台泵,顺利的话,按照30立方每小时。有没有塔吊?
3)劳力情况?这个就次要了。总有办法。
2、定浇捣方式。可采取分段分层、全面分层或斜向分层。哪一种?需要计算得出。原则是浇筑面的头要接得上尾巴,砼不能干。前后两层砼不能出现施工缝,冷缝。
3、再来就是预防开裂。大体积砼散热,保温。计算裂缝情况。需要砼公司配合。
4、材料准备。砼的配合比提前出来。
5、测温方案。一般要有资质的单位做。
6、应急预案。临时停电、机械故障、天气变化、临时停水、冷缝处理。
7、排班。所有人定人定岗。
《建筑结构混凝土技术规程》(JGJ3-2002)第13.7.11条规定:大体积混凝土内部温度与表面温度的差值、混凝土外表面与环境温度差值不应超过25摄氏度;要尽量降低混凝土入模温度;混凝土浇筑完后应在12小时内覆盖保湿保温;防水混凝土养护期至少14天;大体积混凝土必须进行二次抹面工作,以减少表面收缩裂缝;
大体积混凝土浇筑常采用斜面分层浇筑分层振捣的方法,浇筑时混凝土自然流淌而形成斜面,混凝土振捣时从浇筑层下端开始逐渐上移。分层浇筑时应保证下上层混凝土要在下层混凝土初凝前浇筑完毕。并在振捣上层混凝土时,振捣棒插入下层5公分,使上下层混凝土之间更好的结合。
浇筑大体积混凝土应与预拌搅拌站做好混凝土浇筑的责任分工,配合搅拌站做好混凝土配合比试配工作,同时确定混凝土罐车数量以及运输交通路线等。
大体积混凝土裂缝控制主要措施:
1, 优选低水化热水泥拌制混凝土,并适当使用缓凝减水剂和微膨胀剂,减少大体积混凝土体积收缩影响,以降低混凝土可开裂的可能性。
2, 在保障混凝土设计强度的前提下,适当降低水灰比,掺加适量粉煤灰以降低水泥用量。
3, 降低混凝土入模温度,控制混凝土内外温差(当无设计要求时,控制在25摄氏度以内),如降低拌合水温度、骨料用水冲洗降温、避免暴晒等。
4, 适当设置后浇带,以减少外应力和温度应力,也有利于散热,降低混凝土内部温度。
5, 必须二次抹面,以减少表面收缩裂缝,紧接进行保湿覆盖保温养护。
6, 可预埋冷水管,通过循环水将混凝土内部热量待带出,进行人工导热。
应沿高度均匀分段,分层浇筑。分段数目宜减少,每段混凝土厚度应为1.5~2.0m,当横载面积在200m2以内时,分段不宜大于2段,当横载面积在300m2以内时分段不宜大于3段,且每段面积不得小于50m2。段与段间的竖向施工缝应平行于结构较小载面尺寸方向,分段浇筑时,竖向施工缝应设置模板。上下两邻层中的竖向施工缝应互相错开。
分层浇筑是针对厚大体积的混凝土而言的,主要目的是控制构件内部的水化热,构件内部振捣密实,保证混凝土施工质量分层浇筑常应用于大体积混凝土施工,主要是防止混凝土中因胶凝材料水化放热而引起温度收缩裂缝
展开阅读全文
