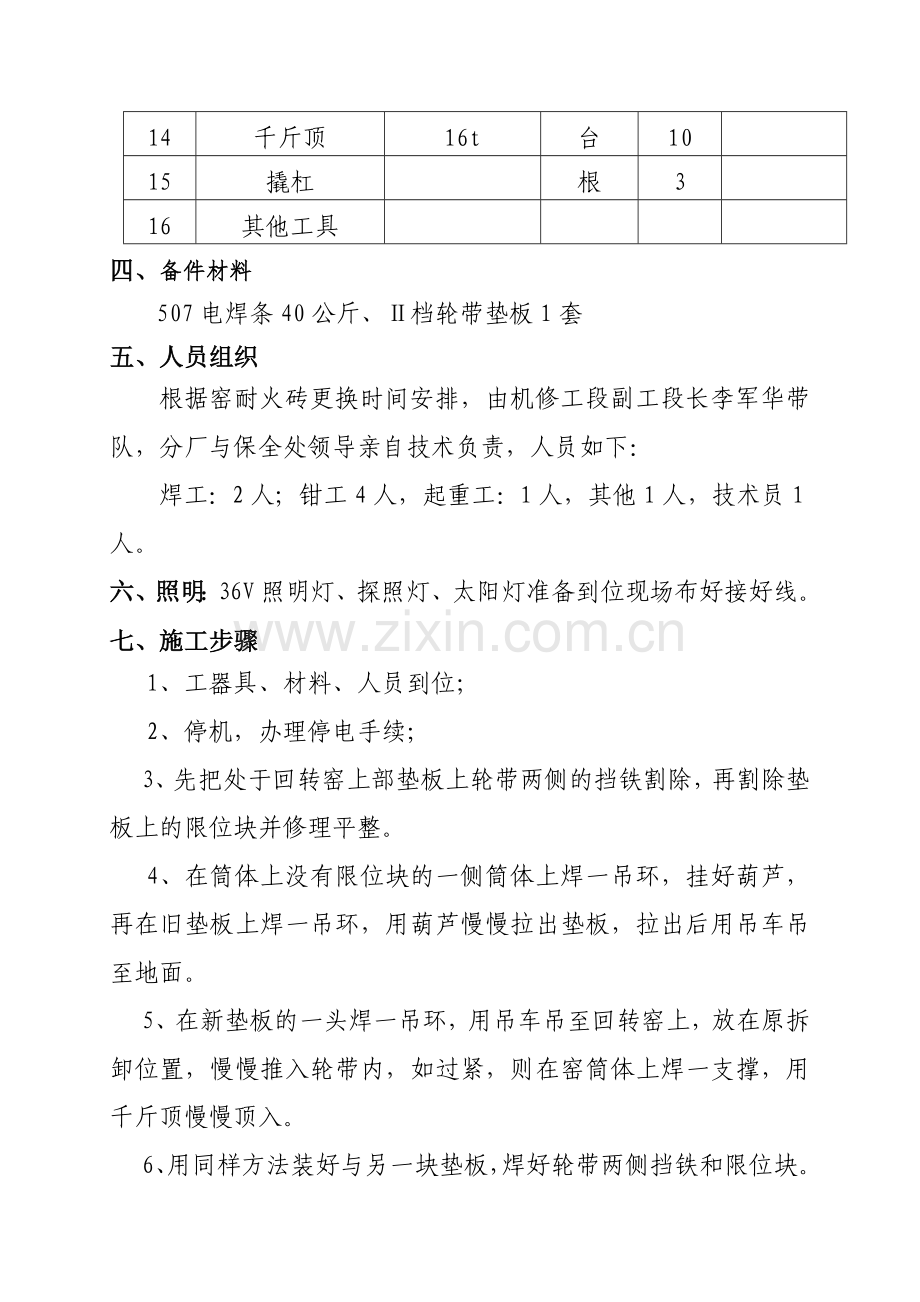

回转窑Ⅱ档轮带垫板更换施工方案 一、设备现状 目前回转窑Ⅱ档轮带垫板掉落一块,有一半垫板的固定限位块脱落与脱焊,九块垫板已窜位20-30mm,且有一块轮带挡铁脱落;特别是有一块垫板处窑筒体烧红,对窑的运行存在很大的隐患,为保证回转窑的稳定运行,特对窑Ⅱ档轮带垫板进行更换使用。 二、解决方案 窑Ⅱ档轮带垫板进行更换 三、工器具准备 序号 工器具名称 规格型号 单位 数量 备注 1 割枪 套 2 2 507焊条 公斤 40 3 安全带 根 2 4 磨光机 把 1 5 直流焊机 XZ500 台 2 6 接线盘 只 1 7 自制吊环 个 20 12mm钢板 8 手拉葫芦 2t 台 2 9 钢丝绳 根 若干 10 扳手 把 2 11 撬棍 根 5 12 大锤 20P 把 2 13 吊车 25t 把 5 14 千斤顶 16t 台 10 15 撬杠 根 3 16 其他工具 四、备件材料 507电焊条40公斤、Ⅱ档轮带垫板1套 五、人员组织 根据窑耐火砖更换时间安排,由机修工段副工段长李军华带队,分厂与保全处领导亲自技术负责,人员如下: 焊工:2人;钳工4人,起重工:1人,其他1人,技术员1人。 六、照明:36V照明灯、探照灯、太阳灯准备到位现场布好接好线。 七、施工步骤 1、工器具、材料、人员到位; 2、停机,办理停电手续; 3、先把处于回转窑上部垫板上轮带两侧的挡铁割除,再割除垫板上的限位块并修理平整。 4、在筒体上没有限位块的一侧筒体上焊一吊环,挂好葫芦,再在旧垫板上焊一吊环,用葫芦慢慢拉出垫板,拉出后用吊车吊至地面。 5、在新垫板的一头焊一吊环,用吊车吊至回转窑上,放在原拆卸位置,慢慢推入轮带内,如过紧,则在窑筒体上焊一支撑,用千斤顶慢慢顶入。 6、用同样方法装好与另一块垫板,焊好轮带两侧挡铁和限位块。 7、割除吊环,清理工具至窑头罩上,将回转窑转180O,重复步骤2、3、4、5,直至全部换完,测量轮带与垫板间隙。 8、清理现场,办理送电手续。 八、安全及注意事项 1、所有参加检修人员必须正确穿戴劳保用品,施工前必须办理停电手续。 2、施工前必须检查钢丝绳、手拉葫芦、保险带等的可靠性。 3、进行吊装作业时,严格遵守起重作业操作规程。 4、高空作业时必须系好安全带。 5、更换轮带垫板应先对称更换8块,定好位后逐步更换。 6、因施工人员多,转窑前必须进行检查确认才可转窑。 7、使用吊具吊装时必须牢固,防止掉落。并且随时注意检查吊具各焊接点是否有开焊现象,以确保安全。 8、吊装作业时注意安全,防止落物伤人; 9、夜间作业必须保持有充足的照明; 10、拆卸后安装的部件必须全部用柴油清洗干净; 11、吊装时,严禁在吊臂下穿行; 12、使用割枪时氧气与乙炔瓶相隔5米远。 制造分厂 二00八年十二月六日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
