收藏 分销(赏)

工程临时围堰施工方案.docx

上传人:pc****0 文档编号:8845537 上传时间:2025-03-04 格式:DOCX 页数:9 大小:18.90KB 下载积分:10 金币
下载 相关 举报
工程临时围堰施工方案.docx_第1页
第1页 / 共9页
工程临时围堰施工方案.docx_第2页
第2页 / 共9页


点击查看更多>>
资源描述

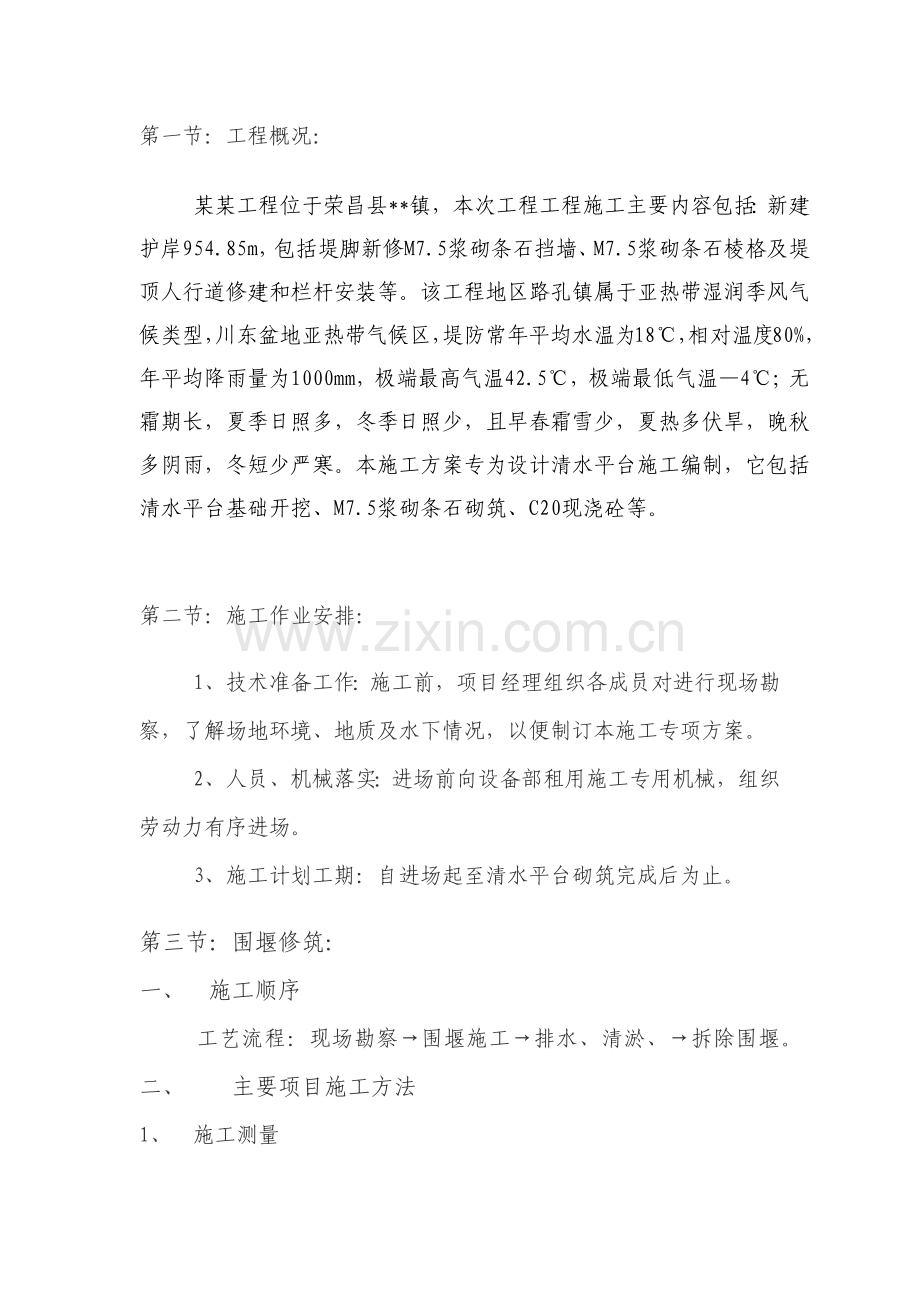

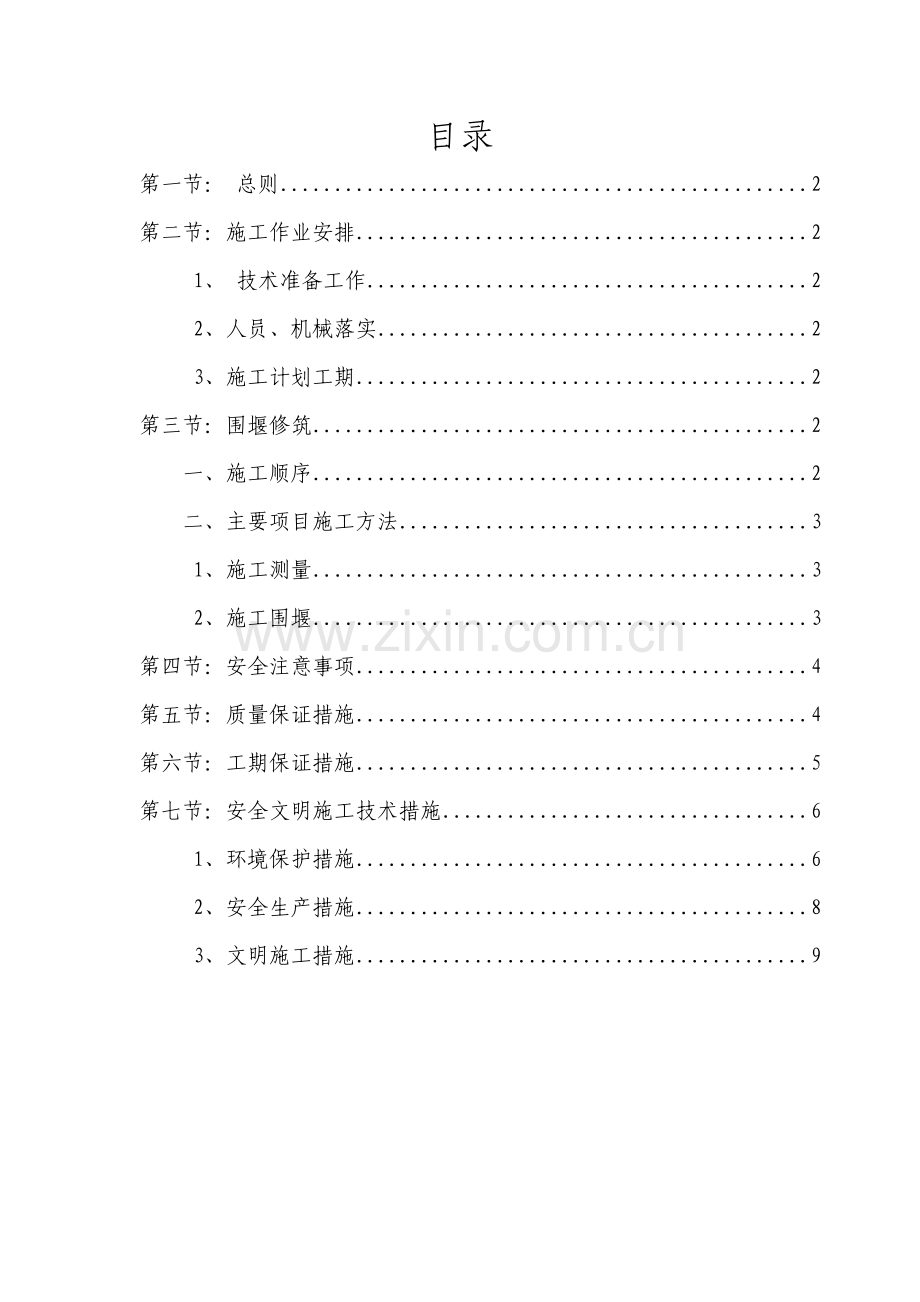

目录 第一节: 总则 2 第二节:施工作业安排 2 1、 技术准备工作 2 2、人员、机械落实 2 3、施工计划工期 2 第三节:围堰修筑 2 一、施工顺序 2 二、主要项目施工方法 3 1、施工测量 3 2、施工围堰 3 第四节:安全注意事项 4 第五节:质量保证措施 4 第六节:工期保证措施 5 第七节:安全文明施工技术措施 6 1、环境保护措施 6 2、安全生产措施 8 3、文明施工措施 9 第一节:工程概况: 某某工程位于荣昌县**镇,本次工程工程施工主要内容包括:新建护岸954.85m,包括堤脚新修M7.5浆砌条石挡墙、M7.5浆砌条石棱格及堤顶人行道修建和栏杆安装等。该工程地区路孔镇属于亚热带湿润季风气候类型,川东盆地亚热带气候区,堤防常年平均水温为18℃,相对温度80%,年平均降雨量为1000mm,极端最高气温42.5℃,极端最低气温—4℃;无霜期长,夏季日照多,冬季日照少,且早春霜雪少,夏热多伏旱,晚秋多阴雨,冬短少严寒。本施工方案专为设计清水平台施工编制,它包括清水平台基础开挖、M7.5浆砌条石砌筑、C20现浇砼等。 第二节:施工作业安排: 1、技术准备工作:施工前,项目经理组织各成员对进行现场勘察,了解场地环境、地质及水下情况,以便制订本施工专项方案。 2、人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场。 3、施工计划工期:自进场起至清水平台砌筑完成后为止。 第三节:围堰修筑: 一、 施工顺序 工艺流程:现场勘察→围堰施工→排水、清淤、→拆除围堰。 二、  主要项目施工方法 1、 施工测量 ①测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采用拓普康W810经全站仪控制,标高控制采用DS3 水准仪控制。 ②测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为±16 N(N 为测点数),坐标相对闭合差为±1/10000。 ③水准测量,根据已知水准点采取每50M 设立一临时水准点,采用往返闭合法测设,根据场地平整图标高进行标高控制。 2、施工围堰 围堰工程的主要作用是截流、挡水,为建造放水卧管、高程340.09,C15砼齿槽工程创造施工条件。严防涌水,避免堰堤坍塌是围堰成败的关键,为此,特作如下要求: ①堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水,堰堤的加固详附图。 ②围堰的施工流程:用大坝削坡泥土→铺迎水面至相对宽度→往相对宽度上面上铺再铺筑土→在相应碾压削坡土 ③为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面拱的弧形,拱起高度为围堰宽度的10%,并不小于2 米,。在堰体迎水面满铺前削坡的压实土,并铺往河床一侧不少于2 米,使其前后左右都达到相应的密实,不出现裂缝。 ④堆码的土层的上下层和内外层应相互均匀,尽量堆码密实平整。 ⑤堰堤的断面及其构造详见附图。 ⑥围堰完成后,应立即将堰内水排干和清除库底的淤泥。 第四节、安全注意事项 ①在围堰施工时,架设工程应牢固;施工人员应相互协调配合,人员坠水。 ②在排水、清淤过程中,必须坚持昼夜抽水,直到工程完成。 ③在排水、清淤过程中,现场应有专人检查堰堤的安全,发现不安全因素,应及时汇报或采取有力对策措施排除险情。 ④施工前,对施工机械、临时施工用电、架设工程等有关设施,应注意先检查后使用。特殊工种应持证上岗。 ⑤现场施工人员不得穿拖鞋和硬底鞋;不戴安全帽不准进入施工现场,注意施工现场的人员安全问题。 第五节、质量保证措施 ①工程实行项目管理制。在健全组织机构分工明确的前提下,做好项目管理工作,完成公司下达的工程质量创优目标。 ②各级施工人员树立“百年大计,质量第一”的指导思想,做到施工前会审,按施工组织设计进行施工,并做好现场工程技术交底和安全交底。 ③施工中努力作好动态控制工作,保证质量目标、进度目标、造价目标、安全目标的实现。 ④现场人员必须熟悉施工图纸和相关规范。 ⑤制定工作检查验收制度,班组之间进行自检、互检、交接检制度,加强分项工程质量复核工作,消除工程不良隐患。 ⑥隐蔽工程需由建设单位,公司质安科、质监部门验收合格后方准进入下道工序施工,且所有隐蔽工程均应填写隐蔽工程验收,且应向甲方提供隐蔽工程施工及自检记录。 ⑦严把施工材料关,不合格材料坚决不许进入施工场地。 ⑧坚持培训上岗制度,工程项目管理及操作人员应持证上岗。 ⑨及时做好工程各类技术档案的收集、整理,确保其准确性,可靠性。 第六节、工期保证措施 为保证工程有组织,按计划进行施工,要求各专业相互配合按总进度按排精心组织施工,特制定如下工期保证措施。 ①公司统一调动施工人员、机械、材料和技术力量,充分保证本工程的需要。 ②在人员配备上,项目班组成员都具有多年的施工实践经验,又有一定的理论知识和相当的组织协调能力,精选具有良好操作技能,能听从指挥,善打硬仗的各工种操作班组。 ③加强总平面管理,施工材料进行合理堆放。 ④加强文明施工措施,确保安全生产、文明施工。 ⑤选择先进的施工工艺,提高劳动生产率。 ⑥合理安排作息时间,节假日提前落实加班劳动力,办好夜间施工许可证,提高日历天的利用率。 ⑦遇到下雨天视雨的大小,如不影响工程质量和安全施工仍照常施工。 ⑧在组织设计实施过程中,组织班组进行劳动竞赛,对速度快、质量好的班组给予奖励,反之给予批评和处罚,调动职工的积极性。 ⑨搞好安全生产,杜绝重大事故,绝不能因安全问题影响施工。 ⑩现场设治安员负责治安、保卫工作,防止外势力的干扰而影响工程的进度。 第七节、安全文明施工技术措施 1、环境保护措施 ①开工前会同市政、市容、环卫、环保、公安、交通等有关部门召开现场协调会,接受上述单位对现场文明施工的监督和检查。 ②设置连续通畅的排水设施和其它应急措施,防止污水、废水外流或堵塞下水管道。 ③在运输车辆的车箱上覆盖一层棚布,防止尘埃、泥土污染环境和在运输过程中坠落伤人或扎坏其它车辆。 ④在出入口处派专人清扫公路上的散落物并经常洒水,以减少尘埃对周围环境的影响。 ⑤采取各种措施,降低施工过程产生的噪音,夜间尽可能的停止使用噪声较大的施工机具,并在争取当地派出所、居委会、建设单位的帮助和配合下积极做好周围居民工作,取得居民的谅解和支持。 2、安全生产措施 ①施工现场建立健全安全组织机构,设专职安全员,各工种、各班组设立兼职安全员,项目组根据本工程的特点,制定该项目各级管理人员和各部门的安全生产责任制。 ②施工现场要有完善的安全保障措施,醒目的安全标志和护栏,进入工进戴好安全帽及其他劳防用品。 ③建立健全安全生产操作规程和规章制度,工人进入工地前必须认真学习本工种安全技术操作规程,未经安全知识教育和培训,不得进入施工现场操作。 ④建立门卫制度,外来人员进入施工现场必须先登记,在获准并领取安全帽后,方可进入;禁止闲人进入施工场地。 ⑤机电设备必须专人操作,严格遵守操作规程,特殊工种(如电工、机修工、车辆驾驶员等)必须持证上岗。 ⑥现场电缆必须架空布设合理。照明充足,各种电器控制设立二级漏电保护装置,用电设备实行“一机一闸一保护”。 ⑦电器、线路修理时必须断电,并挂上警示牌;电器控制系统必须有防雨设施。 ⑧车辆在场内移动,进出现场必须由专人指挥。 ⑨现场施工人员必须严格执行国家、行业,有关安全操作规定,加强教育工作,提高安全意识。 ⑩保证现场道路平整、畅通、不积水,夜间作业区及现场施工道路均应设足够的照明。 3、文明施工措施 ①建立文明施工领导小组,制定文明生产制度,并且定期检查落实情况,发现问题及时解决。 ②做好施工现场总平面管理工作,场地保持清洁,材料堆放整齐有序,道路畅通,场内排水良好。 ③施工中尽量减少噪声对周围环境的影响,夜间施工时,应尽量避免机具的碰撞和人员的喧哗。 ④进入施工现场必须戴好安全帽,严禁赤脚、穿高跟鞋、拖鞋、喇叭裤、裙子等上岗。 ⑤现场施工人员要求穿戴整齐,持证上岗,并按各自的岗位责任完成施工任务。 ⑥工程施工用水及排污水,必须定向按制定地域排放。 ⑦生活设施内必须保持环境清洁卫生,同时加强用火、用电制度和对住宿人员的管理。 ⑧宿舍内严禁私拉乱接电线,严禁使用电炉等明火设备。 ⑨不准乱丢乱甩乱倒垃圾、杂物,应按定地点集中堆放,并定 期外运。 ⑩实行挂牌施工,接受舆论监督,主动与当地有关部门联系,了解居民、工人的要求,竭力为工人、居民的工作、生活创造方便,对于批评、建议虚心接受、切实整改。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
