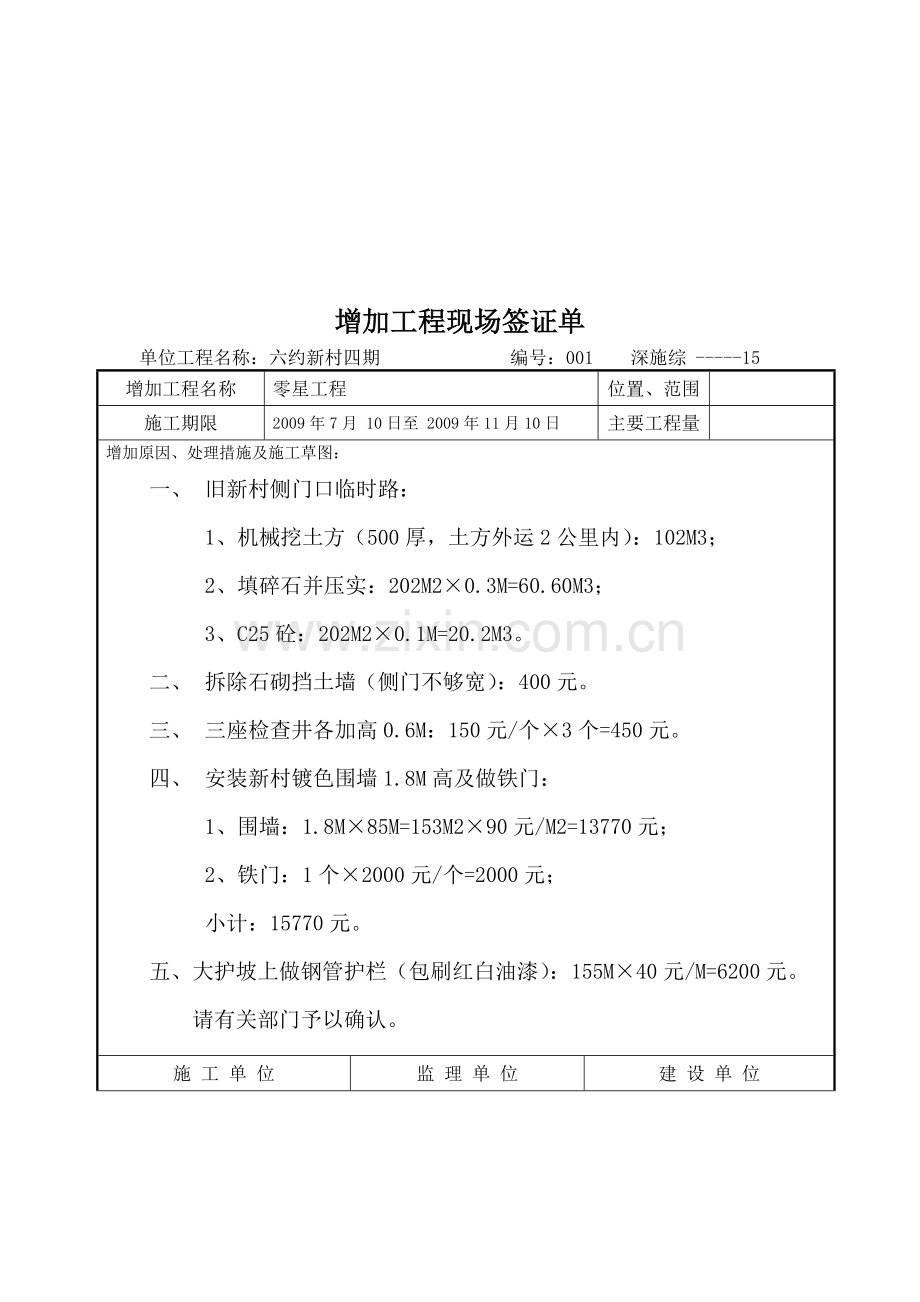

增加工程现场签证单
单位工程名称:六约新村四期 编号:001 深施综 -----15
增加工程名称
零星工程
位置、范围
施工期限
2009年7月 10日至 2009年11月10日
主要工程量
增加原因、处理措施及施工草图:
一、 旧新村侧门口临时路:
1、机械挖土方(500厚,土方外运2公里内):102M3;
2、填碎石并压实:202M2×0.3M=60.60M3;
3、C25砼:202M2×0.1M=20.2M3。
二、 拆除石砌挡土墙(侧门不够宽):400元。
三、 三座检查井各加高0.6M:150元/个×3个=450元。
四、 安装新村镀色围墙1.8M高及做铁门:
1、围墙:1.8M×85M=153M2×90元/M2=13770元;
2、铁门:1个×2000元/个=2000元;
小计:15770元。
五、大护坡上做钢管护栏(包刷红白油漆):155M×40元/M=6200元。
请有关部门予以确认。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制

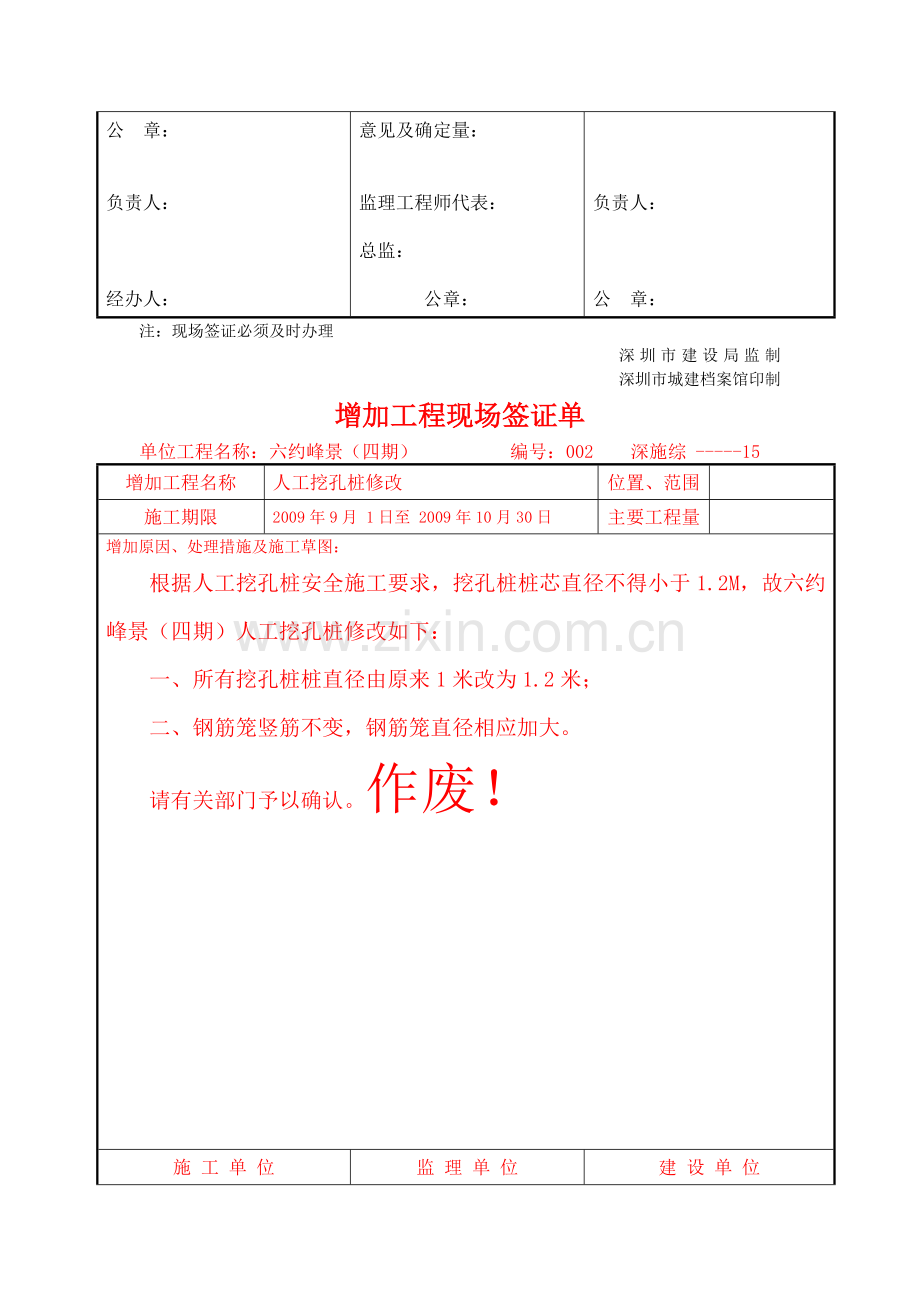

增加工程现场签证单
单位工程名称:六约峰景(四期) 编号:002 深施综 -----15
增加工程名称
人工挖孔桩修改
位置、范围
施工期限
2009年9月 1日至 2009年10月30日
主要工程量
增加原因、处理措施及施工草图:
根据人工挖孔桩安全施工要求,挖孔桩桩芯直径不得小于1.2M,故六约峰景(四期)人工挖孔桩修改如下:
一、所有挖孔桩桩直径由原来1米改为1.2米;
二、钢筋笼竖筋不变,钢筋笼直径相应加大。
请有关部门予以确认。作废!
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:六约新村(四期) 编号:002 深施综 -----15
增加工程名称
地下室炮机打石头
位置、范围
施工期限
2009年8月 27日至 2009年11月8日
主要工程量
增加原因、处理措施及施工草图:
地下室炮机打石头台班费
一、 炮机台班费:5.75台班×2300元/台班=13225元;
4.83台班×2300元/台班=11109元;
挖机配合台班:2台班×2300元/台班=4600元;
二、 拖车费二程:700元;
三、 税金(5.75%)上缴管理费(3%):29634元×8.75%=2593元
总计:(一+二+三):32227元。
请有关部门予以确认。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:六约峰景(四期)地下室 编号:003 深施综 -----15
增加工程名称
抽水台班
位置、范围
施工期限
2009年7月15日至 2009年12月15日
主要工程量
增加原因、处理措施及施工草图:
六约新村(四期)地下室基坑抽水台班费:
1、 污水泵台班:135.00台班×187.90元/台班=25366.50元;
2、 人工费:48.50工日×75元/工日=3637.50元;
3、 税费:29004元×5.75%=1667.73元;
4、 总计(1+2+3):30671.73元。
请有关部门予以确认。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:六约峰景(四期)工程 编号:004 深施综 -----15
增加工程名称
地下室挖土方至球场堆放
位置、范围
施工期限
2009年10月2日至 2009年10月10日
主要工程量
增加原因、处理措施及施工草图:
应建设单位要求,六约新村(四期)地下室挖土方部分土方运至球场堆放,其数量如下:
(105M×8×4.5-105M×3×2)÷1.3=2423M3。
请有关部门予以确认 。 作废!!!!!!
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:代购外墙砖 编号: 深施综 -----15
增加工程名称
位置、范围
施工期限
2009年4月28日至 2009年11月7日
主要工程量
增加原因、处理措施及施工草图:
应建设单位要求,代购外墙砖,其费用如下:
一、 代购外墙砖:710箱×2M2/箱=1420M2;
1420M2×25元/M2=35500元。
二、 税收及上缴管理费:35500元×8.75%=3106元。
三、 总费用(一+二):38606元。
请有关部门予以确认 。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:六约峰景(四期)工程 编号:004 深施综 -----15
增加工程名称
地下室承台、地梁挖土方
位置、范围
施工期限
2009年11月15日至 2009年12月30日
主要工程量
增加原因、处理措施及施工草图:
六约峰景(四期)地下室承台、地梁挖土方报价如下:
一、 承台、地梁挖土方单价按42元/M3(不包括炮机及挖机配合费);
二、 承台、地梁如遇岩层需用炮机凿岩,其炮机及配合机械的费用另计;
三、 人工挖孔桩土石方外运费:26元/M3。
请有关部门予以确认 。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:六约峰景(四期)工程 编号:012 深施综 -----15
增加工程名称
人工挖孔桩
位置、范围
施工期限
2009年11月10日至 2009年12月10日
主要工程量
增加原因、处理措施及施工草图:
桩号
成孔深度(M)
捣桩芯砼深度(M)
桩号
成孔深度(M)
捣桩芯砼深度(M)
桩号
成孔深度(M)
捣桩芯砼深度(M)
057#
3.30
095#
1.20
161#
1.20
059#
1.00
096#
1.00
162#
1.00
060#
1.00
099#
0.50
163#
2.50
062#
1.60
100#
1.00
164#
2.50
063#
2.10
101#
1.00
165#
2.50
064#
2.30
103#
1.40
166#
5.00
065#
2.20
104#
0.40
167#
5.00
066#
4.30
107#
1.20
168#
5.00
067#
3.20
108#
1.20
250#
2.55
1.15
079#
2.60
109#
1.20
251#
2.70
1.40
080#
1.00
151#
4.00
252#
0.40
081#
2.80
152#
1.00
253#
0.40
以下桩号是修改前完成的人工挖孔桩数量:
1、人工挖孔桩数量为:57根;共133.95M。2、砼为C15:6根共9.55M。
082#
3.40
153#
4.00
254#
4.30
2.90
083#
3.50
154#
3.00
255#
3.10
1.70
084#
3.00
155#
1.00
256#
2.90
1.60
085#
3.10
156#
0.50
257#
1.90
0.80
086#
3.10
157#
2.90
258#
1.30
087#
3.80
158#
1.80
088#
3.60
159#
5.20
090#
4.30
160#
1.00
请有关部门予以确认 。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监: 公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:六约峰景(四期)工程 编号:013 深施综 -----15
增加工程名称
炮机台班费
位置、范围
施工期限
2009年11月1日至 2010年元月30日
主要工程量
增加原因、处理措施及施工草图:
六约峰景(四期)地下室炮机台班费用:
一、炮机台班费:241.8小时÷8=30.23台班×2300元/台班
=69529.00元;
二、 税金及管理费:69529.00元×6%=4171.74元;
三、 合计(一+二):73700.74元。
请有关部门予以确认 。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
增加工程现场签证单
单位工程名称:六约峰景(四期)工程 编号:014 深施综 -----15
增加工程名称
天然基础挖深换捣砼
位置、范围
施工期限
年 月 日至 年 月 日
主要工程量
增加原因、处理措施及施工草图:
六约峰景(四期)地下室,挖天然基础时,凿岩到持力层,需换填砼,土石方全部外运,其工程量见附页-。:
请有关部门予以确认 。
施 工 单 位
监 理 单 位
建 设 单 位
公 章:
负责人:
经办人:
意见及确定量:
监理工程师代表:
总监:
公章:
负责人:
公 章:
注:现场签证必须及时办理
深圳市建设局监制
深圳市城建档案馆印制
展开阅读全文
