陕西延长石油集团氟硅化工有限公司
氟化铝装置再沸器
检修技术方案
编制单位: 氟化盐车间 .
编 制 人: .
审 核 人: .
审 定 人: .
批 准 人: .
批准日期: 年 月 日

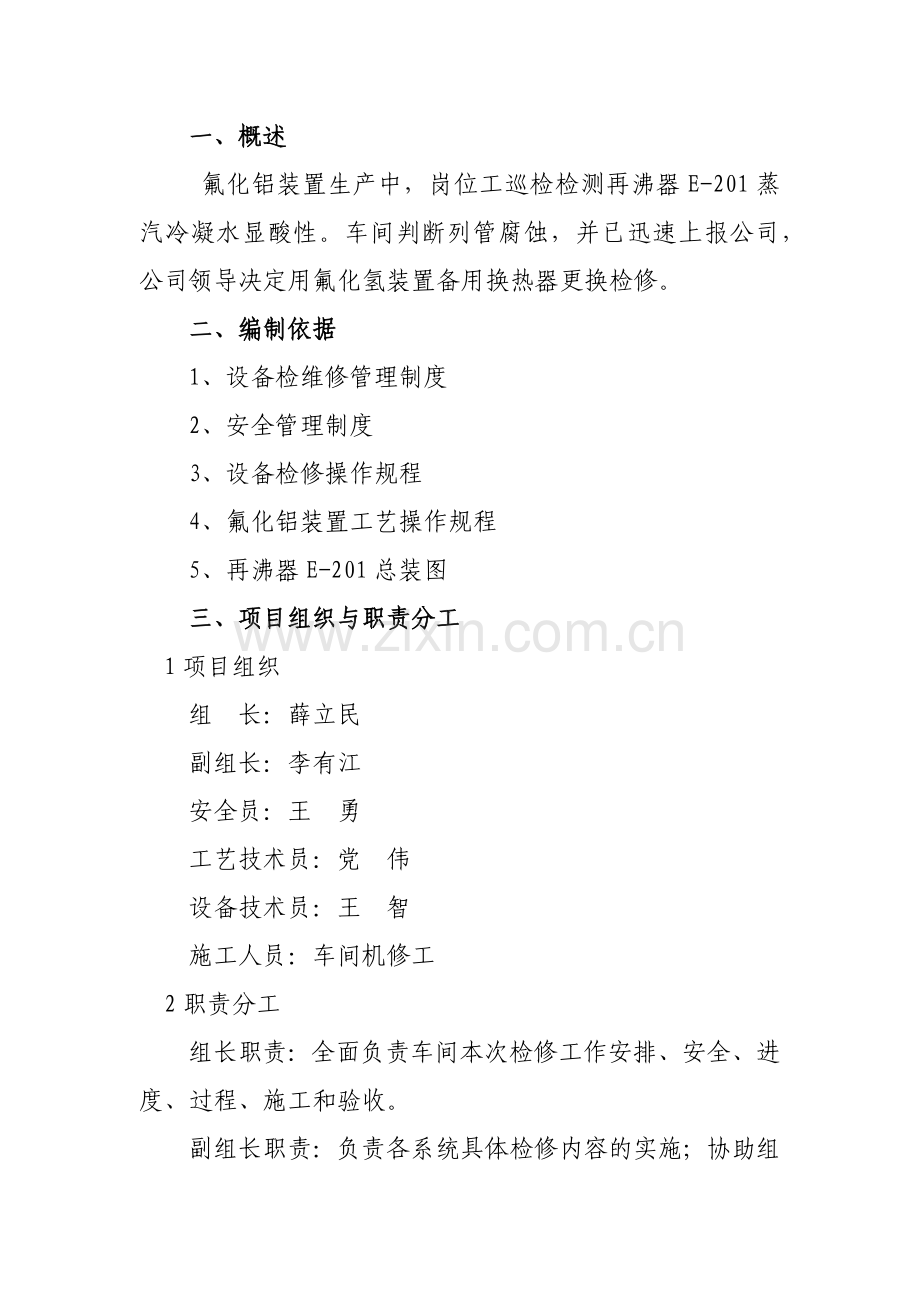

一、 概述
氟化铝装置生产中,岗位工巡检检测再沸器E-201蒸汽冷凝水显酸性。车间判断列管腐蚀,并已迅速上报公司,公司领导决定用氟化氢装置备用换热器更换检修。
二、 编制依据
1、设备检维修管理制度
2、安全管理制度
3、设备检修操作规程
4、氟化铝装置工艺操作规程
5、再沸器E-201总装图
三、项目组织与职责分工
1项目组织
组 长:薛立民
副组长:李有江
安全员:王 勇
工艺技术员:党 伟
设备技术员:王 智
施工人员:车间机修工
2职责分工
组长职责:全面负责车间本次检修工作安排、安全、进度、过程、施工和验收。
副组长职责:负责各系统具体检修内容的实施;协助组长工作,组长不在时,代行组长职责。
安全员职责:监督施工人员安全施工;检修期间进行安全排查和检修后进行可能产生的安全问题提出合理预见性建议。
工艺技术员职责:提供整改要求达到的工艺参数,对更换后所达到效果作出评价。
设备技术员职责:编制检修方案,提供原再沸器E-201图纸。
四、检修内容与要求
1检修准备工作
1.1装置生产停车,确认系统AHF、蒸汽系统有效隔离。
1.2真空泵持续提供负压,抽空蒸发器、再沸器残余HF。
1.3确认检修设备,申请相关工作票据。
1.4备齐必要的图纸资料。
1.5准备好必要的检修工具及试验用仪表工(器)具。
1.6完成搭设脚手架。
1.7完成文明施工前期其它相关准备工作。
2再沸器吊装
2.1确认蒸发器、再沸器残余AHF抽排完成。
2.2拆除设备及相关管道保温。
2.3 三楼楼面固定手拉葫芦。
2.4拆除再沸器与蒸汽管道连接法兰螺栓,拆除再沸器与蒸发器连接法兰螺栓。
2.5手拉葫芦吊离再沸器,至二楼地面。
2.6吊车将该再沸器吊至一楼地面。
2.7吊车将新再沸器吊至二楼地面。
3新再沸器安装
3.1手拉葫芦吊新再沸器,至施工合适位置。
3.2微调葫芦,新再沸器下法兰口对孔,完成设备固定。
3.3根据新再沸器蒸汽管口、上端法兰具体位置,确定配管方案,完成配管连接。
4气密性实验
4.1实验检查部位:新设备管程、壳程,连接法兰,管道焊接部位。
4.2气密性试验压力为原来设备设计压力。
4.3试压时压力缓慢上升至规定压力,保压力20min。
4.4降至操作压力进行详细检查,无破裂、渗漏、残余变形为合格。如有气密性不严等问题,处理后再次进行气密性实验。
5保温及验收
5.1气密性实验合格后,对新设备及相关管道保温。
5.2组织工程验收,验收合格,方可投入生产使用。
五、检修有关安全注意事项
1、施工前,物料有效隔离。
2、对蒸发器、再沸器物料提前进行清理。
3、施工人员穿戴好防护(备)用品。
4、手拉葫芦校验合格,吊车、司机、吊装工具备相关工作能力。
5、施工时,施工区域设置安全提示标志,并拉警戒线;夜间安装照明灯,以防岗位人员发生不安全事故。
六、 质量目标与控制标准
1、严格把关施工材料。
2、记录好气密性实验各项数据。
七、 项目进度要求
物料隔离、清理:2017年3月27日—3月27日
设备拆除:2017年3月27日—3月27日
设备吊装、安装:2017年3月28日—3月28日
设备打压试漏:2017年3月28日—3月28日
设备保温:2017年3月29日—3月29日
工程验收:2017年3月30日—3月30日
八、交工验收内容与要求
验收内容:第七项内各项工作包。
验收要求:以我国法律、专业规范和第六项内容作为本次项目检修验收的主要要求。
九、重大风险控制措施(无)
十、其他说明
附件一. 原再沸器E-201设备图纸
附件二. 检修作业危害分析(JHA)表
序号
工作步骤
危害因素
潜在危害/事故
L
S
R
分险等级
现有控制措施
备注
1
设备拆除
拆除不当
机械伤害
HF烧伤
蒸汽烫伤
1
2
2
2
操作规程、
劳动防护用品
2
保温层
拆除
拆除不当
机械伤害
HF烧伤
蒸汽烫
毛毡伤害
1
2
2
2
操作规程、
劳动防护用品
3
高处作业
高处坠落
坠落
1
2
2
2
系好安全带、
拉警戒线
4
吊装作业
高空落物
砸伤
1
4
4
4
警示牌,
拉警戒线
5
气割电焊
使用不当
烧伤、触电
1
2
2
2
操作规程、
劳动防护用品
