资源描述
肇庆理士电源科技有限公司清洁生产审核进度表
阶段
具体工作
2009年
2010年
9月
10月
11月
12月
1月
2月
3月
4月
5月
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
审核准备

1、组建清洁生产审核小组。
2、制定企业实施清洁生产计划和时间表。
3、清洁生产审核培训
调研全厂情况设定目标和重点
4、全厂基本情况调研及分析
5、环境保护情况调研

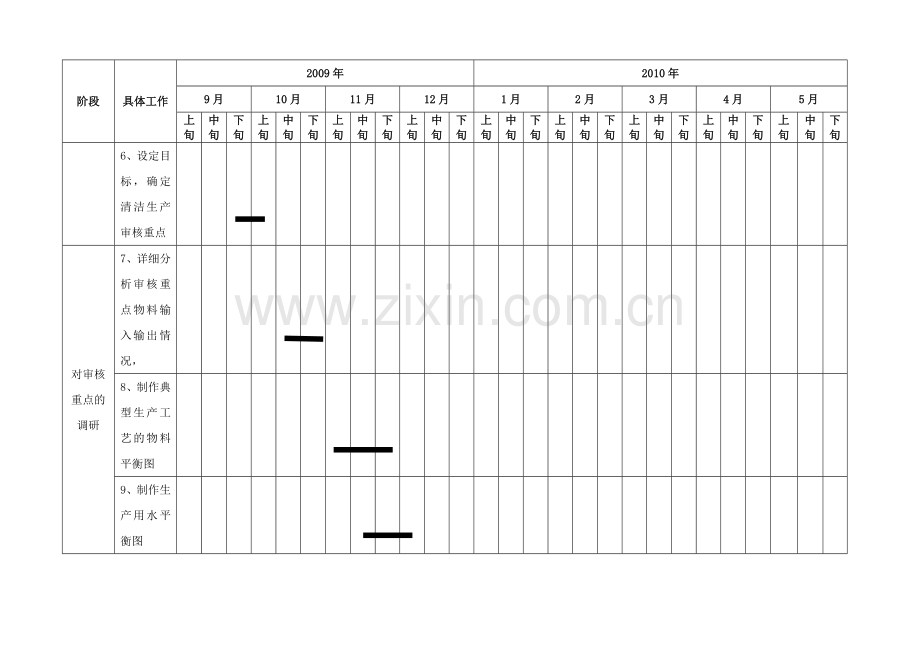

6、设定目标,确定清洁生产审核重点
对审核重点的调研
7、详细分析审核重点物料输入输出情况,
8、制作典型生产工艺的物料平衡图
9、制作生产用水平衡图
清洁生产方案汇总
10、组织提出清洁生产方案
11、方案的分类汇总,进行可行性分析。
12、对已实施方案的效益统计
完成审核报告,准备验收的工作
13、完成清洁生产审核报告的初稿
14、清洁生产报告的讨论修改定稿
15、针对省要求,做好资料准备
16、验收现场具体要求、提出考察时的行走路线
17、编写汇报材料,协助培训汇报人员
18、准备验收时的具体工作,顺利通过验收
