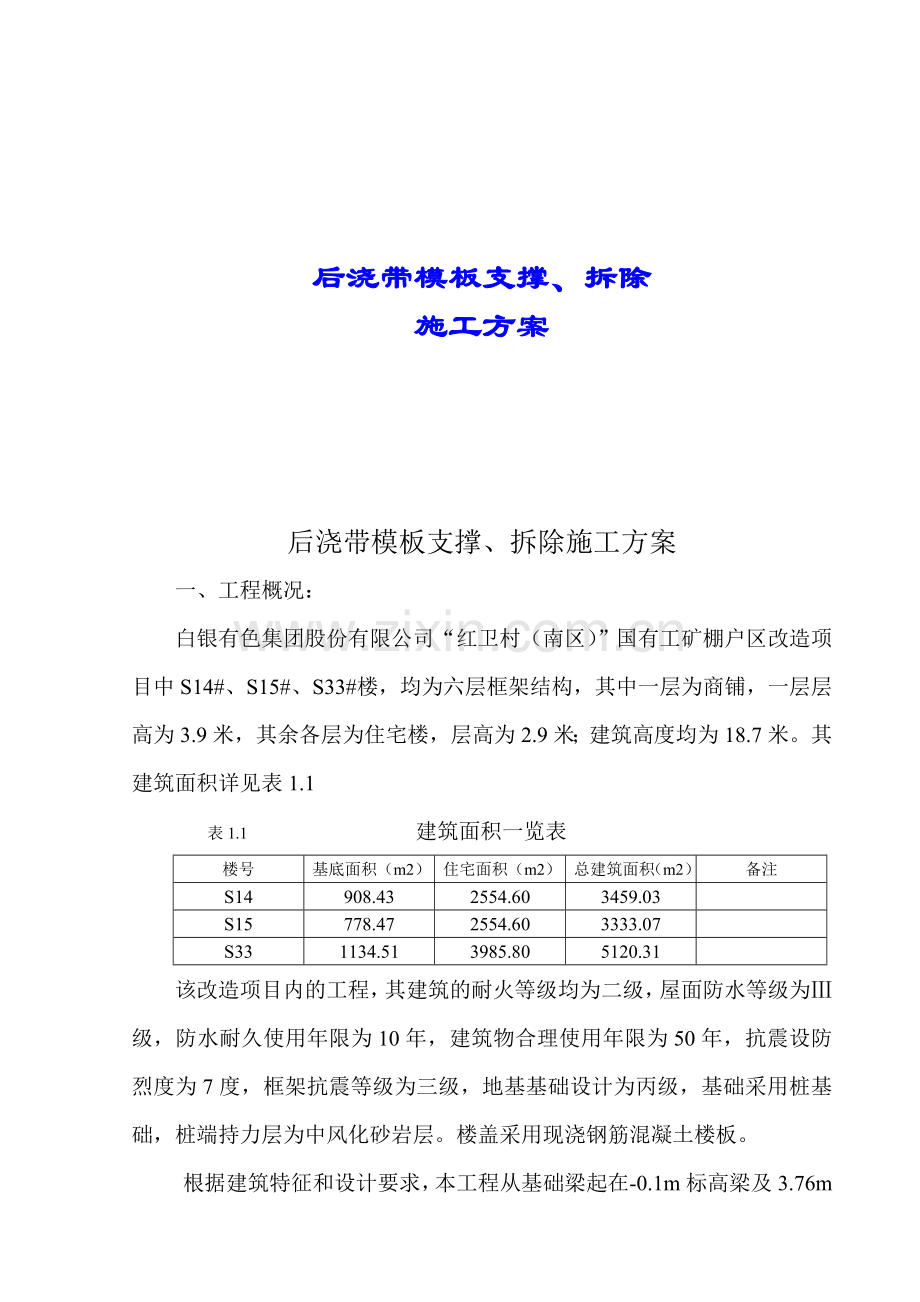

一、工程概况:
白银有色集团股份有限公司“红卫村(南区)”国有工矿棚户区改造项目中S14#、S15#、S33#楼,均为六层框架结构,其中一层为商铺,一层层高为3.9米,其余各层为住宅楼,层高为2.9米;建筑高度均为18.7米。其建筑面积详见表1.1
表1.1 建筑面积一览表
楼号
基底面积(m2)
住宅面积(m2)
总建筑面积(m2)
备注
S14
908.43
2554.60
3459.03
S15
778.47
2554.60
3333.07
S33
1134.51
3985.80
5120.31
该改造项目内的工程,其建筑的耐火等级均为二级,屋面防水等级为Ⅲ级,防水耐久使用年限为10年,建筑物合理使用年限为50年,抗震设防烈度为7度,框架抗震等级为三级,地基基础设计为丙级,基础采用桩基础,桩端持力层为中风化砂岩层。楼盖采用现浇钢筋混凝土楼板。

根据建筑特征和设计要求,本工程从基础梁起在-0.1m标高梁及3.76m标高楼面分别设置了后浇带,后浇带宽度均为800mm。后浇带设置如下:
S14#楼:1轴西侧2.0m处设置一道南北方向后浇带;A轴南侧(1轴-4轴)1.7m处设置一道东西方向后浇带;A轴东南侧(4轴-16轴)1.7m处设置一道后浇带;A轴东侧(16轴-25轴)1.7m处设置一道南北方向后浇带。
S15#楼:D轴西侧1.7米处设置一道南北方向后浇带;D轴西北侧(4轴-16轴)1.7m处设置一道后浇带;D轴北侧1.7米处设置一道东西方向后浇带;
S33#楼:A轴西侧(1轴-4轴)1.7m处设置一道南北方向后浇带;A轴西南侧(4轴-16轴)1.7m处设置一道后浇带;A轴南侧(16轴-38轴)1.7m处设置一道东西方向后浇带;
根据施工图纸设计要求后浇带在主体结构施工完毕后方可进行浇注。
二、工艺原理:
后浇带是结构全断开的,从受力角度来看,如果混凝土强度达到100%,结构体系由超静定结构变为了静定结构,受力情况也跟着发生了变化,这时,如拆除模板,后浇带两侧的梁、板端部有可能会下垂,甚至梁、板面根部开裂、破坏。但是如将后浇带看作施工缝,即在支设后浇带所在一跨梁板模板时,留设与后浇带同宽度的梁板模板不支设,先浇混凝土的模板拆除时,采用边拆模边换撑的方法,确保结构质量。
三、后浇带的模板施工
1、-0.1m标高基础梁后浇带模板安装
1.1、基础梁后浇带底模采用C15素混凝土浇筑,侧模采用竹胶板模板、60mm×80mm方木楞做排木,间距不大于200mm,周边采用Φ48mm×3.0mm钢管扣件紧固、支撑;由于其支撑在基土面上,应对基土平整夯实,满足承载力要求,并铺垫脚板。为了保证后浇混凝土与两侧混凝土结合密实, 后浇带部位模板采用整块木板制成,与两侧模板接缝位置设在后浇带两侧300mm以外,并组成独立的支撑体系,在两侧模板拆除时不能扰动该部位。
1.2、安装时方木背楞间隔尺寸要均匀,施工时严格按照尺寸间距进行施工,方木背楞安装要横平竖直,并且搭接要错开,不准都集中在同一个截面上搭接,模板在安装过程中要及时检查垂直度和模板的平整度,以便及时调整,保证模内截面尺寸符合设计要求。
2、3.76m标高楼面梁板后浇带模板安装
2.1、为确保结构支撑体系的安全,后浇带模板采用独立的支撑体系,与平台模板连接处断开,不影响平台模板的拆除。
2.2、模板支撑采用钢管支撑,后浇带梁下支撑钢管立杆搭设间距纵向为900mm,横向为700mm,后浇带板下支撑钢管立杆间距纵横向均为1000mm,支模架下脚离地200mm必须纵横搭设扫地杆,横杆搭设步距为1500mm,立杆下脚必须垫木方或木板,并支撑于坚实的基土上。模板支撑系统必须稳定牢固,且有足够的承载力。后浇带模板支撑示意图如下:
2.3、按照设计标高调整支柱的标高,然后安装龙骨,并拉线找平。梁板底至最上层水平管间距不得大于0.3米,调节螺栓外露长度不得大于0.2米。
2.4、先搭设梁部立杆,后搭平板立杆,再搭设纵横水平拉杆。
2.5、每紧固点紧固件均需备齐,所有紧固件必须扣紧,不得有松动,梁承重架横杆下须设双扣件。
2.6、整个承重架完成后,经复核轴线标高无误,再铺设龙骨排木,按制作好的分块在现场按序组装,先安装梁底模,再安装梁侧模,然后安装楼板模。
2.7、框架梁上口固定要牢固,梁底及上口要拉通线。
2.8、所有梁、平板模板在支模前必须及时进行清理,刷脱模剂。拼装时,接缝处缝隙用海绵条填实及胶带纸粘合,避免漏浆。
2.9、梁模板支模完成后及时进行技术复核,误差控制在以下范围内:轴线位移5mm,标高±5mm,相邻两板表面高低差2mm,表面平整度5mm,截面内部尺寸+4mm、-5mm。
2.10、施工缝:后浇带施工缝应尽量使用垂直条形模板支设,便利于拆除清理,同时拼缝必须严密,在钢筋部位应用手工锯正确拉出贯穿口,以便钢筋正确安装。
2.11、因后浇带设计宽度800mm,所用竹胶合板宽为1400mm,这样两侧各有300mm宽度,可确保后浇带两侧模板支撑拆除后有300mm宽钢筋砼受后浇带支撑体系支撑。后浇带龙骨与相邻板块断开,长度不得超过1500mm,以保证不影响两侧板块的模板拆除。
3、模板拆除
3.1、在支设后浇带处的模板时可以拆除后浇带两侧的模板,后浇带梁板在悬臂处底板模板的拆除顺序是:梁底模拆除→梁底支顶→顶板模拆除→顶板支顶。禁止梁、板同时拆除,再回顶。但在后浇带施工封闭前,后浇带处梁、板模板的支撑不得拆除,否则可能引起各部分结构的承载能力和稳定问题,同时后浇带跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全。并做好后浇带两侧的临时支护。 在拆模换撑时,更要注意后浇带附近的支护质量,防止在拆除模板过程中,由于支撑松动、移位等造成结构开裂。
3.2、后浇带砼的拆模必须严格执行《混凝土结构工程施工质量验收规范》(GB50204-2002)的有关条款规定,以同条件试块达到规定要求后经批准方可拆除。后浇带模板支撑体系必须待后浇带混凝土强度达到设计强度后,按由上向下顺序拆除。
3.3、模板工程作业组织,应遵循支模与拆模统由一个作业班组执行作业。其好处是,支模就考虑拆模的方便与安全,拆模时,人员熟知情况,易找拆模关键点位,对拆模进度、安全、模板及配件的保护都有利。
3.4、拆装模板的顺序和方法,应遵循先支后拆,后支先拆;先拆不承重的模板,后拆承重部分的模板;自上而下,支架先拆侧向支撑,后拆竖向支撑等原则。但拆除跨度较大的梁底模板时,应从跨中开始下调支柱顶翼托螺杆,然后向两端逐根下调,再做后续作业。拆除梁底摸支柱时,宜从跨中向两端作业。
3.5、已拆除模板及支架的结构,在混凝土达到设计强度等级后方允许承受全部使用荷载;当施工荷载所产生的效应比使用荷载的效应更不利时,必须经核算,加设临时支撑。
3.6、拆模施工要点:拆除模板支架部分水平拉杆和斜撑,以便作业,然后拆梁与楼板的连接角模及梁侧模板,以断开相连支撑相互依赖,以防引起不必要的连片倒塌。下调支柱顶托螺杆,用钢钎轻锹模板,或木锤轻击,拆下第一块,然后逐块逐段拆除。每块板拆下时,用人力托住传于地面,然后搬运出现场。
4、主要机具设备
铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板等。
5、劳动组织
经过培训的施工专业人员若干,其中放线工、木工、机械工及电工各若干。
为保证质量及进度,施工过程前对工人进行技术交底,按每天每人15平方米进行施工,同时安排专人进行安全、质量在现场检查管理。
6、质量标准
6.1、模板支撑、立柱位置应上下层对齐,并铺设垫板。
6.2、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。
6.3、模板的接槎不应漏浆,在浇筑混凝土前,模板内的杂物应清理干净,木模板应浇水湿润,但模板内不应有积水。
6.4、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,位置准确,且应安装牢固。
6.5、后浇带模板底模及其支架拆除时的混凝土强度应符合设计要求,当设计无具体要求时,混凝土强度应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)4.3.1条有关规定。
6.6、模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。
7、安全注意事项:
7.1、进入现场的施工作业人员必须接受三级安全教育,经考试合格后方可以参加施工操作。
7.2、作业人员必须严格执行遵守劳动保护规定,正确佩带和使用个人防护用品。
7.3、交叉作业时,要有可靠的防护措施,不得伤害他人,也避免被他人伤害。
7.4、任何作业人员不得擅自拆动施工现场的脚手架、防护设施、安全标志和警告牌,如必须拆动时须经施工负责人允许后方可。
7.5、拆除楼板顶时应一边支撑一边拆模板,禁止一次性拆完支撑。
7.6、登高作业时,各种配件应放在工具箱或工具袋中,严禁放在模板或脚手架上,各种工具应系在操作人员身上或放在工具袋中,不得掉落。
7.7、装拆模板时,上下要有人接应,随拆随运转,并应把活动的部件固定牢靠,严禁堆放在脚手板上和抛掷。
7.8、装拆施工时,除操作人员外,下面不得站人。高处作业时,操作人员要带安全带。
7.9、圆盘锯必须有护罩,分料尺柄有靠山,操作前应检查锯片是否上紧,锯盘有无裂口。
7.10、操作者应站在锯片一侧,手背不得跨越锯片。
7.11、木料应出锯片15CM以上,才能用手接,接时不得用手硬拉。
7.12、小于20CM的短料不得徒手上锯,应使用推棍。
7.13、超过锯片半径的木料,禁止上锯,截料应设截具。
7.14、手持电动锯时应按料厚度调整锯切深度,禁止架在腿上锯切。
7.15、锯片护罩必须完好,一批锯片连续断三个以上的其余不得使用。
8、现场文明施工:
8.1、建立现场文明施工管理体系,责任区划分明确,落实到人,管理必须到位。
8.2、对施工现场区域的划分要严格履行职责,定期进行检查。
8.3、现场所有材料、机具设施必须按平面图进行码放和设置。
8.4、各类材料、机具必须分码放整齐,并符合安全技术规范。
8.5、保持施工现场的道路畅通,排水设施良好,保护设施无冒、滴、漏现象。
8.6、保持场容整洁,做到活完料净,垃圾必须集中定点堆放,并加覆盖,做到每日清运。
8.7、保护成品及设施,不得乱涂乱画,严禁随地大小便,做到文明施工。
8.8、作业人员不得随意抛撒施工垃圾、随意乱排污水,人为造成环境的污染。
8.9、防止施工噪音污染:
8.9.1、严格按照夜间、白天施工噪音控制标准控制作业。
8.9.2、合理安排作业时间,尽量避免夜间施工。
8.9.3、严格控制强噪声作业,对电锯等强噪声设备,以隔音棚封闭、遮挡,实现降噪。
8.9.4、作业人员除必须执行作业时间限制以外,在作业过程中应自觉减少和消除噪音。
8.9.5、作业人员要文明施工,个人行为要适应企业形象管理要求。
