收藏 分销(赏)

CA砌体工程技术交底最终版.doc

上传人:s4****5z 文档编号:8657447 上传时间:2025-02-24 格式:DOC 页数:7 大小:91.50KB
下载 相关 举报
CA砌体工程技术交底最终版.doc_第1页
第1页 / 共7页
CA砌体工程技术交底最终版.doc_第2页
第2页 / 共7页
点击查看更多>>
资源描述

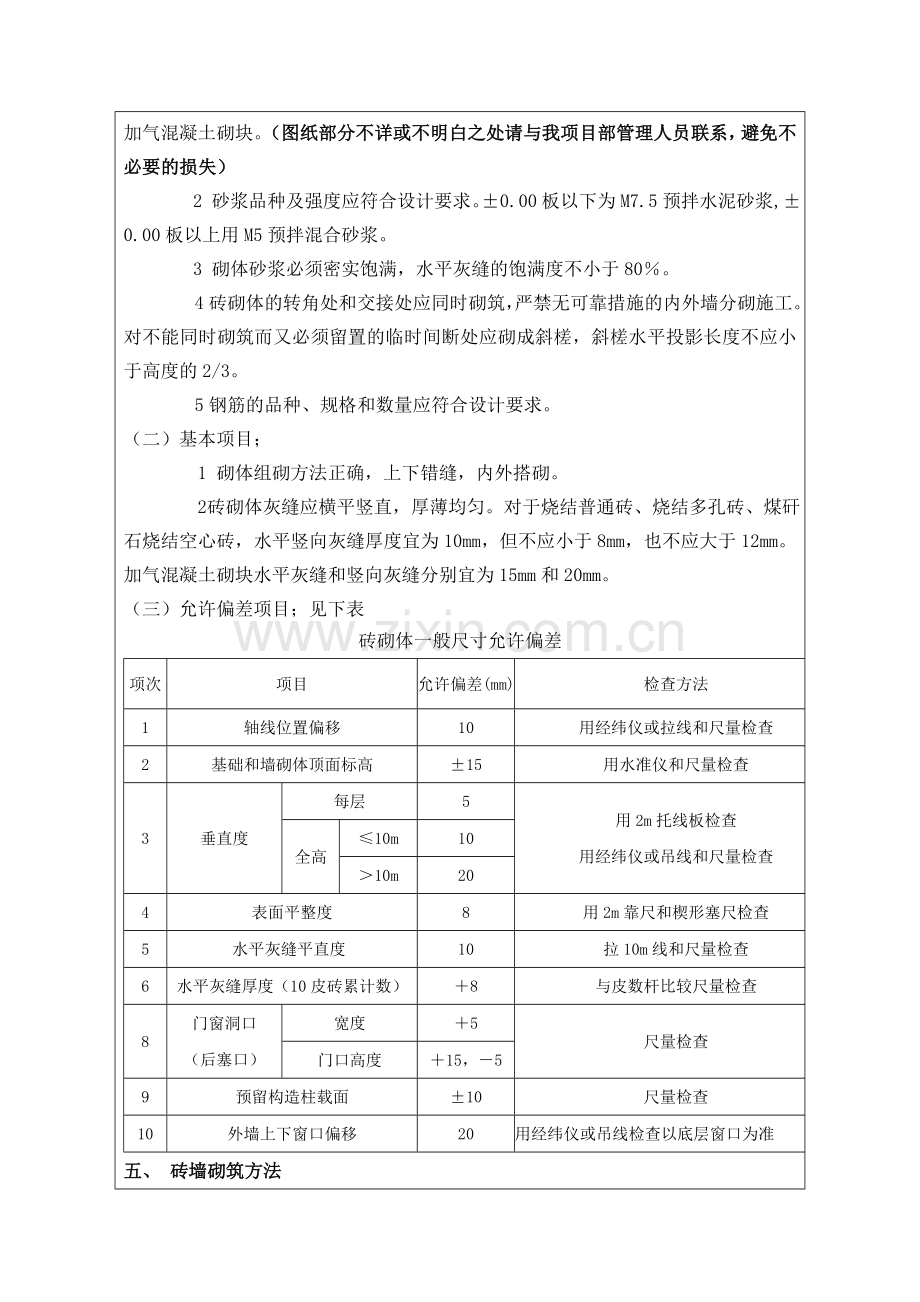

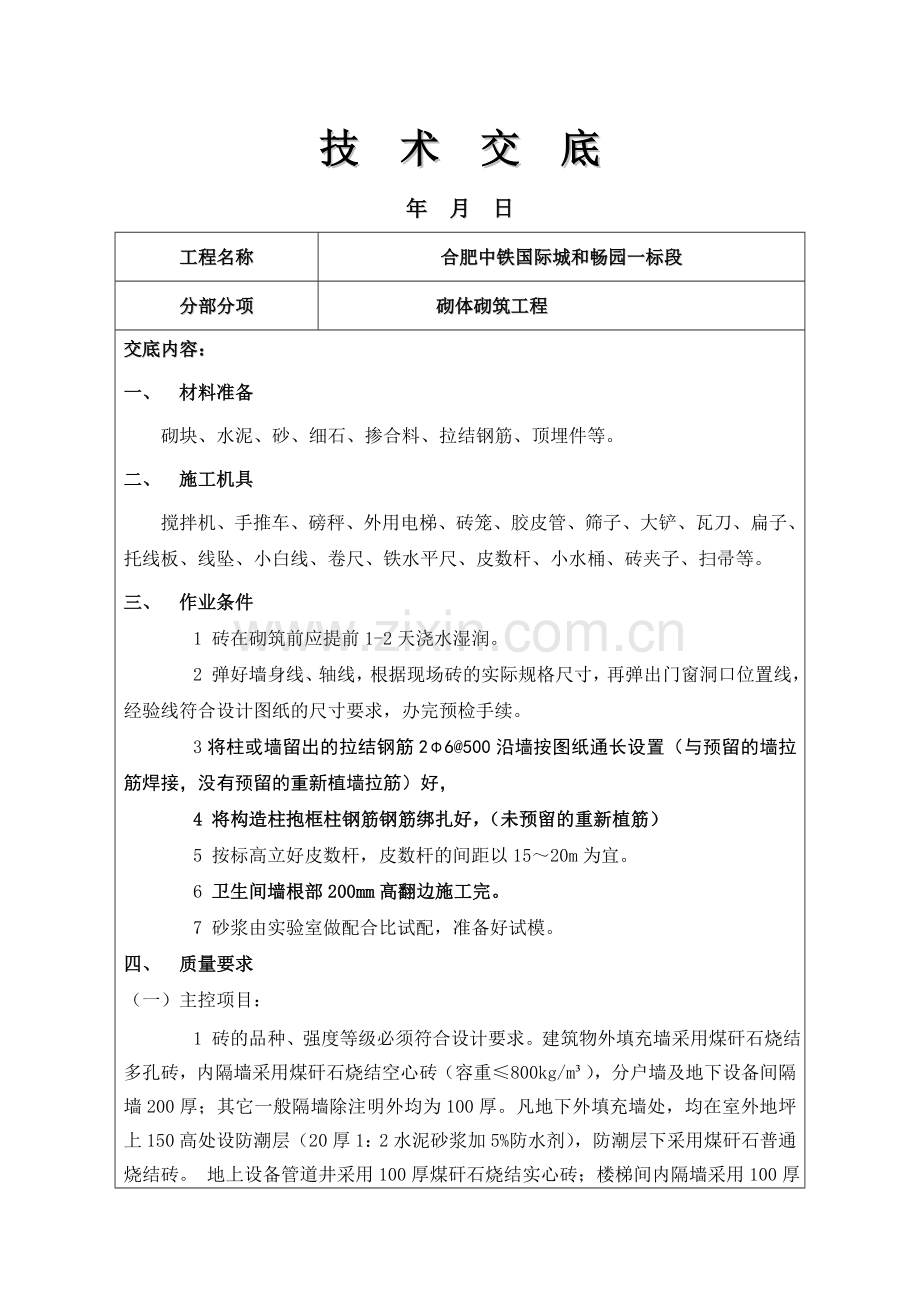

技 术 交 底 年 月 日 工程名称 合肥中铁国际城和畅园一标段 分部分项 砌体砌筑工程 交底内容: 一、 材料准备 砌块、水泥、砂、细石、掺合料、拉结钢筋、顶埋件等。 二、 施工机具 搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。 三、 作业条件 1 砖在砌筑前应提前1-2天浇水湿润。 2 弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。 3将柱或墙留出的拉结钢筋2Φ6@500沿墙按图纸通长设置(与预留的墙拉筋焊接,没有预留的重新植墙拉筋)好, 4 将构造柱抱框柱钢筋钢筋绑扎好,(未预留的重新植筋) 5 按标高立好皮数杆,皮数杆的间距以15~20m为宜。 6 卫生间墙根部200mm高翻边施工完。 7 砂浆由实验室做配合比试配,准备好试模。 四、 质量要求 (一)主控项目: 1 砖的品种、强度等级必须符合设计要求。建筑物外填充墙采用煤矸石烧结多孔砖,内隔墙采用煤矸石烧结空心砖(容重≤800kg/m³),分户墙及地下设备间隔墙200厚;其它一般隔墙除注明外均为100厚。凡地下外填充墙处,均在室外地坪上150高处设防潮层(20厚1:2水泥砂浆加5%防水剂),防潮层下采用煤矸石普通烧结砖。 地上设备管道井采用100厚煤矸石烧结实心砖;楼梯间内隔墙采用100厚加气混凝土砌块。(图纸部分不详或不明白之处请与我项目部管理人员联系,避免不必要的损失) 2 砂浆品种及强度应符合设计要求。±0.00板以下为M7.5预拌水泥砂浆,±0.00板以上用M5预拌混合砂浆。 3 砌体砂浆必须密实饱满,水平灰缝的饱满度不小于80%。 4砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。 5钢筋的品种、规格和数量应符合设计要求。 (二)基本项目; 1 砌体组砌方法正确,上下错缝,内外搭砌。 2 砖砌体灰缝应横平竖直,厚薄均匀。对于烧结普通砖、烧结多孔砖、煤矸石烧结空心砖,水平竖向灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm。加气混凝土砌块水平灰缝和竖向灰缝分别宜为15mm和20mm。 (三)允许偏差项目;见下表 砖砌体一般尺寸允许偏差 项次 项目 允许偏差(mm) 检查方法 1 轴线位置偏移 10 用经纬仪或拉线和尺量检查 2 基础和墙砌体顶面标高 ±15 用水准仪和尺量检查 3 垂直度 每层 5 用2m托线板检查 用经纬仪或吊线和尺量检查 全高 ≤10m 10 >10m 20 4 表面平整度 8 用2m靠尺和楔形塞尺检查 5 水平灰缝平直度 10 拉10m线和尺量检查 6 水平灰缝厚度(10皮砖累计数) +8 与皮数杆比较尺量检查 8 门窗洞口 (后塞口) 宽度 +5 尺量检查 门口高度 +15,-5 9 预留构造柱载面 ±10 尺量检查 10 外墙上下窗口偏移 20 用经纬仪或吊线检查以底层窗口为准 五、 砖墙砌筑方法 工艺流程:施工准备→砖浇水→砂浆搅拌→砌墙→验收 1 砌块排列时,必须根据设计图纸和砌块尺寸、垂直灰缝的宽度水平灰缝的厚度等计算砌块的皮数和排列,以保证砌体的尺寸。砌筑前,先根据砖墙位置弹出墙身轴线及边线,开始砌筑时先要进行摆砖排出灰缝宽度,摆砖时应注意门窗位置,砖垛等对灰缝的影响,同时要考虑窗间墙的组砌方法,以及七分头砖、半砖等砌在何处为好,务使各皮砖的竖缝相互错开。 2砌筑采用一顺一丁的形式。 3 砌体施工前,应先将基底清理干净。基底用砂浆找平,砖砌体组砌方法应正确,上、下错缝,灰缝厚度符合规范要求,横平竖直,厚薄均匀。灰缝应饱满,水平缝饱满度≥80%,竖缝不得有透明缝、瞎缝、假缝。同时应采用Φ8的钢筋弯钩对灰缝随砌随钩,保持灰缝光滑密实。 4外墙的灰缝一定要饱满,以防日后渗水。在工程质量控制上一定要砂浆饱满,不得有漏缝,砖要上下错开搭接,不得有通缝。 5 砌筑时非承重空心砖墙,其底部先砌3皮实心砖,在门洞口两侧一砖范围内,采用实心砖砌筑。 6填充墙砌至接近梁底、板底时,应留有30~80mm的空隙,用细石混凝土加膨胀剂塞实。 7宽度小于1米的窗间墙,应选用整砖砌筑。 8木门与墙体的固定可预埋木砖,每侧设四个连墙点,其中上下的连墙点距门端部180mm,中间均匀布置,木砖用沥青油浸泡作防腐处理;也可采用预埋砼的办法,以后通过在砼块上钻孔,塞紧小园木钉的方法固定铁钉。 9门窗过梁采用现浇方式施工,过梁底部的模板,应在灰缝砂浆强度超过设计强度50%时,方可拆除。 10 砖砌体施工临时间断处补砌时,尽量留斜槎,无法留斜槎时,应留阳直槎。接槎处表面应清理干净,浇水湿润,并填实砂浆,保持灰缝平直。 11 构造柱、抱框柱与墙体的连接处应砌成马牙槎,马牙槎先退后进,并“五进五出”。 砌块墙体构造柱的平面位置见建筑图,如建筑图未表示时,按如下要求设置: a)纵横墙交接处;b)内墙及实墙面外墙每隔4m;c)门窗洞口两侧设抱框立柱,也可用构造柱代替。构造柱、抱框立柱断面及配筋如下: a)构造柱截面:墙交接处,墙厚乘墙厚; 墙中部位置,墙厚X180mm。构造柱配筋:纵筋410 ,箍筋Φ6@200。 c)抱框立柱断面:墙厚X100mm。抱框立柱配筋:纵筋210,水平S形筋6@200,构造柱按马牙槎形状贴双面胶带,再合模板,加固完成后浇筑混凝土,避免混凝土污染墙体。 12、在窗台标高处设置钢筋混凝土板带,板带的混凝土强度等级不应小于C20,厚度不小于80mm,纵向配筋不宜少于3Ø8mm,嵌入窗间墙内不小于600mm。 13、电梯井壁除剪力墙外的墙体中设圈梁,电梯井圈梁混凝土强度等级为C20,圈梁截面为墙宽*350,纵筋纵筋412,箍筋φ6@200,圈梁具体位置按厂家图纸要求设置。 14、窗台的高度卫生间为900高,其余窗台高度参墙身大样和立面图。 15、 冬期施工的砌体的外墙除应符合相关规范要求外,还应满足以下要求: (1). 砌筑工程的冬期施工应优先选用外加剂法,且宜将砂浆强度等级按常温施工的强度等级提高一级。围护外墙不宜冬期施工,如因特殊情况,应有相应保温措施。   (2). 拌合砂浆应采用两步投料法,水温不得超过80℃(一般40℃为宜),砂浆出罐温度不得超过40℃,使用温度不应低于5℃。 (3). 拌制砂浆用砂不得含有冰块和大于10mm的冻结块;砌筑时不准随意往砂浆内加热水,砂浆应随拌随用,不应积存,以免冻结降低砌体强度。 (4). 砖在砌筑前,应清除冰霜,遇水浸泡后受冻的砖不能使用;砂浆宜采用普通硅酸盐水泥拌制;石灰膏应防止受冻,如遭冻结,应经融化后,方可使用;拌制砂浆用的砂,不得含有冰块。 (5). 砌体工程施工时,砂浆稠度应适当加大,一般可控制在约10—12mm;视气温和日照情况,砌体用砖块可少量浇水湿润,浇水不宜过多,且随浇随用,砖表面不得有游离水。在气温低于、等于0℃条件下砌筑时,可不浇水,但必须增大砂浆稠度。砌筑时应注意砌体与砂浆的挤揉。 (6). 冬期施工中,应调整作息时间,砌筑在日出后两小时进行,日落前两小时休工,每日砌筑高度不宜超过1.2m,做好覆盖保温工作。 (7). 冬期施工砂浆试块的留置,除应按常温规定要求外,尚应增加不少于1组与砌体同条件养护的试块,测试检验砂浆强度。 (8). 外墙面施工操作环境温度不应低于5°C。 六、砌筑时应注意的事项 (一)技术注意事项 1 排列时,应尽可能采用主规格、大规格和工厂生产的标准规格砌块,少用或不用异形规格砌块。 2 外墙转角处和纵横墙交接处的砌块应分皮咬槎、交错搭砌。 3 砌体的上下皮砌块应互相错缝搭砌,搭接长度不宜小于砌块长度的三分之一。 4砌体的垂直缝与窗洞口边线要避免同缝。 5 外墙灰缝一定要严格控制质量。 6 凡砌体中需固定门窗或其他构件、以及搁置过梁、搁板等部位,应尽量采用大规格和规则整齐的砌块砌筑,不得使用零星砌块砌筑。 7 施工时先砌墙体,后浇捣构造柱的砼。构造柱的砼骨料的粒径不宜大于20mm,砼坍落度宜为50-70mm。 8墙身砌体高度超过1.2m以上时,应搭设脚手架。 9 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同块脚手板上的操作人员不应超过2人。 (二)安全注意事项 1在楼层施工时,堆放机具、砖块等物品不得超过使用荷载。 2不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠架一层。 3 砍砖时应面向内打,注意碎砖跳出伤人。 4 如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,致使砌体倒塌。 5 在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须配戴安全帽。 七、成品保护措施 1砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分开堆放。 2砌体墙上不得放脚手架排木,防止发生事故。 3砌体在墙上支撑圈梁模板时,防止撞动最上一皮砖。 4 支完模板后,保持模内清洁,防止掉入砖头、石子、木屑等杂物。 5墙体的拉结钢筋、框架结构柱预留锚固筋及各种预埋件、各种预埋管线等,均要注意保护,严禁任意拆改或损坏。 6砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。 7在吊放操作平台脚手架或安装模板、搬运材料时,防止碰撞已砌筑完成的墙体。 8 预留有孔洞的墙面,要用与原墙相同规格和色泽的砖嵌砌严密,不留痕迹。 9 垂宜运输的外用龙门架进料口周围,用塑料纺织布或木板等遮盖、保持墙面清洁。 八、职业健康、安全文明施工 1分部分项工程施工前必须进行安全、技术交底,并通知监理旁站。 2 教育到位:(1)、新进场工人必须接受入场教育,三级教育,签订个人安全生产责任合同。(2)、工长(施工员)在下达任务的同时对施工作业所的安全防护投施及针对性的安全操作规程,注意事项进行全面的安全技术交底,交底双方履行签字手续。(3)、班组长搞好班前活动,落实好个人安全生产责任制。 3责任到位:生产协调会上,施工员在汇报工作的同时,必须汇报所负责段面的安全生产情况;安全员必须汇报每日的现场巡查情况,对提出的隐患落实“三宝”整改。 4砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。 5 进入现场必须戴安全帽,高空作业必须戴安全带,严禁酒后作业,严禁穿拖鞋进入现场。 6现场临时用电、动力、照明一律采用橡皮电缆软线,并由维修电工接线,其他人员严禁乱拉电线,用电配箱一律采用安全配电箱统一管理。使用电动机具一定要有漏电保护装置和良好的接地。 7施工现场临时采用强光照明时,必须固定在3米以上的木架或墙架上,如必须拖到地面上,要经常移动的强光灯,必须底脚稳定,铁壳四周及手提把柄要有良好的绝缘装置,玻璃灯泡表面要装铅丝防护罩壳,并有良好接地装置。 8 使用“A”字扶梯,扶梯脚必须用橡皮包好,中间加铁链或绳子拉牢,使用时要摆稳,上下扶梯时防止断挡及滑下跌伤,仰角不得小于60度。 9下班前必须拉掉电源开关,使各种机械处在无电源状态,凡是在当天动火的地区,班后要检查余火,无问题时方可离开现场。 10 施工场地保持清洁,建筑垃圾及废料及时清理到指定地点堆放,工完场清,保证施工场地的清洁和施工道路的畅通。 11抓好文明施工的宣传和落实工作,教育职工自觉遵守文明施工守则,开展群众性的建文明工地活动。 12 遵守安徽省及合肥市有关环卫、市容场容管理的规定,按照《现场文明施工细则》加强现场文明施工管理。 技术负责人: 年 月 日 施工员: 年 月 日 班组: 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
