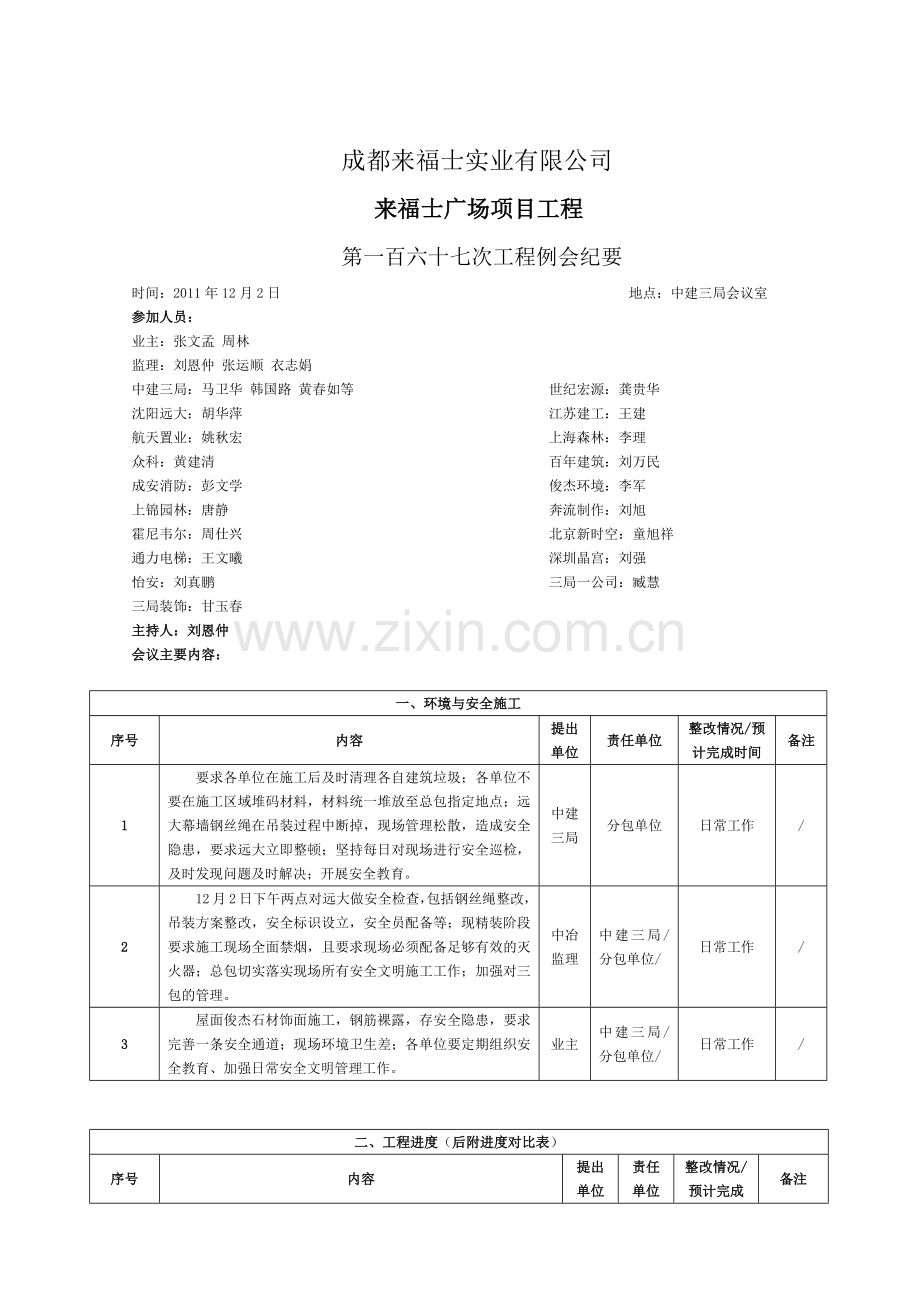

成都来福士实业有限公司
来福士广场项目工程
第一百六十七次工程例会纪要
时间:2011年12月2日 地点:中建三局会议室
参加人员:
业主:张文孟 周林
监理:刘恩仲 张运顺 衣志娟
中建三局:马卫华 韩国路 黄春如等 世纪宏源:龚贵华
沈阳远大:胡华萍 江苏建工:王建
航天置业:姚秋宏 上海森林:李理
众科:黄建清 百年建筑:刘万民
成安消防:彭文学 俊杰环境:李军
上锦园林:唐静 奔流制作:刘旭
霍尼韦尔:周仕兴 北京新时空:童旭祥
通力电梯:王文曦 深圳晶宫:刘强
怡安:刘真鹏 三局一公司:臧慧
三局装饰:甘玉春
主持人:刘恩仲
会议主要内容:
一、环境与安全施工
序号
内容
提出单位
责任单位
整改情况/预计完成时间
备注
1
要求各单位在施工后及时清理各自建筑垃圾;各单位不要在施工区域堆码材料,材料统一堆放至总包指定地点;远大幕墙钢丝绳在吊装过程中断掉,现场管理松散,造成安全隐患,要求远大立即整顿;坚持每日对现场进行安全巡检,及时发现问题及时解决;开展安全教育。
中建三局
分包单位
日常工作
/
2
12月2日下午两点对远大做安全检查,包括钢丝绳整改,吊装方案整改,安全标识设立,安全员配备等;现精装阶段要求施工现场全面禁烟,且要求现场必须配备足够有效的灭火器;总包切实落实现场所有安全文明施工工作;加强对三包的管理。
中冶监理
中建三局/分包单位/
日常工作
/
3
屋面俊杰石材饰面施工,钢筋裸露,存安全隐患,要求完善一条安全通道;现场环境卫生差;各单位要定期组织安全教育、加强日常安全文明管理工作。
业主
中建三局/分包单位/
日常工作
/
二、工程进度(后附进度对比表)
序号
内容
提出单位
责任单位
整改情况/预计完成时间
备注
1

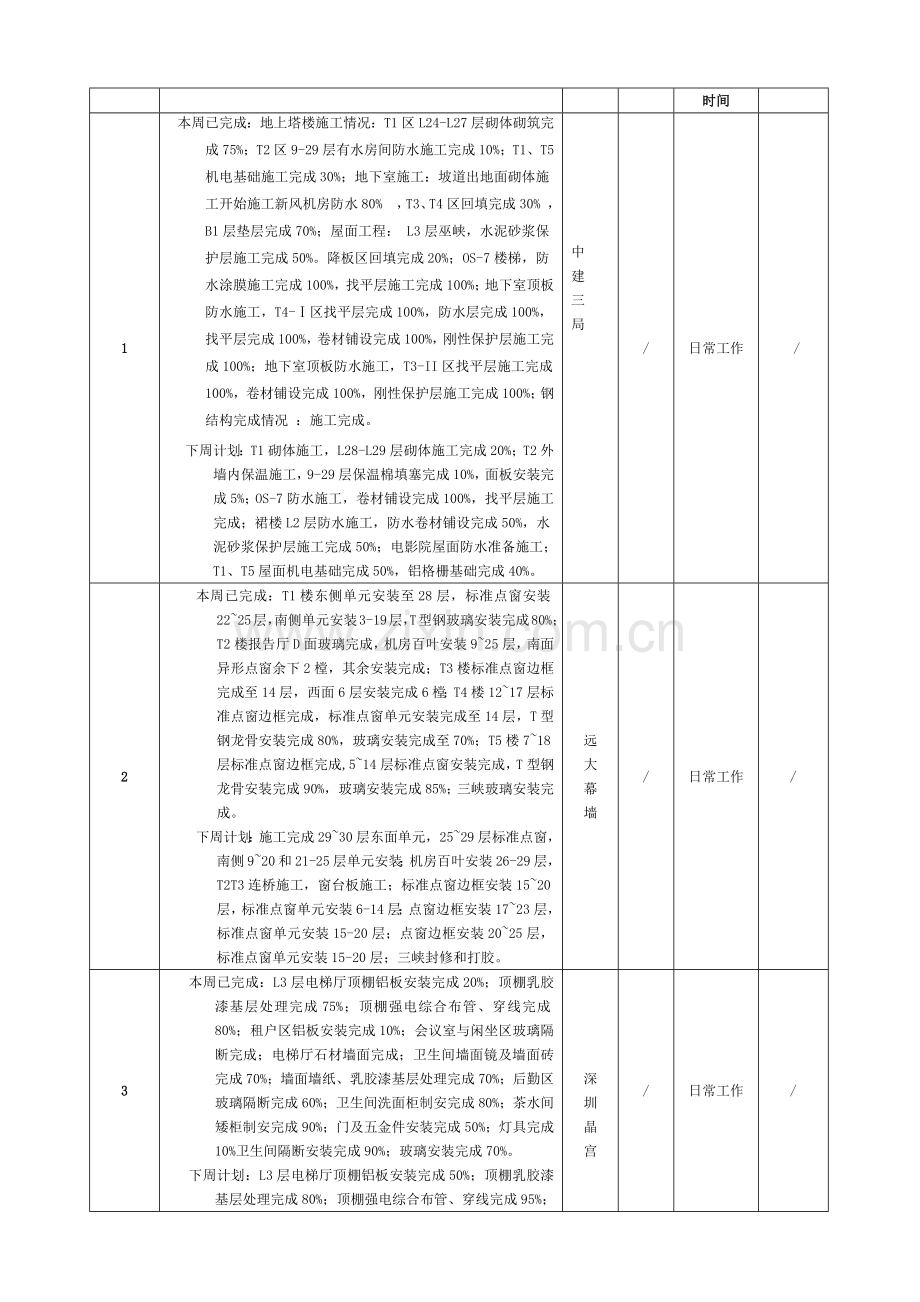

本周已完成:地上塔楼施工情况:T1区L24-L27层砌体砌筑完成75%;T2区9-29层有水房间防水施工完成10%;T1、T5机电基础施工完成30%;地下室施工:坡道出地面砌体施工开始施工新风机房防水80% ,T3、T4区回填完成30% ,B1层垫层完成70%;屋面工程: L3层巫峡,水泥砂浆保护层施工完成50%。降板区回填完成20%;OS-7楼梯,防水涂膜施工完成100%,找平层施工完成100%;地下室顶板防水施工,T4-Ⅰ区找平层完成100%,防水层完成100%,找平层完成100%,卷材铺设完成100%,刚性保护层施工完成100%;地下室顶板防水施工,T3-II区找平层施工完成100%,卷材铺设完成100%,刚性保护层施工完成100%;钢结构完成情况 :施工完成。
下周计划:T1砌体施工,L28-L29层砌体施工完成20%;T2外墙内保温施工,9-29层保温棉填塞完成10%,面板安装完成5%;OS-7防水施工,卷材铺设完成100%,找平层施工完成;裙楼L2层防水施工,防水卷材铺设完成50%,水泥砂浆保护层施工完成50%;电影院屋面防水准备施工;T1、T5屋面机电基础完成50%,铝格栅基础完成40%。
中
建
三
局
/
日常工作
/
2
本周已完成:T1楼东侧单元安装至28层,标准点窗安装22~25层,南侧单元安装3-19层,T型钢玻璃安装完成80%;T2楼报告厅D面玻璃完成,机房百叶安装9~25层,南面异形点窗余下2樘,其余安装完成;T3楼标准点窗边框完成至14层,西面6层安装完成6樘;T4楼12~17层标准点窗边框完成,标准点窗单元安装完成至14层,T型钢龙骨安装完成80%,玻璃安装完成至70%;T5楼7~18层标准点窗边框完成,5~14层标准点窗安装完成,T型钢龙骨安装完成90%,玻璃安装完成85%;三峡玻璃安装完成。
下周计划:施工完成29~30层东面单元,25~29层标准点窗,南侧9~20和21-25层单元安装;机房百叶安装26-29层,T2T3连桥施工,窗台板施工;标准点窗边框安装15~20层,标准点窗单元安装6-14层;点窗边框安装17~23层,标准点窗单元安装15-20层;点窗边框安装20~25层,标准点窗单元安装15-20层;三峡封修和打胶。
远
大
幕
墙
/
日常工作
/
3
本周已完成:L3层电梯厅顶棚铝板安装完成20%;顶棚乳胶漆基层处理完成75%;顶棚强电综合布管、穿线完成80%;租户区铝板安装完成10%;会议室与闲坐区玻璃隔断完成;电梯厅石材墙面完成;卫生间墙面镜及墙面砖完成70%;墙面墙纸、乳胶漆基层处理完成70%;后勤区玻璃隔断完成60%;卫生间洗面柜制安完成80%;茶水间矮柜制安完成90%;门及五金件安装完成50%;灯具完成10%卫生间隔断安装完成90%;玻璃安装完成70%。
下周计划:L3层电梯厅顶棚铝板安装完成50%;顶棚乳胶漆基层处理完成80%;顶
