千里山LNG液化天然气项目监督检查中存在的问题

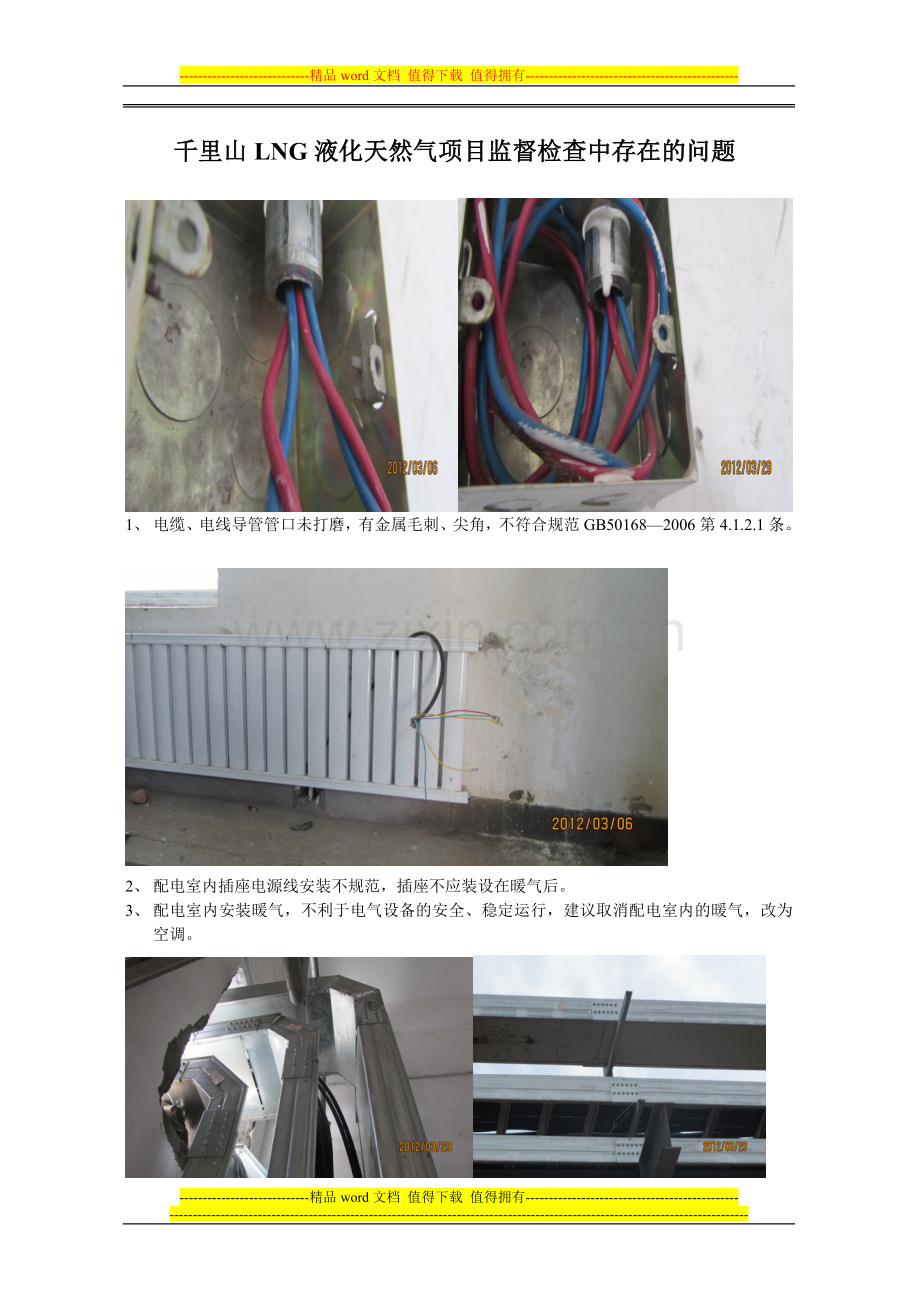

1、 电缆、电线导管管口未打磨,有金属毛刺、尖角,不符合规范GB50168—2006第4.1.2.1条。
2、 配电室内插座电源线安装不规范,插座不应装设在暖气后。
3、 配电室内安装暖气,不利于电气设备的安全、稳定运行,建议取消配电室内的暖气,改为空调。
4、电缆桥架连接处应跨接接地线。
4、 配管、穿线不规范,此处应预埋接线盒或配电箱。
5、 电动机底座、外壳未安装接地线,不符合规范GB50169—2006第3.1.1.1条。
6、 电缆桥架内未敷设镀锌扁铁接地线。
7、 210变温吸附界区地坪基层砂加石被掏空,会造成地坪永久质量缺陷。
8、螺栓单帽
9、螺栓未加保护套
10、螺栓单帽
11、螺栓不配套
12、螺栓单帽,未加垫片。
13、螺栓、垫铁不规范。
14、设备安装滑动支座装反了。
15、管线无支撑。
16、管线安装支撑不规范
17、支撑不规范
18、表接头下面管线连接处未开孔
19、不锈钢系统碳钢阀门、螺栓
20、压缩机内部焊接药皮(隐患)
21、压力表未校验
22、拼接十字峰
23、仪表控制阀未按要求保护保护
24、焊缝过烧
25、焊缝内部未焊
26、换热器滑动端螺栓位置不对,无滑动余量
27、焊条未烘烤
