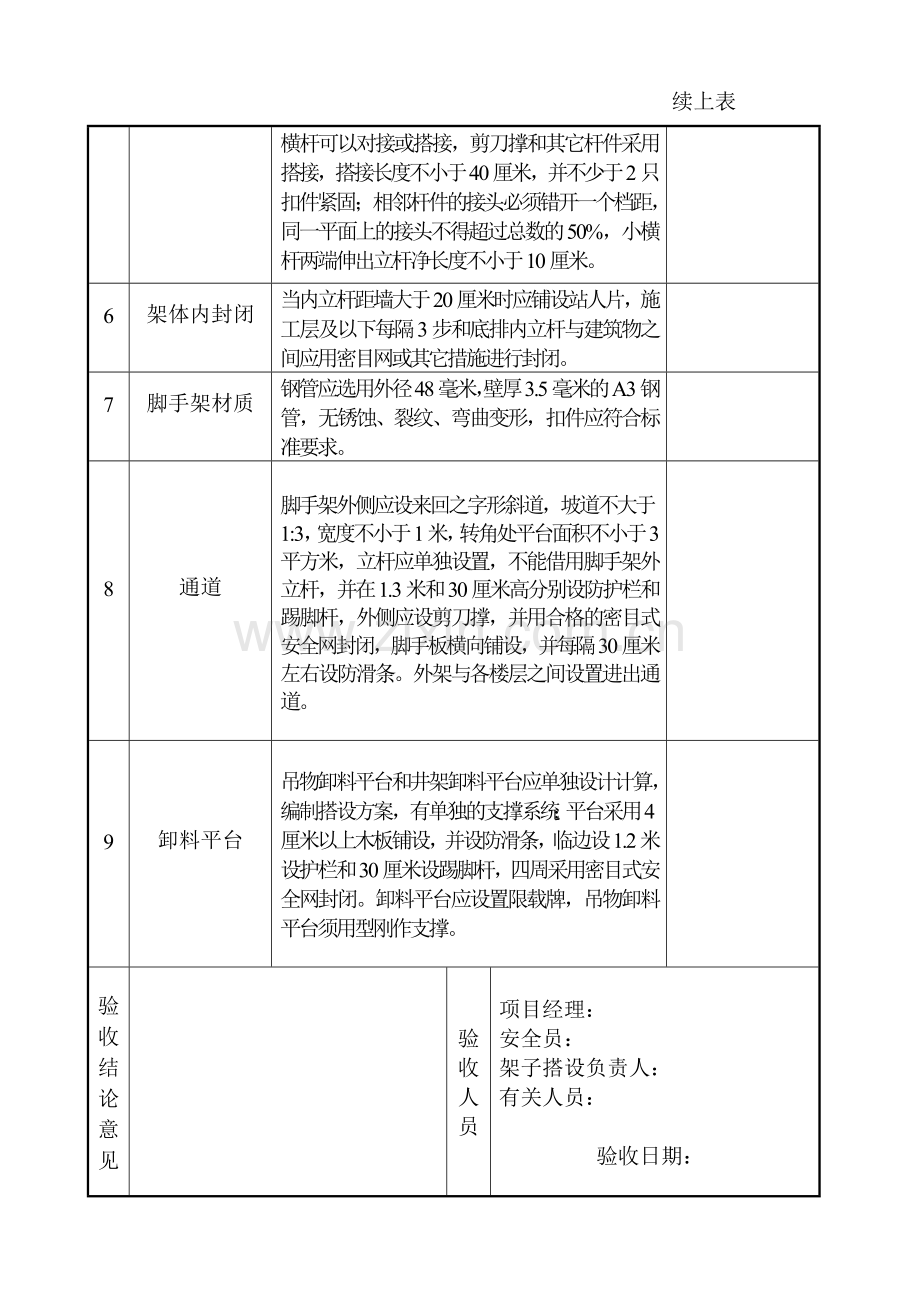

落地式外脚手架搭设技术要求验收表 施工单位:华丰建设股份有限公司 工程名称: 苏泊尔发展大厦 验收部位: 主楼1层外架 序号 验收项目 技 术 要 求 验收结果 1 立杆基础 基础平整夯实、硬化,落地立杆垂直稳放在砼地坪、砼预制块、金属底座上,并设纵横向扫地杆,外侧设置20×20厘米的排水沟,并在外侧设80厘米宽以上的砼路面。 2 架体与建 筑物拉结 脚手架与建筑物采用刚性拉结,按水平方向不大于7米,垂直方向不大于4米设一拉结点,转角1米内和顶部80厘米内加密。 3 立杆间距 与剪刀撑 脚手架底部(排)高度不大于2米,其余不大于1.8米,立杆纵距不大于1.8米,横距不大于1.5。如搭设高度超过25米须采用双立杆或缩小间距;如超过50米应进行专门设计计算。脚手架外侧从端头开始按水平距离不大于9米,角度在45-60上下左右连续设置剪刀撑腰并延伸到顶部大横杆以上。 4 脚手架与 防护栏杆 25米以下脚手架:顶层、底层、操作层及操作层上下必须满铺,中间至少满铺满铺一层;25米以上架子应层层满铺;脚手架应横向铺设,用不细于18号铅丝双股并联4点绑扎;脚手架外侧应用标准密目网全封闭,用不细于18号铅丝双股并联绑扎在外立杆内侧;脚手架从第二步起须在1.2米和30厘米高设同质材料的防护栏杆和踢脚杆,脚手架内侧如遇门窗洞也应设防护栏杆,脚手架外立杆高于檐口1米-1.5米。 5 杆件搭接 立杆必须采用对接(顶排立杆可以搭接),大 续下表 续上表 横杆可以对接或搭接,剪刀撑和其它杆件采用搭接,搭接长度不小于40厘米,并不少于2只扣件紧固;相邻杆件的接头必须错开一个档距,同一平面上的接头不得超过总数的50%,小横杆两端伸出立杆净长度不小于10厘米。 6 架体内封闭 当内立杆距墙大于20厘米时应铺设站人片,施工层及以下每隔3步和底排内立杆与建筑物之间应用密目网或其它措施进行封闭。 7 脚手架材质 钢管应选用外径48毫米,壁厚3.5毫米的A3钢管,无锈蚀、裂纹、弯曲变形,扣件应符合标准要求。 8 通道 脚手架外侧应设来回之字形斜道,坡道不大于1:3,宽度不小于1米,转角处平台面积不小于3平方米,立杆应单独设置,不能借用脚手架外立杆,并在1.3米和30厘米高分别设防护栏和踢脚杆,外侧应设剪刀撑,并用合格的密目式安全网封闭,脚手板横向铺设,并每隔30厘米左右设防滑条。外架与各楼层之间设置进出通道。 9 卸料平台 吊物卸料平台和井架卸料平台应单独设计计算,编制搭设方案,有单独的支撑系统;平台采用4厘米以上木板铺设,并设防滑条,临边设1.2米设护栏和30厘米设踢脚杆,四周采用密目式安全网封闭。卸料平台应设置限载牌,吊物卸料平台须用型刚作支撑。 验收结论意见 验收人员 项目经理: 安全员: 架子搭设负责人: 有关人员: 验收日期: 落地式外脚手架搭设技术要求验收表 施工单位:华丰建设股份有限公司工程名称:苏泊尔发展大厦验收部位:主楼一层落地4~6步 序号 验收项目 技 术 要 求 验收结果 1 立杆基础 基础平整夯实、硬化,落地立杆垂直稳放在砼地坪、砼预制块、金属底座上,并设纵横向扫地杆,外侧设置20×20厘米的排水沟,并在外侧设80厘米宽以上的砼路面。 2 架体与建 筑物拉结 脚手架与建筑物采用刚性拉结,按水平方向不大于7米,垂直方向不大于4米设一拉结点,转角1米内和顶部80厘米内加密。 3 立杆间距 与剪刀撑 脚手架底部(排)高度不大于2米,其余不大于1.8米,立杆纵距不大于1.8米,横距不大于1.5。如搭设高度超过25米须采用双立杆或缩小间距;如超过50米应进行专门设计计算。脚手架外侧从端头开始按水平距离不大于9米,角度在45-60上下左右连续设置剪刀撑腰并延伸到顶部大横杆以上。 4 脚手架与 防护栏杆 25米以下脚手架:顶层、底层、操作层及操作层上下必须满铺,中间至少满铺满铺一层;25米以上架子应层层满铺;脚手架应横向铺设,用不细于18号铅丝双股并联4点绑扎;脚手架外侧应用标准密目网全封闭,用不细于18号铅丝双股并联绑扎在外立杆内侧;脚手架从第二步起须在1.2米和30厘米高设同质材料的防护栏杆和踢脚杆,脚手架内侧如遇门窗洞也应设防护栏杆,脚手架外立杆高于檐口1米-1.5米。 5 杆件搭接 立杆必须采用对接(顶排立杆可以搭接),大 续下表 续上表 横杆可以对接或搭接,剪刀撑和其它杆件采用搭接,搭接长度不小于40厘米,并不少于2只扣件紧固;相邻杆件的接头必须错开一个档距,同一平面上的接头不得超过总数的50%,小横杆两端伸出立杆净长度不小于10厘米。 6 架体内封闭 当内立杆距墙大于20厘米时应铺设站人片,施工层及以下每隔3步和底排内立杆与建筑物之间应用密目网或其它措施进行封闭。 7 脚手架材质 钢管应选用外径48毫米,壁厚3.5毫米的A3钢管,无锈蚀、裂纹、弯曲变形,扣件应符合标准要求。 8 通道 脚手架外侧应设来回之字形斜道,坡道不大于1:3,宽度不小于1米,转角处平台面积不小于3平方米,立杆应单独设置,不能借用脚手架外立杆,并在1.3米和30厘米高分别设防护栏和踢脚杆,外侧应设剪刀撑,并用合格的密目式安全网封闭,脚手板横向铺设,并每隔30厘米左右设防滑条。外架与各楼层之间设置进出通道。 9 卸料平台 吊物卸料平台和井架卸料平台应单独设计计算,编制搭设方案,有单独的支撑系统;平台采用4厘米以上木板铺设,并设防滑条,临边设1.2米设护栏和30厘米设踢脚杆,四周采用密目式安全网封闭。卸料平台应设置限载牌,吊物卸料平台须用型刚作支撑。 验收结论意见 验收人员 项目经理: 安全员: 架子搭设负责人: 有关人员: 验收日期: 落地式外脚手架搭设技术要求验收表 施工单位:华丰建设股份有限公司工程名称:苏泊尔发展大厦验收部位:主楼一层落地7~9步 序号 验收项目 技 术 要 求 验收结果 1 立杆基础 基础平整夯实、硬化,落地立杆垂直稳放在砼地坪、砼预制块、金属底座上,并设纵横向扫地杆,外侧设置20×20厘米的排水沟,并在外侧设80厘米宽以上的砼路面。 2 架体与建 筑物拉结 脚手架与建筑物采用刚性拉结,按水平方向不大于7米,垂直方向不大于4米设一拉结点,转角1米内和顶部80厘米内加密。 3 立杆间距 与剪刀撑 脚手架底部(排)高度不大于2米,其余不大于1.8米,立杆纵距不大于1.8米,横距不大于1.5。如搭设高度超过25米须采用双立杆或缩小间距;如超过50米应进行专门设计计算。脚手架外侧从端头开始按水平距离不大于9米,角度在45-60上下左右连续设置剪刀撑腰并延伸到顶部大横杆以上。 4 脚手架与 防护栏杆 25米以下脚手架:顶层、底层、操作层及操作层上下必须满铺,中间至少满铺满铺一层;25米以上架子应层层满铺;脚手架应横向铺设,用不细于18号铅丝双股并联4点绑扎;脚手架外侧应用标准密目网全封闭,用不细于18号铅丝双股并联绑扎在外立杆内侧;脚手架从第二步起须在1.2米和30厘米高设同质材料的防护栏杆和踢脚杆,脚手架内侧如遇门窗洞也应设防护栏杆,脚手架外立杆高于檐口1米-1.5米。 5 杆件搭接 立杆必须采用对接(顶排立杆可以搭接),大 续下表 续上表 横杆可以对接或搭接,剪刀撑和其它杆件采用搭接,搭接长度不小于40厘米,并不少于2只扣件紧固;相邻杆件的接头必须错开一个档距,同一平面上的接头不得超过总数的50%,小横杆两端伸出立杆净长度不小于10厘米。 6 架体内封闭 当内立杆距墙大于20厘米时应铺设站人片,施工层及以下每隔3步和底排内立杆与建筑物之间应用密目网或其它措施进行封闭。 7 脚手架材质 钢管应选用外径48毫米,壁厚3.5毫米的A3钢管,无锈蚀、裂纹、弯曲变形,扣件应符合标准要求。 8 通道 脚手架外侧应设来回之字形斜道,坡道不大于1:3,宽度不小于1米,转角处平台面积不小于3平方米,立杆应单独设置,不能借用脚手架外立杆,并在1.3米和30厘米高分别设防护栏和踢脚杆,外侧应设剪刀撑,并用合格的密目式安全网封闭,脚手板横向铺设,并每隔30厘米左右设防滑条。外架与各楼层之间设置进出通道。 9 卸料平台 吊物卸料平台和井架卸料平台应单独设计计算,编制搭设方案,有单独的支撑系统;平台采用4厘米以上木板铺设,并设防滑条,临边设1.2米设护栏和30厘米设踢脚杆,四周采用密目式安全网封闭。卸料平台应设置限载牌,吊物卸料平台须用型刚作支撑。 验收结论意见 验收人员 项目经理: 安全员: 架子搭设负责人: 有关人员: 验收日期: 落地式外脚手架搭设技术要求验收表 施工单位:华丰建设股份有限公司工程名称:苏泊尔发展大厦验收部位:辅楼一层落地1~3步 序号 验收项目 技 术 要 求 验收结果 1 立杆基础 基础平整夯实、硬化,落地立杆垂直稳放在砼地坪、砼预制块、金属底座上,并设纵横向扫地杆,外侧设置20×20厘米的排水沟,并在外侧设80厘米宽以上的砼路面。 2 架体与建 筑物拉结 脚手架与建筑物采用刚性拉结,按水平方向不大于7米,垂直方向不大于4米设一拉结点,转角1米内和顶部80厘米内加密。 3 立杆间距 与剪刀撑 脚手架底部(排)高度不大于2米,其余不大于1.8米,立杆纵距不大于1.8米,横距不大于1.5。如搭设高度超过25米须采用双立杆或缩小间距;如超过50米应进行专门设计计算。脚手架外侧从端头开始按水平距离不大于9米,角度在45-60上下左右连续设置剪刀撑腰并延伸到顶部大横杆以上。 4 脚手架与 防护栏杆 25米以下脚手架:顶层、底层、操作层及操作层上下必须满铺,中间至少满铺满铺一层;25米以上架子应层层满铺;脚手架应横向铺设,用不细于18号铅丝双股并联4点绑扎;脚手架外侧应用标准密目网全封闭,用不细于18号铅丝双股并联绑扎在外立杆内侧;脚手架从第二步起须在1.2米和30厘米高设同质材料的防护栏杆和踢脚杆,脚手架内侧如遇门窗洞也应设防护栏杆,脚手架外立杆高于檐口1米-1.5米。 5 杆件搭接 立杆必须采用对接(顶排立杆可以搭接),大 续下表 续上表 横杆可以对接或搭接,剪刀撑和其它杆件采用搭接,搭接长度不小于40厘米,并不少于2只扣件紧固;相邻杆件的接头必须错开一个档距,同一平面上的接头不得超过总数的50%,小横杆两端伸出立杆净长度不小于10厘米。 6 架体内封闭 当内立杆距墙大于20厘米时应铺设站人片,施工层及以下每隔3步和底排内立杆与建筑物之间应用密目网或其它措施进行封闭。 7 脚手架材质 钢管应选用外径48毫米,壁厚3.5毫米的A3钢管,无锈蚀、裂纹、弯曲变形,扣件应符合标准要求。 8 通道 脚手架外侧应设来回之字形斜道,坡道不大于1:3,宽度不小于1米,转角处平台面积不小于3平方米,立杆应单独设置,不能借用脚手架外立杆,并在1.3米和30厘米高分别设防护栏和踢脚杆,外侧应设剪刀撑,并用合格的密目式安全网封闭,脚手板横向铺设,并每隔30厘米左右设防滑条。外架与各楼层之间设置进出通道。 9 卸料平台 吊物卸料平台和井架卸料平台应单独设计计算,编制搭设方案,有单独的支撑系统;平台采用4厘米以上木板铺设,并设防滑条,临边设1.2米设护栏和30厘米设踢脚杆,四周采用密目式安全网封闭。卸料平台应设置限载牌,吊物卸料平台须用型刚作支撑。 验收结论意见 验收人员 项目经理: 安全员: 架子搭设负责人: 有关人员: 验收日期: 落地式外脚手架搭设技术要求验收表 施工单位:华丰建设股份有限公司工程名称:苏泊尔发展大厦验收部位:辅楼一层落地4~6步 序号 验收项目 技 术 要 求 验收结果 1 立杆基础 基础平整夯实、硬化,落地立杆垂直稳放在砼地坪、砼预制块、金属底座上,并设纵横向扫地杆,外侧设置20×20厘米的排水沟,并在外侧设80厘米宽以上的砼路面。 2 架体与建 筑物拉结 脚手架与建筑物采用刚性拉结,按水平方向不大于7米,垂直方向不大于4米设一拉结点,转角1米内和顶部80厘米内加密。 3 立杆间距 与剪刀撑 脚手架底部(排)高度不大于2米,其余不大于1.8米,立杆纵距不大于1.8米,横距不大于1.5。如搭设高度超过25米须采用双立杆或缩小间距;如超过50米应进行专门设计计算。脚手架外侧从端头开始按水平距离不大于9米,角度在45-60上下左右连续设置剪刀撑腰并延伸到顶部大横杆以上。 4 脚手架与 防护栏杆 25米以下脚手架:顶层、底层、操作层及操作层上下必须满铺,中间至少满铺满铺一层;25米以上架子应层层满铺;脚手架应横向铺设,用不细于18号铅丝双股并联4点绑扎;脚手架外侧应用标准密目网全封闭,用不细于18号铅丝双股并联绑扎在外立杆内侧;脚手架从第二步起须在1.2米和30厘米高设同质材料的防护栏杆和踢脚杆,脚手架内侧如遇门窗洞也应设防护栏杆,脚手架外立杆高于檐口1米-1.5米。 5 杆件搭接 立杆必须采用对接(顶排立杆可以搭接),大 续下表 续上表 横杆可以对接或搭接,剪刀撑和其它杆件采用搭接,搭接长度不小于40厘米,并不少于2只扣件紧固;相邻杆件的接头必须错开一个档距,同一平面上的接头不得超过总数的50%,小横杆两端伸出立杆净长度不小于10厘米。 6 架体内封闭 当内立杆距墙大于20厘米时应铺设站人片,施工层及以下每隔3步和底排内立杆与建筑物之间应用密目网或其它措施进行封闭。 7 脚手架材质 钢管应选用外径48毫米,壁厚3.5毫米的A3钢管,无锈蚀、裂纹、弯曲变形,扣件应符合标准要求。 8 通道 脚手架外侧应设来回之字形斜道,坡道不大于1:3,宽度不小于1米,转角处平台面积不小于3平方米,立杆应单独设置,不能借用脚手架外立杆,并在1.3米和30厘米高分别设防护栏和踢脚杆,外侧应设剪刀撑,并用合格的密目式安全网封闭,脚手板横向铺设,并每隔30厘米左右设防滑条。外架与各楼层之间设置进出通道。 9 卸料平台 吊物卸料平台和井架卸料平台应单独设计计算,编制搭设方案,有单独的支撑系统;平台采用4厘米以上木板铺设,并设防滑条,临边设1.2米设护栏和30厘米设踢脚杆,四周采用密目式安全网封闭。卸料平台应设置限载牌,吊物卸料平台须用型刚作支撑。 验收结论意见 验收人员 项目经理: 安全员: 架子搭设负责人: 有关人员: 验收日期:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
