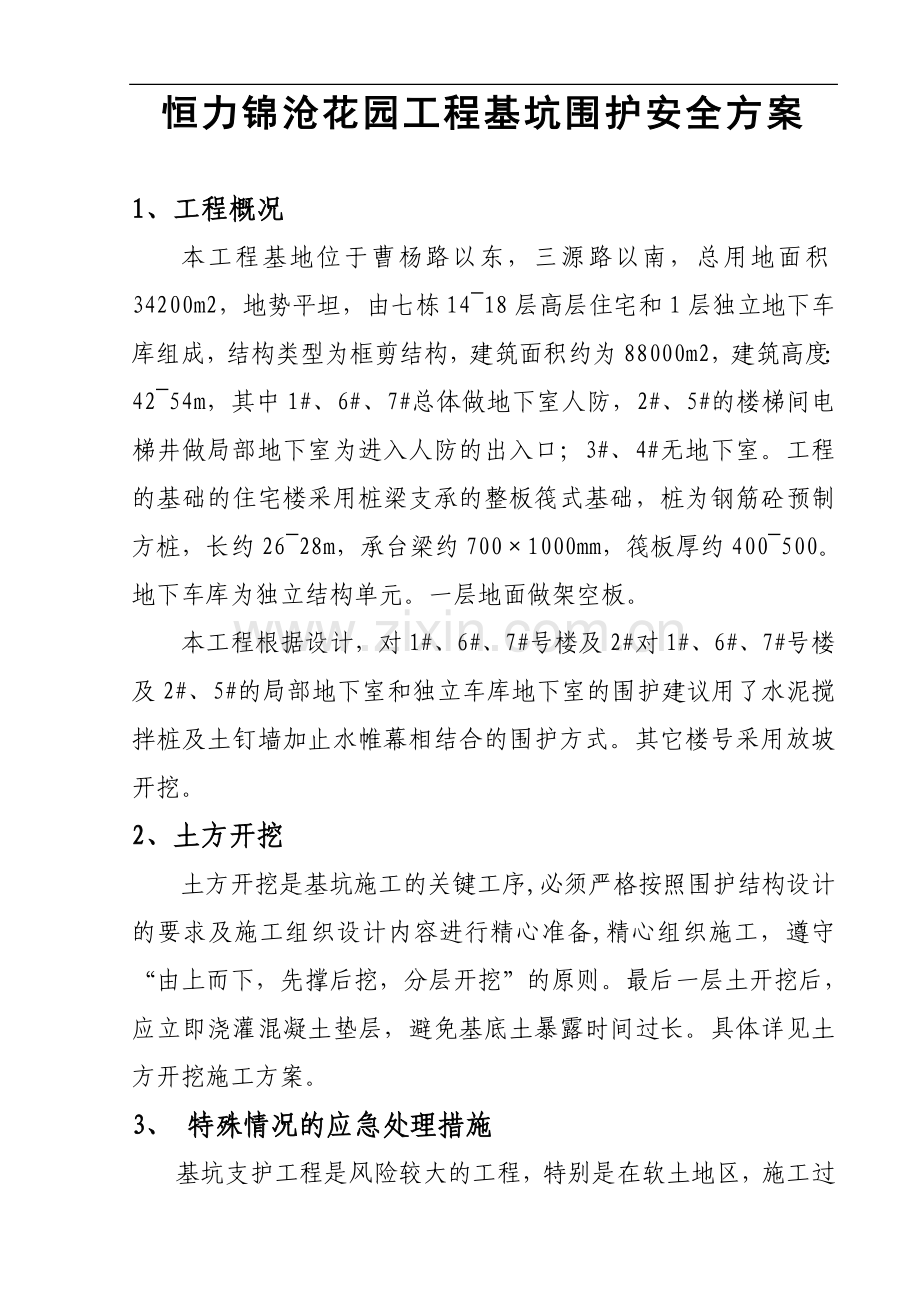

恒力锦沧花园工程基坑围护安全方案
1、工程概况
本工程基地位于曹杨路以东,三源路以南,总用地面积34200m2,地势平坦,由七栋14~18层高层住宅和1层独立地下车库组成,结构类型为框剪结构,建筑面积约为88000m2,建筑高度:42~54m,其中1#、6#、7#总体做地下室人防,2#、5#的楼梯间电梯井做局部地下室为进入人防的出入口;3#、4#无地下室。工程的基础的住宅楼采用桩梁支承的整板筏式基础,桩为钢筋砼预制方桩,长约26~28m,承台梁约700×1000mm,筏板厚约400~500。地下车库为独立结构单元。一层地面做架空板。
本工程根据设计,对1#、6#、7#号楼及2#对1#、6#、7#号楼及2#、5#的局部地下室和独立车库地下室的围护建议用了水泥搅拌桩及土钉墙加止水帷幕相结合的围护方式。其它楼号采用放坡开挖。
2、土方开挖
土方开挖是基坑施工的关键工序,必须严格按照围护结构设计的要求及施工组织设计内容进行精心准备,精心组织施工,遵守“由上而下,先撑后挖,分层开挖”的原则。最后一层土开挖后,应立即浇灌混凝土垫层,避免基底土暴露时间过长。具体详见土方开挖施工方案。
3、 特殊情况的应急处理措施

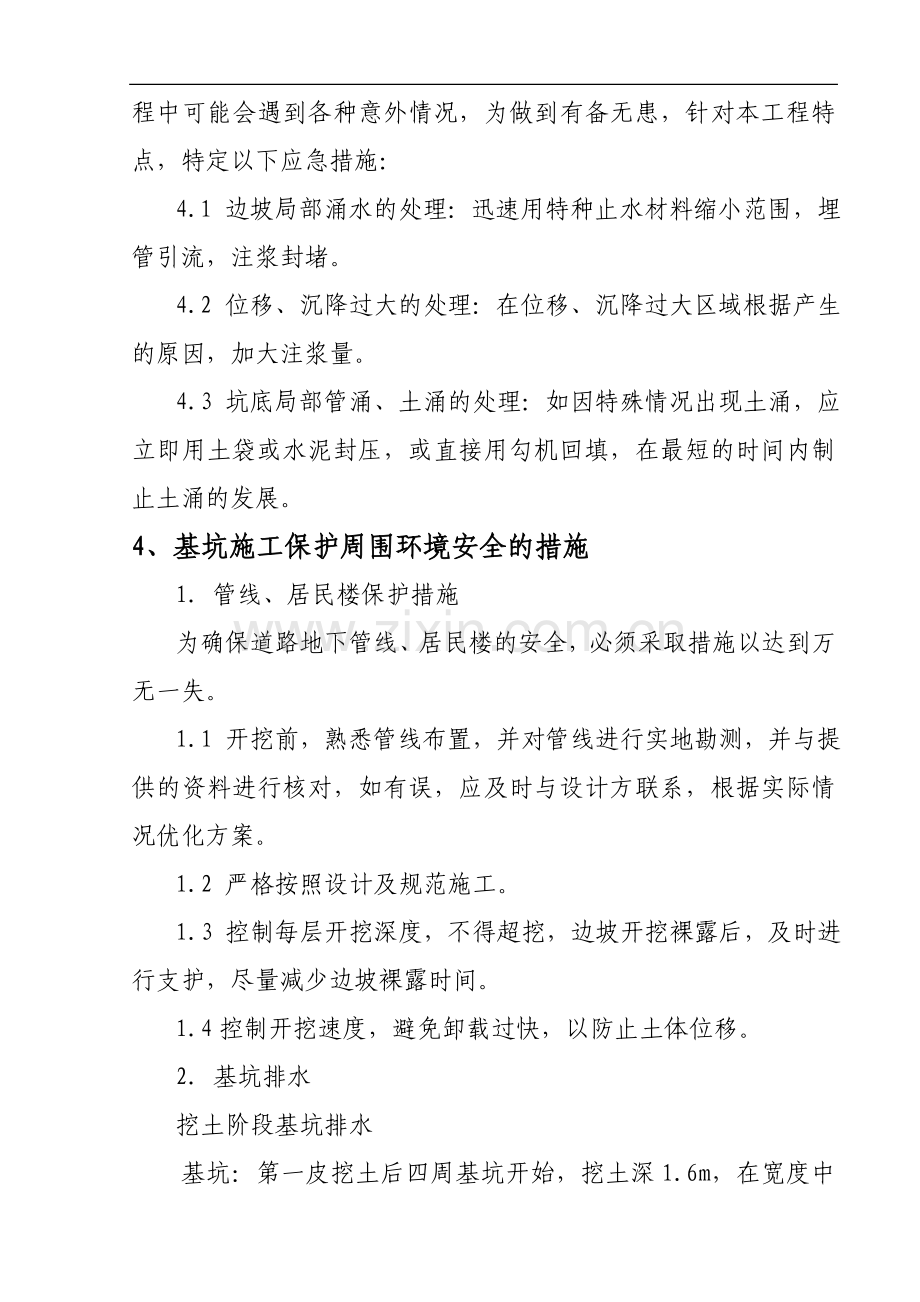

基坑支护工程是风险较大的工程,特别是在软土地区,施工过程中可能会遇到各种意外情况,为做到有备无患,针对本工程特点,特定以下应急措施:
4.1 边坡局部涌水的处理:迅速用特种止水材料缩小范围,埋管引流,注浆封堵。
4.2 位移、沉降过大的处理:在位移、沉降过大区域根据产生的原因,加大注浆量。
4.3 坑底局部管涌、土涌的处理:如因特殊情况出现土涌,应立即用土袋或水泥封压,或直接用勾机回填,在最短的时间内制止土涌的发展。
4、基坑施工保护周围环境安全的措施
1. 管线、居民楼保护措施
为确保道路地下管线、居民楼的安全,必须采取措施以达到万无一失。
1.1 开挖前,熟悉管线布置,并对管线进行实地勘测,并与提供的资料进行核对,如有误,应及时与设计方联系,根据实际情况优化方案。
1.2 严格按照设计及规范施工。
1.3 控制每层开挖深度,不得超挖,边坡开挖裸露后,及时进行支护,尽量减少边坡裸露时间。
1.4控制开挖速度,避免卸载过快,以防止土体位移。
2. 基坑排水
挖土阶段基坑排水
基坑:第一皮挖土后四周基坑开始,挖土深1.6m,在宽度中间及二端挖三条明沟,在长向10m左右间距挖出明沟,明沟中的水最终汇集到集水井中。
挖土到坑底时,挖200×100盲沟,盲沟内填道渣作为排水沟及垫层底的滤水沟,盲沟中的水通入集水井内,垫层表面挖200×100凹沟,用以排除基坑内的明水,凹沟与基坑四周的集水井贯通。
3. 垫层
挖土到基坑底的时候,垫层要快速跟上,尽快封底做到挖好一块,垫层完成一块,使垫层对坑壁起到支撑作用,并对坑底被动土起到加固作用。
在基坑施工过程中,建立工程监测系统,加强对监测资料的收集、分析和反应,成立基坑施工应急领导小组,协调各分包单位对过程中问题快速反应,加强对围护体变形的监控。
严格控制周围堆载,装载车辆进出口采取表层地面浇捣钢筋混凝土保护层或铺钢板等加固措施。
确保施工安全:所有施工机械行驶、停放要平稳,机械行走的上下坡道要加固,基顶周边设围护栏杆和安全标志,严禁从基坑顶乱扔物体、工具入基坑内。每层开挖深度应严格按设计要求进行,严禁采用“偷土”开挖。
5、安全生产及文明施工措施:
1)、实行多级安全管理网络,落实安全责任制,对工程全过程进行安全管理的控制。
2)、做好安全交底、安全检查、安全教育工作,并实行安全生产奖罚条例,记好安全上岗记录,确保安全生产。
3)、特殊工种必须持证上岗,严格按照安全操作规程施工。
4)、现场施工负责人在布置生产任务的同时,进行安全交底工作。
5)、派专人加强机械维修保养工作,保证机械设备和部件、零件的正常,施工前应全面检查机械,发现问题及时处理。
6)、施工现场设警戒线,其范围内非工作人员严禁入内。
7)、所有工作人员必须听从指挥,施工现场设立专职安全员。
8)、上下塔必须穿好软底鞋,戴好安全帽,紧好安全带,严禁无安全带上下塔。
9)、施工人员必须严格遵守工地六大纪律和压桩操作规程。
10)、桩机在吊有桩和锤的情况下,操作人员不得离开岗位。
11)、桩机电缆线在桩机移动时要有专人负责牵引。
12)、作业后,应将桩锤落下,停稳后切断电源。
13)、每一根桩压到标高后,须立即将桩孔进行回填整平。
本工程实行现场标准化管理,做好文明施工。落手清工作,必须每天坚持,建筑垃圾及时清理,确保周围环境和市容整洁,并配合地区和有关部门做好防火、环保、治安等工作。0万U豆体验卡
卡号:50D890668267e3349e33
密码:686d03401eefba96faba
奖品名称:500万U豆体验卡
卡号:50De7a00c543af387fc0
密码:b26488ce65abc1787202
奖品名称:500万U豆体验卡
卡号:50Dbac638
85c802fd52e
密码:3d1c344384327b85efff
奖品名称:500万U豆体验卡
卡号:50Dd97f0765bdf6998a3
密码:48db1c14e42a2b321fac
奖品名称:500万U豆体50D61
215eb41ae3cc919
密码:25bffae5346e7b7d2548
奖品名称:100万U豆体验卡
卡号:10D1cab621456ab278ab
密码:709f65f32865af2559c2
奖品名称:100万U豆体验卡
卡号:10D8f1d6a4b953f3474e
密码:6e2e4017cce30dc7e055
奖品名称:100万U豆体验卡
卡号:10Dd1fc6d6dd529b6892
密码:a5dbdd8338f91d2c0701
奖品名称:100万U豆体验卡
卡号:10D08377b71d4374262b
密码:1d7a7c21ebd99b798a54
展开阅读全文
