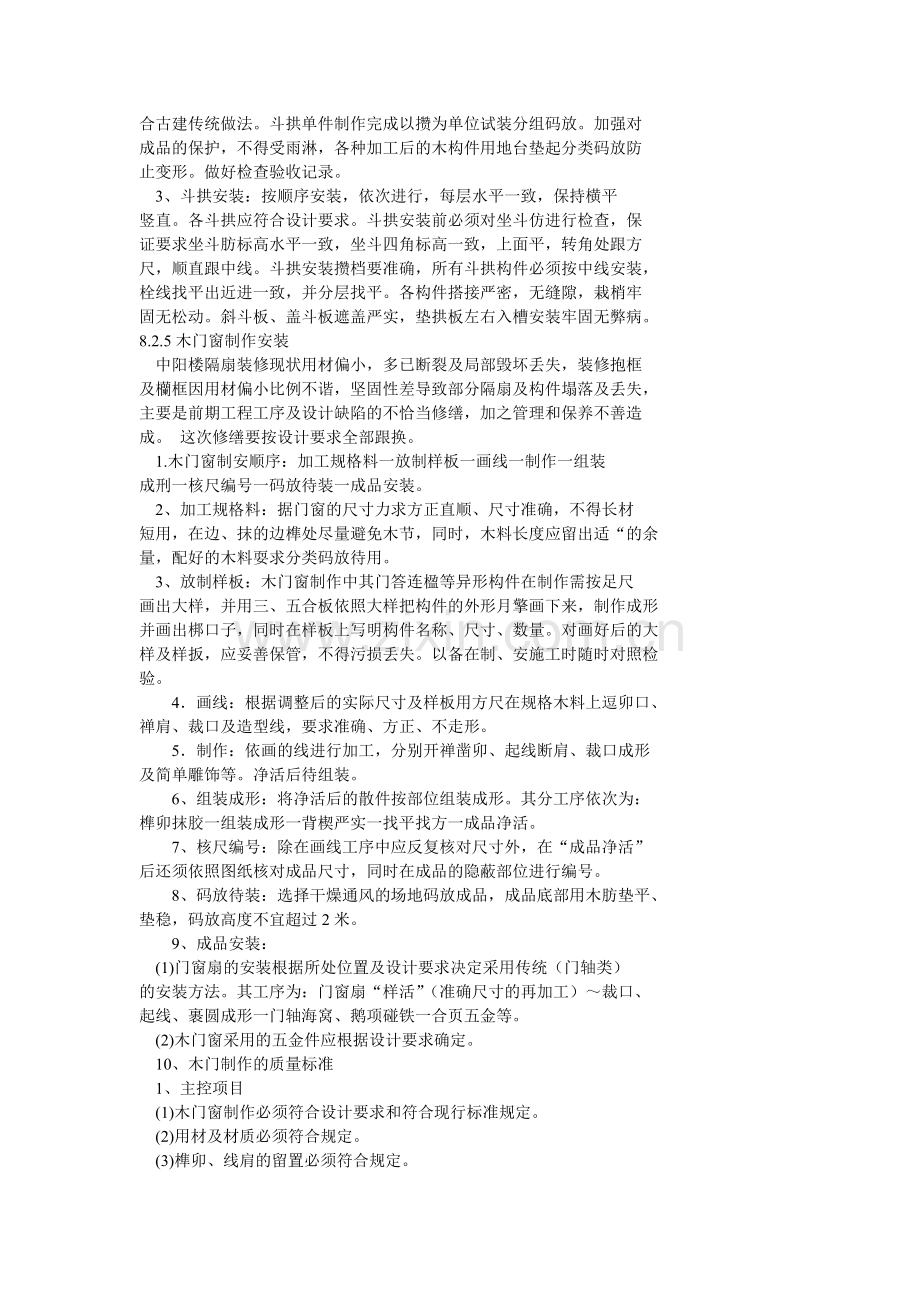

合古建传统做法。斗拱单件制作完成以攒为单位试装分组码放。加强对
成品的保护,不得受雨淋,各种加工后的木构件用地台垫起分类码放防
止变形。做好检查验收记录。
3、斗拱安装:按顺序安装,依次进行,每层水平一致,保持横平
竖直。各斗拱应符合设计要求。斗拱安装前必须对坐斗仿进行检查,保
证要求坐斗肪标高水平一致,坐斗四角标高一致,上面平,转角处跟方
尺,顺直跟中线。斗拱安装攒档要准确,所有斗拱构件必须按中线安装,
栓线找平出近进一致,并分层找平。各构件搭接严密,无缝隙,栽梢牢
固无松动。斜斗板、盖斗板遮盖严实,垫拱板左右入槽安装牢固无弊病。
8.2.5木门窗制作安装
中阳楼隔扇装修现状用材偏小,多已断裂及局部毁坏丢失,装修抱框
及欗框因用材偏小比例不谐,坚固性差导致部分隔扇及构件塌落及丢失,
主要是前期工程工序及设计缺陷的不恰当修缮,加之管理和保养不善造
成。 这次修缮要按设计要求全部跟换。
1.木门窗制安顺序:加工规格料一放制样板一画线一制作一组装
成刑一核尺编号一码放待装一成品安装。
2、加工规格料:据门窗的尺寸力求方正直顺、尺寸准确,不得长材
短用,在边、抹的边榫处尽量避免木节,同时,木料长度应留出适“的余
量,配好的木料耍求分类码放待用。
3、放制样板:木门窗制作中其门答连楹等异形构件在制作需按足尺
画出大样,并用三、五合板依照大样把构件的外形月擎画下来,制作成形
并画出梆口子,同时在样板上写明构件名称、尺寸、数量。对画好后的大
样及样扳,应妥善保管,不得污损丢失。以备在制、安施工时随时对照检
验。
4.画线:根据调整后的实际尺寸及样板用方尺在规格木料上逗卯口、
禅肩、裁口及造型线,要求准确、方正、不走形。
5.制作:依画的线进行加工,分别开禅凿卯、起线断肩、裁口成形
及简单雕饰等。净活后待组装。
6、组装成形:将净活后的散件按部位组装成形。其分工序依次为:
榫卯抹胶一组装成形一背楔严实一找平找方一成品净活。
7、核尺编号:除在画线工序中应反复核对尺寸外,在“成品净活”
后还须依照图纸核对成品尺寸,同时在成品的隐蔽部位进行编号。
8、码放待装:选择干燥通风的场地码放成品,成品底部用木肪垫平、
垫稳,码放高度不宜超过2米。
9、成品安装:
(1)门窗扇的安装根据所处位置及设计要求决定采用传统(门轴类)
的安装方法。其工序为:门窗扇“样活”(准确尺寸的再加工)~裁口、
起线、裹圆成形一门轴海窝、鹅项碰铁一合页五金等。
(2)木门窗采用的五金件应根据设计要求确定。
10、木门制作的质量标准
1、主控项目
(1)木门窗制作必须符合设计要求和符合现行标准规定。
(2)用材及材质必须符合规定。
(3)榫卯、线肩的留置必须符合规定。
2、一般项目
(1)用材尺寸准确,方正平直,表面光洁,线条直顺光滑、无“饱痕”、
“俄搓”,“线毛”,无其他疵病。
(2)制作的允许偏差和检验方法应符合规定。
(3)成品保护
1)制作当中及制作完成的半成品、成品应随时水平码放、存放在通
风、干燥并具有完善的防火、防雨、雪及保管功能的场所。
2)半成品、成品在搬运过程中应轻拿轻放,避免磕碰,成品运输过
程当中采用铺垫、绑扎、苫盖的技术措施来防止成品磕碰及污染:绑扎
固定用绳不得使用钢丝绳,应使用麻绳(扎绑绳);雨、雪天运输必须采
习雨布苫盖。
3)安装当中需要用锤、斧等工具敲击构件表面时,应用木块垫在
构件表面,避免出现锤印、斧迹。
4)在安装工序完工后、下一道工序开始施工时应对施工人员进
行成品保护的教育,除采取适当的防护、遮挡措施外,还应随时巡回
检查,严防在下一道工序施工前出现磕碰、撞击等现象。应注意的问
题。
1、各类木门窗的制作与安装不宜赶在潮湿多雨的季节;在夏季安装
时不宜受阳光的直接暴晒。
2、各类木门窗安装时,施工人员应随时将手使工具放人工具袋内避
免掉落伤及自身、他人及成品地面。
3、各类木门窗制、安过程当中产生的木屑、饱花应每日及时清理以
免给施工现场造成环境污染,并造成火灾隐患。
4、各类木门窗制、安的现场不得有明火,并备足灭火设备;同时对
机具设备应经常检查,杜绝火灾的发生。
5、各类木门窗构件的存放必须采取防雨、防潮及通风措施,避免构
件受潮变形。
6、加工好的各类木门窗构件,存放期不宜过长,超过三个月时应先
刷一遍桐油,防止构件变形。
8.2.6屋面瓦瓦
(9)、现状记录:除文字记录外,并须附烈图或照片,记录内容为:
瓦顶的尺寸:中阳楼为十字歇山顶,应记明四面坡檐头的长度,大
脊、垂脊等的长度,高宽尺寸。每面坡瓦陇的长度,翼角翘起的尺寸(檐
生起翼角向外平出的尺寸(檐生出),公戮眨瓦、匀头、滴水瓦、大小
吻兽的尺寸等都应记录清楚。 ‘
瓦件的数量:每条脊所用脊筒子的数目,每陇瓦的筒瓦,板瓦数目,
如为琉璃剪边,或砌有琉璃花心的瓦项,则应记明其部位、数量、颜色。
翼角戗脊上小兽的个数,排列次序。
(2)、瓦件编号:拆除瓦顶前,对艺术构件,雕花脊筒、大吻、小兽等
为了佤瓦时位置不会装错,拆卸前应进行编号,绘出编号位置图。编号应
按一定顺序进行,我们的习惯是从西北角开始,逆时针旋转。在图上写明
构件名称和编号数。在实物上可用油漆,颜色需与瓦件颜色有明显的区别。
安装后再用溶剂擦掉。
(3)、拆除瓦件:一般顺序是先从檐头开始,卸除勾头,滴水、帽钉,
然后进行坡面揭瓦。自瓦项的一端开始(或由中间向两边分揭),一陇筒
瓦,一陇板瓦的进行以免踩坏瓦件。坡面瓦揭完后,依次拆卸翼角小兽、
戗脊、垂兽、垂脊、正脊,通常是最后拆卸大吻。因为大吻体型大、重量
大,要借助于起重设备,故排在最后施工,便于操作。大吻是由几块雕花
构件组成,拆卸时先将各块之间的连接铁活拔除或锯断。然后由上而下逐
块拆卸,必要时应将有雕饰部分包扎后再进行拆卸。
拆卸瓦件所用工具为瓦刀、小铲、小撬棍等,不要用大镐大锹以免对
瓦件造成新的损伤。瓦件拆卸后虚随时从施工架上运走,放在安全场地,
分类码放整齐。
瓦顶的拆除,最后一道工序是铲除望板或望砖上的苫背层,这时应
补充记录苫背层的做法,厚度。铲除时须注意不要将望板戮穿,以防发生
工伤事故。
(4)、清理瓦件:拆卸瓦件后,重新安装前,在适当的时间内要对瓦
件进行清理,首先是清除瓦件上的灰迹, 清理过程中应结合挑选瓦件的
工作,挑选的标准,一是形制,二是残破程度如何。瓦兽件的形制,首先
要研究它原来的形制,选出比较标准的瓦件。如原制为几样硫璃瓦、几号
布瓦,就应按规定尺寸式样挑出整齐的筒瓦、板瓦、勾头、滴水等瓦件,
以此为标准进行挑选,不合格的另行码放,以待研究处理。考虑到手工操
作的生产方式,瓦件的尺寸偏差较大,挑选时应考虑到允许偏差,如筒瓦
的宽度和长度为±0.3厘米,板瓦宽约为±1.0厘米,板瓦长度的尺寸可以
放宽一些。 经常遇到的情况是,瓦顶经历次重修,所用瓦件大小不一,
挑选时首先应按不同规格进行码放,以便研究处理。
小兽:残缺的应尽量粘补使用,缺欠的,根据需要与可能进行补配。
大吻:缺少的大吻零件如箭靶、背兽、兽角等一般需重新制,对残存的
旧件,应尽可能的粘补完整,因为这种大型艺术构件,重新烧制时,釉色,
花纹很难做到与旧件完全一致。挑选瓦件后,做出详细表格,写明应有数
量.现存完整、粘接的数量及需要更换的数量。凡必须重新烧制的,应及
早提出计划,样品送窑厂进行复制。
(5)、苫背:椽子、飞椽、望板铺钉后即可开始苫背工作。
苫背层,通常分为三层,自下而上依次为护板灰、灰泥背、青灰背。
①、护板灰:从防水的功能考虑,护板灰是屋顶防水的最后一道防
线.在望板或望砖铺项后在其上抹护板灰一层厚度1—2厘米。材料重量配
比-:白灰:青灰:麻刀=100:8:3,抹灰时要求自脊根向檐头进行(由上
向下),七八成干时,再刷青灰浆,随刷随压铁抹子轧实。在护护板灰之
前,将望板的缝隙裱糊严密,防止灰浆漏至望板以下防止弄污油饰彩画。
②、灰泥背:灰泥背,常用掺灰泥。白灰和黄土的体积比为1:3或
1:4。泥内另掺麦草或麦壳,每白灰100公斤掺草5-10公斤。古建筑的瓦
顶.俱有一条圈和优美的曲线,除了结构上的处理外,在苫背时要使它更
加柔和。具体方法是将檐头灰泥抹的薄一些,稚近大脊处抹的厚一些。苫
背灰泥抹好后这条尾顶曲线已经基木合适。(通常所说灰泥背的厚度,都
是指平均厚度)。
、青灰背:灰泥背约七八成干后,上抹青灰背一层,厚约1-2厘米。
用料比例做法与护板灰相同,但在刷青灰浆赶压的工序中,往往还散捕一
些麻刀,随刷随轧争强青灰背面层的拉力防止出现微细裂缝。
(6)、佤瓦:依据设计图纸和拆除记录草图,照片等资料,按原来试样
进行佤瓦。
、排瓦挡:依据拆除记录,查明各面坡项的瓦陇数,正常情况应该
是前后坡一致,两山面一致,四翼角一致。但也常常出现不一致的情况,
可根据设计要求或重新统一陇数。首尤找出坡面的中心线和垂脊中线,然
后依原来比较标准的瓦陇距离尺寸,暂定出瓦陇中距,(一般比板瓦宽出3
厘米左右)在垂脊中线两侧,画出相邻的两个简瓦中点C、C’,E和E’。
通量C和C’的距离,以暂定瓦陇尺寸匀分,须得整数,而且还需双数,
以便从A点起向两边对称。如原来暂定瓦陇中距不合适,还要进行调整。
正身坡面分好后,再分翼角瓦陇,先量出E至D(瓦项翼角45中线)和
E-D距离,依正身瓦陇中距匀分,两端应对称一致。在檐头的青灰背或
灰泥背上,画出每条瓦陇筒瓦的中线,接着进行钉瓦口,拉线排陇,在檐
头拉线做出记号,再将线移至大脊,按筒瓦中点翻印在大脊的青灰背或苫
背上,用羽白浆或红浆画出瓦陇中线,画好后应该对数目有无误差,上下是
否垂直。
、佤筒板瓦:瓦瓦时一般自中线向两边分,每边先白垂脊靠近中
线的一陇瓦起。每陇先在檐头用麻刀灰安滴水瓦,为保证各陇滴水瓦的高
低及伸出瓦口外尺寸一致,应在檐头挂线,滴水瓦伸出瓦口外应按拆除前
记录,一般习惯做法为6厘米左右。滴水安稳后,开始拉线瓦底瓦,线的
弯度须圆弧。瓦下铺灰泥,自下而上依次瓦底瓦,按原来试样压七露三,
或压六露四,或压五露五。底瓦头部予先挂麻刀灰后再铺瓦,以保证底瓦
与瓦低之间的缝隙严密(比瓦好后单独勾缝的效果好)。具体操作时,先
瓦俩陇板瓦,一陇筒瓦,然后每瓦一陇板瓦后就接瓦一陇筒瓦,瓦筒瓦时,
先在檐头麻刀灰安勾头瓦,并钉好瓦钉,然后自下向上依次铺瓦筒瓦。
展开阅读全文
