梁端挤塑板施工工艺总结
1概述
为减小轨道系统由梁端转角带来的附加力,梁端1.45m范围设置一层5cm厚挤塑板。快速均匀的涂抹胶合剂,涂刷面积和铺设挤塑板的面积相同。然后将挤塑板直接铺设,用力压紧,保证挤塑板和胶合剂紧密粘贴。

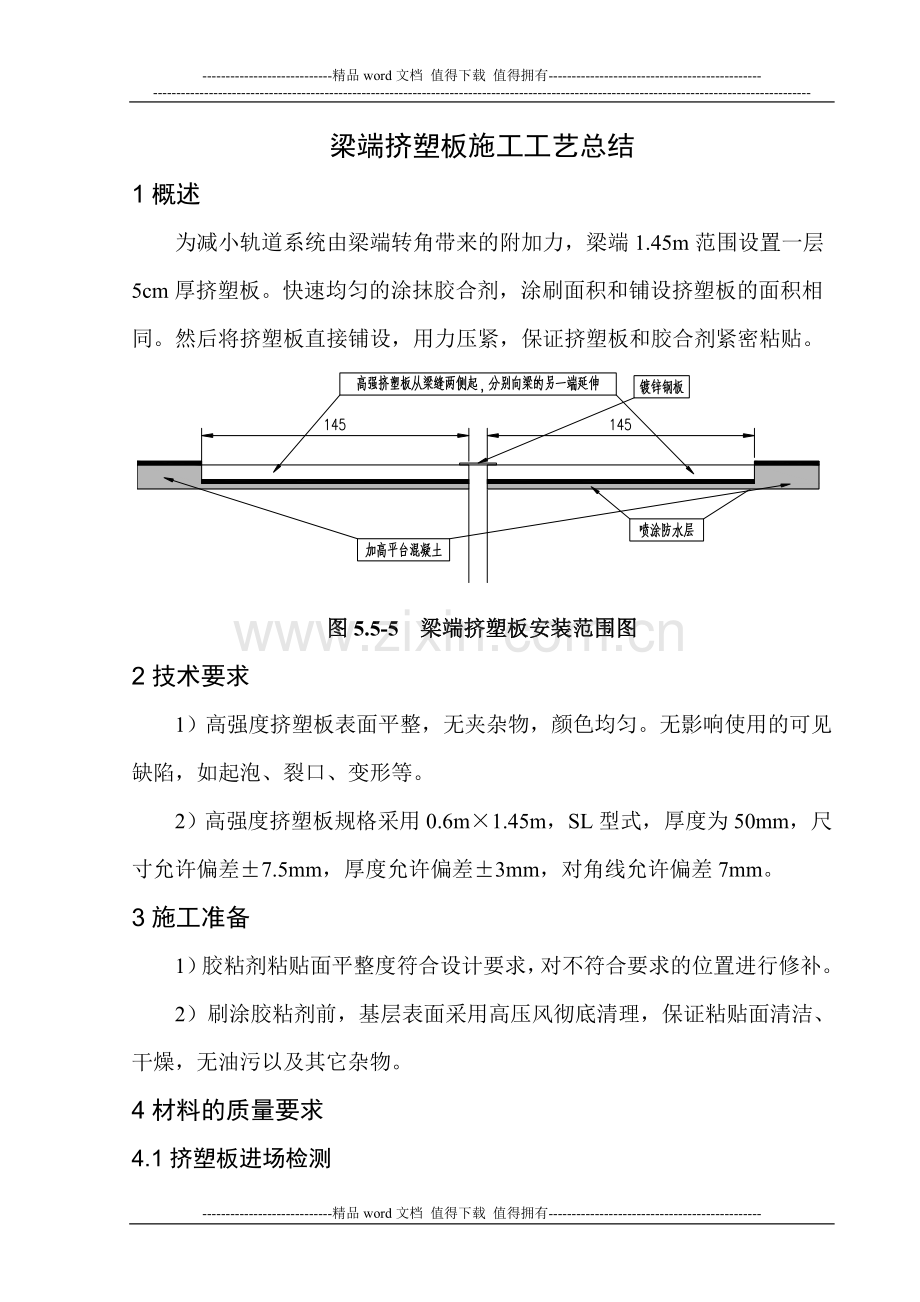

图5.5-5 梁端挤塑板安装范围图
2技术要求
1)高强度挤塑板表面平整,无夹杂物,颜色均匀。无影响使用的可见缺陷,如起泡、裂口、变形等。
2)高强度挤塑板规格采用0.6m×1.45m,SL型式,厚度为50mm,尺寸允许偏差±7.5mm,厚度允许偏差±3mm,对角线允许偏差7mm。
3施工准备
1)胶粘剂粘贴面平整度符合设计要求,对不符合要求的位置进行修补。
2)刷涂胶粘剂前,基层表面采用高压风彻底清理,保证粘贴面清洁、干燥,无油污以及其它杂物。
4材料的质量要求
4.1挤塑板进场检测

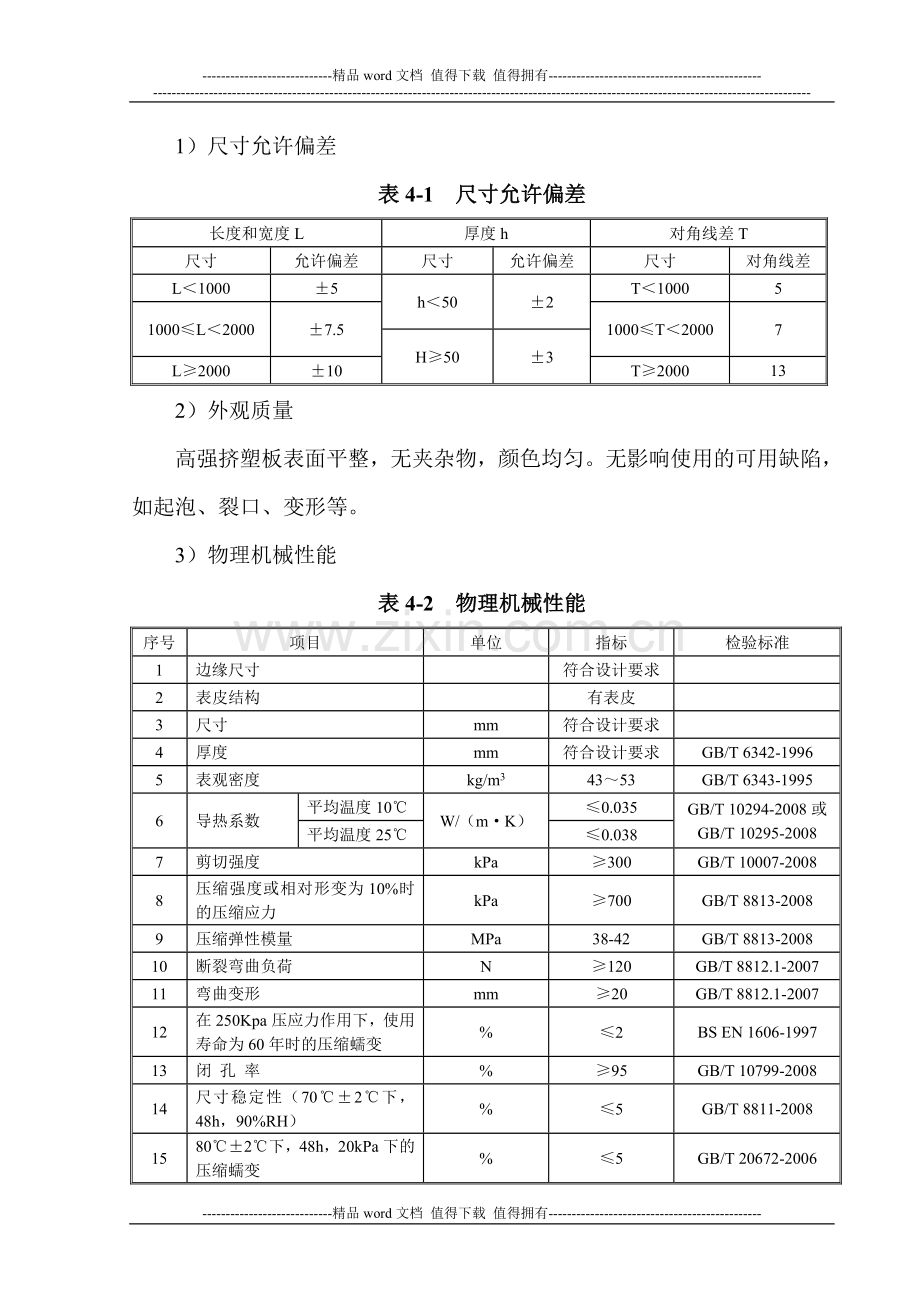

1)尺寸允许偏差
表4-1 尺寸允许偏差
长度和宽度L
厚度h
对角线差T
尺寸
允许偏差
尺寸
允许偏差
尺寸
对角线差
L<1000
±5
h<50
±2
T<1000
5
1000≤L<2000
±7.5
1000≤T<2000
7
H≥50
±3
L≥2000
±10
T≥2000
13
2)外观质量
高强挤塑板表面平整,无夹杂物,颜色均匀。无影响使用的可用缺陷,如起泡、裂口、变形等。
3)物理机械性能
表4-2 物理机械性能
序号
项目
单位
指标
检验标准
1
边缘尺寸
符合设计要求
2
表皮结构
有表皮
3
尺寸
mm
符合设计要求
4
厚度
mm
符合设计要求
GB/T 6342-1996
5
表观密度
kg/m3
43~53
GB/T 6343-1995
6
导热系数
平均温度10℃
W/(m·K)
≤0.035
GB/T 10294-2008或
GB/T 10295-2008
平均温度25℃
≤0.038
7
剪切强度
kPa
≥300
GB/T 10007-2008
8
压缩强度或相对形变为10%时的压缩应力
kPa
≥700
GB/T 8813-2008
9
压缩弹性模量
MPa
38-42
GB/T 8813-2008
10
断裂弯曲负荷
N
≥120
GB/T 8812.1-2007
11
弯曲变形
mm
≥20
GB/T 8812.1-2007
12
在250Kpa压应力作用下,使用寿命为60年时的压缩蠕变
%
≤2
BS EN 1606-1997
13
闭 孔 率
%
≥95
GB/T 10799-2008
14
尺寸稳定性(70℃±2℃下,48h,90%RH)
%
≤5
GB/T 8811-2008
15
80℃±2℃下,48h,20kPa下的压缩蠕变
%
≤5
GB/T 20672-2006
16
70℃±2℃下,168h,40kPa下的压缩蠕变
%
≤5
GB/T 20672-2006
17
水蒸气透过系数
ng/(Pa·m·s)
≤2
GB/T 21332-2008
18
吸水率,浸水96h
%(V/V)
≤1.0
GB/T 8810-2005
19
冻融循环300次后的吸水率
%(V/V)
≤1.0
BS EN 12091-1997
20
燃烧性能
—
C
GB 8624-2006
GB/T 8626-2007
在施工以前必须对以上几项工作做好检测,如有一项不能满足要求,必须立即进行解决处理。待满足后方可进行挤塑板铺设的施工。涉及各部门、架子队长必须严格执行。
4)进场检验应按批进行,同一类别、同一规格的产品每300m3为一批(其中燃烧性能进场检验每1200m3为一批),不足的按一批计。
5)进场检验内容、检验依据和抽样数量符合表4-3的规定,并出具相应的检验报告
表4-3 高强度挤塑板进场检验
检验项目
检验内容
检验依据
检验抽样数量(件数/批)
产品尺寸
全部内容
5.1.1
6
外观质量
全部内容
5.1 .2
6
物理机械性能
表观密度
5.1.3
3
压缩强度或相对变形10%时的压缩应力
压缩弹性模量
抗剪强度
燃烧性能
5.1.3
3
4.2胶黏剂进场检测
表5-4胶黏剂检验
检测项目
单位
技术要求
拉伸强度
MPa
≥5
断裂延伸率
%
60~120
撕裂强度
KN/m
≥12
拉拔粘结强度(与混凝土板)
MPa
≥2.5(或混凝土破坏)
拉拔粘结强度(与防水层,混凝土板)
MPa
≥1.0
拉拔粘结强度(与高强度挤塑板)
MPa
≥0.6
碱处理后拉拔粘结强度(与混凝土板)
MPa
≥2.5(或混凝土破坏)
剪切强度(聚脲防水层和土工布)
MPa
≥0.4(或土工布破坏)
不透水性
0.4MPa,30min
不透水
180℃土工布与聚脲防水层的剥离强度
N/mm
≥2.5(或土工布破坏)
5胶黏剂施工
5.1施工环境要求
1)温度
现场大气温度≥5℃;混凝土基层温度≥8℃;
2)湿度
现场大气湿度≤80%(湿度过高,双组分聚氨酯胶黏剂固化会受影响);
3)含水率:混凝土基层含水率≤4%(含水率超标,易起鼓、脱层)。
5.2材料的搅拌与涂刷用量
1)双组分的产品严格按照厂家提供的混合比例来准确进行称量配料,现用现配,采用自制的机械进行搅拌,严禁人工进行搅拌。由于A组分(22.5Kg大桶)材料在储运的过程中会出现沉淀现象,因此搅拌前首先将大桶中的材料进行搅拌以消除沉淀,其次将B组分(7.5Kg小桶)材料倒入大桶中进行搅拌至成为均一材料后即可使用。
图6-1 自制胶粘剂搅拌器
5.3涂胶
涂胶要求平整、光洁,过渡光滑,无漏涂、露底现象。
5.4涂胶用量
每平米用胶量在0.6-0.7kg,厚度以3mm为宜。
5.5铺设时间
1)胶黏剂涂刷结束后推荐铺设时间:(时间一材料搅拌完成开始)
气温10℃时,搅拌结束(约5~10min)后,在45min内开始铺设。
气温20℃时,搅拌结束(约5~10min)后,在35min内开始铺设。
气温30℃时,搅拌结束(约3~5min)后,在25min内开始铺
2)同时也可参考胶黏剂的状态,当胶黏剂有拉丝现象时即可铺设。
5.6固化及保护
1)固化时间取决于环境温度,混合及涂布的量。通常情况下固化需要一个晚上。
2)7天后完全固化
3)下层土工布施工后至少要正确保护24小时。防止风,废弃物,灰尘,车辆、水汽,水的侵入。
6施工工艺
6.1测量放线
测量确定挤塑板、滑动层铺设位置,并用墨线标识。
6.2挤塑板施工
梁端各1.45m范围内设置一层5cm厚挤塑板,宽度为2.95m,挤塑板与桥面通过聚氨酯胶合剂粘贴。聚氨酯胶粘剂采用A、B组分,按3:1比例混合后搅拌均匀。
1)利用测量点用墨线弹出铺设位置,在桥梁梁端涂刷聚氨酯胶粘剂,涂刷面积同挤塑板铺设面积。
2)挤塑板设置:(1块×0.575m+3块×0.6m+1块×0.575m)×1.45m。
3)挤塑板不能受损,一旦挤塑板受损,必须整块更换。
4)铺设完成后,挤塑板顶面与加高台的上表面的高度允许偏差为±2mm,检验范围为每个桥梁活动端。
5)在挤塑板铺设完成后,由于温度变化等因素可能造成挤塑板隆起。在施工中采用10×15×30cm混凝土预制块包裹土工布后搁置在已经粘贴的挤塑板上,每个粱端区域内放置18~20块,以保证挤塑板不翘起,同时密贴梁面。
6)在挤塑板与梁体加高平台接触范围采用胶黏剂将缝隙填塞密实。
图4-1 铺设好的挤塑板
图4-2 梁端挤塑板检查要求图示
7安全及环保要求
1)加强操作工人的安全意识教育,积极做好岗前安全培训工作。所有操作人员必须持证上岗,且针对每道工序的不同特点进行安全培训。
2)严格执行各项安全操作规程,安全员负责日常的安全教育和检查,发现安全隐患,立即通知整改。
3)吊装材料、设备上桥作业时,必须注意上方有无高压电线,以便采取施工保护措施,严格按照“十不吊”原则进行,严禁违章作业。
4)高空作业人员必须佩戴安全带和安全绳,施工平台要有安全网。
5)聚氨酯胶粘剂使用完成后,剩余部分不得随意倾倒,必须统一回收,以免污染环境。
