收藏 分销(赏)

场地铺装改造施工组织设计范例.doc

上传人:胜**** 文档编号:811392 上传时间:2024-03-23 格式:DOC 页数:42 大小:297.50KB
下载 相关 举报
场地铺装改造施工组织设计范例.doc_第1页
第1页 / 共42页
场地铺装改造施工组织设计范例.doc_第2页
第2页 / 共42页
场地铺装改造施工组织设计范例.doc_第3页
第3页 / 共42页
场地铺装改造施工组织设计范例.doc_第4页
第4页 / 共42页
场地铺装改造施工组织设计范例.doc_第5页
第5页 / 共42页
点击查看更多>>
资源描述

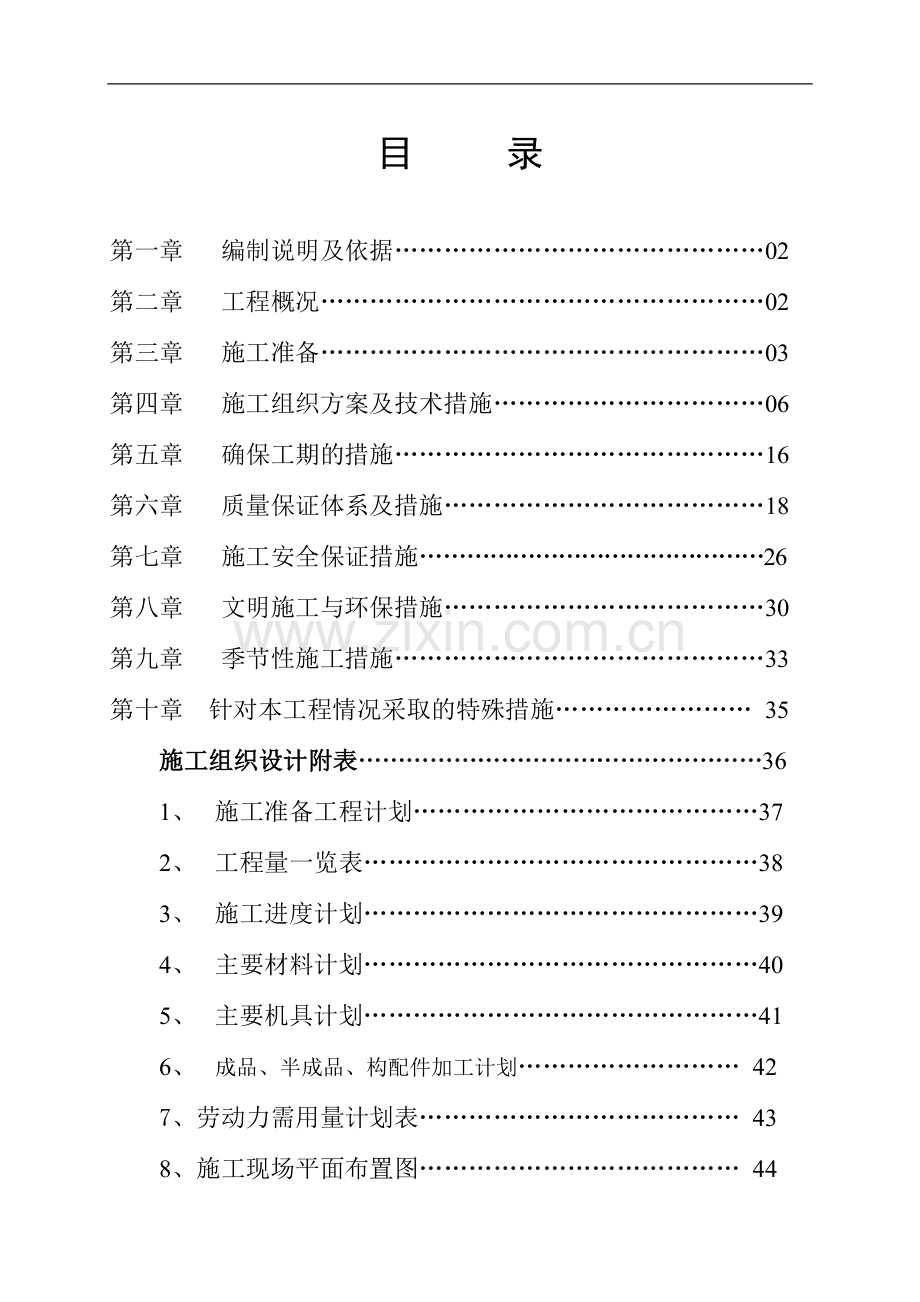

1、目 录第一章 编制说明及依据02第二章 工程概况02第三章 施工准备03第四章 施工组织方案及技术措施06第五章 确保工期的措施16第六章 质量保证体系及措施18第七章 施工安全保证措施26第八章 文明施工与环保措施30第九章 季节性施工措施33第十章 针对本工程情况采取的特殊措施 35 施工组织设计附表361、 施工准备工程计划372、 工程量一览表383、 施工进度计划394、 主要材料计划405、 主要机具计划416、 成品、半成品、构配件加工计划 427、劳动力需用量计划表 438、施工现场平面布置图 44第一章 编制说明及依据一、编制依据1、大庆万方工程技术设计有限责任公司设计的物业

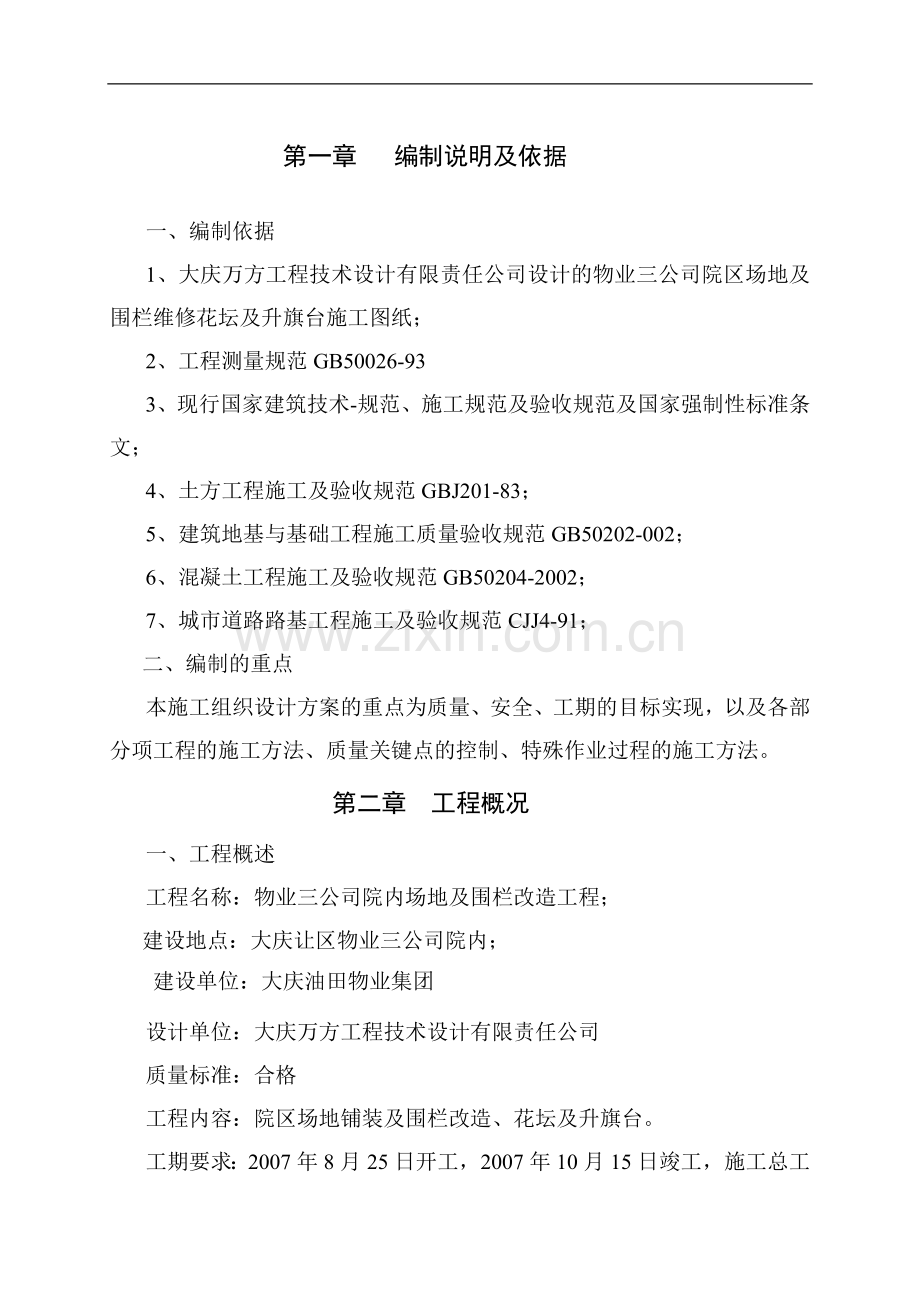

2、三公司院区场地及围栏维修花坛及升旗台施工图纸;2、工程测量规范GB50026-933、现行国家建筑技术-规范、施工规范及验收规范及国家强制性标准条文;4、土方工程施工及验收规范GBJ201-83;5、建筑地基与基础工程施工质量验收规范GB50202-002;6、混凝土工程施工及验收规范GB50204-2002;7、城市道路路基工程施工及验收规范CJJ4-91;二、编制的重点本施工组织设计方案的重点为质量、安全、工期的目标实现,以及各部分项工程的施工方法、质量关键点的控制、特殊作业过程的施工方法。第二章 工程概况一、工程概述工程名称:物业三公司院内场地及围栏改造工程;建设地点:大庆让区物业三公司

3、院内;建设单位:大庆油田物业集团设计单位:大庆万方工程技术设计有限责任公司质量标准:合格工程内容:院区场地铺装及围栏改造、花坛及升旗台。工期要求:2007年8月25日开工,2007年10月15日竣工,施工总工期为50日历天。承包方式:包工包料二、工程概况本工程为院内场地铺装及围栏维修、新建花坛及升旗台,座落于物业三公司院内,施工现场条件良好。主要工程构造情况:1、铺装工程(1)荷兰砖干砂灌缝铺装结构:100*200*60荷兰砖/ 2.5cm M10水泥砂浆/20cm二灰石(石灰:粉煤灰:碎石=10:20:70)/ 20 cm二灰土(石灰:粉煤灰:土=12:35:53),面积为6594,新铺界石

4、57.2。(2)新建成品镀塑围栏1043,基础采用300砂垫层、C20砼基础。(3)花坛升旗台一座,基础采用MU30毛石M10水泥砂浆砌筑,花坛壁采用C20钢筋砼现浇外侧干挂花岗岩,升旗台基础采用MU30毛石M10水泥砂浆砌筑,上部采用C30钢筋砼现浇。第三章 施 工 准 备(一) 施工组织准备1 组织机构的设置本工程施工管理将以项目经理部为核心,以项目经理负责制为原则,依托我单位管理力量和后勤人员为本项目服务,并抽调技术骨干组成“高效、精干”的项目部,项目部下设:施工部、后勤部等部门,为充分调动全单位力量及时优质地为本项目部服务,由公司负责行政工作的领导组织公司所属后勤生产部门组成后勤部,充

5、分发挥本单位的人力、机械和资金等优势为本项目服务。并根据工程现状及工期的需要,计划由两个施工班组进行施工,第一施工班组负责铺装工程、花坛及升旗台工程施工;第二施工班组负责围栏工程施工;具体机构详见施工组织机构(图3-1)项目经理部施 工 部后 勤 部测 量 组施 工 组质 检 组计划统计组料供应组机械设备管理组 组财 务 组安全保卫组一施工班组二施工班组图3-1 施工组织机构设置(二) 施工技术准备:1、作好调查工作为了顺利组织施工和编制切实可行的施工组织设计,针对以下内容作出调查:(1)水文地质情况的调查:沟槽土方工程的施工,需要详细掌握地质、地形情况,如地质条件等,以便于采取有效的降低地下

6、水位的措施。(2)地上、地下情况的调查:为了确保本工程施工的顺利进行,应对施工现场及其周围的地上建筑物的位置、地下构筑物、高压输变电线路和各种地下管线的位置和走向等情况进行调查,以便在施工前采取有效措施,及时进行保(防)护。施工时,还要积极采取环保措施,降低施工噪声和粉尘污染,防止扰民及妥善解决污水处理等问题。2、技术力量保障工程施工前,按施工布署中的组织机构及岗位设置,在我公司主管领导的主持下,尽快落实人员上岗。在准备工作期间,对上岗人员进行岗位培训,熟悉有关图纸规范,优化施工组织设计,施工前做好设计图纸、施工组织设计、施工安全生产等有关规范、技术交底工作。3、施工现场控制网点的测量(1)

7、设计坐标和高程点:进场后,立即联系测绘单位按照工程总平面图要求,进行施工场地控制网测量,设置场区永久性控制测量标桩。并进行角桩控制点的复核、保护工作,根据施工现场的实际情况进行临时水准点的布设(应设置在相对固定点),用浇筑水泥混凝土等方法,作好引桩等保护工作。(2)组织测量,进场前施工人员根据现场角桩点定出沟槽中线、边线,以使进场后能立即开展施工。(三) 物资条件准备:1、材料准备施工材料对工程的施工质量、施工进度影响较大,材料申请计划及时拟出,并报材料供应部门及时备料。材料备料遵循“有计划、保质量、按进度”的原则,材料选择时遵循“多联系、比质量、择优质”的原则。做好后勤保障工作,为工程的顺利

8、进行创造必要的条件。(1)对本工程的主要材料,根据施工方案中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆料场面积及组织运输的依据。(2)组织材料按计划进场,并做好保管工作。材料进场具体情况详见材料供应计划表(表.2)。2、施工机具准备(1) 根据施工方案中确定的施工方法,对施工机具配备的要求、数量以及施工进度安排,编制施工机具需用量计划。(2) 由本企业内部负责解决的施工机具,根据需用量计划组织落实,确保按期供应。施工机具进场详细情况详见拟投入的主要施工机械设备表(表9.3)。(3) 机械和工具准备:根据施工现场的资源需求量计划,本工程的大型机械

9、主要为推土机、装载机、挖掘机、压路机、等机械设备,施工前认真做好进场机械设备的检查、维修和必要的保养工作。3、运输准备(1) 施工前,应安排施工顺序计划,综合考虑施工运输机械进场安排。(2)根据上述三项需用量计划,编制运输需用量计划,并组织落实运输工具、本工程计划考虑现场运输所需的机具如:双轮手推车、10t 自卸车、1t 翻斗车等。(3)按照上述三项需用量计划明确的进场日期,联系和调配所需运输工具,确保材料、构配件和机具设备按期进场。第四章 施工组织方案及技术措施一、施工方案1、施工工艺流程道板块铺装工程:基床放线基槽挖土方夯实碾压、密实度检测二灰土拌和摊铺碾压、养生二灰石拌和摊铺碾压、道板砖

10、铺装。围栏工程:清理现场平整场地测量放样挖基坑砂垫层现浇围栏砼基础回填土围栏加工围栏安装。花坛及升旗台工程:平整场地测量放样挖基坑砂垫层砌筑毛石基础现浇砼花坛壁贴(干挂)花岗岩。2、施工流水段的划分根据本工程的结构和专业性特点,流水施工段按各自的专业自行划分流水施工段:(1)铺装施工:划分二个流水施工段,基层施工段,道板块铺装施工段。(2)围栏施工:划分二个流水施工段,基础施工段,围栏安装施工段。 (3)花坛及升旗台划分二个流水施工段,基础施工段,围栏安装施工段3、劳动力计划配置详见劳动力计划表(表.2)。4、机械设备的配置(1)铺装工程:配备推土机TY320型2台、装载机1台、挖沟机1台、自

11、卸车3台、平地机1台、二灰土拌和场;配备拌和机1台、洒水车1台、12吨光轮三轮压路机1台。(2)围栏工程:电焊机2台、8T吊车1台、5吨汽车1台。5、施工进度计划控制本工程计划2007年8月25日开工至2007年10月15日竣工,本着让用户满意的原则通过严格的科学管理,精心施工,利用有限的工期、确保工程质量,以优质的工程回报投资方。铺装工程:施工准备、测量放线2007年8月25日至2007年8月26日;基槽土方施工(挖、填、碾压)2007年9月2日完成;二灰土基层拌和摊铺、碾压、洒水养生2007年9月8日完成;二灰石基层拌和摊铺、碾压、洒水养生2007年9月15日完成;面层铺装2007年10月

12、8日完成;花坛及升旗台等:2007年8月29日完成;围栏工程:2007年10月14日完成;全部工程检查验收交工2007年10月15日完成;二、施工技术措施(一)铺装工程施工措施施工前认真学习图纸,并进行现场调查,了解施工段的土质、地下构筑物,沟槽附近地上建筑物以及施工环境等情况,校对水准点,并在以后施工的每隔一段时间都要进行复核一次,以确保整个施工段的测量精度在允许误差的范围以内。1、基层(1)路槽整形:由测量员,测桩放线,由人工用锹、镐挖方找型,并且复测高程,进行细找型。(2)碾压:碾压前现场要测土基含水量,与标准含水量进行比较,如实际含水量比标准含水量状态下进行碾压,碾压时12T压路机的速

13、度不能过快,控制在每秒2-3米。并且直线向前,返回时太过湿、弹簧现场,应采用挖开、晾、晒、换土的等措施进行处理,碾压完毕后,进行密实度,高程检验,符合要求后才能进入下一道工序。(3)开挖路基要分段进行,当天开挖,当天碾压,避免大面积开挖晾槽,雨天要在路柄两侧做好边沟,防止路槽内积水。(4)对路槽内推出的合格土,可用于灰土的要推到现场指定位置,不符合要求的废土,由现场运出,卸至建设单位指定的弃土地点。2、 二灰土、二灰石基层(1)准备工作 将原材料运到现场分别堆放在路肩上,也可以在距路不远的场地集中堆放,如集中堆放,应将场地合理的进行布置,如堆料,配料和运输装卸等,以便利施工为原则。1)备土:备

14、土应按要求的质量,整齐堆放在路肩上或辅道上(如由于路肩不能堆放时,也可以场外适当地点集中堆放)以不影响施工为原则。2)备灰:石灰应在施工前备齐,备灰一般采用在路外选临近水源,地势较高的宽敞场地堆放。石灰进场如需较长时间才用时,应将石灰用土覆盖或其它方法封闭,以免降低活性氧化物的有效成分。3)消解石灰用生石灰施工时,必须经过一定的方法粉碎后才能使用。磨细的生石灰可直接使用,但一般多采用水解。加水方法,要根据水源情况,设备条件和施工方法来确定。如在场外集中堆放时,可用花射水法和坑槽注水法等,也可以在场地堆洒水粉化。苦在多雨的地区,还可以采用雨水消解,但无论采用哪种方法,都要在保证安全的前题下,于开

15、工前5-7天消解完毕。消解石灰应严格控制用水量,经消解的石灰应为粉状。含水量均匀一致,不应有残留的生石灰块,每吨生石灰一般用水约600800公斤左右,否则生石灰既不能充分消解,还会飞扬,以致影响操作人员的身体健康。4)劳动组织与施工机具:根据施工方案确定的施工方法,在开工前,按施工顺序组织劳动力进场,并根据施工计划核查机具是否齐备,如有残缺,应及时补足和进行修理,以免影响工程进展。在正常情况下,施工劳动、工具机械可参考下表。机械拌和日产4000平方米机械具配备参考表品 名规 格单位数量用 途挖沟机220 KW台1开挖基槽、整形压路机6-8吨台1碾压装载机85 KW台1拌 和自卸汽车9吨台2运输

16、材料推土机165KW台1摊 铺平地机150KW台1整 平洒水车3.5-4吨台1消灰、拌和、养生铁 锹 把25消灰、拌和、配料、摊铺整型机动车1-1.5吨台2配 料筛 子个5拌和用平 耙把5摊铺整型四齿耙把10消 灰注:1、表系以压实厚度20厘米的石灰土施工机具的参考表。在施工时应根据实际情况加以增减。(2)材料要求:1)粉煤灰:使用前对材料质量进行试化验。2)石 灰:采用三级以上生石灰,并充分消解严格过筛,料径应不大于2cm。3)拌合土:土的塑性指数控制在7-17之间,土要过筛,粉碎过筛后土中的15-25mm的土块不宜超过5%。4)水、采用饮用水。(3)施工工艺及流程:1)测量放样检验路基场拌

17、并运输混合料整型刮平轻型压路机碾压机械找平重型压路机压实养生。2)工艺流程:加水、检查含水量石灰消解或磨细生石灰粉备 土备 灰湿 拌运 输机械摊铺平地机找平养 生碾 压干 拌(4)施工技术措施:自卸汽车运料,推土机推铺,平地机刮平、机械分层碾压,注意成型后的养护管理。1)灰土拌合:混合料拌合及放样,混合料在拌合站集中拌合,拌合时严格控制配合比,正式拌合前进行试拌,随时调整,直至获得设计给出的配合比、施工前进行中心线及水准点放样及复测。2)运输:运输采用自卸汽车运输,运输时混合料上覆盖蓬布,防止水份散失及污染环境。3)摊铺:人工配合推土机摊铺。在铺二灰土时应事先打出施工边缘位置,用灰粉散出铺灰的

18、外侧边线,铺撒时要作到厚度一致。采用推土机进行摊铺,摊铺时将已备或现运至工地上的灰土,按要求厚度均铺在路槽内,推土机进行摊铺,并利用推土机的链轨将铺匀的二灰土排压一遍,以达到密实度大面积找平,雨水井、检查井处排压一遍后,土的密度为压实厚度的1.11.2倍。4)整平:将拌和好的混合料,用人工按设计要求的纵横断面进行粗平,然后用平地机或重型拱刮板铲(刮)平。平地机整平程序:A、把拌好的混合料,以人工用水平耙或其它工具,起高垫低进行粗略平整,横向符合路拱要求,纵向无起伏波浪,然后用平地机一侧边缘逐次排压至另一侧边缘,排压12遍,即可达到初步稳定。B、找平前,负责找平的人员应将已排好的作业段进行全面检

19、查,如边线,中线的位置和摊铺宽度和厚度,以及拌和质量等。对于超高加宽部位的单向横坡,更应详细检查。经检查符合要求后再开始细找平。C、在找平工作中,为使纵横断面都能很好的达到设计要求,细平前先放好平桩,然后用路拱板在适当的桩位上(约3040米),作出标准横断面,或在横向作出35点标高,挂线找平,然后撒上石灰作为找平的标志,平地机以控制标高。D、平地机找平分两次进行。第一次为粗平,第二次为细平,先从中间开始下正铲,两侧下斜,其角视路拱横坡大小而定。在找平时,根据事先标好的标志进行工作。初平(粗平)后平地机将全段普遍排压一遍,经再次核对标高无误后方可进行细平。细平的铲与粗平相同,但必须细致的铲高垫低

20、至符合要求为止。经过机械排压34遍(包括整平时的排压),石灰土即达到一致的密实度。细平后预留高度,一般压实后的厚度1520厘米时,预留高度24厘米即可。5)碾压:A、整型后应及时碾压,最好当天碾压成型,在碾压前检查含水量是否合适,若水分较小时,应酌情补水,若水分过大要进行晾晒,总之必须在最佳含水量下碾压到要求的压实度。B、压路机械碾压方法。一般行从一侧边缘开始,外侧轮的1/2压在路肩上,以6070米/分的速度,每次重轮重叠1/21/3,逐渐压至中心,然后再从另一侧边缘用同样方法压至中心,即为一遍。碾压一遍以后,应细致的检查平整度和标高,及时修整坑槽,切忌成型后再贴补,以免出现推移脱皮现象。若需

21、要找补低洼,应从表面向下挖深翻松810厘米,然后再填补新混合料,整平后用压路机或其它压实机具压实。6)养生:新铺的二灰土必须注意初期养护,及时洒水养生,每天两遍,用草袋覆盖养生期不小于七天。3、 荷兰砖施工(1)检查基层,对不符合铺砖要求的地段进行处理。(2)路牙石镶边:在基层检查合格后,挂线、测高程后刨镶边沟,刨沟时不得超挖,或搅动土基。如出现上述现象,有不超过10cm进允许采用砂垫层时,应洒水夯实。上部工作完成后,用3cm厚的1:3水泥砂浆座浆挂线铺砌平后,并用水泥砂浆勾缝。(3)水泥砂浆搅拌水泥采用P.o32.5水泥,砂采用含泥量小于5%的中粗砂,上料时要检斤计两,采用施工配合比施工。搅

22、拌时间不得小于90秒,水灰比不得大0.5,可控制在0.3-0.4之间。(4)铺荷兰砖1)检查荷兰砖的质量、规格、尺寸是否符合设计要求,表面颜色是否一致;2)按控制点定出方格坐标,并挂线拉出纵横位置,施工时控制好纵横向的直顺度。3)荷兰砖铺装时先用M10水泥砂浆座浆,砂浆厚度为2.5cm;然后轻拿轻放块材,用橡皮锤敲实;4)铺好后,随时检查方格板的平整度,发现有位移、不稳、及不直等现象,立即修正。5)砂浆用干硬性的,砂浆强度为M10,砂浆稠度为25mm35mm。先洒水湿润基层,铺干硬性砂浆做结合层,从里往外摊铺,用刮尺压实擀平,再用木抹子搓揉找平,铺平一段结合层,随即安装荷兰砖,以防砂浆结硬,结

23、合层与板块应同时铺砌。(二)、花坛、升旗台施工(1)基础应座在原状土壤上,底部回填砂。(2)基础砌石采用双面挂线分层卧砌、大面朝下采用座桨法,组砌方法应正确,料石砌体应上、下错缝,内外搭砌,料石基础第一皮应用丁砌。坐浆砌筑,踏步形基础,上级料石应压下级料石至少三分之一,料石砌体应内外搭砌,上下错缝,拉结石、丁砌石交替设置,料石放置平稳,灰缝均匀一致,灰缝厚度符合施工规范的规定。(3)钢筋砼工程要按设计要求的混凝土强度施工。(1)1、钢筋的种类、型号及规格要符合施工图纸的设计要求。2、受力钢筋的弯钩和弯折应符合下列规定: 光圆钢筋末端应做180度弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩

24、的弯后平直部分长度不应小于钢筋直径的3倍。 当设计要求钢筋末端需作135度弯钩,带肋钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求。 钢筋做不大于90度的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。3、箍筋的末端应做弯钩,弯钩形式要符合设计要求;当设计无具体要求时,应符合下列规定:1) 箍筋弯钩的弯弧内径除满足第二条规定外,应不小于受力钢筋直径;2) 箍筋弯钩的弯折角度为135度;3) 箍筋弯后平直部分长度不应小于箍筋直径的10倍。 4、钢筋加工的形状、尺寸应符合设计要求,其偏差应符合规范规定:(4)混凝土工程:水灰比根据混凝土所处的环境条件不同和混凝土的强

25、度等级不同选用0.50.95。4)混凝土最大水泥用量为550kg/m3,最小水泥用量200kg/m3。5)混凝土的塌落度根据构件不同选用1090mm4、混凝土拌制1)混凝土原材料每盘称的偏差水泥2%、骨料3%,水2%。2)混凝土的最短搅拌时间60秒。5、混凝土的运输和浇筑1)混凝土从搅拌机中,卸出到浇筑完毕的延续时间不超90分钟。2)当混凝土有离析现象时应二次搅拌。3)混凝土自高处倾落的自由高度,不应超过2m。4)混凝土振捣应采用插入式振捣器。(三)、围栏及基础工程施工(1)围栏在预制场加工;(1)基坑采用人工进行开挖,开挖完毕后,铺筑300mm厚砂垫层。(2)用经纬仪穿线定好各个基础的中心桩

26、,使所有的基础在一条直线上,然后用水准仪测量高程。(3)砼基础浇筑严格按设计及规范要求进行施工。(4)围栏安装:用经纬仪穿线在基础上定好各个基础的中心点,使所有围栏立柱在一条直线上,然后用水准仪测量高程。第五章 确保工期的措施一、保证工期的总体措施本工程合同工期为60天,为确保本工程在60个日历天如期按时、保质保量地完成,我们将在以下几个方面采取相应的措施:1、在本工程施工过程中,充分发挥我单位施工管理方面的优势,加强施工现场人员、材料、机械设备等管理,规划好施工平面布置,确保工期目标顺利实现。2、根据本工程的工作内容、工作顺序、持续时间和衔接关系,充分考虑影响工期的因素如:人员、技术含量、管

27、材加工、运输、施工机具、资金、工程地质、气候现场工作环境等。其中最主要的是前期工作,如投入、砂石料、水泥、粉煤灰、钢筋等材料的储备,以及其他施工机械的准备和及时检修;3、雨期施工,必须及时注意天气状况,以及施工的先后顺序及搭接,交叉或平行的条件、内容和时间等情况,并保持适当,因此,建设项目的进度安排与控制措施相当重要。4、制定本工程项目总进度计划,并认真执行。5、在工程项目施工过程中,随时掌握工程进展,制定周密的周、月进度计划,并在每周五及每月的25日,统计出周月的施工进度,并进行计划值与实际完成值的比较分析,从而确保建设总工期。6、在施工过程中及时注意施工方法、施工机具能否满足总进度的需要,

28、并随时核对施工组织设计,看看在实施过程中实际进度是否能按计划要求进行,出现了偏差,及时会同监理人员、设计单位人员、建设单位人员采取必要的措施排除障碍或调整,直至工程竣工。二、技术措施制定详细的工期计划,科学地安排施工进度,实现质量、效益、工期、安全各项工作指标。细化施工方案,合理地投入劳力、材料和机具设备,提高机械化程度,提高工效。引入先进的施工技术和科学的管理方法,把总工期控制在合同工期之内。三、组织措施工期控制组织机构:1、成立由项目经理为组长,项目技术负责人为副组长的工期管理小组。组 长:王新清副组长:王合意组 员:李刚、 吴家华 、梁化堂、张茂林、 单怀潮 2、施工现场建立项目经理责任

29、制,对工程行使计划、组织、指挥协调、实施、监督的职能,选择各专业施工队伍进场。针对各工序的施工时间,科学合理地安排施工,加快施工进度。建立生产例会制度,每旬一次开生产例会,落实旬计划完成情况。对没有完成计划的,要查找原因,制订补救措施,保证计划按时完成。充分利用本单位的机械设备优势,及时组织设备进场,使整个工程进度得到有力保证。四、经济措施制订工期目标奖惩制度,对本工程项目实行劳务承包,由项目部总包,班组分包,签订劳务合同,引入竞争机制,实行完成工期重奖,延误工期重罚,严格执行奖罚兑现,以经济的杠杆来保证工期的按时完成。五、管理措施要加强整个阶段进度计划的动态控制和管理,收集施工现场进度信息,

30、画出条峰线,与实际进度和计划进度进行比较,发现进度拖后,并系统地分析原因,提出修改意见,以保证项目按期完成。贯彻企业的计划管理,以竣工工期为目标,以施工总进度为基础,计划为龙头,实行长计划、短安排,通过季、月旬计划的布置和实施,强化动态管理,加强调度职能,维护计划的严肃性,实现按期完成竣工的目标。第六章 质量保证体系及措施一、质量总目标:合格工程我公司对本工程的质量总目标为:合格工程,即综合评定时,在外观、实测实量、技术资料三项均合格。二、分项质量目标:合格工程首先鉴于市政工程质量的检验及评定是按工序、部位及(分项工程)单位工程三级进行,其评定标准的主要依据为合格率。因此为保证单位工程合格的质

31、量总目标,必须首先建立在各分项工程质量达到合格的基础上,而各分项工程在施工过程同样必须保证各工序检验评定达到合格。本工程单位工程包括:铺装工程、绿化种植工程、亮化工程。其次,工程施工质量等级核定为合格是在外观、实测、技术资料三项均为合格的基础上进行综合评分的。故本工程的质量目标为:在主要检查项目的合格率达到100%的基础上,其他全部工序检查项目合格率的平均值达到85%以上。工程施工质量等级核定在外观、实测、技术资料三项均为合格。三、建立完善、全面的质量管理体系我公司施工此工程时本着质量第一的原则进行质量目标管理,以“强化科学管理,优化整体质量,持续改进提高,满足顾客要求。”为质量方针,保证此项

32、工程合格的质量目标,特制定以下质量管理计划:建立健全完善的质量保证体系质量保证组织机构;成立由项目经理为组长,项目技术负责人、质检员为副组长的质量管理小组。组 长:王新清副组长:王合意 吴家华组 员:李刚、梁化堂、张茂林、 单怀潮项目经理部在工地全面负责工程的生产管理、质量监督等具体事项,对于工序、分部分项工程质量严格实行三级质量控制,定期对已完工工程质量进行检查、评估以促进和保证工程质量。2. 建立严格的工地质量管理制度:(1)对于工程施工的质量问题,质量检查组有否决权,各施工班组的施工进度款的支付应有质检组的质量鉴定认可后方能支付。对于不合格工序和其他质量事故必须返工,并追究有关人员的责任

33、。(2)各种水泥混凝土浇筑必须严格按照水泥混凝土强度要求,合理做好水泥混凝土配合比,并按配合比要求,搅拌、运输、浇筑、振捣符合规范要求,以保证水泥混凝土质量。(3) 建立严格的工序交接检查制度,各级技术人员均须在现场交换班做好交接记录。3. 建立严格的材料进场管理制度:严格把好原材料质量关,要求各种原材料要有出厂质保书、合格证,水泥、人行道板、砂、石等材料须经试验室检验合格方准使用。4.建立完善质量检测体系(1)认真执行测量三级复核制,测量工作要正确和及时,做到标高正确,数据清楚,记录仔细。每道工序都要有测量监控措施,以保证标高正确无误。(2)单项工程施工实行严格的现场记录,配备完善的记录表格

34、、签证表,对于各工序都必须在现场做好有关记录。(3)建立完善的工程自检互检体系,对工程中的各道工序进行全面的质量监督检查。发现问题及时处理,直至符合设计规范要求。(4)配合建设部门和质量监督部门等有关人员做好各项工程的隐蔽工程检查工作,并做好检查记录和签证工作。各种施工原始记录应及时收集、整理和归档。5. 建立完善的施工试验及送检制度:(1)加强材料的试验鉴定工作,所有用于本工程的材料均有产品质量合格证书及出厂证明,杜绝使用不合格的材料。(2)水泥混凝土做好抗压试件,及时送检测部门进行测试。各工序要有质量评定,各质检资料要记录及时、有效,做到取样合理,检查认真,反映真实。(3)根据工程施工进度

35、,做好原材料(包括水泥、钢筋、各种管材、砂、碎石、粉煤灰等)的复检,及时做好混凝土配合比,混凝土试块的取样及送检工作。(4)取样及送检人员为:项目部质检员或试验员。四、质量保证措施1、 挖土工程质量保证措施(1) 严格按挖土施工组织设计施工,严禁超挖,用水准仪严格控制好挖土标高,挖土过程中派管理人员现场监控;(2) 选派经验丰富的执证挖土机操作员施工,在放坡处作好土壁支护,降雨量大时及时作好坑内排水;(4) 基坑土方收底施工方法1)机械开挖标高达到离设计高度200mm 左右时,必须采用人工开挖,并对坑底标高进行控制,施工前对工人细致交底,并派人员现场监控,避免超挖。2)沟槽底标高的控制应根据提

36、供的基准点,由测量技术人员将水平高度引测到沟槽周边较稳定的结构上,并做好明显的标志。3)施工技术人员将水准标高引测到近沟槽底标高处的周边工程桩上,并作好标记。4)挖土施工人员根据测量标记采用固定丈量的量具,将坑底土方修理平整。5)坑底土方开挖时若有超挖,必须采用碎石填平,严禁采用疏松土回填。2 混凝土工程质量保证措施(1) 混凝土搅拌车进场后,把好混凝土质量关。检查混凝土运输、到达时间、检查坍落度是否符合要求,对于不合格者严格予以退回。(2) 混凝土浇筑必须连续进行,就餐时,操作者、管理人员均轮流交替用餐,施工持续时间过长时,设两班人员进行轮岗施工,确保现场施工人员精力旺盛。(3) 严格把好原

37、材料质量关,水泥、碎石、砂及外掺剂等既要达到国家规范规定的标准,又要满足设计及建设单位提出的质量标准,各种质量检验报告需报单位质量监督部门审核存档。(4) 为保证混凝土工程质量,必须严格执行操作要求,在混凝土浇筑过程中,由技术、技监人员全面负责,另有监理人员监督振捣质量。(5) 混凝土浇筑前对新老混凝土接缝处的垃圾、杂物一律清除干净,浇水湿润,但不得有积水。(6) 在操作难度较高处和留洞、钢筋密度较大的区域,应做醒目标志,以加强管理,确保混凝土浇筑质量。(7) 混凝土、砌筑砂浆必须由专职级配员按规定要求制作足够的试块,并标明强度等级、使用部位、日期及编号。(8) 混凝土浇筑时,应铺设架空走道板

38、,禁止人在钢筋上直接踩踏,以免造成钢筋变形位移。(9) 混凝土初凝前,派专人看护,严禁任何人员踏入和堆放物料。(10)派专人作好混凝土浇水养护工作,冬期施工需使用草包、薄膜作好保温工作。3、钢筋工程质量保证措施(1)钢筋由钢筋施工员按设计图提出配料清单,同时应满足设计对接头形式及错开要求。搭接长度、弯钩等符合设计及施工规范的规定,品种、规格若要代替时,应征得设计单位同意,并办妥手续。(2)所用钢筋具有出厂质量证明,对各钢厂的材料均应进行抽样检查,并附有抽样报告,经试验合格后使用。(3)绑扎钢筋前由钢筋施工员向班组进行交底,内容包括绑扎顺序、规格、间距、位置、保护层、搭接长度与接头错开的位置,以

39、及弯钩形式等要求。(4)为了有效地控制钢筋间距位置的正确性,在钢筋绑扎前必须进行画线。(5)满足混凝土浇筑时的保护层要求。按设计的保护层厚度事先做好带钢丝的预制混凝土垫块,混凝土垫块采用Po32.5 水泥按1:11:2 的比例砂浆制作,并在垫块达到设计强度值后使用,垫块设置的间距控制在每平方米1 块。(6)弯曲不直的钢筋应校正才能使用,不得采用预热法校直,沾染油渍和污泥的钢筋必须清洗干净后使用。(7)加强施工工序质量管理,在钢筋绑扎过程中,除班组做好自检外,钢筋施工员全过程监控,技监、技术人员应随时检查质量,发现问题及时纠正。为防止返工,钢筋采取按工序分阶段验收,未经隐蔽工程验收合格,不得进行

40、下道工序施工。(8)在钢筋绑扎过程中,如发现钢筋与埋件或其他设施相碰时,会同有关人员研究处理,不得任意弯、割、拆、移。4、模板工程质量保证措施(1)模板在每一次使用前,要全面检查模板表面光洁度,不允许有残存的混凝土浆,否则必须进行认真清理,然后喷刷一遍无色的脱膜剂或清机油,以使拆模时保证混凝土面的平整度。(2)模板的拼缝有明显的缝隙者,必须采用油腻子批嵌。拆除模板必须得到有关技术人员的认可后,方可进行拆模。(3)模板在校正或拆除时,绝对不允许用棒橇或用大锤敲打,不允许在模板面上留下铲毛或锤击痕迹。(4)钢模板在设计时必须考虑模板自身的刚度,模板加工后运输方面的变形须符合规范规定。(5)未经许可

41、不得擅自在模板上开洞。(6)对木模本身的质量应认真检查:模板表面有脱皮,有变质者不得使用。5、测量工程质量保证措施(1)测量工程必须严格执行我公司的三级测量管理办法(作业班组、项目组、公司)。(2)测量定位所用的经纬仪、测距仪、水准仪等测量仪器及工艺控制质量检测设备必须经过鉴定合格,在使用周期内的计量器具按二级计量标准进行计量检测控制。(3)测量基准点要严格保护,避免撞击、毁坏。在施工期间,要定期复核基准点是否发生位移。(4)总标高控制点的引测,必须采用闭合测量方法,确保引测精度。(5)所有测量观察点的埋设必须可靠牢固,以免影响测量结果精度。(6)轴线控制点及总标高控制点,必须经监理书面认可方

42、可使用。(7)所有测量结果,应及时汇总,并向有关部门提供。6、特殊气候条件下施工的质量保证措施雨期施工质量保证技术措施(1)浇筑混凝土前应与气象部门作好联系,尽可能避免在大暴雨天冷天浇筑混凝土。2)如果浇筑混凝土时恰逢下雨,应随雨量大小,随时测定砂石含水量,调整混凝土配合比。3)现场应准备足够的防雨应急材料(如油布、塑料薄膜),在振捣密实的同时铺设覆盖材料(如油布、塑料薄膜),尽量避免混凝土遭受雨水冲刷,以保证混凝土质量。4)做好施工现场的排水和四周的清理工作,防止积水和淤泥。5)如在施工过程中突遇大暴雨,应做好人员配置,加强施工管理力量。确实无法施工时,可在合理部位留设施工缝,并取得现场监理

43、许可,但应做好施工缝的处理工作。五、严格执行以下工程建设标准1、工程建设标准:依据设计文件的要求,本招标工程项目的材料、设备、施工须达到下列现行中华人民共和国及省、自治区、直辖市或行业的工程建设标准、规范的要求。1.1测量规范(GBJ5002693);六、施工技术交底施工技术交底主要包括设计交底、施工组织设计交底、工序施工技术交底、质量技术交底、安全技术交底。(1)图纸会审:工程开工前由工程项目经理组织施工技术人员对施工图进行全面学习、审核并做图纸会审纪录。(2)技术交底:根据工程施工进度,由工程项目经理部组织对各施工段认真做好各项技术交底工作,每道工序均应有详细的技术交底,并备有记录。做到没

44、有技术交底不施工,不理解设计意图的不施工,没有安全质量措施的不施工,将质量隐患消灭在每道工序施工前。(3)严格施工纪律,施工人员必须按设计图纸,施工技术交底和施工规范进行施工,对违纪人员应进行严肃处理。七、质保资料的整理、存档工作(1)为保证工程质保资料的真实性、完整性以及在工程施工过程中便于对各工序、各部位的检查和在工程竣工后的资料整理,在工地项目经理部内设立资料整理人员,以便定期收集整理保存质保资料。(2)主动与监理、建设单位、设计单位及市政工程质量监督站等部门密切联系,积极配合他们的工作,虚心接受他们的检查、监督和指导,共同提高工程的质量,达到预期合格工程的目标。八、确定明确的分项工程质

45、量负责人:在工地项目经理部内确立各分项工程的具体质量负责人,由其负责对作业班组的施工质量进行管理监督。第七章 施工安全保证措施一、安全组织机构:成立由项目经理为组长、安全员为副组长的安全生产管理小组,确保安全事故为零,创安全生产达标工地。组 长:王新清副组长:王文学组 员:李刚、梁化堂、张茂林、 单怀潮、 、刘荣坤、葛秀红。二、安全生产总目标:1、无因工伤亡事故;2. 无车辆机械设备事故;3. 无等级火警事故;4. 无重大刑事案件。三、施工安全保证措施1、建立安全保证的三级体系,加强安全教育,工人上岗必须按规定进行三级安全教育,对特殊工种工人进行专业安全知识教育培训,对易出事故的行走机械及车辆司机要加强安全教育,树立安全第一的思想意识。2、树立“安全第一、预防为主”的思想,建全安全检查制度化,班组每周进行一次安全检查,项目部每旬安全检查,单位劳保科配合工程指挥组每月进行一次工地安全全面大检查,对存在不安全因素的工段及班组责令停工整治,待隐患消除方可继续施工。3、进行技术交底的时候,必须有分工序、工种的安全措施。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
