收藏 分销(赏)

完整的高层建筑施工组织设计文件.doc

上传人:可**** 文档编号:810356 上传时间:2024-03-23 格式:DOC 页数:277 大小:4.91MB
下载 相关 举报
完整的高层建筑施工组织设计文件.doc_第1页
第1页 / 共277页
完整的高层建筑施工组织设计文件.doc_第2页
第2页 / 共277页
完整的高层建筑施工组织设计文件.doc_第3页
第3页 / 共277页
完整的高层建筑施工组织设计文件.doc_第4页
第4页 / 共277页
完整的高层建筑施工组织设计文件.doc_第5页
第5页 / 共277页
点击查看更多>>
资源描述

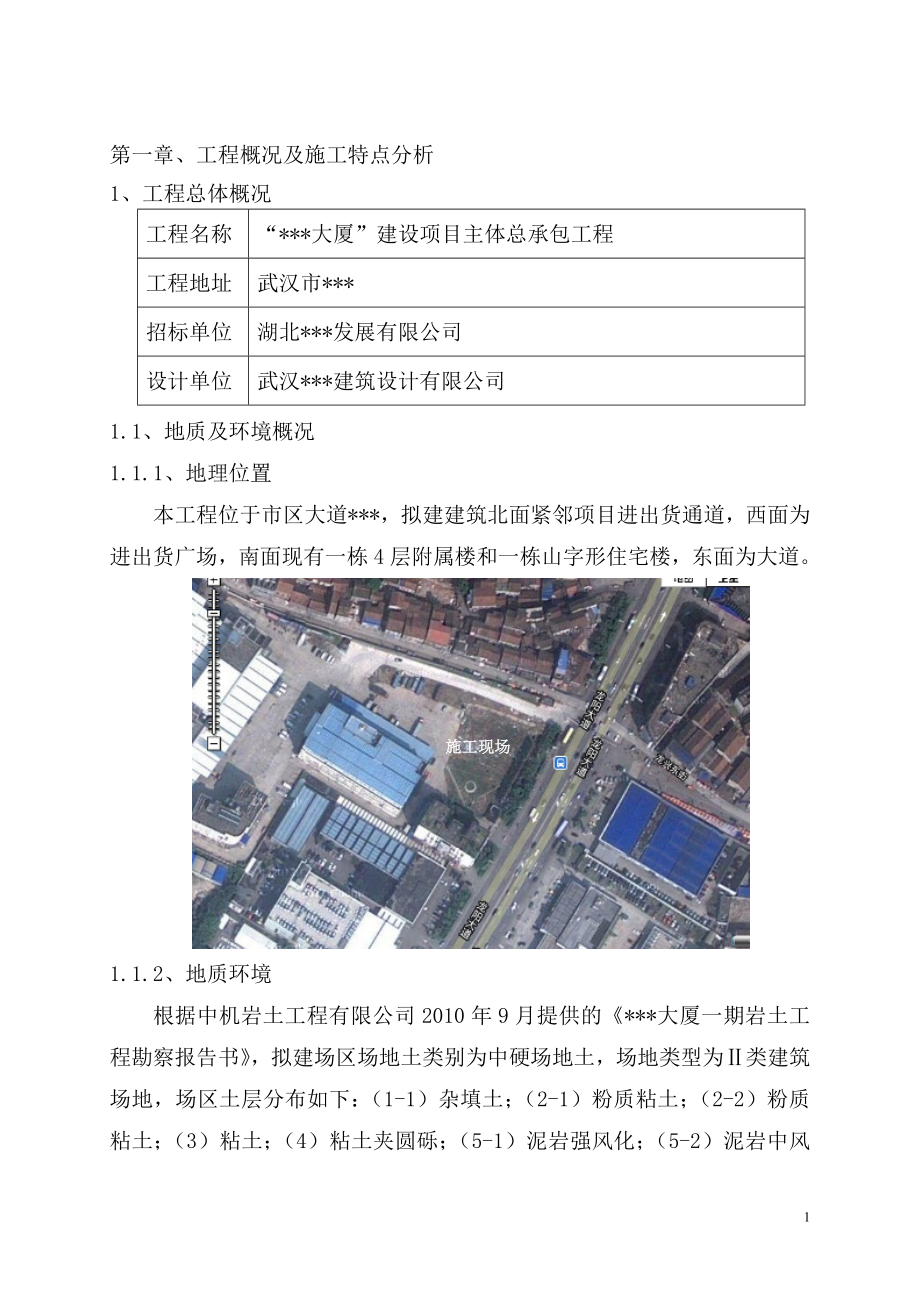

1、第一章、工程概况及施工特点分析1、工程总体概况工程名称“*大厦”建设项目主体总承包工程工程地址武汉市*招标单位湖北*发展有限公司设计单位武汉*建筑设计有限公司1.1、地质及环境概况1.1.1、地理位置本工程位于市区大道*,拟建建筑北面紧邻项目进出货通道,西面为进出货广场,南面现有一栋4层附属楼和一栋山字形住宅楼,东面为大道。 施工现场1.1.2、地质环境根据中机岩土工程有限公司2010年9月提供的*大厦一期岩土工程勘察报告书,拟建场区场地土类别为中硬场地土,场地类型为类建筑场地,场区土层分布如下:(1-1)杂填土;(2-1)粉质粘土;(2-2)粉质粘土;(3)粘土;(4)粘土夹圆砾;(5-1)

2、泥岩强风化;(5-2)泥岩中风化。1.1.3、气象及水文概况武汉地区属亚热带季风气候,四季分明,春季温暖潮湿,夏季炎热,秋季晴朗少雨,冬季干旱。冬夏温差大,历年七月份气温最高,平均达28.831.3,最高达41.3;历年1月份气温最低,平均为2.64.6,极端最低气温为-18.1。武汉地区雨量充沛,多年平均降水量为1284.5mm,历年来最大降雨量为2107.1mm,最小降雨量为476.4mm,降水集中在47月份,约占年降雨量60%,每年夏季长江、汉水水位高涨,是防汛时期。1.2、建筑概况建筑面积72354.16m2建筑层数裙房地下二层地上5层公寓式酒店地下二层地上31层办公楼地下二层地上30

3、层设计规模*大厦为一栋高层综合楼,建筑占地面积4199.57,建筑面积为72354.16平方米,其中地上面积65210.16m2,地下室面积7144m2,建筑功能地下室为汽车库、设备房,地上塔楼1为公寓式酒店(5-31层),塔楼2为办公楼(6-30层)。建筑高度99.3m建筑标准建筑耐久年限50年建筑耐火等级一级抗震烈度6度结构安全等级二级屋面防水等级级地下室防水等级二级基本雪压0.5Km/m2基本风压0.4Km/m2节能设计本工程外墙采用墙体自保温,保温材料为55厚无机保温砂浆。平屋面采用70厚憎水树脂膨胀珍珠岩,外窗及屋顶天窗采用普通塑钢中空玻璃窗。外墙装修涂料外墙面(只做基层)干挂大理石

4、外墙(只做基层)内墙装修水泥砂浆内墙面(只做墙面找平层)涂料内墙面(只做墙面找平层)大理石内墙面(只做墙面找平层)楼地面装修水泥砂浆楼地面(只做到找平层)花岗岩楼面(基层及面层均二次装修)地砖楼面(基层及面层均二次装修)顶棚装修水泥砂浆顶棚其他吊顶及涂料均不在本次招标范围内防水工程屋面防水:SBS改性沥青防水卷材地下室防水:SBS改性沥青防水卷材卫生间、楼面防水:聚氨酯防水涂料门窗工程塑钢门窗、防火门等玻璃幕墙(由甲方直接分包)1.3、结构概况1.3.1、地基与基础本工程裙房基础采用柱下钢筋混凝土独立基础,持力层为3层粘土土层,地基承载力特征值fak=400kPa;。塔楼基础采用筏板基础,基础

5、持力层为第3层粘土土层,地基承载力的特征值为fak=400Kpa,基础混凝土强度等级为 C40,钢筋采用HRB335级。1.3.2、主体结构工程(1)砼强度等级:钢筋混凝土构件混凝土强度等级:详见下表序号结构部位强度等级1基础垫层C152地下室底板、承台、基础梁C4038层及以下钢筋混凝土墙、柱C55梁 .板C4049层16层钢筋混凝土墙、柱C50梁 .板C35517层24层钢筋混凝土墙、柱C45梁 .板C30625层及以上钢筋混凝土墙、柱C40梁 .板C307 所有飘窗、空调板二次浇筑受力构件C258 所有构造柱、门窗过梁、填充墙压顶等二次浇筑构件C20混凝土结构抗渗要求:地下室底板、地下室

6、外墙板和消防水池池壁均为抗渗混凝土,混凝土抗渗等级P8。(2)钢筋:本工程的钢筋拟采用级钢筋HPB235、级钢筋HRB335:级HRB400和冷轧带肋钢筋CRB550、钢筋直径16的钢筋连接均采用级机械直螺纹连接,直径16的钢筋连接可采用搭接或焊接,位于同一连接区段的纵向受拉钢筋接头百分率不宜大于50%(冷轧带肋钢筋为25%)。(3)砖砌体:1)室内地坪(0.000)以下砌体用MU10蒸压灰砂砖,M5.0水泥砂浆砌筑;2)室内地坪(0.000)以上均采用B06级蒸压粉煤灰加气混凝土砌块(干容重不大于5.5KN/m3)。砌体强度分别应不小于A3.5,M5混合砂浆砌筑。1.4、安装概况该工程内部设

7、施完备先进,自动化程度高,主要装备以下系统:给排水系统;消防系统;变配电系统;强、弱电系统;综合布线系统;空调通风工程;弱电及智能化系统。2、施工条件 施工现场附近已布设有水管、电源。 有关勘探资料基本满足施工要求。 施工图纸设计和审查情况已完成。场地拆迁及平整情况基本满足施工要求。进场前基坑支护和土方开挖将完成。第二章、本工程的重点难点及实施对策1、地下室底板大体积砼施工特点:本工程高层外地下室底板厚度为500mm,2栋塔楼下部地下室底板厚度均为2.5m,为大体积砼施工。采取必要措施做好大体积砼温度监测、降低大体积砼内外温差,控制温度裂缝,确保质量为本工程的施工重点。措施:根据规范要求,砼内

8、外温差必须小于25,首先依据设计情况和环境温度计算大体积砼水化热的内外温差,根据计算结果确定养护毛毡厚度,在大体积砼内部布设循环冷凝水管降低大体积砼水化热,采用温度传感器自动测温方法监控温度变化,混凝土浇注时采用斜面分层的浇注方法确保大体积砼施工质量。具体施工方法详见第四章第2节。2、基坑支护的拆撑与换撑特点:本基坑主要采用排桩+内支撑支护,上部采用放坡挂网喷砼支护。本基坑平面面积为4332.2平方米左右,标高22.95处设计有一道内支撑,地下室结构的施工必须特别注意换撑拆撑的影响。地下室施工至内支撑梁下侧时必须拆除内撑混凝土梁。措施:拆撑后基坑侧压力靠地下室现浇楼梁板来承受,此过程中导致支护

9、桩受力状态突变对基坑四周土体的稳定性以及已经浇筑完毕的地下室侧墙有着不利影响。由于靠现浇楼梁板来承受基坑内力,对工程本身的结构安全性提出了更高的要求,必须采取必要的技术措施,以确保施工的顺利进行。本工程换撑采用地下一层楼板延伸出地下外墙与支护桩垂直连接进行换撑。待换撑钢筋混凝土强度达到后对水平支撑进行控制爆破法拆除。混凝土内撑梁的混凝土强度高、拆除难度大对工程工期和工程质量有着重大影响。拆撑爆破、换撑工序均需合理的施工组织和周密的施工设计。此部分施工方案详见第5章第1节。3、与附属楼地下室的连接处理、防水节点处理特点:新建建筑地下室一层与附属楼地下室连为一体作为停车库使用,设计上新建地下室与附

10、属楼预留了施工缝,新建地下室施工时需要处理好搭接部位,做好防水衔接;做好变形缝处的防水处理,确保该部位地下室无渗漏水现象。措施:新建地下室与附属楼连接部位结构施工必须特别做好施工缝的留设,后期严格按照规范及图集要求做好地下室底板、侧墙、顶板的防水节点处理,具体见后第5章第2节与附属楼的连接处理、防水节点处理。4、高强砼施工质量要求高特点:本工程墙、柱混凝土标号为C50,C55商品混凝土,属于高强砼,根据以往施工经验,采用此标号的混凝土若不采取特殊技术措施,砼很容易产生裂缝等质量通病,保证该混凝土的施工质量又是本工程的重点。措施:根据以往施工经验,高强砼若不采取特殊技术措施,砼很容易产生开裂现象

11、,针对本工程特点,结合本公司以往施工经验,为确保高强砼不产生裂缝,特采取以下高强砼防裂措施,具体见后第5章第3节高强砼防裂措施。5、梁柱节点处不同强度等级砼施工特点:本工程各层墙柱与梁板相差至少两个等级;对砼的浇注和施工进度控制造成一定难度。措施:针对以上设计,通常做法是采取柱子与梁、剪力墙与板分别浇筑的办法,采用以上办法,梁柱节点处很容易产生裂缝,为确保该部位的施工质量,拟采用特殊措施解决这一问题。具体见后第5章第4节梁柱节点处不同强度等级砼的施工措施。6、酒店部分弧形测量与放样特点:本工程公寓式酒店设计为橄榄形,南北由两条半径为74m的弧线构成,夹角为38度,做好测量放样,是确保本工程外观

12、质量的一大保证。措施:全用全站仪对本工程测量点位进行精确定位,并利用CAD技术对弧线各项数据进行复核,弧形施工中特别注意墙柱的定位和弧形梁的支模施工,确保结构造型完美,为后续的幕墙施工打下基础。具体见后第5章第5节酒店部分弧形的施工方案。7、高层施工对周边的安全防护特点:本工程高层办公楼施工紧邻大道人行道和北面进出货通道,为避免高层施工对周边的影响,必须设置安全措施确保公司正常办公以及道路正常通行。措施:在紧邻高层办公楼施工的人行道和进出货通道搭设安全通道,并配合做好售房展示区外施工通道、看房通道的上层安全防护。具体见后第5章第6节安全防护的施工方案。8、分包单位多,总承包管理、协调要求高特点

13、:业主指定的专业分包单位多,专业分包单位很多,这样势必要求所有专业分包单位在总承包单位的统一组织和有效管理下、按总的进度要求进行协调施工。对策:抽调得力管理人员成立对分包单位进行协调管理组,加强对分包单位根据其分包和要求,进行安全、质量、进度的施工管理,并根据建设单位的授权,对其拨款要求,从质量与进度二方面进行确认与签证;为分包单位提供施工过程正常服务,包括施工场地、用水用电、垂直运输、公共场地与临时办公室;把分包单位工程进度计划、安全文明施工、质量保证等都纳入总包统一管理之中。第三章、施工组织部署1、管理目标 我单位针对本工程的指导思想是:质量第一,服务周到,业主满意,以质量为中心,按照GB

14、T1900lIS09001(2000)质量管理标准,建立工程质量体系,选配高素质的项目经理及项目管理人员,积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,优质高速地完成本工程的施工任务,创出一流的精品工程。 1.1、质量目标及承诺目标:确保依照国家验收规范,验收合格,整体工程达到武汉市“黄鹤杯”金奖,并获得鲁班奖。承诺:若达不到黄鹤杯奖我方愿意接受合同总价的3%的罚款。 1.2、工期目标及承诺根据我单位的技术水平和我单位对同类工程的施工经验,并针对工程特点及实际情况,按照施工总进度计划的控制目标,精心组织,合理安排,确保在540日历天完成全部工程施工任务。计划2011年8月18日

15、开工,计划2013年2月7日竣工,具体开工时间以甲方通知为准。我方承诺:依照合同约定工期每延误一天罚款合同总价的1,罚款额不超过合同总价的3%。 1.3、安全生产目标及承诺 严格遵守国家、行业、地方的安全法律、法规、标准规范。认真贯彻和执行GBT280012001职业健康安全管理体系,加强进场人员的安全教育,提高施工人员的安全意识,同时加大安全措施费用投入,注重安全防护措施的前期策划,做到安全防护标准化、规范化、工具化,脚手架搭设横平竖直,整齐美观,方便实用,建筑物四周满挂安全网,做到封闭施工,确保实现: 杜绝人身死亡事故。 杜绝重大机械设备事故。 杜绝一般设备、火灾、责任交通事故。 轻伤事故

16、率6。确保确保省安全文明楚天杯,争创全国标准化工地。我方承诺:未达到此目标,我方愿接受5万元罚款。1.4、文明施工目标及承诺 严格按国家、地方、企业的各项规定执行, 贯彻和执行GBT240012004环境管理体系,确保省安全文明楚天杯,争创全国标准化工地。 我方承诺:若未达到此目标,我方愿接受5万元罚款。1.5、新技术应用目标与承诺本工程充分发挥“科学技术是第一生产力”的作用,发挥我单位技术优势,采用目前国内先进的而且是我单位多次采用的新技术、新工艺和管理手段,优质高速地建成本工程。新技术应用目标为:确保本工程获得省新技术应用示范工程。我方承诺:若未达到此目标,我方愿接受5万元罚款。 1.6、

17、服务目标 信守合同、密切配合、认真协调与各方关系,接受业主和监理的控制与监督,做好“三项服务”: 施工前服务:开工前积极进行现场规划布置、施工组织总设计的编制、施工资源准备等。对设计、设备、材料等提供合理化建议; 施工中服务:满足业主方对工程进度、质量、安全、文明施工等方面的要求,服从业主方的调度与管理,并积极协助业主方对现场进行管理;本着友好合作的原则,在施工场地、工序交接、机具设备等方面,最大限度地为其提供方便, 施工后服务:按照国家标准和标书要求在保修期内及时进行工程回访及维修,维修工作做到24小时全天候随叫随到。对重点的单位工程及复杂的地下管网编制使用说明书,与竣工资料一起提交业主,以

18、方便业主的使用与管理。2、施工部署 2.1、施工区段的划分 2.1.1、土建工程分区(1)地下室阶段:按照设计图的设置,将基础平面分两个区块,以后浇带为界,东面为A区,西面为B区,如下图所示。基础阶段区段划分图(2)上部结构施工阶段:结构施工至6层后,裙楼施工完毕,上部分为办公楼和公寓式酒店两个单体塔楼,两个塔楼分为两个区段组织独立的施工班组展开劳动竞赛,各自向上施工。上部施工区段划分图 2.1.2、装修工程分区按照裙楼、办公楼和酒店式公寓组织独立班组进行装修工程施工。 2.2、施工阶段的划分 2.2.1、第一阶段:基础施工阶段 主要工作内容:检查基坑支护状况,合格后开始底板以下土方清底。人工

19、清除下部余土,底板防水施工,承台及大体积砼底板的施工,地下室结构施工,地下室外墙防水施工,柱下独立承台施工,土方回填,安装等工程的预留预埋工作穿插进行。 2.2.2、第二阶段:主体施工阶段 主要工作内容:主体上部结构施工,包括剪力墙、柱、梁板的钢筋绑扎、模板安装、砼浇注等,相关设备、安装等专业工程的预留预埋随结构施工穿插进行,裙楼内砌体在裙楼结构完后进行,塔楼内砌体在主体完成14层后进行,室内粗装饰在砌体完成后进行。安装等工程的预留预埋工作穿插进行。 2.2.3、第三阶段:机电、装修工程施工阶段 主要工作内容:装修、机电安装及其它专业分包工程,其中安装工程基本具备了全部的作业面,是安装工程施工

20、的高峰期,主要包括地下设备层的设备、供电设备、通风设备的安装。同时进行剩余管线的安装施工;最后进行各系统的调试,调试前编制可行的调试方案,在总包的统一指挥下进行总体调试验收工作。 2.2.4、第四阶段:竣工验收阶段 主要工作内容:进行各专业专项工程的资料收集和整理,同时进行各单项工程(如消防)的专业验收,以确保整个工程的交工验收。 2.3、施工流程 2.3.1、总体施工流程总体施工流程反映了各个阶段施工的主要工作内容,以及工程施工的关键线路,是指导工程有序施工的保证。总体施工流程为:施工准备阶段验收阶段地下结构施工阶段地上结构施工阶段装修、机电安装施工阶段砌体施工完材料设备进场安装调试测量控制

21、网布生产、生活临建布置技术准备土方清底降排水施工垫层施工塔吊安装底板大体积砼地下室结构施工单体结构施工主体结构施工完屋面施工完开始粗粉施工给排水、电气安装等工程预留预埋外墙精装修室内精装修弱电及智能化消防系统室外竖向幕墙施工电梯施工给排水、电气安装等工程穿线、设备安装机电安装工程检测、联动调试竣工验收专业工程验收资料收集、整理进场后先进行进场的施工准备工作,包括布置测量控制网引测、搭建临建设施;现场临时道路铺设为基础施工做好准备。配合基坑支护单位做好基坑监测和数据移交工作。本工程地下室面积很大,高层塔楼底板厚度均为2500mm,为大体积混凝土,高层外地下室底板为500mm,采取两个区块平行展开

22、地下室施工。集中优势的人员、材料、机械尽快完成整个工程的地下室结构施工,为下一阶段的施工创造开阔的工作面。 进行土建0.0以上结构施工,先进行6层以下裙楼施工,结构至六层后分开两个单体各自向上施工,其中酒店式公寓面积大、造型复杂成为整个工程施工的关键线路。水电设备的预留预埋配合土建进度进行。 进入装修、安装工程和各指定分包工程的施工高峰期,本期也是体现总包管理与协调能力的阶段,我单位将在前期为各分包商的进场和施工做好准备工作,包括协助业主进行招投标和资格审查,分包合同的签定,进场计划安排,水电接驳,工作面及生活场地的提供,与其他分包商的工序穿插衔接等等,为工程的顺利进行创造条件。 最后进行竣工

23、验收,我单位将在完成各单项验收的基础上,配合有关部门一次性通过验收,为整体工程创优夺杯创造有利条件。3、项目管理组织机构 我单位在本工程上将严格按项目法原理组织施工,执行项目经理负责制。配齐从工程开工至交工整个过程中需要的所有职能部门,以确保整个工程在施工全过程中具有连贯性,从而为全面管理、全面协调、全面控制创造有利条件。详见图项目施工管理组织机构图。 施工前,我单位将组建“*大厦建设项目主体总承包工程项目经理部”,项目经理部在单位总部的领导下负责项目施工任务的具体实施,整个工程的施工管理机构由总部管理层和项目现场管理层(项目经理部)构成。其中,总部管理层由企业法人、项目主管及各职能部门组成,

24、现场管理层(项目经理部)则由项目领导层和项目管理层组成。 3.1、总部管理层 在企业法人授权委托的项目主管的领导下,对项目实施业务管理与监督,确保单位总部决策的落实。与项目有直接业务联系的主要职能部门有质量、安全、技术等部门。 3.2、现场管理层 3.2.1、项目领导层 由项目经理、项目总工程师、项目副经理(土建)和项目副经理(安装)组成,以项目经理为首的领导班子全权组织该工程的生产诸要素。项目经理是企业法人在本工程上的代表,具有施工决策、人事、成本控制、材料与机具组织的权利,对工程进度、质量、成本控制、安全、文明施工等全面负责。 3.2.2、项目管理层 由各专业工长和内业管理人员组成工程技术

25、部、质量安全部、计划财务部、材料设备部、安装施工部、综合办公室等五部一室,负责项目各项工作的具体实施。 工程技术部:由项目工程师负责。由土建工长等人组成。 质量安全部:由质量工程师负责。由质检员、安全员组成。 计划财务部:由计划主管负责。由计划管理员和会计师组成。 材料设备部:由材料主管负责。由机管员、材料员组成。 安装施工部:由安装主管负责。由电气工长、给排水工长、暖通工长组成。 3.3、项目管理人员配备情况 施工前,我单位将配齐“*大厦建设项目主体总承包工程项目经理部”的项目管理人员,管理人员名单详见标书其他部分。 3.4、施工作业层的组织形式施工作业层主要是指现场一、二线的施工队或班组。

26、本工程的各特殊工种将根据专业分成若干个班组,它们包括机操班、电工班、焊工班以及安装工程的各个专业班组,这些班组都是由具有较高操作技术和操作经验的我单位自有职工组成,其他班组有木工班、钢筋班、砼班、瓦工班等。施工作业层是在施工过程中的实际操作人员,是质量、进度、安全、文明施工的最直接的保证者。故我单位在考核选取操作人员时的原则是:具有良好的质量、安全意识;具有较高的技术等级;具有类似工程的施工经验。277项目施工管理组织机构图工程技术部综合办公室质量安全部材料设备部安装施工部计划财务部钢筋作业队模板作业队砼作业队砌体作业队架子施工队防水施工队装修作业队安装作业队专业分包队项目工程师项目副经理(土

27、建)项目副经理(安装)专 家 组项目经理部经理总部管理层重点工程指挥部4、项目部信息化管理结合本工程的特点,我公司将运用信息技术、控制技术和网络技术对本工程进行过程管理和控制。把本工地打造为现代化的数字信息化工地,结合本工程的特点,建立*大厦建设项目主体总承包工程项目管理信息系统。4.1、项目局域网建立在项目部办公区进行网络综合布线,采用超五类UTP双绞线,每个办公区域留有足够的信息点以便后期扩充,交换机采用10/100M可网管系统,保证100M高速连接到桌面。设立网络室,所有硬件设备集中安装网络机柜,并采用UPS统一供电。保证设备安全便于管理。采用微软WINDOWS网络操作系统组网,并建立专

28、用的数据库及文件服务器,使用IBM Eserver X系列服务器,并采用RAID(磁盘冗余阵列)系统保证数据存储安全。局域网内部连接业主、设计、监理、分包方的计算机系统,规划内部IP地址,按部门或专业进行内部子网划分,各子网间实现有控制的安全互访和资源共享,方便各方的信息和数据的传递交流。4.2、互联网接入和防火墙系统的部署1、互联网接入项目部的互联网接入使用电信公司的10M光纤专线,直接接入INTERNET骨干网,保证项目人员高速访问互联网并获取资源。申请固定公共IP地址,建立相应的应用服务系统(如:网站、FTP服务等),方便与外界沟通。2、防火墙安装 为了加强局域网的安全管理,在局域网出口

29、安装AMARANTEN F100防火墙,同时作为外网接入设备,该防火墙功能强大,内置6个10/100M端口,高达200M的数据吞吐量、支持200,000个并发连接。同时该设备具有NAT、SAT地址转换、状态检测、多DMZ区保护、流量管理、远程管理、带宽控制等功能。安装防火墙后,可以有效保护内部网络、阻断外部非法攻击、监控网络使用状态,极大地提高了网络安全,便于网络监控和管理。4.3、现场视频监控系统的建立1、视频监控系统介绍在工程施工中,迫切地需要利用网络技术将传统的视频监控技术和生产管理有机结合起来,实现随时随地对施工现场进行监控,适时地看到工程施工进度、作业面情况,及时监控现场作业人员的操

30、作规范程度等等。为现场施工管理人员提供便捷有效的监控和管理技术手段,同时通过互联网络,使远程用户也可以及时看到现场情况,为施工单位和有关管理单位提供了有效的监控管理途径。我们已经具有在大型施工项目中实施现场远程监控系统的成功经验。在*大厦建设项目主体总承包工程的施工工地,我们将全面实施远程网络视频监控系统,(iDRS分布式网络远程监控系统),该系统技术先进,使用简便,功能强大。该系统的应用必将为*大厦建设项目主体总承包工程施工现场的管理带来一次飞跃性的变革。iDRS分布式网络监控系统采用H/W H.264压缩技术,可以在网络带宽不理想的状态下传输清晰的视频图像。系统中的核心设备采用iDRS-6

31、000S系列数字硬盘录像主机iDRS-40xC系列网络视频服务器。数字硬盘录像机能够同时处理24通道视频的显示及同步录像,性能优越。前端摄像机采用SONY一体化摄像机BN-5600系列产品,该款摄像机具有光学27倍、数字10倍的变焦能力,水平360连续旋转,垂直90旋转,低照度摄像等功能。该监控系统的实施后主要功能简介如下:现场实时监控该监控系统和项目部网络系统集成后,在本地网络任意计算机上可以安装客户端软件或以IE浏览器的方式打开监控画面,获得高清晰的现场实时图像画面,可单画面、多画面分割、多路轮循等多种显示方式,并可以对镜头进行全方位控制。录像存储和检索回放采用H.264高压缩技术,大大提

32、高了压缩比及网络传输效果,对每路检控均可以实时录像。系统可按日程表设置定时连续录像、视频移动录像和手动录像等多种模式。我们在九州通大厦建设项目主体总承包工程的监控设计中,对每路监控镜头进行一周的循环录像,可以迅速、精确检索需要的录像资料,进行历史影响资料追踪。远程网络监控远程用户可以在施工现场以外的任何地点,通过网络访问现场的视频服务器,观看到现场的施工图像。访问方法有两种:安装客户端软件,或者通WEB方式使用浏览器观看。远程联网具备本地端主机的所有功能,包括远程图像实时监看、远程调看录像资料、远程遥控云台镜头、还可通过网络对各网点录像主机的系统参数进行设置等。权限管理可在网络硬盘录像机设置网

33、络分控端的分控权限,通过不同密码使控端享有不同操作权限,以区分管理层次,加强管理的安全性。2、视频监控系统实施措施根据本工程特点,安装监控镜头的区域包括:地下室、塔吊顶部、工地入口、物资库、办公区、加工棚等。其中,对于较大作业面区域,安装多个监控镜头,配合镜头旋转覆盖所有施工区域。前端摄像机的安装采用有线加无线的方式,增加监控灵活性。4.4、视频会议系统的建立专用视频会议室硬件包括安装投影系统、会议音响系统、视频采集设备、录像设备、视频会议终端等。我单位将建立专用视频会议系统(V2 conference),该系统所具有的协作功能使交流更加全面充分,如电子白板、文档共享、协同浏览、桌面共享等。V

34、2 conference视频会议系统支持多会议室方式,即同时可以进行多个会议而相互独立互不干扰。会议组织方式包括主席主持模式、共同讨论模式两种。利用专用视频会议系统,项目部可以与公司总部随时召开视频会议。也可以登录到业主工程指挥部以及上级的视频会议系统,在现场参加工程指挥部及政府建管部门召开的视频会议。在*大厦建设项目主体总承包工程及相关工程施工期间,项目部将充分利用视频会议系统及时召集相关专家及工程技术人员,随时召开现场方案论证、工程调度、技术研讨等会议,全方位利用公司的技术力量来为办公楼的施工建设提供支持。4.5、网络办公系统应用我单位将在本项目实施网络协同办公平台系统,协同办公平台由即时

35、消息系统、信息发布系统、收发文管理等系统组成。平台用户在任何地点和时间都可以认证登录协同办公系统,随时收发信息和文件,使项目日常办公业务可以在网络上快速完成。同时建立邮件系统、FTP系统,项目有关人员和监理、业主代表也可以利用该系统进行有效的信息沟通和联络。*大厦建设项目主体总承包工程项目部成立后,给项目每个管理人员建立办公平台帐号和密码,使项目人员登录办公平台系统进行协同办公提高办公效率。同时,也将为甲方、监理有关人员建立办公平台帐号,提供便捷快速的沟通渠道。第四章、主要施工方法l、测量工程 1. 1、准备工作 由项目经理部派出以主管施工生产的项目副经理为组长的现场移交小组,协同建设单位、监

36、理单位等相关单位对测量控制点进行复核确认并作好移交手续。根据所移交的控制点,项目测量组在工程施工前布设好测量控制网,将所布设的控制点做成永久性的坐标点或水准点,并采取相应的保护措施,以防点位被破坏。 1. 2、测量设备的配备和测量人员的配置 1. 2. 1、测量人员配置 本工程项目部设一个测量小组,设测量工程师组长一名,负责小组的一切测量及相关工作,下设4名专业测量员,负责现场测量工作的具体实施。 1. 2. 2、仪器设备配备一览表根据本工程建筑规模,配备如下测量仪器:序号名称规格单位数量1全站仪GTS701台12激光垂准仪PL1J台23光学经纬仪J2E台24激光经纬仪J2台15精密水准仪S1

37、台16普通水准仪DSZ-3台27对讲机台48钢卷尺50米把49钢卷尺100米把1l. 3、工程定位控制测量针对本工程基坑支护、桩基工程、土方开挖由业主直接分包施工的实际情况,本工程定位控制测量除了应该结合分包单位原先定位放样的测量控制网建立适合于本公司地下室及主体施工的测量网外,作为高层建筑还应注意以下几点:1、施工方格控制网必须经初定、精测和检测三步进行,并且应定期由专人负责进行复核。2、根据总平面图设计坐标,为确保控制网的正确,必须由道路上的城市坐标系统结合建筑物规划红线引入定位。3、根据施工现场及周围环境条件,选择适当地方按一次埋设、多种用途、长期使用的原则埋设首级控制点、组成一个完全能

38、满足施工放样及沉降观测需要的永久性施工控制网。控制点按要求进行技术处理、控制点所处位置要保证今后不被占用且障碍较少、以使对控制点进行使用和保护。控制点既作平面控制之用,又作标高控制之用。4、工程开始前,根据工程结构情况,利用首级控制点,总承包单位在实地放出二级控制点作为施工的二级控制,并进行联测复核。该控制点既可用于细部点的放样,同时又可用作对工程上各结点的复合检测。5、利用全站仪对所有控制点进行精确测定,并将他门与附近的国家城市等级点进行联测,使其坐标与高程统一为一个系统,便于今后使用。6、利用配套计算机对所有观测值进行严密平差,保证整个控制精度完全能够符合国家工程测量技术规范和工程设计要求

39、。平差成果存入计算机内存,需要时可以随时调用。6、随着施工的进展,考虑到各种因素可能造成的影响,经常对所有控制点作必要的检测。 14、高层垂准测量和平面放样1、垂准测量(1)垂准测量内部控制点的留设:根据以往类似工程的施工经验,计划在主楼布置四个点、裙楼留设四个垂准测量控制点4个。(控制点布置位置详见图1.4.1)(2)内部控制网的施测:根据业主提供的测量资料及开始施工时建立的平面控制网建立建筑物内部平面控制点,运用极坐标法,按既定的垂准测量控制点在建筑物内布设测量。所布设的控制点与整幢大楼的测量基准点进行联测,测量结果进行严密平差,计算点位坐标,并与设计坐标比较改化。改化之后再次进行检测,要

40、求控制网的测距相对中误差小于L/20000,测角中误差小于5。若不满足要求,再次改化,直至满足要求。一般情况下,这种改化只需进行两次。因垂准测量的精度要求较高,为此,基准点处预埋10CM10CM钢板,用钢针刻划十字线定点,线宽0.2MM,并在交点上打洋冲眼,以便长期保存。所布设的平面控制网应定期进行复测、校核。(3)平面控制点的竖向传递:首层平面放线直接依据首层平面控制网,其它楼层平面放线,根据规范要求,应从地面控制网引投到高空,不得使用下一楼层的定位轴线。平面控制点的竖向传递采用内控天顶法,投点仪器选用天顶垂准仪。在控制点上方架设好仪器,严密对中,整平。在控制点正上方,在需要传递控制点的楼面

41、预留孔处水平设置一块有机玻璃做成的光靶或原仪器附带的光靶,光靶严格固定。仪器从0、90、180、2704个方向向光靶投点,用0.2MM笔定出这4个点。若4点重合则传递无误差;若4点不重合,则找出4点对角线的交点作为传递上来的控制点。所有控制点传递完成后,则形成该楼面平面控制网。对该平面控制网进行角度观测(2全站仪二测回)及边长量距(精度l/20000)。由观测成果作经典自由网平差,根据平差结果与理论值相比较,若边长较差S2.0MM,角度较差12,则说明4点精度达标,则记录不作归化;若边长较差2.0S3.0mm,角度较差1224,则说明4点精度不够,必须归化;若边长较差S3.1mm,24,则说明

42、投点精度不够,必须重新投点,直至满足精度要求。(4)在首层根据轴线设立坐标点作为平面控制点后,浇筑上升的各层楼面必须在相应的位置予留150150mm与首层平面控制点相对应的小方孔,能保证激光束垂直向上穿过预留孔。2、平面放样(1)地下室平面放样方法与上部主体相同。(2)首先计算出各轴线交点在控制点所在坐标系统中的坐标,供放样使用。(3)根据具体情况,直接将全站仪架设在控制点上按极坐标法放出各轴线交点,或利用控制点,在与所需放样轴线交点相互通视的地方测设若干转点作为临时控制点,然后将全站仪架设在转点上,以控制点为后视,按极坐标法放出各轴线交点。这些交点足可满足进一步细部放样的需要。(4)为保证放

43、样的准确性,校核可改用其他放样方法(如角度交合法等),重新放样主要轴线交点,或测量相应轴线交点间距离。 1.5、水准点的引测和层高控制本工程水准点的引测必须用二等水准测量,确定水准测面的标高并与国家或城市水准点联测。水准点网的主要技术要求按工程测量规范进行。随着主体上升,高程控制工作可与平面放样同步进行。在工程开始时,先精确测定各个二级控制点的标高,将它们归化到各轴线交点设计标高所使用的高程系统,放样时可将全站仪设在二级控制点上,利用全站仪可以直接测出两点间的直线距离的功能,测出轴线交叉点与站点之间的相对高差,将标高传递至任一高处。1.6、柱、梁板的施工测量控制1、柱垂直度控制本工程控制柱垂直

44、度应首先计算出各柱轴线中心点平面位置的坐标(X、Y),将它们与柱施工到任意高度的标高(H)一起组成三维坐标(X,Y,H),然后利用全站仪可进行三维坐标测量的功能,将全站仪架设在控制点或临时控制点上(临时控制点已经精确测定),按(X、Y,H)对柱进行空间定位,即可保证柱施工垂直度完全能够满足设计要求。2、梁板施工测量控制梁板施工的测量控制主要是控制梁的标高,而标高的控制则可通过测量垂直距离来实现。施工时,将全站仪架设在控制点或临时控制点上,利用全站仪可直接测量两点间垂直距离的功能,由梁上某一位置的设计标高,计算出该位置到仪器位置的垂直距离H(H=设计标高控制点或临时控制点标高仪器高),全站仪即可

45、定出设计标高的实际位置。利用全站仪可以比用钢卷尺丈量来控制垂直距离精确得多。1.7、建筑物沉降观测1、沉降观测水准点的测设。建筑物的沉降观测根据本工程引测的水准点为基准点引测,该水准点必须坚固稳定。水准点固定方式见图(见图1.6.1)。2、沉降观测点按设计要求埋设牢固稳定,能长期保存,观测点上部必须为突出的半球形状或有明显的突出之处,以保证观测点上能垂直置尺,通视条件良好,本工程采用燕尾形观测点(见图1.6.2)。1-粗钢筋 2-细石砼回填 3-混凝土(图1.6.1) 水准点固定示意图 (图1.6.2)沉降观测点3、沉降观测时,应特别注意观测点的首次高程测定,沉降观测点首次观测的高程值是以后各次观测用以进行比较的根据,如初测精度不够或存在错误,不仅无法补测,而且会造成沉降工作中的矛盾现象,因此必须提高初测精度。,每个沉降观测点首次高程,应在同期进行两次观测后确定。4、沉降观测与工程的位移、倾斜和可能出现的裂缝观测必须严格按规范和设计要求定期进行,工程竣工后亦需进行变形观测,以便积累大量资料直至

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
