资源描述

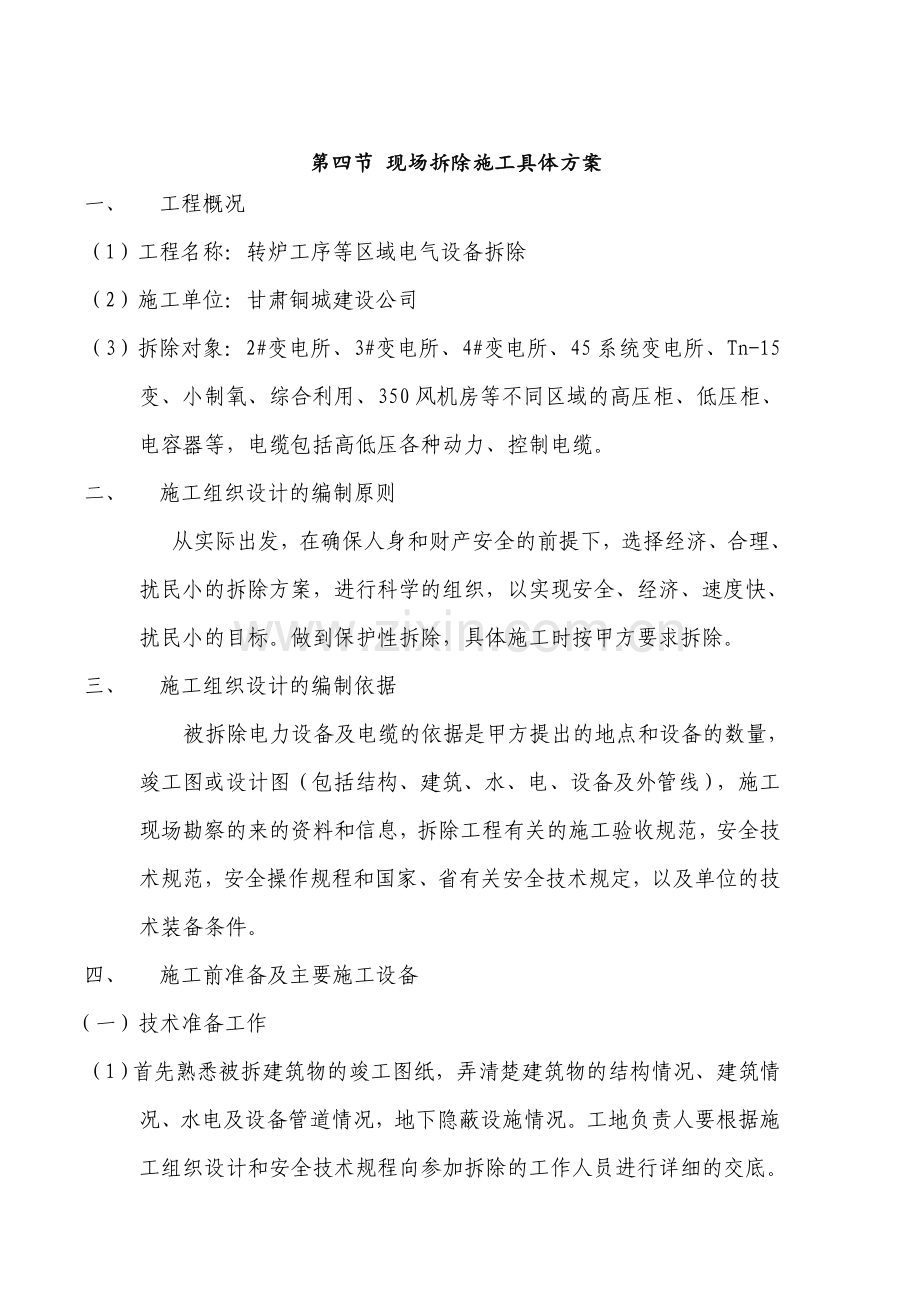

1、第四节 现场拆除施工具体方案一、 工程概况(1)工程名称:转炉工序等区域电气设备拆除(2)施工单位:甘肃铜城建设公司(3)拆除对象:2#变电所、3#变电所、4#变电所、45系统变电所、Tn-15变、小制氧、综合利用、350风机房等不同区域的高压柜、低压柜、电容器等,电缆包括高低压各种动力、控制电缆。 二、 施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。做到保护性拆除,具体施工时按甲方要求拆除。三、 施工组织设计的编制依据被拆除电力设备及电缆的依据是甲方提出的地点和设备的数量,竣工图或设计

2、图(包括结构、建筑、水、电、设备及外管线),施工现场勘察的来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、省有关安全技术规定,以及单位的技术装备条件。四、 施工前准备及主要施工设备(一)技术准备工作(1)首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。(2)对施工员进行安全技术交底,加强安全意识。对工人做好安全教育,组织工人学习安全操作规程。(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。(二)现场准备(1)

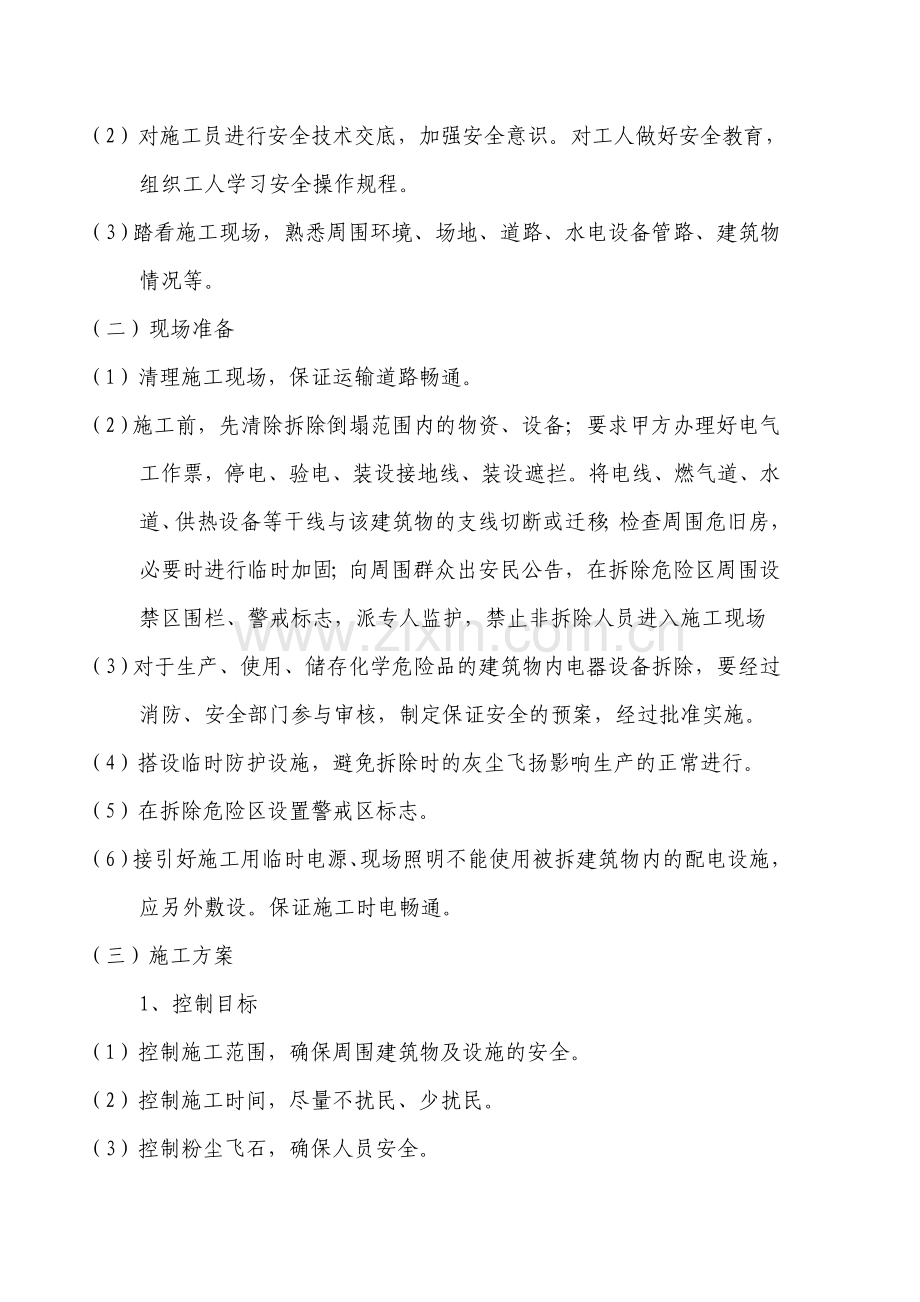

3、清理施工现场,保证运输道路畅通。(2)施工前,先清除拆除倒塌范围内的物资、设备;要求甲方办理好电气工作票,停电、验电、装设接地线、装设遮拦。将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场(3)对于生产、使用、储存化学危险品的建筑物内电器设备拆除,要经过消防、安全部门参与审核,制定保证安全的预案,经过批准实施。(4)搭设临时防护设施,避免拆除时的灰尘飞扬影响生产的正常进行。(5)在拆除危险区设置警戒区标志。(6)接引好施工用临时电源、现场照明不能

4、使用被拆建筑物内的配电设施,应另外敷设。保证施工时电畅通。(三)施工方案1、控制目标(1)控制施工范围,确保周围建筑物及设施的安全。(2)控制施工时间,尽量不扰民、少扰民。(3)控制粉尘飞石,确保人员安全。(4)控制施工噪声,尽可能减少噪声。2、施工流程:停电 验电周边维护拆除母线拆除柜体连接螺丝柜与柜子分离吊运运往指定地点回收有价废物最后移交甲方(四)施工组织(1)在甲方的支持下,做好群众工作,争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作。(2)按施工组织设计的程序安排,首先清拆原有柜体连接电缆头,采取人工进行拆除,划分区域,分块、逐段、逐根进行拆除。(3)拆除高低柜采用人工拆

5、除。保护性拆除。(4)拆除电缆采用人工拆除和机械,专人进行检测,发现情况及时联系研究,以确保施工安全。(5)拆除后,组织工人回收构件中有价值的可利用废品。(五)、拆除设备规格、数量序号设备类别规格单位数量1高压柜包括柜顶整体母排台1002低压柜台603变压器台84直流屏包括充放电柜体及镉镍蓄电池套25直流屏包括充放电柜体及铅酸蓄电池套16电容器组包括配套柜体及电抗器套47轴流风机台48电缆米20000(六)机械材料设备的准备(施工机械计划表) 序号 设备名称 数量 (台) 备 注(型号)1 电锤 2 进口2 挖掘机 1 1立方米3 运输车 3 8吨4 铲车 1 6吨5 重型拖车 1 16吨6

6、吊车 1 16吨(七)劳动力准备序号 岗位 数量 备 注1 工程师 1 中级以上职称2 管理人员 6 有施工上岗证3 工程技术人员5 初级以上职称4 项目负责人 3 有施工上岗证5 拆除施工操作员 20 有施工上岗证五、施工要求和施工方法(一)施工要求(1)进入施工现场,首先拆除与拆穿物相连的电缆头、二次接线,照明设施。(2)拆除建筑物门窗,拆除物及时外运,堆放在警戒线以外的安全区域(3)遇到地下电缆时,先与业主联系电缆是否是废弃的,能否拆除,确定后方可用冷法切割,抽取。(二)工程施工方法1、机械拆除:人工与机械配合2、电气设备(包括高低压柜顶母排)根据甲方要求做保护性拆除,各高低压柜至各用电

7、设备的各种规格型号电缆的拆除,并按型号规格分类,单根整齐绕制盘并运至甲方指定地点(3公里以内),以利于今后取用。3、高低压柜拆除,先拆母线再拆连接的电缆头,二次接线,各种贵重仪表仪器,连接螺丝,吊装搬运。4、电缆拆除,按型号规格分类,先拆明处,后拆暗处,先拆高出,后拆低处。5、轴流风机拆除,先拆接线,再拆风机,吊装搬运。六、安全保证措施(一)基本要求(1)施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。(2)拆除现场施工人员,必须经过行业主管部门指定的培训机构培训,并取得资格证书方可施工。(3)施工人员进入施工现场必须带安全帽、扣紧帽带;高空作业必须系安全带,安全带应高挂低用,挂点

8、牢靠。(4)施工现场必须设置醒目的警示标志,采取警戒措施派专人负责。非工作人员不得随意进入施工现场。(5)拆除时,应自上而下顺序进行。当拆除某一部分的时候应防止其他部分倒塌。(6)拆除项目竣工后,必须有验收手续,达到工完,料清、场地净,并且确保周围环境整洁和相邻建筑、管线的安全。(二)拆除时安全事项(1)工人从事拆除工作时,应该站在专门搭设的脚手架上或其他稳固的结构部分上操作。(2)拆除区周围应设立围栏,挂警告牌,并牌专人监护,严禁无关人员逗留。(3)建筑物拆除时,应自上而下顺序进行。当拆除某一部分的时候应防止其它部分倒塌。(4)拆除过程中,现场照明不得使用被拆建筑物中的配电线路。(三)安全管

9、理(1)施工人员进行拆除工作时,应该站在专门搭设的脚手架或者其它稳固的结构部分上进行操作。操作人员要带安全帽和其他防护用品。拆除过程多属高空作业,工具、设备、材料杂乱,粉尘日晒较多,作业人员应佩戴安全帽、手套、安全鞋等个人防护用品,为防止砖石、灰尘及切割螺钉等的操作,应佩戴护目镜。(2)拆除过程中,应有专业技术人员现场监督指导。为确保未拆除部分建筑的稳定,应根据结构特点,有的部位应先进行加固,在继续拆除。当拆除某一部分的时候应防止其他部分的倒塌,把有倒塌危险的构筑物,用支柱支撑,绳索等临时加固。(3)拆除作业应严格按拆除方案进行:拆除建筑物应该自上而下依次进行; (4)拆下的物料不准在楼板上乱

10、堆乱放。(5)当用机械拆除工程时,根据被拆除高度选择拆除机械,不可超高作业,机械解体作业时应设专职指挥员,监视被拆除物的动向,及时用对讲机指挥机械操作员进退。人机不可立体交叉作业,机械作业时,在其回旋半径内不得有人工作业。(四)监控措施拆除施工作业全过程中,必须严格监控如下:(1)坚持从上至下逐层拆除,严禁立体交叉同时拆除。(2)坚持先拆易后难,严禁顺序颠倒; (3)自始自终坚持管好用电用火、用电机具的安全,非持证电工不得从事装拆生产用电和生活用电;(4)所有拆除人员和驻场管理人员必须落实使用安全帽、安全带、口罩、防尘眼镜、工作鞋、手套等劳动安全防护用品,不准赤脚、光膀进行作业。(五)做好拆除

11、作业后的安全工作(1)拆卸下来的各种材料应及时清理,按品种、类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。(2)拆除堆放的材料场地,要专人看管,加强治安保卫,禁止外来人员特别是小孩子入内玩耍。严禁烟火,配有一定的消防器材,以防万一。(3)在保安安全的前提下,拆迁工程要和建筑工程的施工相互衔接好。拆迁场地在全部清理出场料后,在按照施工要求进行新的工程建筑。七、抢险紧急预案一、 建立应急救援领导小组组长:黄旭东副组长:张建祯救援人员名单:贾文胜、孙宏生 季春贤、唐志军等二:应急救援工作落实措施1、 加强安全生产宣传力度,搞好安全生产,保证工程施工质量的工作宣传和落实,

12、杜绝安全事故发生,公司应全体动员起来,认真学习安全生产法规和制度,把抓安全生产作为施工生产全过程中的头等大事。2、对存在的事故隐患和较大危险因素的生产设施、设备、机具处应设置明显的安全警示标志、3、 对易发生重大安全事故的隐患部位、程序、环境,施工现场应发出一份建筑工程隐患整改通知书,责令项目部限期整改。4、 在接到施工现场有事故发生后,应及时前往施工现场,保护事故现场不被破坏,对受伤人员进行及时抢救,采取有效措施,防止事故扩大,减少人员伤亡和财产损失,及时通知公司救援人员将受伤人员送往就近医务中心救护或及时拨打120救护。三、报警电话、急救中心电话:火警:119报警:110 急救中心电话:1

13、20救援器材清单:面包车一台消防带(8根)消防桶(8个)铁铲(5个)灭火器(15个)下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但

14、是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康

15、,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要

16、向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
