收藏 分销(赏)

92118-10kv架空裸导线改绝缘导线工程施工组织设计.doc

上传人:胜**** 文档编号:808352 上传时间:2024-03-23 格式:DOC 页数:49 大小:288.50KB
下载 相关 举报
92118-10kv架空裸导线改绝缘导线工程施工组织设计.doc_第1页
第1页 / 共49页
92118-10kv架空裸导线改绝缘导线工程施工组织设计.doc_第2页
第2页 / 共49页
92118-10kv架空裸导线改绝缘导线工程施工组织设计.doc_第3页
第3页 / 共49页
92118-10kv架空裸导线改绝缘导线工程施工组织设计.doc_第4页
第4页 / 共49页
92118-10kv架空裸导线改绝缘导线工程施工组织设计.doc_第5页
第5页 / 共49页
点击查看更多>>
资源描述

1、*变电站F57*线架空裸导线改绝缘导线工程*变电站F18五联二线*路段架空裸导线改绝缘导线工程施工组织设计纲要批准: 审核: 编写: 法定代表人 或其委托代理人: 深圳市*限公司2005年8月第一章 工程概况及特点41.1工程概况41.2工程特点5第二章 现场施工组织机构62.1施工现场组织机构关系图62.2项目班子配备情况表62.3工程主要负责人简介72.4各岗位主要职责10第三章 施工现场总平面布置图113.1施工现场平面布置图113.2施工现场平面布置图说明123.3施工总平面管理13第四章 施工方案144.1施工准备144.2施工工序总体安排174.3主要工序和特殊工序的施工方法184

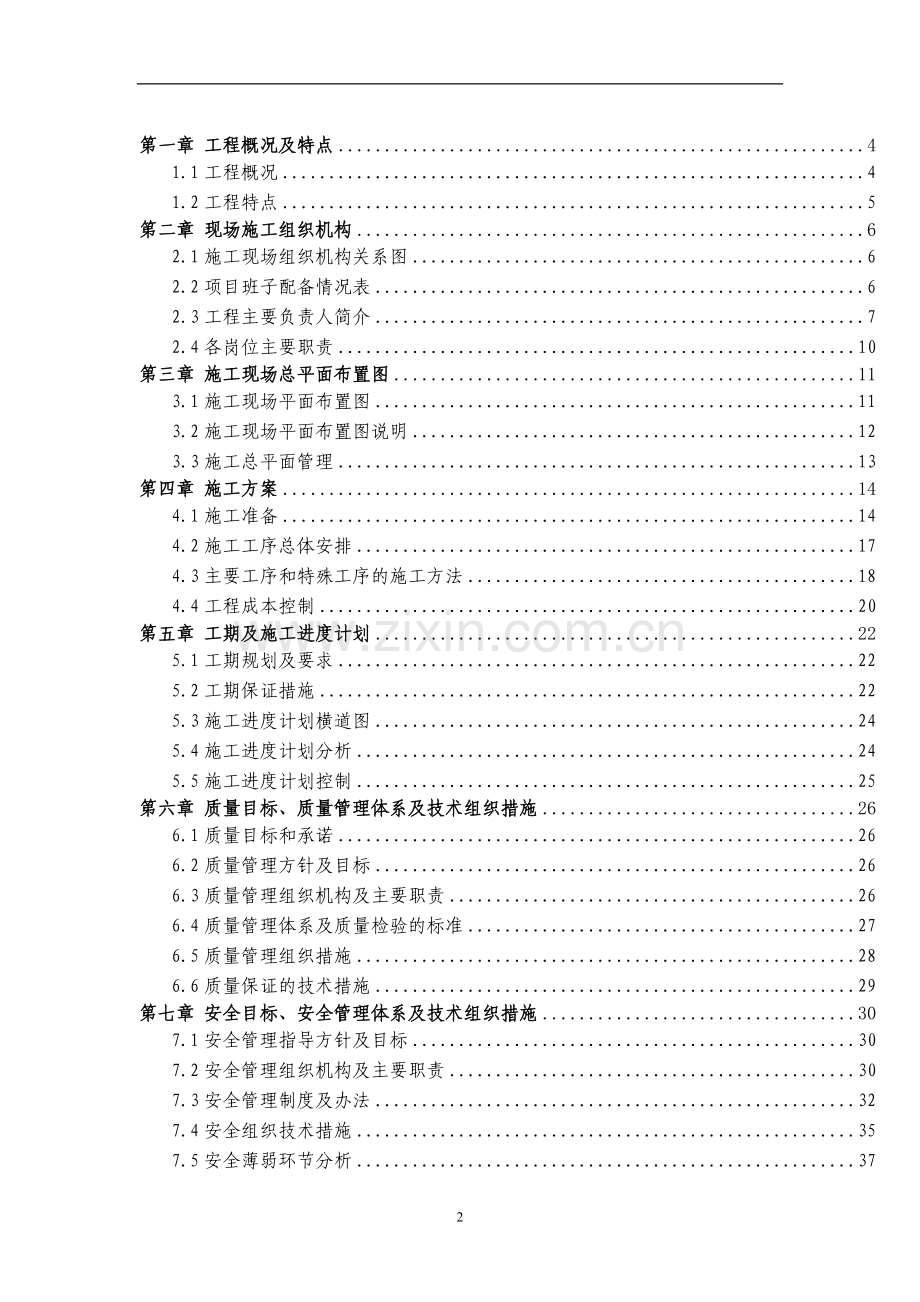

2、.4工程成本控制20第五章 工期及施工进度计划225.1工期规划及要求225.2工期保证措施225.3施工进度计划横道图245.4施工进度计划分析245.5施工进度计划控制25第六章 质量目标、质量管理体系及技术组织措施266.1质量目标和承诺266.2质量管理方针及目标266.3质量管理组织机构及主要职责266.4质量管理体系及质量检验的标准276.5质量管理组织措施286.6质量保证的技术措施29第七章 安全目标、安全管理体系及技术组织措施307.1安全管理指导方针及目标307.2安全管理组织机构及主要职责307.3安全管理制度及办法327.4安全组织技术措施357.5安全薄弱环节分析37

3、第八章 工程分包管理398.1分包工程的质量管理398.2分包工程的安全管理398.3分包工程的工期管理40第九章 环境保护及文明施工429.1环境保护429.2环境保护措施429.3文明施工的目标、组织机构和实施方案439.4文明施工考核、管理办法45第十章 计划、统计和信息管理4610.1计划、统计报表的编制与传递4610.2信息管理4610.3竣工资料及施工记录的移交4710.4工程保修47第一章 工程概况及特点1.1工程概况 1.1.1工程简述建设单位:设计单位:建设地点:工 期:45日历天。(1)*变电站F57*线架空裸导线改绝缘导线工程:本工程把*站F57*线台湾工业区原架空裸导线

4、改为绝缘导线及一部分架空裸导线支线改为绝缘导线,局部交叉架空线处把其中一回改为电缆线路。共架设JKLGYJ-185MM2导线8184米、JKLGYJ-120MM2导线4341米,敷设YJV22-3300 MM2电力电缆608米,埋设150镀锌钢管534米,组立铁塔15基,组立19015米砼杆27基。(详见改造前后线路走向图)。(2)*变电站F18五联二线*路段架空裸导线改绝缘导线工程:本工程把*站F18、F19在龙西中路段的单杆双回架空线路改电缆敷设,并将龙城大道边原有断路器台架改为环网柜。共敷设YJV22-3300 MM2电力电缆2358米,敷设YJV22-3120 MM2电力电缆172米,

5、埋设150镀锌钢管2088米,埋设100镀锌钢管114米,安装户外四单元环网柜2台,电缆分接箱8台。(详见改造前后线路走向图)。 1.1.2工程规模(1)共架设JKLGYJ-185MM2导线8184米、JKLGYJ-120MM2导线4341米,敷设YJV22-3300 MM2电力电缆608米,埋设150镀锌钢管534米,组立铁塔15基,组立19015米砼杆27基。(2)共敷设YJV22-3300 MM2电力电缆2358米,敷设YJV22-3120 MM2电力电缆172米,埋设150镀锌钢管2088米,埋设100镀锌钢管114米,安装户外四单元环网柜2台,电缆分接箱8台。 1.1.3工程承包范围

6、工程包工和部分包料(绝缘导线、电缆、电缆终端头、电缆中间头、分接箱、铁塔、镀锌钢管由建设单位提供,其余材料由我公司提供)。施工中必须确保工程质量标准符合建设单位要求,严格按国家施工验收规范,精心组织施工达到优质工程标准。确保工期达到我公司制定的提前竣工目标,工程施工中不发生任何安全事故。具体施工范围包括:(1) 工程全部本体施工;(2) 受项目法人委托,参加项目法人供应的材料有采购过程中的管理;(3) 负责项目法人供应的材料到本工程中心材料站的质量验收工作;(4) 负责项目法人供应的材料从交货地点至本标段中心材料厂站的卸车、 运输以及现场保管;(5) 项目法人供应的材料以外的其他材料的采购、运

7、输及保管;(6) 配合系统调试,保障线路畅通,移交前的维护;(7) 竣工资料的移交;(8) 竣工后一年内(365天)的工程质量保证;(9) 为监理工程师执行监理任务提供现场交通; 1.1.4工程交通条件交通运输较为便利。开工前对线路路径进行全线勘查,提前办理有关审批手续和联系工作,优先运输砂、水泥等基础材料,避开车辆高峰期,塞车给交通顺畅带来影响。运距:本工程汽车自水贝材料站运输至现场运距为50KM;本工程不考虑人力运输。1.2工程特点 1.2.1工程设计特点(1)本工程为10K架空线路进行改造,更换部分原有导线及杆、塔和部分架空线改电缆。(2)本工程全线为10KV架空线路进行改造,杆塔组立、

8、架线全为停电施工工作,停电时间短,给施工提出更高的要求。(3)交通运输方便。 1.2.2工程施工特点(1)线路为10KV架空线路进行改造,在原有线路路径下更换杆塔,架线。必须精心施工,停电时间短,确保质量,质检员必须严格把关,杜绝质量隐患,及时发现问题及时处理;(2)交通运输方便,施工驻点选择较容易;(3)本工程为原有架空线改造,必须要作好文明施工,尽量减少对市容、交通的影响。1.2.3工程现场环境及自然条件地形参数:本工程地形为100%平原,土质为100%松砂土。现场气象环境条件如下表:气 象 条 件 表1:气象与环境条件气温()风速(m/s)最高气温+400最低气温00年平均运行气温+20

9、0最大风速030外过电压1515内部过电压+1518安装工况+510雷电日(日/年)70第二章 现场施工组织机构2.1施工现场组织机构关系图为确保工程按计划顺利实施和如期完成,达到优质工程和达标投产和要求,做到文明施工,安全生产,创无事故工程。施工现场设立项目经理部,实行项目经理责任制,项目经理全面负责施工过程中的现场管理,并根据工程规模、技术复杂程度和施工现场的具体情况,建立施工现场管理责任制,并组织实施。项目经理:刘文东技术负责人:梁晓峰工程部:陈 杰质安部:吴鸿亮综合部:陈麒伊施工二队:钟小堂施工一队:文洪发材料供应:吴其彬施工三队:阮武权施工组织机构图2.2项目班子配备情况表见表2-1

10、项目管理班子配备情况表、表2-2项目经理简历表、表2-3项目技术负责人简历表表2-1 项目管理班子配备情况表序号职务姓名职称上岗资格证明已承担在建工程情况证书名称级别证号专业项目数项目名称1项目经理刘文东助理工程师资质证三5102303431送变电2技术负责人专业工程师梁晓峰工程师职称证中0100102061428电力电缆3专业工程师王 萍经济师职称证中经济建筑4质检员肖 伟工程师职称证中02100-005877质量5安全员吴鸿亮安全主任资格证初SAQC2003112807安全6预算员蓝 玲工程师预算员证07553456送变电7施工员张炳林技师资格证高711480010电力电缆8材料员吴其彬9

11、工作票签发人安京民助理工程师作业证送变电10工作票负责人王京国工程师作业证线路11工作票负责人姚肃茂工程师作业证变电2.3工程主要负责人简介表2-2 项目经理简历表姓名刘文东性别男年龄35职务项目经理职称助理工程师学历专科参加工作时间1989年从事项目经理年限5年项目经理资格证书编号5102303431在建和已完工程项目情况建设单位项目名称建设规模开、竣工日期在建或已完工程质量深圳市地铁公司罗湖口岸综合改造工程之110KV电力改造工程XLPE-1*800 mm2,3*1.0千米,3组中间头2004.08-2004.10竣工优良广东电网公司深圳供电局110KV海景变电站工程350MVA主变压器及

12、一、二次设备安装调试及高压试验2003.01-2004.12已完优良广东电网公司深圳供电局110KV请湖#3主变扩建工程主变安装、二次设备安装调试等2005.03-2005.06已完优良香港中华电力132KV元梅线皇岗口岸段电缆改造工程顶管300米、敷设电缆6*300米、4组中间头2005.03-2005.08已完优良表2-3 项目技术负责人简历表姓名梁晓峰性别 男年龄33职务技术负责人职称 工程师学历 本科参加工作时间1995年从事技术负责人年限6年在建和已完成工程项目情况建设单位项目名称建设规模开、竣工日期在建或已完工程质量深圳市西部电厂有限公司220kV*河中航电缆工程XLPE-1*12

13、00mm2-3*2.69KM3组中间接头,2组终端头2000.42000.9已完优深圳供电分公司110kV清林*电缆工程XLPE-1*800mm26*4.69KM5组中间接头,2组终端头2003.42003.7已完优深圳市西部电力有限公司220kV东湖经贸双回电缆工程XLPE-1*1200mm26*6.687KM8组中间接头,2组终端头2002.122003.11已完_深圳供电分公司110kV梅林农科院中心电缆XLPE-1*800mm26*712+3*(738+766)一组中间头,4组终端头2003.7已完深圳供电分公司110kV景田少年宫电缆工程XLPE-1*800mm23*3.54KM(7

14、38+766)一组中间头,4组终端头2002.112003.7已完优良492.4各岗位主要职责公司选派业务精、素质高、工作作风过硬的施工人员参加本工程的施工,选取公司机械设备的最优组合及所需各种车辆投入到本工程,编制详尽合理的计划以确保施工所需机具、材料、生活设施的供应,在资金使用上优先保障本工程施工现场需要。现场负责人和各职能部门合理分工、明确责任,主要职责范围及权限如下:2.4.1项目经理项目全过程施工管理的组织者、指挥者和全权责任者。建立本项目施工、质量、安全、文明施工管理机构及体系并进行监督其有效运行;作为承包商的代表,接受并贯彻项目法人、监理工程师有关工程质量、安全及施工进度方面的指

15、令,协调好项目部内外关系。认真贯彻执行国家和上级的有关方针、政策、法规和工程局的各项规章制度。自觉维护项目法人的及职工的合法权益,以确保项目法人的要求和公司针对本项目的各项经济、技术指标的全面完成。2.4.2项目技术负责人及专业工程师全面负责本项目技术管理工作。主持编制并批准施工组织设计、施工技术方案、质量及安全保证措施;组织建立质量管理体系,抓好质量管理工作;组织专业性图纸会审工作,主持重要工程项目的技术交底,审批施工技术措施。深入现场,解决工地范围内的技术问题。参加项目工程的年、季、月、周的工程施工计划的审核工作,制订完成计划和技术经济指标的技术措施。组织编制并审核施工技术,按照施工技术档

16、案管理制度的要求,组织建立施工档案。主持本项目工程的技术会议,开展施工技术经验交流,技术专题讨论,组织有关部门开发和应用新技术、新工艺、新材料、新设备,不断提高施工技术水平。2.4.3工程部负责项目实施过程中的施工技术管理、进度计划管理、生产协调;制定相应的技术管理制度和措施,并监督执行;负责施工过程中计划、统计、信息管理工作负责档案资料的管理。并按技术文件和有关质量标准对现场施工进行监控,对工程施工记录进行搜集、整理。负责项目实施过程中的施工技术管理,生产调度、文明施工,质量管理、质量保证及安全监督检查。2.4.4质安部负责项目施工过程中质量管理、质量监督检查及质量检验及验收;制定相应的管理

17、制度并监督执行;配合监理工程师质量检查验收及现场监理工作。负责项目施工过程中质量管理,制定相应的管理制度并监督执行;定期检查质量,组织工程中间验收和竣工验收检查工作,以及竣工资料汇编整理。负责项目施工过程中安全管理,负责施工过程中施工安全、文明施工监督检查以及交通安全、防火防爆的管理工作;负责项目施工过程中安全管理,制定相应的管理制度并监督执行;定期检查安全。2.4.5综合部按上级有关建筑工程管理“五大员”的要求,综合部设预算员、材料员和行政管理人员。预算员负责工程项目施工预算的编制,对内、外进行工程结算;负责合同管。理、计划统计;负责项目资金收支管理、成本核算和劳动分配等工作。材料员负责材料

18、的接收、采购、检验、运输、保管和分供;负责机具设备管理,做好机具设备的调配、运输和保管工作。行政管理员负责协调地方关系,负责项目部行政和后勤管理接待工作及其它日常事务。2.4.6施工队、班组各施工队、班组负责完成本项目的施工任务。第三章 施工现场总平面布置图3.1施工现场平面布置图施工现场总平面布置图是对整个工程的施工作出全面的战略安排,并提出对工程全局的重大问题的解决办法。施工平面管理是合理使用场地,保证现场交通道路和物流系统畅通、施工机械和临时设施布置合理、人力合理分配、安全文明施工的主要措施。施工现场的布置是以施工平面布置图为依据的。施工总平面图由项目经理和项目技术负责人主持规划、安排、

19、工程技术人员参与协调。根据整个工程场地情况及线路路径和对现场的实际情况,按照工程规模,对项目经理部、中心材料站、施工队驻点、交通运输路线、材料、物流走向、人力安排等项目进行统筹分析、全局规划,因地因时、合理分析、全面平衡、动态布置的原则布置施工现场。项目经理和项目技术负责人要掌握现场动态,统筹兼顾,通过定性和定量分析,合理调整,预测和分析整个工程的资源需求(包括人力、物力和财力)和供给可能、确保工程所要达到的工期、质量目标、施工的主要技术经济指标和要求(包括施工周期、劳动生产率、综合机械化水平等)。具体作法有几条:项目经理部设在线路中段部分的民宅,须确保交通便利,通讯畅通,生活设施齐全。中心材

20、料站原则设在线路的中段部分并在项目经理部附近,是全线工程材料机械运输距离最短的布置点附近,邻近主要公路,场地开阔平整,便于大机械运输及装卸,便于进行材料运输、加工和保管,减少中心材料站内的材料二次倒运距离,仓管设施配套完善。运输道路的布置要利用现有的公路体系,应根据项目经理部、中心站、施工点、施工队驻点,按照人流、物流机械畅通为主,安全经济最优化为辅的原则,进行运输道路选择。工程运输计划的编制应有应急预案。临建设施的布置尽量避免二次搭设,合理租用现有的永久建筑,减少临建设施的占地,临建设施的修建时就充分考虑拆除、二次利用、运输等相关问题。施工现场平面图是整个施工组织的核心,是施工人员详细掌握工

21、程的总体情况的主要依据。3.2施工现场平面布置图说明3.2.1各级施工机构驻点的设置:项目经理部原则上应设在线路中心段,靠近公路,交通、通讯方便,生活设施配套完备,设置要求作到五通一平(水通、电通、路通、通讯通、排污通和场地平整),便于指挥施工,便于和项目监理工程师及项目法人联系地地方,但由于本工程的线路距离较短,深圳地区公路交通非常发达,便于项目部的选址,在对工程现场进行仔细研究后,项目经理部选择设在交通较为便利的村居民生活区内,生活设施也比较完备。中心材料站本工程设置一个中心材料站,原则上在最短机械运输距离点附近,且邻近项目部靠近公路,交通便利、可减少材料多次中转,具备汽车运输、吊车作业的

22、条件,场地要求平整、开阔,便于材料的堆放、调配和发放。对建设单位送达的材料,中心材料部负责进行卸车、清点、质量验收和保管。仓管设施配套完善。为了便于对中心材料站进行管理,将中心材料站设在项目部附近,在村居民生活区。施工队驻点设置要求作到五通一平(水通、电通、路通、通讯通、排污通和场地平整),卫生状况良好。具体设置见施工现场总平面布置图。施工队原则上设置在线路的中心点附近,力求作到任务平均分配,便于提高施工进度,提高机械设备的利用率,降低机械成本,减少人员的往返距离。3.2.2施工控制段铁塔基础施工、杆塔组立、导线架设,附属工程,开关安装等施工期间,各施工队施工组织方式按各施工控制段进进施工,各

23、施工队负责专项作业及队内人员的配置和安排,及时将现场情况、施工进度、资源使用、人力调配、施工障碍等信息及时、准确地反馈到项目经理部,项目经理部根据施工队反馈的信息对施工计划进行调整,将调整后的施工计划及时、有序地向施工队回复,并对调整后的施工计划进行跟踪、分析、再调整,对施工计划进行进一步细化完善,形成施工计划管理的有序循环。在电缆沟槽工序施工进行完毕后,三个施工队打消施工控制段的限制,集中投入到放电缆和制安电缆头,及试验工序。整个放电缆作业实行大流水作业,每个工序都固定施工作业人员。按照整个放电缆作业的工序工程进度的安排,开展交叉作业,循序轮换施工。放电缆过程中要安排专人进行监护,防止损坏电

24、缆及危及行人安全。3.2.3交通运输流向本工程地处市区,公路交通发达,便于汽车运输,有利于工程施工。为了减少大宗材料二次装卸运输增加费用,必须从工程设计线路起点至终点每隔500米处放置1盘电缆,电缆直接放置施工现场,现场应派人看守,防止被盗与损坏,放置电缆位置不能影响交通,不准放在坡上,防止电缆盘自行滚动,危及行人安全。为不影响施工进度,在施工前对所有运输道路进行实地勘察,合理安排具体的运输路线,减少不必要的运输距离。甲供材料部分运至中心材料站,由材料站统一进行验收、保管、配送、做好合理、有序、高效、经济,降低材料周转的费用。所有工程主要材料由中心材料站配送,经邻近道路运至施工现场。直接送至施

25、工现场材料,要及时办理验收,领料手续。3.3施工总平面管理施工总平面管理的好坏直接影响到工程进度、质量、安全及文明施工。本工程有拆除、有拆装、有新建、有架空线路又有电缆线路,必须有多个作业班组同时施工,多工种交叉作业,现场总平面管理难度较大,需要花费一定的人力、物力来确保运输道路的畅通、场地的合理交叉使用及现场设施的完整,关系到施工现场的每个单位和每个人的安全生产和文明施工。施工区总平面的日常管理,由工程部负责,主要有下列内容:1、检查生产临建的布置是否按施工组织总设计的总平面布置图进行,修改是否得到批准,对违章临建设施提出处理意见;2、检查生产临建设施是否完善,能否满足工程施工需要,如不完善

26、,应尽快加以布置施工,并根据情况的变化作出局部调整;3、设备、材料的堆放是否在规定的区域,要求堆放整齐、合理,并作出标识;4、施工的道路形成后,应尽量使用但不占用,保持道路畅通,如施工需要临时占用应向业主或监理公司申请,得到批准后方可占用;5、经常保持各种设施的完好,检查施工的文明卫生,使施工现场真正做到工完、料尽、场地清;6、施工现场内车辆应限速行驶,确保安全;7、服从业主的管理,进出项目部要遵章守纪,按规定办事。第四章 施工方案4.1施工准备我公司一经中标,将立即根据本纲要第二部分所述组建工程项目部,进行工程的各项准备工作,包括施工技术资料的编制,组织各专业人员学习、熟悉图纸及相关的标准、

27、规范、规程,对图纸进行会审及交底,组织人员及机具进场以及临建设施的搭建,确保工程按期开工。4.1.1技术资料准备施工技术资料的准备工作由项目经理和项目技术负责人负责组织安排,项目部电气、土建专业工程师负责施工技术资料编制。在开工前,工程项目部将把详细的施工组织设计、安全及文明施工管理实施细则、工程质量保证大纲、达标投产实施办法等技术资料编制完毕,并将足够份数的施工组织设计提交建设单位。在各分部工程开工前,需将各分部工程的作业指导书及施工技术资料编制完毕。在施工技术资料准备阶段,项目部负责同建设单位、监理工程师和设计院联系,及时取得有关的施工图纸和建设单位对工程的要求。同时要对参加工程施工的人员

28、进行技术培训及安全教育,组织各专业人员学习、熟悉图纸及相关的标准、规范、规程,对图纸进行会审及质量、安全技术交底,确保每一个参加施工的人员都了解工程的质量目标、施工方法和安全措施,从技术上对工程的顺利进行做好充分准备。施工技术资料提交计划表见表4-1。表4-1 施工技术资料提交计划表序号施工技术资料名称负责部门提供时间1工程施工组织设计施工科开工前5天2工程质量保证大纲施工科开工前5天3安全及文明施工管理实施细则施工科开工前5天4达标投产实施办法施工科开工前5天4.1.2材料准备除项目法人供应的材料外,本工程所需的其他材料均由承包商自行采购及加工。材料方面的准备工作在项目经理和项目技术负责人的

29、组织下进行,项目部在线路中段设立材料站。先遣人员进驻现场,即应抓紧时间做好基础部分材料供应的准备,首先是地方材料调查及选点,做好水泥、钢筋、砂、石料的进场取样化验,进行砼配合比设计,做好砼配合比试验,以满足基础开工的需要。项目法人供应的材料或设备电缆、电缆头、中间头保护盒、钢管、铁塔、绝缘导线。4.1.3通讯准备通讯设备的准备工作在项目经理组织下进行,由综合部负责办理,项目经理部应配置电话机、传真机、计算机,以实现同建设单位、监理单位及设计院的通讯联系及数据联系。项目经理部与各施工队通过电话机和移动电话联系。各种通讯设备进场后3天内完成配置并开通。4.1.4施工场地准备施工场地的准备工作在项目

30、经理的组织下进行,具体工作由行政部门负责办理。平整、清理场地,按施工总平面布置图塔设临时设施。项目经理部设在线路中段,靠近公路,交通、通讯方便,生活设施配套完备,设置要求作到五通一平(水通、电通、路通、通讯通、排污通的场地平整),便于指挥施工,便于和项目监理工程师及项目法人联系的地方。中心材料站原则上在最短机械运输距离点附近,且邻近主要交通干道,交通便利、可减少材料多次中转的地方,具备汽车运输、吊车作业的条件,场地要求平整、开阔、便于材料的堆放、调配和发放。对建设单位送达的材料,中心材料站负责进行卸车、清点、质量验收和保管。仓管设施配套完善。中心材料站应有明显的围蔽措施,并配专职材料管理人员,

31、夜间设保安值守。施工队驻点(即施工区域)和生活区域应有明确划分,并应划分责任区,设标志牌,分片包干到人。配备必要的生活娱乐设施,有独立的厕所和食堂,有必要的卫生保健措施。定期进行消毒和卫生工作。设立工器具存放室。运输道路修筑的工作内容有:确定合理的运输路径和需要利用的现有公路。4.1.5施工力量的配置本工程施工现场设项目经理部,项目经理对公司经理负责,受经理委托,在现场对本项目工程的实施过程进行组织、管理、和协调。除项目部下属有关部分外,共有三个施工队投入本工程施工。由两个队负责土建工程施工任务,一个班负责电气安装(含电缆工程)的施工任务。必要时雇用部分临时工配合施工任务。在项目经理、项目技术

32、负责人的领导下,由项目部土建、电气专业工程师负责整个工程的技术管理工作。项目部下设专职质量员、安全员及技术员等,专门负责本工程质量、安全、技术等管理工作。4.1.6机械工机具准备本项目部将根据工程需要配备施工机械设备,并按照工程进度计划及工程的实际进展情况,组织施工机械进场。详见表4-2主要施工机具配置表。表4-2主要施工机具配置表序号设备及仪器名称产地、品牌、型号数量(台)备注1搅拌机JZM750韶关挖掘机制造厂32牵引机3t 徐州起重机械厂23机动绞磨3t 佛山起重机厂34人力绞磨3t35抽水泵汇通、增城9926发电机47试电笔10kv5(支)8液压端子钳CYO-420A49电缆剪410电

33、缆放线架411滑轮3212电动切割机EECTBS-75213氧气切割机BESTCUT-60广东韶关机械厂214红外测距仪红光99长春215水平仪AT-GT日本216经纬仪J2苏州217接地电组测量仪ZC-8418绝缘电子摇表手动LM21-0.06219电子万能表MF 35220汽车江铃五十铃221起重机东方222人力车2823非开挖顶管机威N800D124膨润土混合泵H300 125柴油机柴油机126探测仪TN120127热熔焊管机300W2本工程所使用的机具设备使用前必须进行维护和试行,确保正常使用。各工序所使用的机具设备在各分部工程开工前48天运到中心材料站。4.1.7资金准备资金准备由项

34、目经理和财务部负责,制定本工程的资金使用计划,并投入一定工程预备资金。施工中随时了解工程进度和资金使用情况,通过现场的实际情况,对计划进行调整。优先保证本工程资金需求;同时要求公司各职能部门对现场的问题快速作出反应,确保工程顺利进行。为按期完成施工任务,合理制定资金使用计划非常重要,施工队伍应及时将本工程队的进度汇报项目经理部,项目经理部应根据工程进度的实际情况,对工程资金的使用情况进行分析,并根据分析作出下一阶段资金使用的预估,及时调整资金使用计划,将计划汇报到公司,保证资金的按时到位,以便科学、合理使用资金,以保证工程顺利进行。4.2施工工序总体安排本工程工期要求自中标通知书发出之日起45

35、天,工程一开工所有人员就必须马上进场,一个施工队开始电缆沟的开挖(含路面的破复),一个施工队进行杆塔基坑的开挖,另一个施工队负责杆塔基础的施工。每个施工队必须按照施工控制段在工程计划横道图规定的时间内完成施工任务。杆塔基础施工进行至中段,组织一个施工队进行杆塔组立。本工程采取大流水交叉作业。4.3主要工序和特殊工序的施工方法1)电杆坑、铁塔基础坑、电缆沟埋管开挖施工方法(1)开挖铁塔基础坑前,应充分了解地下管线的公布,管线的用途种类,合理定位铁塔基础坑,防止损坏其它管线造成意外。(2)施工前应向路政部门城管部门办妥各项审批手续和各项联系协调工作。(3)施工前现场施工技术人员应向施工人员交待安全

36、措施、技术措施、组织措施和工作任务;施工工机具应进行全面检查试验合格,配套运至施工点。(4)用金刚切路机切割水泥路面完毕后,用电动凿路机破碎砼路面,及时运走破碎砼块,保持现场清洁,用人工或挖掘机开挖铁塔坑过程中,加挡板、撑木等防止塌方措施,在居民区及交通道路附近挖的基坑,设坑盖或可靠围栏,夜间挂红灯。(5)在开挖过程中,挖出的土堆起的斜坡上,不得放置工具、材料等杂物。(6)铁塔拆除模板后或电杆组立后,立即用回填土回填夯实,按路断面原结构进行修复,施工时及时运走余土保持路面整洁。(7)每基铁塔坑开挖完后,施工各项材料:砂、石、水泥、水、运至载现场备齐,现场安全措施已布置完毕,各项安全警示牌布置完

37、备正确,夜间照明灯、安全障碍灯安装完毕正常工作,施工人员应穿反光衣,穿戴好安全防护用品,按设计图进行铁塔基础浇制。2)电力电缆敷设电缆敷设前,确保电缆路径畅通。需要顶管及开挖电缆沟部分,到市政有关部门办理开挖许可手续。开挖过程中,要做好安全措施,确保施工人员、行人、车辆的安全,并保持场地整洁,同时到供电公司办理第三种工作票。电缆敷设时,先检查工具是否齐全、人员安排是否妥当、敷设路径安全措施否造当足够等,在容易发生事故的危险点设专人看护。另外,根据本工程的实际情况,合理安排每盘电缆,尽量减少电缆接头。电缆敷设的方法有许多种,本工程主要采用电缆沟敷设、直埋穿管敷设等。电缆敷设时,应有专人统一指挥。

38、电缆走动时,严禁用手搬动滑轮,以防压伤。敷设在电缆沟内的电缆,应采用裸铠装或非易燃性外护层的电缆。电缆固定于建筑物上,水平装置时,电力电缆外径大于50毫米的,每隔1000毫米宜加支撑;电力电缆外径小于50毫米的,每隔600毫米宜加支撑;排成正三角形的单芯电缆每隔1000毫米应用绑带扎牢。垂直装置时,电力电缆每隔1000至1500毫米应加固定。电缆沟的全长应装设有连续的接地线,接地线的两头和接地极联通,电缆铅包和铠装除了有绝缘要求以外应全部互相连接并和接地线连接起来。装在电缆沟内的金属结构物均应全部镀锌或涂以防锈漆。电缆沟还应有良好的排水设施。敷设电缆时,电缆从盘上端引出,沿途应放置滑轮,一般隔

39、2米放置一个,转弯处设置转角滑轮,将电缆放在滑轮上滑动,避免电缆在地面或支架拖拉、磨擦损伤电缆外皮。电缆的弯曲半径应符合要求大于15D,电缆接头的布置要错开,并设有保护盒。敷设电缆时须专人统一指挥,工人应站在滑轮的下游方向,电缆移动时,严禁用手搬动滑轮,以防压伤。移动电缆接头盒一般应停电进行;如带电移动时,应先调查该电缆的历史记录,由敷设电缆有经验的人员,在专人统一指挥下,平正移动,防止绝缘损伤爆炸。电缆管敷设:电缆管不应有穿孔、裂缝和显著的凹凸不平,内壁应光滑;金属电缆管不应有严重锈蚀,硬质塑料管不得用在湿度过高或过低的场所,在易受机械损伤的地方和受力较大处直埋时,应采用足够强度的管材。电缆

40、管的内径与电缆外径之比不得小于1.5,每根电缆的弯头不应超过3个,直角弯不应超过2个。电缆管的敷设应符合下列要求:A.电缆管的埋设深度不应小于0.7米,在人行道下面敷设时,不应小于0.5米;B.电缆管应不小于0.1%的排水坡度;C.电缆管连接时,管孔应对准,接缝应严密,不得有地下水和泥浆渗入。电缆敷设完毕后,应及时清除杂物,盖好盖板,并应加挂电缆标志牌。标志牌的装设应符合下列要求:1)在电缆终端头,电缆接头、拐弯处、夹层内、隧道及竖井的两端,人井内等地方,电缆上应装设标志牌。 2)标志牌按深圳供电部门要求制作成不锈钢牌,牌上标明线路编号、电缆型号、规格、长度及起始地点。标志牌的字迹应清楚不易脱

41、落。3)标志牌规格宜统一,标志牌应能防腐,挂装应牢固。4)电缆按国标电器设备交接试验标准GB-50150-91中的有关规定进行绝缘电阻测量、直流耐压试验、泄漏电流测量及相序相位校验。电缆终端和接头制作,应由经过专业培训的熟悉工艺的人员操作,严格遵守制作工艺规程。电缆头的制作安装要求:A. 安装人员必须保持手和工具、材料的清洁与干燥,安装时不准抽烟;B. 做接头前,电缆应经过试验并合格;C. 做接头用的全套零部件、配套材料和专用工具、模具必须齐备;D. 应避免在雨天、雾天、大风天及湿度在80%以上的环境下进行工作;E.气温低于0时,要将电缆预先加热后方可进行工作;F. 应尽量缩短接头的操作时间,

42、以减少电缆绝缘裸露在空气中的时间。制作好的电缆头应满足下列要求:A. 导体连接良好;B. 绝缘可靠;C. 密封良好;D. 有足够的机械强度;E. 能经受电气设备交接验收试验标准规定的直流耐压实验。3)环网柜安装(1)环网柜的固定应可靠,应用点焊或8螺丝固定在基础槽钢上,漆层应完整无损伤。(2)基础槽钢安装偏差应符合下列规定:A.不直度及水平度允许偏差:每米小于1,全长小于5;B.位置误差及不平行度:全长小于5。(3)环网柜外壳应与地网可靠地连接。(4)环网柜的操作机构应动作灵活可靠,指示正确,机械连锁可靠。(5)电缆连接:进出线电缆连接要严格按照制造厂要求制作电缆头。4)停电撤线及架线停电做好

43、安全措施,允许工作后,先进行撤线工作。撤线时,先检查拉线、拉桩及杆根,如不能适用,应加设临时拉绳加固,防止倒杆。严禁采用突然剪断导、地线的做法松线。旧线撤除后,用起重机对旧杆进行撤杆。组立杆塔,设专人统一指挥,开工前,讲明施工方法及信号,工作人员明确分工、密切配合、服从指挥。在居民区和交通道路上立撤杆塔,设专人看守。新立电杆在杆基未完全牢固前,严禁攀登。紧线前,检查导线有无障碍物挂住,紧线时,检查导线有无卡住现象。工作人员不得跨在导线上或站在导线内角侧,防止意外跑线时抽伤。5)工地运输施工 本工程处在工业区,车辆多,人员密集地段,施工用材料及工器具大部分通过车两运输到达施工现场施工点,每天计划在早7时之前装车和在夜间进行装车,避开车流人流高峰时段,避免塞车误时间影响施工进度,根据现场道路情况,编制运输旗方案,选定最佳运输路径,以确保运输畅通。4.4工程成本控制配电线路建设工程成本主要由设备投资、人工费、其他直接费和间接费组成。由于工程价格受材料价格、劳动力价格、设备价格等因素的影响,其目标成

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
