收藏 分销(赏)

道排施工方案.doc

上传人:可**** 文档编号:808068 上传时间:2024-03-23 格式:DOC 页数:35 大小:412KB
下载 相关 举报
道排施工方案.doc_第1页
第1页 / 共35页
道排施工方案.doc_第2页
第2页 / 共35页
道排施工方案.doc_第3页
第3页 / 共35页
道排施工方案.doc_第4页
第4页 / 共35页
道排施工方案.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

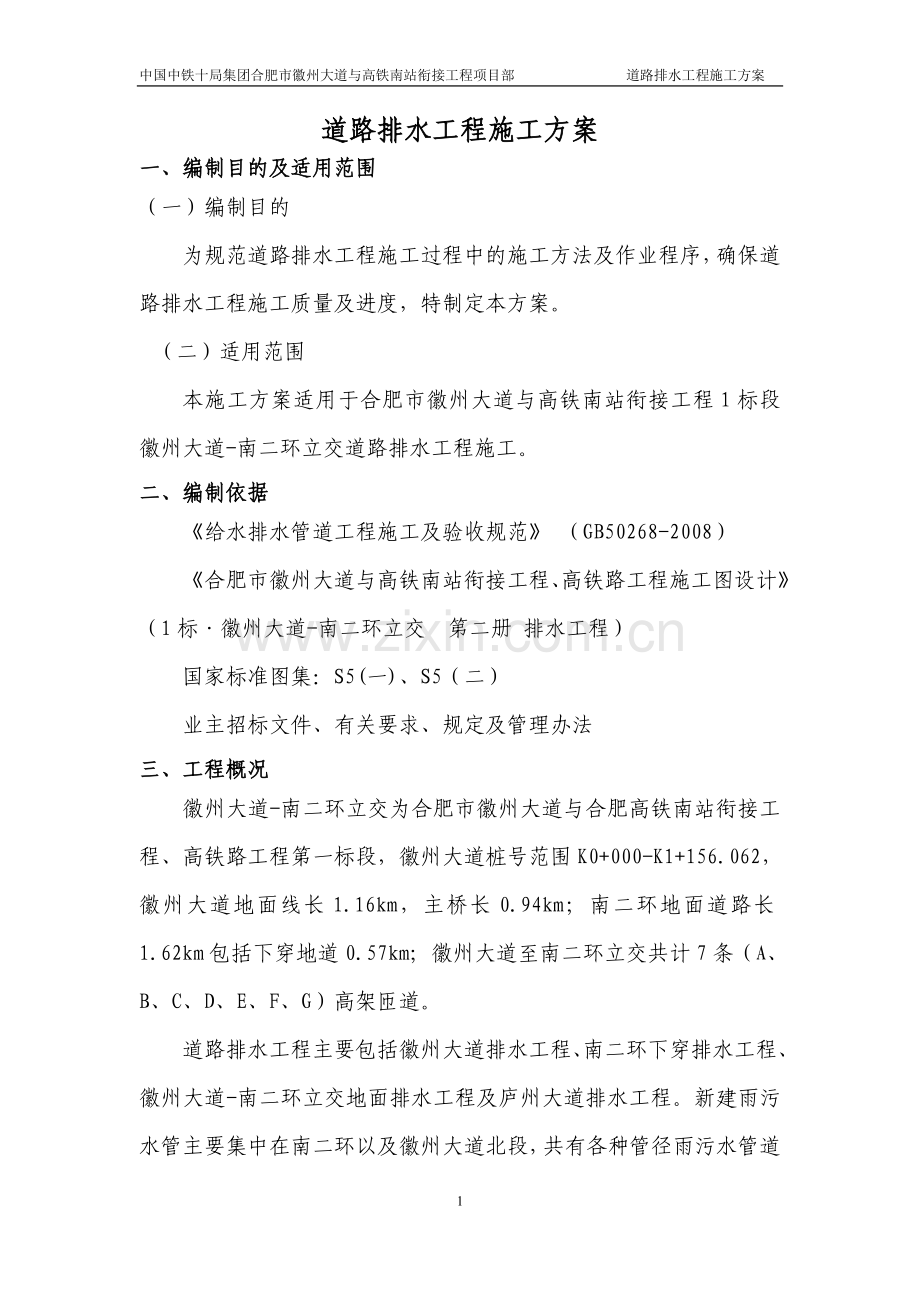

1、中国中铁十局集团合肥市徽州大道与高铁南站衔接工程项目部 道路排水工程施工方案目录一、编制目的及适用范围1(一)编制目的1(二)适用范围1二、编制依据1三、工程概况1四、总体施工安排2(一)人员配置2(二)机械设备配置3(三)总体施工方案4五、施工方法4(一)测量放线4(二)沟槽开挖5(三)PE管安装7(四)钢筋混凝土承插管施工10(五)钢筋混凝土平口管施工11(六)检查井施工13(七)污水管道闭水试验19(八)沟槽回填22(九)雨水口施工24六、安全质量保证措施25(一)安全生产25(二)现场安全生产具体要求25(三)质量保证措施27七、文明施工措施28道路排水工程施工方案一、编制目的及适用范

2、围(一)编制目的为规范道路排水工程施工过程中的施工方法及作业程序,确保道路排水工程施工质量及进度,特制定本方案。(二)适用范围本施工方案适用于合肥市徽州大道与高铁南站衔接工程1标段徽州大道-南二环立交道路排水工程施工。二、编制依据给水排水管道工程施工及验收规范 (GB50268-2008)合肥市徽州大道与高铁南站衔接工程、高铁路工程施工图设计(1标徽州大道-南二环立交 第二册 排水工程)国家标准图集:S5(一)、S5(二)业主招标文件、有关要求、规定及管理办法三、工程概况徽州大道-南二环立交为合肥市徽州大道与合肥高铁南站衔接工程、高铁路工程第一标段,徽州大道桩号范围K0+000-K1+156.

3、062,徽州大道地面线长1.16km,主桥长0.94km;南二环地面道路长1.62km包括下穿地道0.57km;徽州大道至南二环立交共计7条(A、B、C、D、E、F、G)高架匝道。道路排水工程主要包括徽州大道排水工程、南二环下穿排水工程、徽州大道-南二环立交地面排水工程及庐州大道排水工程。新建雨污水管主要集中在南二环以及徽州大道北段,共有各种管径雨污水管道12000延米,现浇混凝土检查井191座。四、总体施工安排(一)人员配置1、主要施工管理人员配备本工程地下管线综错复杂,道路排水工程施工难度非常大。同时,地下管线的施工进度直接关系着工程的进度,是本工程的先行项目。为了安全、优质、快速的完成道

4、路排水施工,给桥梁工程和路面工程施工创造条件,项目部专门选派了一批工作能力强且有相关工作经验的施工人员和技术人员负责现场施工。道路排水工程配备一名副经理任现场施工负责人,同时配备有技术负责人、质检员、安全员、技术员、试验员、材料员、领工员。现场施工在项目部各部门的统一指导下进行,项目经理、总工严格把关。主要施工管理人员配置情况见表3-1。表3-1 主要施工管理人员配备一览表序号职位或工种人数1分管副经理12技术负责人13技术员104质检负责人15质检员16试验负责人17试验员28安全员19测量负责人110测量员211物资管理员112物资采购员113机械管理员114班组长62、劳力配置本工程共有

5、三个施工班组,每个班组配备作业人员主要配备以下各工种:机械司机、钢筋工、模板工、混凝土工、管道安装工、修理工、电工、试验工、测量工、普工等。劳动力安排见下表3-2。表3-2 劳动力配置表序号工种人数序号工种人数1机械司机166测量工122钢筋工127混凝土工123模板工128修理工24电工29试验工25安装工1810普工12(二)机械设备配置主要施工机械设备配备见表3-3。表3-3 主要施工机械设备配置表序号机械设备名称数量序号机械设备名称数量150型振捣棒27挖机3230KW发电机68装载机3310m混凝土罐车39手推式振动打夯机3440型钢筋切割机310热熔机3540型钢筋弯曲机311破碎

6、锤16自卸车212汽车吊2表3-4 主要测量及实验设备配置表序号仪器设备名称规格单位数量备注1全站仪Leica1201台1自购2水准仪DSZ3台2自购(三)总体施工方案管道均采用开挖施工,管道覆土小于0.7m的管段需采用360混凝土包管加固措施。本工程排水管管径d800(雨水连接管除外)时,采用钢带增强聚乙烯(PE)螺旋波纹管,砂石基础,热收缩带连接接口;排水管管径在d900d1500时,采用承插式钢筋混凝土管(II级),砂石基础,橡胶圈柔性接口;排水管管径d1500时,采用II级钢筋混凝土平口管,混凝土基础,钢丝网水泥砂浆抹带接口。检查井均采用钢筋混凝土检查井,混凝土强度等级为C20、抗渗等

7、级S4,流槽采用Mu10砖砌筑。五、施工方法(一)测量放线(1)组织施工技术人员、测量人员和有关人员参加由测量单位、监理单位、建设单位、设计单位共同开展的现场交桩工作,详细记录线路控制桩、里程、高程、转角角度、临时性水准点、永久性水准点,并与施工图纸相对应。做好现场地形、水质、地下管线勘察工作,检查验收施工线。(2)交桩后,组织相关人员进行复测,复测成果报监理批准后方可使用。复测的同时应采取措施,保护控制(转角)桩,对已经丢失的桩进行复测补桩。(3)组织施工技术人员、测量人员测放各个检查井中心坐标,确定检查井的位置。(4)组织管道施工技术人员对测放的检查井中心桩采用与管道轴线等距离平行移动的方

8、法进行移桩,移桩位于管道轴线的两侧距沟槽边1m的位置,以免沟槽开挖时将桩位损坏。(5)根据中线控制桩及放坡方案测放沟槽上口开挖线,现场撒白灰线标注,然后在上口线外侧对称钉设一对高程桩,每对高程桩上钉一对等高的高程钉,高程桩的纵向间距为10m。(二)沟槽开挖1、路面破除测量放线完成后,安排两台破碎锤进行路面破除工作。路面破除对象为道路沥青面层及混凝土面层,破除宽度为管道沟槽顶面开挖宽度。路面破除完成后,由挖掘机配合自卸车将破除的碎块运至指定的弃渣场。2、探沟开挖管线沟槽开挖前必须做好原有管道(管线)的探测和迁移工作,进行所施工部位的管线调查,查清有无地下管线通过。具体为先用管线探测仪进行探测,对

9、仪器探测出有管线的部位或根据调查资料显示可能有管线的位置再利用人工开挖探沟进一步证明。挖探沟时沿沟槽方向垂直于沟槽每10m开挖一条长度与沟槽开挖宽度相等的探沟,探沟深度为2.5米,宽度根据现场具体情况确定,以保证工人能安全作业为准。3、沟槽开挖(1)为防止雨水冲刷沟槽坡面,管道施工期间需在沟槽旁设置临时截水沟。临时截水沟的设置分两种情况:一种是在原有路面上进行沟槽开挖的,只在上坡侧设土挡截水;另一种情况是在土路上进行沟槽开挖的,需在两侧设置小截水沟或土挡截水。临时截水沟的设置工作在沟槽开挖之前完成。(2)沟槽开挖采用人工配合机械开挖,开挖断面采用梯形断面,开挖坡度为1:0.331:0.50,机

10、械开挖时按基底设计高度预留20cm厚的土层,用人工修正至设计标高,以保证槽底原状土不受扰动。开挖时如遇有管线,必须采用人工开挖,以免损坏地下管线。(3)沟槽开挖时需留设工作面,工作面宽度见下表:表1 管道一侧工作面宽度管道的外径D0管道一侧的工作面宽度b(mm)混凝土类管道金属类管道、化学建材管道D0500刚性接口400300柔性接口300500D01000刚性接口500400柔性接口4001000D01500刚性接口600500柔性接口5001500D03000刚性接口8001000700柔性接口600(4)沟槽开挖的土方原则上由自卸车及时运走,当条件不足无法及时运走时,小断面沟槽开挖土方亦

11、可选择就地堆放,堆放高度不得超过 1.5m。堆置点离坑边距离不小于 2m,以减小沟槽边堆土对沟槽壁侧向土压力,以确保沟槽的稳定性。(5)槽底不得受水浸泡或受冻,槽底局部扰动或受水浸泡时,宜采用天然级配砂砾石或石灰土换填。(6)沟槽开挖成型后,对槽底高程、中线每侧宽度、沟槽边坡进行检查,自检合格后报请监理工程师认可,待监理认可后,进行基础管道施工。(三)PE管安装1、管道基础(1)基坑开挖至设计标高,复测无误后,经甲方与现场监理工程师验收合格后方进行基底垫层的施工。管道基础采用砂石垫层基础,其厚度按设计要求。一般土质较好地段,槽底只需铺一层粗砂垫层,其厚度为10cm,对软土地基或槽底位于地下水位

12、以下时,采用20cm厚、颗粒尺寸为5-40mm的碎石或砾石砂铺筑,其上用5cm厚黄砂(中粗)垫层整平,基础宽度与槽底同宽。(2)基础夯实紧密,表面平整。管道基础的接口部位应予留凹槽以便接口操作。接口完成后,随即用相同材料填筑密实。2、管道安装(1)待用的管材按产品标准逐支进行质量检验,不符合标准不使用,并做好记号,另行处理。(2)现场管材由人工搬运,搬运时轻抬轻放。(3)下管前,凡规定需进行管道变形检测的断面管材,预先量出该断面管道的实际直径并做出记号。(4)下管用人工或起重机吊装进行。人工下管时,由地面人员将管材传递给沟槽内的施工人员,对放坡开挖的沟槽也可用非金属绳系住管身两端,保持管身平衡

13、均匀溜放至沟槽内,严禁将管材由槽顶边滚入槽内;起重机下管吊装时,用非金属绳索扣系住,不串心吊装。(5)管材将插口顺水流方向、承口逆水流方向安装、安装由下游往上游进行。为防接口合拢时已排设管道轴线位置移动,采用稳管措施。具体方法可在编织袋内灌满黄砂,封口后压在已排设管道的顶部,其数量视管径大小而异。管道连接后,复核管道的高程和轴线位置使其符合要求。(6)管道敷设后,受意外因素发生局部损坏时,应采取补救措施。当损坏部位的长或宽不超过管周长的1/12时,可采取修补措施。修补方法如下进行:管道的外部发生局部或较小部位裂缝或孔洞在20mm以内时,先将管内水排除,用棉纱将损坏部位清理干净,然后用环己酮刷基

14、面后,涂刷耐水性能好的塑料粘合剂;从新管道相应部位取下相似形状大小的板材,进行粘接,用土工布包缠固定,固化24小时后即可覆土。管道外壁损坏部位呈现管壁破碎或长10cm以内孔洞时用刮刀将破碎的管壁或孔洞完全剔除,剔除部位周围5cm以内用环己酮清理干净,刷耐水性能好的塑料粘合剂;再从相同管材相应部位取下相当损坏面积2倍的弧形板,内壁涂粘接剂扣贴在损坏部位,用铅丝包扎固定。当发生损坏的管段损坏范围长或宽超过管周长的1/12时,将损坏的管段或整根更换,重新铺设。3、管道接口施工本工程钢带增强聚乙烯(PE)管螺旋波纹管接口为热收缩套接口,具体施工工序如下:(1)检测带连接两管端是否平整,合拢间隙应小于1

15、.5mm;(2)架空两待接管端部,将热收缩套穿套在两待接管一端离端面距离大于50cm;(3)对接端面12cm范围内用专用钢丝刷打磨粗糙并擦拭干净;(4)对齐管轴线位置,焊接定位;(5)连接管对接处预热,表面温度为4050,在连接处缠绕并同时烘烤加强纤维热收缩带并使之搭接牢固;(6)预热待接管两端,表面温度为4050,移动热收缩套至另一端打磨面内,去掉其内防护纸层,使热收缩套与波纹管同心;(7)对热收缩套中间沿四周方向均匀加热使其完全收缩后再分别向两端延伸,使两端热熔胶充分融化;(8)热收缩套接口完成后,冷却时间约为15min,再进行下道工序。 热收缩套接口连接示意图(四)钢筋混凝土承插管施工1

16、、基础施工承插式钢筋混凝土(II级)管采用砂石基础,基础厚度由管径确定,当管径为d1000时,砂石基础厚度为20cm ;当管径为d1200d1400时,砂石基础厚度为25cm;当管径为d1500时,砂石基础厚度为30cm。基础施工时,当严格控制基础材料的质量。基础施工时在接口处承口下亦应铺设与基础等厚的基础。d1500钢筋混凝土管(II级)基础断面图2 、管道安装承插式钢筋混凝土(II级)管连接采用橡胶圈接口。承插式接口在铺设前,先将管节的承口内表和插口的外表用钢丝刷把油污杂物清除干净,按管径规格选用相应的橡胶密封圈,并套入插口槽内,要求做到四周均匀、平顺、无扭曲,在橡胶圈表面和前节管子的内表

17、涂抹防水涂料,以防渗水。承插式钢筋混凝土管(II级)接口示意图(五)钢筋混凝土平口管施工1、施工工艺流程开槽验槽平基混凝土浇筑下管安管管座混凝土浇筑回填中粗砂回填级配碎石2、管基施工按设计要求参照国标图集04S516P17,采用C15混凝土作为管道基础,混凝土基础的厚度及宽度均按要求施工,混凝土用振捣器振实及抹平。d1800钢筋混凝土(II级)平口管基础断面图3、下管、安管钢筋混凝土(II级)平口管接口采用钢丝网砂浆抹带接口。铺管前应复核样板高程,测定管节中心线,管口位置,放设垫板标高。 平口管接口采用20号1010钢丝网、2.5cm厚12.5水泥砂浆抹带,钢丝网插入管基深1015cm,在抹带

18、施工前,将抹带宽度内管外壁凿毛、刷净、润湿。 d1800钢筋混凝土(II级)平口管接口示意图(六)检查井施工本工程检查井共191座,钢筋混凝土检查井井室采用C20、抗渗等级S4的混凝土,盖板采用C25钢筋混凝土,井筒采用C30钢筋混凝土, 流槽采用Mu10砖砌筑。1、钢筋工程(1)所有进场钢筋应符合设计和规范要求。用于工程的钢筋无节疤,不弯曲和没有其它破损。钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15cm。(2)保证钢筋保护层的垫块用与现浇混凝土同等强度、颜色和配合比的混

19、凝土制成。(3)钢筋的安放应确保位置正确并牢固,保护钢筋位置的支托为同等钢筋或相适应的其他钢制品。所有钢筋的交叉处均采用2022#扎丝扎牢,其端头弯入混凝土中。(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。严格按施工规范的相关规定进行钢筋的切割、冷弯。(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。加工钢筋的允许误差见下表。钢筋加工允许误差表序号项目允许误差1剪切长度25mm2吊筋、拉杆和螺纹钢13mm3弯头的位置25mm2、模板工程(1)模板采用轻型组合钢模板。在混凝土振捣时,模板缝必须达到不漏浆

20、的要求,模板接缝处加设海绵条,海绵条与模板内表面平齐。紧固采用48钢管扣件,钢筋混凝土井壁采用对拉螺栓,钢管扣件支撑。(2)模板安装做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响。立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀。模板的接缝设计要与结构物的外观相谐调,使竖向和平面的缝均保持平直。模板不得与结构钢筋直接连接,亦不得与施工脚手架连接,以免引起模板的变形、错位。(3)模板内表面涂刷脱模剂,以防止模板与混凝土的粘结和便于拆模。在进行涂刷操作时,不得污染邻近的混凝土结构或钢筋结构。混凝土在浇筑前,清除模板成型面上的

21、锯末、刨花、灰尘、其他杂物和滞水。(4)按图纸要求的位置和高程将预留管固定在模板上。浇筑混凝土前,确定预留孔洞的位置、大小和数量与设计图纸一致,安装牢固。(5)模板拆除时的混凝土强度应符合设计规范的有关要求。已拆除模板和支架的结构,在混凝土强度达到设计混凝土强度等级后,方可承受全部使用荷载。3、混凝土工程混凝土采用商品混凝土,施工要求与注意事项如下:(1)浇筑前,对支架、模板、钢筋进行检查,模板内的杂物、积水和钢筋上的污垢清理干净;模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。(2)浇注前,检查混凝土的均匀性和坍落度。(3)混凝土应按一定厚度、顺序和方向分层浇筑,应在下层混凝土初凝或能重塑前

22、浇筑上层混凝土,混凝土分层浇筑厚度不超过40cm。(4)浇筑混凝土时,采用插入式振捣棒捣固。振捣应符合下列规定:a、使用插入式振动棒时,移动间距不应超过振捣棒作用半径的1.5倍;与侧模应保持510cm的距离;插入下层混凝土510cm;每一处振捣完毕后边振动边徐徐提出振动棒;避免振动棒碰撞模板、钢筋。b、对每一振动部位,必须振动到该部位混凝土密实为止。密实的标志是混凝土停止下沉、不再有气泡冒出、表面呈现平坦、泛浆。(5)混凝土的浇筑必须连续进行,如因故间断,间断时间应小于前层混凝土的初凝时间或能重塑的时间。允许间断时间应经试验确定,若超过允许间断时间,须采取保证质量措施或按工作缝处理。(6)在混

23、凝土浇筑过程中,应注意观测:在灌注过程中应注意模板、支架等支撑情况,设专人检查,如有变形,移位或沉陷应立即校正并加固,处理后方可继续浇筑。(7)在浇筑过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施将水排除。继续浇筑混凝土时,应查明原因,采取措施,减少泌水。(8)混凝土浇筑完成后,对混凝土裸露面应及时进行修整、抹平,定浆后还应第二遍压光或拉毛。(9)混凝土达到一定强度后,要及时洒水养护,天气干燥时还应覆盖养护。4、砌体工程流槽采用Mu10砖砌筑,砂浆强度等级为M7.5,抹面采用1:2防水水泥砂浆。水泥砂浆抹面一般分两道抹面,第一道砂浆抹面后,将表面搓成粗糙面或

24、划出纹道。待砂浆收水后抹第二道砂浆,再用木板搓平,最后抹光,保证砂浆密实,光洁美观。5、检查井周围的回填(1)现浇砼水泥砂浆的强度应达到设计规定的强度后方允许回填。严禁与浇注井体同步回填。(2)井周的回填材料,均应采用厂拌级配碎石。(3)压实机具:按规范配置的压路机具。独轮手推式压路机。(4)压实工艺井室周围的回填,应与管道沟槽的回填同时进行,当井室周围的回填与管道沟槽的回填不便同时进行时,应留台阶形接茬。井室周围回填压实时应沿井室中心对称进行,且不得漏夯。在进入道路结构层施工时,除采用压路机碾压外,还应采用手推式打夯机逐层对井周60公分范围内进行补夯,以清除碾压死角。6、井框(盖)安装施工(

25、1)、对井周进行加固:在井筒安装施工完成后,要对井周进行加固。具体做法为:沿井筒周围放加固钢筋箍;放置预制钢筋砼井圈,注意要将预制砼井圈平面位置及标高调整好(井圈顶至设计路面标高之间的厚度为路面厚,井圈与井室平面位置一致);井周浇筑C15素混凝土进行加固(浇筑砼时必需严格采用机械振捣);用临时盖板将井口盖好。(2)、对检查井井盖标高的调整 井盖标高的调整具体做法为:露出预制钢筋砼井圈;确定检查井的井盖标高;将检查井盖放置在预制钢筋砼井圈上,井盖底沿井周用46个铁制楔型塞,将井盖顶面调至放线标高位置;井盖底与预制钢筋砼井圈间用高标号砂浆进行填充;每调好一座井后,用围护进行隔离,直至砂浆达到强度后

26、方可撤去围护。7、检查井施工的质量监控(1)、检查井施工质量应作为道路施工重点质量监控对象,检查井的砼底板浇筑及井周回填土,应作为监理旁站监督的一项重要内容。(2)、当检查井基坑挖好后,基底土质和状态要作为一项必检的隐蔽工程项目经监理工程师验收签证。(3)、检查井底板砼浇筑后在井壁前应经监理工程师验收签证。(4)、井周每一层回填、压实成型后,要经监理工程师验收签证方可进行上一层回填。(5)、井盖框的安装底用46个铁制楔型塞来调整井盖标高这一工序,也要作为一项必检的隐蔽工程项目经监理工程师验收签证,井盖框的标高应由监理工程师逐一复核。(6)、其他未尽的施工要求,按有关规范和规定执行。(七)污水管

27、道闭水试验1 、闭水试验程序施工准备-清理检查井内壁-封堵井口-灌水浸泡-检查沿线管道外壁及检查井渗水情况-计算渗水量-验收2、 试验方法根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验检查井的渗水量是否达到标准要求。当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验段水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。首先将被试验的管段起点及终点检查井的管子两端用钢制堵板堵好,在上游井的管沟边设置一试验水箱,将进水管接至堵板的

28、下侧。管道应严密,并从水箱向管内充水,管道充满水后,浸泡24小时后再进行试验。量好水位,观察管口接头处是否严密不漏,观察30分钟,测量渗水量应满足规范要求。 3、施工准备灌水之前首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度。对于预留孔洞,预埋管口及进出口等都要加以临时封堵,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,在完成上述工作后再计算出设计水头标高,再依据设计水头与管顶内壁和上游检查井井口标高相比的结果来决定试验水头的选取。然后即可设置灌水水量观测标尺,用以观察灌水时水量所达到的渗水量。4 灌水水源从现场施工取水点向试验管段上游水箱内灌水,但由于现场取水点管径

29、小,所以从取水点注水的同时采用洒水罐车向试验管段上游水箱内灌水。当试验水头达到规定水头时开始计时,观测管道的渗水量,直至观测结束时,若发生渗漏严重的情况,应不断地向试验管段内补水,保持试验段水头恒定,以便更好地查找渗漏的地方并做标注。渗水量的观测时间不得小于半小时。5、水位观测(1)灌水时的水位可用水位标尺测定。(2)灌水至设计水位进行渗水量测定时,应采用水位测针测定水位。水位测针的读数精度应达1/10mm。(3)灌水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。(4)测读水位的初读数与未读数之间的间隔时间为24h。6、渗水量确定实测渗水量时应按下式计算:q=W/T.L (D.0

30、.1)式中q实测渗水量(L/(min.m);W补水量(L);T实测渗水量观测时间(min.m);L试验管段的长度(m);在满水试验中并应进行外观检查,不得有漏水现象。试水合格后即可缓慢放水,闭水试验应填写试验记录,格式应符合给排水管道工程施工及验收规范(GB50268-2008)附录D中附表D.0.2表的规定。检查井内不得有漏水现象,渗水量按以下标准检测是否合格:闭水试验允许渗水量管道内径钢筋混凝土管m3/24h.kmPE管m3/24h.kmUPVC管m3/24h.kmHDPE管l/10m.30min 200.00 17.68 0.92 10.61 3.68 300.00 21.65 1.38

31、 12.99 4.50 400.00 25.00 1.84 15.00 5.20 500.00 27.95 2.30 16.77 5.81 600.00 30.62 2.76 18.37 6.37 700.00 33.07 3.22 19.84 6.88 800.00 35.36 3.68 21.21 7.35 900.00 37.50 4.14 22.50 7.80 1000.00 39.53 4.60 23.72 8.22 1100.00 41.46 1200.00 43.30 1300.00 45.07 1400.00 46.77 1500.00 48.41 1600.00 50.00

32、1700.00 51.54 1800.00 53.03 1900.00 54.49 2000.00 55.90 闭水试验合格后,应及时进行下一道的工序及回填,不合格应缓慢放水并重新处理再做闭水试验检测,直至合格。(八)沟槽回填(1) 给水排水管道施工完毕并经检验合格后,沟槽应及时回填。沟槽回填土时,砖、石、木块等杂物应清除干净,沟槽内不得有积水。(2)沟槽回填时管顶30cm以下采用中粗砂回填,管顶30cm以上采用级配碎石回填。(3)沟槽回填应分层回填、压实,回填土的每层虚铺厚度,应按采用的压实工具和要求压实度确定。(4)管沟回填从管道基础部位开始到管顶以上0.5m范围内,必须用人工回填、夯实;

33、管顶0.5m以上部位,可用机械从管道轴线两侧同时夯填;每层回填高度应不大于20cm。(5)胸腔回填应注意保护好管道的安全,管道两侧回填应同时进行,其高差不大于30cm。回填夯实应分层进行:木夯夯实时,每层厚度不超过15cm;电夯夯实时,每层厚度不超过20cm。分段回填时,相邻段的回填接茬应做成阶梯形台阶,台阶宽度为高度的2倍以上。回填由监理工程师层层验收,不合格的必须返工或补压,直至密实度达到设计及规范要求。PE管沟槽回填示意图承插式钢筋混凝土管(II级)沟槽回填示意图d1800钢筋混凝土(II级)平口管沟槽回填示意图(九)雨水口施工本标段内雨水口全部采用砖砌偏沟式雨水口,雨水口采用带防盗合页

34、的球墨铸铁箅圈、箅子。雨水口深度一般采用1.0米,雨水口连接管除下穿道路Y8和Y10采用DN400级钢筋混凝土管、Y9采用DN500级钢筋混凝土管外,其余所有雨水口均采用DN300级钢筋混凝土管,均以0.01的坡度坡向干管雨水检查井,连接管覆土深度小于0.7米时,应做加固处理。管道直接敷设在夯实后的基槽内,管底填100mm厚砂石垫层。六、安全质量保证措施(一)安全生产(1)建立以项目经理部负责的安全管理体系,成立安全生产领导小组,设立专职安全员,强化岗位责任制,制定工地安全管理操作制度,加强监督检查,确保工地施工安全。(2)坚持“安全第一、预防为主、综合治理”的安全生产方针,实行安全生产目标管

35、理。(3)加强安全意识教育,自觉遵守劳动纪律,严格执行安全生产规章制度,狠抓班组安全生产管理,现场安全生产管理和安全生产技术交底等工作。(4)各机组班前班后进行检查、总结,及时清除隐患,施工中积极采取安全措施,杜绝各类事故的发生。(5)对危险作业,设立安全监督岗,采取有效措施进行预控,达到“突出重点、全面控制、确保安全”的目的。(6)项目部设专职安全保卫人员,切实作好工地安全保卫和防盗防火工作。(二)现场安全生产具体要求1、管沟开挖、管基施工应遵循以下操作规程(1)沟槽一经开挖,沟的两端及两侧应设置明显标志或围栏,夜间预设照明及红灯警示。如沟槽横穿行人过往太多的路口,沟边应设牢固便桥,桥上设栏

36、杆及警示标牌及警示灯。(2)沟槽两侧堆土,土堆距沟边不得小于2m,高度不得大于1.5m。(3)沟槽深度超过2m时,每隔50m左右应设梯子或跳板,供操作人员上下,梯子应坚固不缺档,跳板应钉防滑条。(4)沟槽开挖前,按土质情况研究确定支撑的形式。撑料不得有腐朽、劈裂等现象。(5)沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。(6)卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开,卸大石块或混凝土时,必须使用滑槽卸料, 不得从地面直接倒入沟内。(7) 机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮

37、湿打滑而翻车坠落伤人。(8)在沟内摊铺找平夯实时,需注意安全,勿被横撑碰伤手、头等。(9)使用振动器应事先检查振动器是否完好,操作人员必须穿绝缘鞋,戴绝缘手套,操作中保持导线有足够的长度和松弛度,不使导线被拉紧,以免线头被拉断。(10)模板拆卸后,应先把钉子拔掉或将钉子打弯,模板应及时清理堆放整齐。(11)施工人员必须佩带安全帽及必要的劳动防护用品。2、管道安装应遵循以下操作规程(1)管道安装铺设,必须由专人负责专人指挥。(2)管子运到沟槽边,应与槽边保持不小于1米的距离,并应用三角木塞牢。(3)溜放管子所用的索具均事先检查,确保牢固可靠。(4)吊车下管,绳索吊环、钢丝绳等用具应安全可靠,其回

38、旋范围内不得有人,管下方沟槽不得有人。(5)管子就位对接时,注意勿将手脚伸入两管接口处,以免轧伤手脚。(6)管子就位后,应随即用混凝土或塞块稳住,不让滚动。(7)管道内的接口沟缝工作,应随铺管进度,分段进行,进入管内操作的部位距管口不宜超过20米,管内操作时,管外应有专人监护,互相呼应,以免发生意外。(三)质量保证措施(1)严格按照设计文件及经监理工程师批准的施工方法进行施工。(2)坚持贯彻预防为主的质量方针,针对质量通病,设置质量预控点,制定事前防范措施,施工中加强专项检查,确保关键和特殊工序质量,杜绝质量通病。(3)材料进场后,对原材料的品种、规格、数量以及质量证明书等进行验收核查,并按有

39、关标准的规定取样和复验。经检验合格的原材料方可进场。对于检验不合格的原材料,按有关规定清除出场。七、文明施工措施各种建筑材料、砂石料、周转料、机具等,分类、分品种、分规格堆放,明确标识,放置整齐。注意作好场区、生活区的排水系统,经常清理,保持排水畅通。施工场地内照明充分,各种电线要统一规划,做到布设整齐合理,路基及现浇梁地基排水畅通,道路平整,路基及现浇梁地基内无积水施工。施工便道、场区道路要合理规划布置,定期专人整修,保持平顺。司机要文明行车,礼貌行车。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的

40、工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的

41、基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工

42、每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计

43、盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁

44、忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:

45、1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
