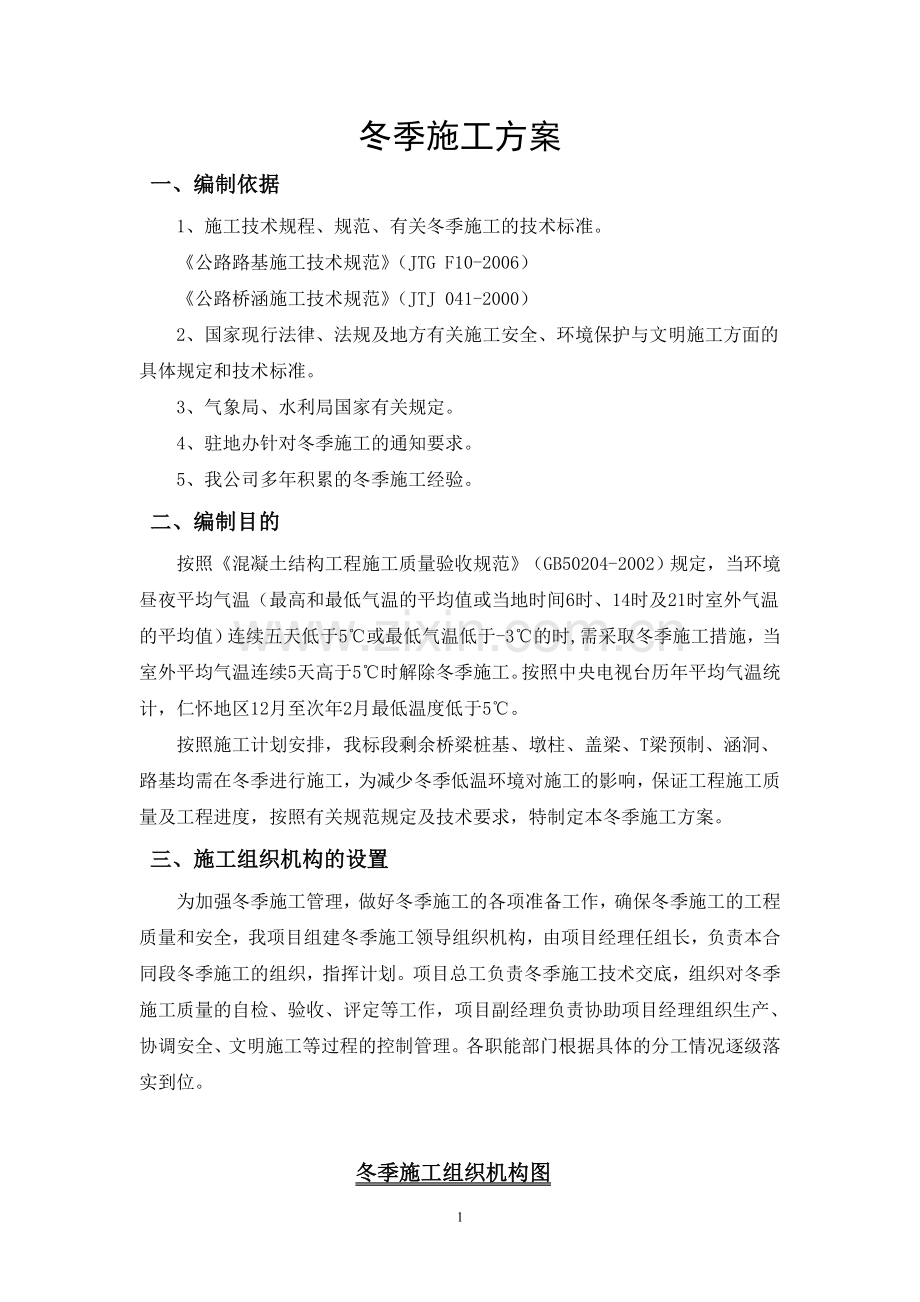

1、冬季施工方案一、编制依据1、施工技术规程、规范、有关冬季施工的技术标准。公路路基施工技术规范(JTG F10-2006)公路桥涵施工技术规范(JTJ 041-2000)2、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。3、气象局、水利局国家有关规定。4、驻地办针对冬季施工的通知要求。5、我公司多年积累的冬季施工经验。二、编制目的按照混凝土结构工程施工质量验收规范(GB50204-2002)规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续五天低于5或最低气温低于-3的时,需采取冬季施工措施,当室外平均气温连续

2、5天高于5时解除冬季施工。按照中央电视台历年平均气温统计,仁怀地区12月至次年2月最低温度低于5。按照施工计划安排,我标段剩余桥梁桩基、墩柱、盖梁、T梁预制、涵洞、路基均需在冬季进行施工,为减少冬季低温环境对施工的影响,保证工程施工质量及工程进度,按照有关规范规定及技术要求,特制定本冬季施工方案。三、施工组织机构的设置为加强冬季施工管理,做好冬季施工的各项准备工作,确保冬季施工的工程质量和安全,我项目组建冬季施工领导组织机构,由项目经理任组长,负责本合同段冬季施工的组织,指挥计划。项目总工负责冬季施工技术交底,组织对冬季施工质量的自检、验收、评定等工作,项目副经理负责协助项目经理组织生产、协调

3、安全、文明施工等过程的控制管理。各职能部门根据具体的分工情况逐级落实到位。 冬季施工组织机构图冬季施工领导小组组长:沈秀本副组长:张广才 质检部 办公室 安保部 物装部 试验室合同部 工程部 路基四队 路基二队 路基三队桥梁队路基一队各职能部门岗位职责:1、工程部:负责冬季施工技术、温度测量、技术交底管理等工作。2、质检部:负责冬季施工资料及施工工序的自检以及验收、报验。3、安保部:制定安全控制重点、安全预防措施,安全技术交底。4、中心试验室:负责制定冬季施工配合比、控制冬季施工各种原材料进场的检验,对施工过程的混凝土质量控制。5、综合办公室:负责及时转发上级下发的关于冬季施工的要求、通知、组

4、织协调各部门之间关系等后勤保障,确保冬季施工项目的顺利进行。6、物装部:负责冬季施工物资的采购,满足工程所需,对机械设备统一管理。7、合同部:负责合同管理、编制施工计划、报表、计量支付,确保资金到位及时,收集并核算冬季施工发生费用。四、冬季施工生产任务安排和部署根据本标段的施工进度,紧密结合实际,今年冬季计划施工的项目:桥梁工程基础及下部结构、T梁预制架设、路基土石方工程、具体生产任务的划分如下表:桥梁冬季计划施工生产任务安排序号施工桩号施工部位单位数量备注1大坝大桥桩基个8系梁个8墩柱个8盖梁个4T梁片252大沙坝大桥桩基个12系梁个22墩柱个12盖梁个6T梁片35路基、涵洞工程施工生产任务

5、安排施工队施工任务单位(万M3)涵洞(座)备注路基一队路基挖土石方3.644路基二队路基挖土石方4.132路基三队路基挖土石方11.843路基四队路基挖土石方24.127五、冬季施工准备(一)施工材料准备在冬季到来之前,由材料设备部根据冬季施工的总体安排,采购加热养生设备、养生保暖设备、劳保用品等。依据中心试验室提供的冬季配合比所掺用的外加剂统一进行采购,为确保冬季施工的正常进行,储备足够的施工材料包括水泥、碎石、砂、钢材等建筑材料。(二)机械设备及劳力配置准备冬季施工,根据冬季计划施工生产的任务和安排,为合理安排劳力,根据每个作业面以及施工进度计划的安排,机械,配置足够的劳力和设备,保证正常

6、生产。1、冬季施工劳动力计划,见下表:序号施工队伍生产人员配备施工内容1路基一队35人土石方开挖、涵洞施工、砌体施工2路基二队30人土石方开挖、涵洞施工、砌体施工3路基三队30人土石方开挖、涵洞施工、砌体施工4路基四队30人土石方开挖、涵洞施工、砌体施工5桥梁队40人桩基开挖、桩基浇筑合计135人2、冬季施工机械设备配备,见下表:序号设备名称型号数量单位设备状况拟用何处1砼搅站2台良好砼供应2冲击钻机STK-619台良好桥梁钻孔桩3吊车25t2台良好桥梁工程4挖掘机260型12台良好路基工程5推土机140型4台良好路基工程6压路机20t/22t4台良好路基工程7自卸车后八轮25辆良好路基工程8

7、发电机200KW/120KW2套良好桥梁工程3、冬季施工物资配备,见下表:序号名称规格单位数量备注1单篷布m2100002温度计-10C70C跟3棉篷布m2100004草 帘21m条3005汽车防冻液kg8006酒精喷灯只207火 炉个308电热片个10(三)冬季施工人员技术培训冬季施工前,项目部将组织全体施工人员和技术人员进行冬季培训,培训内容为冬季温度测量、冬季施工控制要点,施工规范、试验规程、安全生产、注意事项,通过培训切实掌握冬季施工的各项控制指标,确保工程施工质量和安全。(四)冬季测温管理1、冬期施工的测温范围及具体温度要求测温部位温度要求水、砂子、石子5砼或砂浆拌和出机温度10砼或

8、砂浆入模温度5砼入模后初始温度和养护温度52、测温人员的职责(1)每天记录大气温度,并报告工地负责人;(2)砼拌合料的温度、砼出罐温度、砼入模温度;(3)砼养护温度的测量:按要求布置测量位置,绘制测温分布图及编号。按要求测温砼养护初始温度、大气温度等。控制砼养护的初始温度和时间。3、人员准备设专人负责测温工作,并于开始测温前组织培训和交底。4、准备好必须的工具测温计:测量大气温度和环境温度根据气象预报和现场测定确定。测原材料温度采用玻璃液体温度计。各种温度计在使用前均应进行校验。5、测温管理1) 施工现场工长在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项工作,每天要有测温记录,发现异

9、常及时采取措施并汇报有关领导及技术负责人。2) 项目技术人员要每日查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。3) 测温记录要交给技术人员归档备查。六、冬季施工总体技术方案(一)冬季低温对施工的不利影响1、低温对砼、钢筋性能及施工操作的影响1) 在负温条件下,新拌砼强度尚未形成,体内含有许多水分经冻结由液态转化为固态,体积增大约10%,使砼的内部组织由于受到冻胀而遭到不同程度的破坏,降低了其应有的承载能力,造成结构上的危害。2) 负温条件下钢筋变硬、变脆,受弯及冷拉其内部组织受到不同程度的损伤,焊接时会产生内应力,降低焊件的受力强度。2、低

10、温对生产人员及机械设备的影响1) 低温寒冷对生产人员操作带来许多不便,尤其对高空作业者更为明显,人的视觉、听觉也受到阻碍,一旦遇到风雪天,操作更加困难。2) 机械设备在低温情况下难以保证最佳工作状态,油压设备由于低温油路凝结,灵敏度下降,使机械不能正常运行。3、低温对土方施工的影响气温达到负温时易使路基填筑层表面23cm形成冻层,当白天气温回升后,融化形成表面松散或反弹现象,引起压实度不足,甚至对路基造成病害。(二)分项工程冬季施工技术方案结合仁怀地区历年来气温资料及本工程特点,在保证安全、质量及施工进度的前提下,从以下几个方面做好具有针对性地做好冬季施工生产,具体包括:路基施工、钢筋焊接、T

11、梁预制、砼浇筑及养护等各个环节。1、路基土方冬季施工1) 路基填料禁止选用冻土及含水量大的粘土,主线路基填料采用取土场内地面以下1m范围内土源,保证其天然含水量合适,能有效防止冻害。2) 选用干净填料,杜绝填料中混有树根、草皮、垃圾等杂物。3) 冬季路基填筑,按照横断面全宽平填,每层的松铺厚度控制在28cm以内,卵石土的松铺厚度控制在30cm以内,而且必须在气温超过5时碾压,不留松土过夜,当天的填土必须当天完成碾压。4) 每层填土选择在中午前后翻耕整平,碾压成型,0以下不得施工作业,5以下不得碾压。5) 土方填筑段落不准过长,尽量采取“短、平、快”的原则,利用有利气温快速上土,快速整型,在最短

12、的时间内完成碾压。2、涵洞、通道冬季施工1) 基础及混凝土浇筑完毕后要进行收面后覆盖厚塑料布后再盖一层棉被,最外层用塑料布进行覆盖,以达到保温保湿效果。2) 涵身混凝土浇筑完毕后,两外侧墙用篷布直接覆盖在上面,以达到保温效果;侧墙模板拆除后,于外侧墙覆盖一层厚塑料布后,再覆盖两层篷布。涵身顶面的混凝土要进行二次收面后覆盖厚塑料布,并在上面覆盖一层棉被,以达到保温保湿效果。3、钻孔桩冬季施工方案冬季钻孔在负温情况下,为防止因“泥水不合”而产生的泥浆粘度过低、胶体率下降、失水率增加等情况,采取以下措施:1) 拌制泥浆用的土料采用优质粘土,如发生粘土冻结,则打成碎块在制浆池内使其融化。2) 泥浆池及

13、沉淀池上口罩以篷布覆盖。3) 泥浆循环管路采用防寒毡包裹,且每台钻机另备一套备用管路,以防止循环管路受冻。4) 对泥浆加强技术监控,保证泥浆各项性能指标。5) 加强钻孔设备日常检修保养,保障施工设备正常运转。6) 在两节钢筋笼连接部位焊接前,应以酒精喷灯事先预热,保障焊接质量。7) 水下砼灌注尽量安排在白天进行,尽量避免夜间施工,施工气温应在5以上,大风及雨雾天气不安排施工。8) 对于灌注完毕的桩基如果桩头露出地面或在冰冻范围内,必须对桩头混凝土部位进行覆盖保温养护。4、钢筋、钢绞线的冬季施工1)材料堆放及储存钢筋、钢绞线的成品、半成品及原材料的存放,尽量搭棚封闭存放,若因条件限制在室外存放时

14、,必须采取有效措施,与地面隔离,并设置覆盖、防潮措施,防止冰雪侵害产生锈蚀。2)钢筋焊接尽量在室内进行,倘受条件限制只能在室外进行时,最低气温不宜低于10,并采取防雪挡风措施,减小焊件温度差,焊接后的接头严禁立刻接触冰雪。3)焊条在施焊前先进行烘干,钢筋焊接处若粘有冰雪应彻底清除,或者用酒精喷灯烘干。4)预应力张拉设备包括油表、油泵、千斤顶等,在使用时的环境温度条件下配套校验,张拉时,油泵应有挡风措施,张拉设备不用时移到室内保存。雨雪天气停止张拉。5) 钢筋负温焊接冬季施工最重要的是钢筋焊接,焊接质量的好坏直接关系到工程结构的安全。冬期进行钢筋焊接影响因素较多。钢筋焊接前必须根据当地施工条件、

15、气温状况进行试焊。试焊时先根据气温状况调整焊接参数及焊接气。焊接参数和气确定后再进行试焊,试焊的焊件送试验室试验,合格后再进行批量焊接。在钢筋工程焊接施工中,当环境温度低于5的条件下进行钢筋焊接时为钢筋负温焊接,从事钢筋焊接生产的焊工必须持有钢筋焊工考试合格证。应制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电及火灾等事故。钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊:焊工应对施焊后的全部接头的外观质量进行自检,并剔除不合格接头。负温焊接时应调整焊接工艺参数,使焊缝和热影响区缓慢冷却。风力超过四级时,应采取挡风措施。焊后未冷却的接头应避免碰到冰雪。当环境温度低于20时,不

16、得进行施焊。注意事项:在对焊机的电源开关内装设电压表,以便观察电压波动情况。焊接时,如电压下降大于5,应适当提高变压器级数;如电压下降到8时,停止焊接。焊接前,必须清除钢筋焊接部位与钢筋接触部位的铁锈、污物等;钢筋端部的扭曲、弯折应予以矫直或切除。钢筋焊接完毕之后严禁将接头立即与冰雪接触。5、模板工程的冬季施工1) 按照施工组织设计安排,承台、墩柱、盖梁采用组合钢模板,在拼装前清除冻块冰渣、积雪。2) 模板脱模剂,应采用化学脱模剂,严禁使用水质脱模剂和油质脱模剂。3) 砼灌注前,对模板进行加热,使模板温度不低于5。6、混凝土工程1)混凝土的材料要求(1) 拌和站储料仓在冬季施工时,料仓开口用和

17、料仓端墙等高的木板或者石棉瓦等板材进行围挡,减少风雪影响,确保仓内温度。(2) 水泥:选用硅酸盐水泥或普通硅酸盐水泥。(3) 骨料:要求没有冰块、雪团,应清洁、级配良好、质地坚硬,不应含有易被冻坏的矿物。(4) 拌和水:为了减少冻害,先将配合比中的用水量降低至最低限度,办法是:控制坍落度,加入选用高效减水剂。采用电热器加热法对拌合用水进行加热,电热片的用量及布置根据环境温度、水池容量通过试验确定。拌和用水加热温度控制在30-40。(5) 外加剂:选用通过技术鉴定、符合质量标准的外加剂。2)混凝土配合比严格按照总监办批复的冬季施工配合比进行施工。3)混凝土拌和、运输、浇筑及养护冬季施工期间结构部

18、分全部采用自拌混凝土,在保证质量、加快进度、节约能源、降低成本的前提下,混凝土养护在冬施过程中采用综合蓄热法,对混凝土搅拌、运输、浇筑及养护作如下要求:(1)对骨料仓的进口处进行围护。(2)拌和混凝土时,首先预热搅拌机械,投料前先用热水冲洗搅拌机,投料顺序为骨料、水,搅拌,再加水泥搅拌,时间较常温时延长50%,混凝土出机温度不低于10,入模温度不低于5。(3)运输要求:砼在运输过程中热损失较大,混凝土浇筑时入模温度与拌合物的出机温度有关外,还取决于运输过程中的蓄热程度,因此,在运输过程中尽量减少运输时间降低热损失,以确保冬施混凝土的质量。(4)混凝土的浇筑A、一般要求混凝土浇筑时要保证砼的均匀

19、性和密实性,要保证结构的整体性,尺寸准确,钢筋、预埋件位置,拆模后砼表面平整、光洁。在浇筑前,应清除模板和钢筋上的冰雪和污垢。浇筑时,拌合物由拌板、料斗、漏斗或各类使用工具在浇筑砼时容易与容器冻结,故在浇筑前应采取防风、冻结保护措施,一旦发现砼遭冻必须作出退场处理。施工缝的位置宜留在结构剪力较小,且便于施工的部位,在施工缝处接着浇筑砼时,应先除掉水泥薄膜和松动石子,湿润冲洗干净,并使接缝处原混凝土的温度高于5,然后铺抹水泥浆或与砼砂浆成分相同的砂浆一层,待已浇筑的砼强度高于1.2Mpa时,允许继续浇筑。B、砼浇筑模板支搭完毕后及时进行混凝土浇筑,浇筑前再次检查模板的尺寸,防止模板由于冻胀而产生

20、结构尺寸变化。砼拌和物入模浇筑,必须经过振捣,使其内部密实,并能充分填满模板各个角落,制成符合设计要求的构件。冬期振捣砼采用机械振捣,振捣要快速,浇筑前应做好必要的准备工作,如模板、钢筋和预埋件检查、清除冰雪冻块、浇筑时所用脚手架、马道的搭设和防滑措施检查、振捣机械和工具的准备等。在进行砼浇筑时必须四周对称浇筑,防止由一端向另一端推移浇筑时造成模板受力不均匀产生倾斜给施工带来难度,浇筑必须连续及高效地进行,争取在较短的时间内完成。混凝土入场温度不低于10,入模温度不低于5,项目部质检工程师严格审核混凝土的冬季混凝土的配比及试验情况,并对其混凝土原材料进行抽检,保证混凝土质量。混凝土浇筑时,在已

21、硬化的混凝土上浇筑混凝土时,硬化接合面有5以上的温度。持续浇完成后,采取苫布覆盖措施使结合面保持正温,直至新浇筑砼达到规定的抗冻强度。(6)混凝土的养护混凝土外露结构的冬季养护对于保证工程质量至关重要,根据不同部位的砼采取不同的养护措施,桥梁基础及下部构造采取蓄热法养护;T梁预制及张拉压浆采用暖棚保温法进行养护。7、承台、系梁采用蓄热法养护:砼浇注后,表面用一层塑料布、一层棉被、两层草帘进行覆盖。气温在负温时不得进行洒水。混凝土初期养护的温度不得低于5,当达不到规定的温度时,且混凝土强度小于3.5Mpa时采取保温措施,保证温度不低于规定的温度。8、墩柱采用保温加蓄热法:及时关注天气预报,了解天

22、气变化。在养护期内平均温度在0以上采用塑料薄膜包裹后。订做直径为170cm的防风油布套在塑料薄膜上。墩顶覆盖两层苫布,中间夹电热毯进行保温。当养护期内,气温低于0时用施工脚手架作为保温大棚,使用苫布包裹密封。包裹不透风;墩柱保温采用火炉加热法,在大棚内生两个火炉,用烟囱将炉烟排除,安排专人定期进行测温,控制温度基本恒温。在515范围内。柱顶墩顶采用电热毯加热,将柱顶用苫布盖严,并立即用电热毯加热。9、盖梁当气温在0没有冰冻是采取保温蓄热法进行养护施工,同墩柱养护一致,利用塑料薄膜包裹后加盖棉被进行保暖养护。当气温在0摄氏度或有冰冻时,采取加热法养护:砼浇注前,在盖梁周围使用4.8钢管搭设大棚,

23、使用苫布包裹密封。砼浇注后,立即将大棚顶部封严,内置两桶水,保证棚内的湿度,并马上加热。、利用施工脚手架,在脚手架上用钢管搭设简易支架大棚,使用苫布包裹密封,大棚搭设必须牢固、不透风、上盖草垫或棉被等。、搭暖棚取暖使用电暖气,在使用电暖气取暖时必须由专业电工进行组装,保证线路准确。、暖棚内温度不得低于50C。混凝土养护期间,安排专人对加热设备进行检查,保证安全。、暖棚内需要有一定的温度及湿度,当湿度不够时,要向混凝土面及模板洒水或覆盖湿润草袋。同时在砼养护过程中设专人对浇注的混凝土进行连续观测记录,对断面较大的构件设置测温孔测构件的内部温度,并做好详细记录,测温孔的位置数量按冬施方案实施,观测

24、记录送交监理工程师;对砼覆盖保温方法是在成活的构筑物上覆盖苫布,以保持足够的水份和湿度,模板和保温层在混凝土达到抗冻强度后再拆除。准确掌握混凝土强度的增长情况确定拆模时间,做多组试块进行同条件养护,准确掌握混凝土强度的增长情况确定拆模时间,做多组试块进行同条件养护,按不同龄期试压。10、预制T梁1)养护方法搭设34m(长)2.5m(宽)3m(高)的保温棚,保温棚内设置火炉,火炉上烧水散发蒸汽,确保混凝土养生湿度要求。应坚持随浇筑随养护的原则,暖棚内温度不得低于5。湿度保持在90%左右,升温及降温速度不得超过10/h。梁体安全保温期为设计强度的40%,且不小于5Mpa为标准。保温棚以可伸缩式汽车

25、库为灵感,采用小型门架,每隔3m放置一道,用采胶布包裹密封,大棚搭设必须牢固、不透风,上覆盖草带。棚内每个T梁横隔梁间设火炉2个,每片梁共16个火炉。采用燃煤取暖炉加热,必须将炉的排气管引出棚外,将烟气排到棚外。以防止煤气中毒和防止氧化碳浓度过高加速混凝土的碳化。2)养护时间在第一片梁浇筑时,由工程技术人员和试验人员专人负责记录各阶段、各部位、各环节的相关数据,然后通过分析、计算,确定养护时间。T梁考虑2个台座施工,2片梁同时养护。3)试件养护由于暖棚内各部温差较大,加之砼与环境温度不同,常规试件很难代表构件本身强度,因此需多制试件,分别置于不同部位进行养生,用于预应力张拉强度.每片梁每次浇筑

26、的砼在暖棚内制7组试件,保证同条件养护。7组试件中,4组作3天、7天、28天强度用,其余3组作张拉强度试验用。4)温度测试 外界气温和棚内气温均使用自动温度仪观测,砼入模温度用普通温度计测定,梁体各观察点温度用温度仪测定。 棚内各测点按砼浇筑完成时起,每2小时测一次温度,外界气温在每天7时、12时、16时和午夜4个时间进行记录。5)预应力筋的张拉及孔道压浆预应力筋张拉预应力筋冬期施工在低温下张拉锚固极易发生脆断,故要求张拉设备和各项张拉操作均在棚内正温条件下进行,油压表工作环境温度不得低于10。张拉油泵及千斤顶用油必须用低凝油,在操作中油泵要断续开停几次,再令其正常运转。其他冬季预应力张拉的操

27、作与夏季相同。预应力孔道压浆预应力混凝土的孔道压浆要在正温下进行。冬季预应力孔道压浆施工用芯管预热法。芯管预热法是在压浆孔道周围的加热孔道中插入蒸汽胶管,利用蒸汽加热提高孔道周围的环境温度。具体做法是在张拉力筋前,按压浆孔道三面均匀布置加热孔道的原则,对张拉力筋孔道的位置进行调整,并向加热孔道中穿入25mm胶管,用8号铁丝绑扎牢固。内通60蒸汽加热压浆管道,保证灌浆孔道温度始终控制在5以上,从而达到孔道压浆养生的目的。七、冬季施工安全管理冬期施工应遵守安全法规和规程,组建冬季施工安全领导小组,建立安全消防保证体系,并结合如下内容进行安全管理。(一)、冬期施工安全教育1、对全体职工定期进行技术安

28、全教育。结合工程任务在冬施前做好安全技术交底。配备好安全防护用品。2、对工人进行安全教育和操作规程的教育,尤其是没有从事过冬季施工的人员要加大加强进行安全教育和安全交底。3、特殊工种(包括:电气、架子、起重、锅炉、焊接、机械、车辆等工种)须经有关部门专业培训,考核发证后方可操作。4、雪天禁止电焊,电焊机等机电设施,有防淋措施。(二)、机械设备冬季防寒、防冻措施1、在进入冬季前对所有机械设备进行全面的维修和保养,做好油水管理工作,结合机械设备的换季保养,及时更换相应品牌的防冻液,防冻液必须符合当地的防冻要求。2、各种车辆使用的燃油要根据环境、气温选择相应的型号,冷车起步时,要先低速运行一段路程后

29、再逐步提高车速。3、冬季车辆启动发动机前,严禁用明火对既有燃油系统进行预热,以防止发生火灾。4、冰雪天行车,汽车要设置防滑链,司机在出车前检查确认车辆的制动装置是否达到良好状态,不能满足要求时不得出车,风、大雪、大雾等不良气候时停止运行。5、严格执行定机定人制度,机械保管人员要坚守岗位,看管好设备,并作好相应记录。(三)、防火、防冻、防滑、防煤气中毒措施1、冬季施工时,要采取防滑措施。生活及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。2、冬季施工现场及临时工棚内严禁用明火取暖,应订出具体防火安全注意事项,并将责任落实到人。3、脚手架、脚手板有冰雪积留时,施工前应清除干

30、净,有坡度的跳板应钉滑条或铺草包,并随时检查架体有无松动及下沉现象,以便及时处理。4、现场火源,要加强管理;使用煤气时,要防止爆炸;使用焦炭炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。5、电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。经常移动的机具导线不得在地面上拖拉,不得浸入水中,应架空绝缘良好。6、冬季施工中,凡高空作业应系安全带,穿胶底鞋,防止滑落及高空坠落。7、上下立体交叉作业的出入口和井架周围要有防护棚或其他隔离措施。8、高层作业必须用安全带,进入工地必须戴好安全帽。冬季施工拆除脚手架应有围护警戒措施,严禁高空向下抛掷。9、工地临

31、时用水管应埋入土中或用草包等保温材料包扎,外抹纸筋。水箱存水,下班前应放尽。10、草包、草帘等保温材料不得露天放置,以免受潮失去保温效果。11、施工现场水源及消火栓应设标记。八、环境保护和文明施工冬季施工继续推行规范化、标准化施工,做到环保施工、文明施工,保持优良信誉,树立企业形象。1、遵守业主及地方政府对施工环境管理的有关规定,施工期间的环境保护治理工作应与工程施工取得协调一致。2、避免噪声干扰和环境污染,各种材料、机械设备存放整齐,施工现场和生填土等都必须留有影活场地进行硬化处理,清洁整齐,井然有序。6、冬季施工中产生的废料,要选择合适的地点深埋或采取其他有效的措施进行处理,尽量减少对周围

32、环境的影响和破坏。施工废水、生活污水不得污染水源、耕地、农田、灌溉渠道。清洗集料、机具或含有油污的操作用水,采用过滤的方法或沉淀池处理,使生态环境受损降到最低程度。7、对影响群众正常生产生活的地方,修建必要的临时设施。危险地段设置足够的照明、护栏、围栏、警告牌等设施,以确保公众的安全与方便。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公

33、司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达

34、几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工

35、作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与

36、员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总

37、结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制

38、度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。

39、在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里

40、我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明

41、白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是

42、和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶

43、段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。今后努力的方向:随着公司各项制度的实行,可以

44、预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉

45、业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。对此我向领导做如下工作报告:一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。二、强化理论和业务学习,不断提高自身综合素质我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
