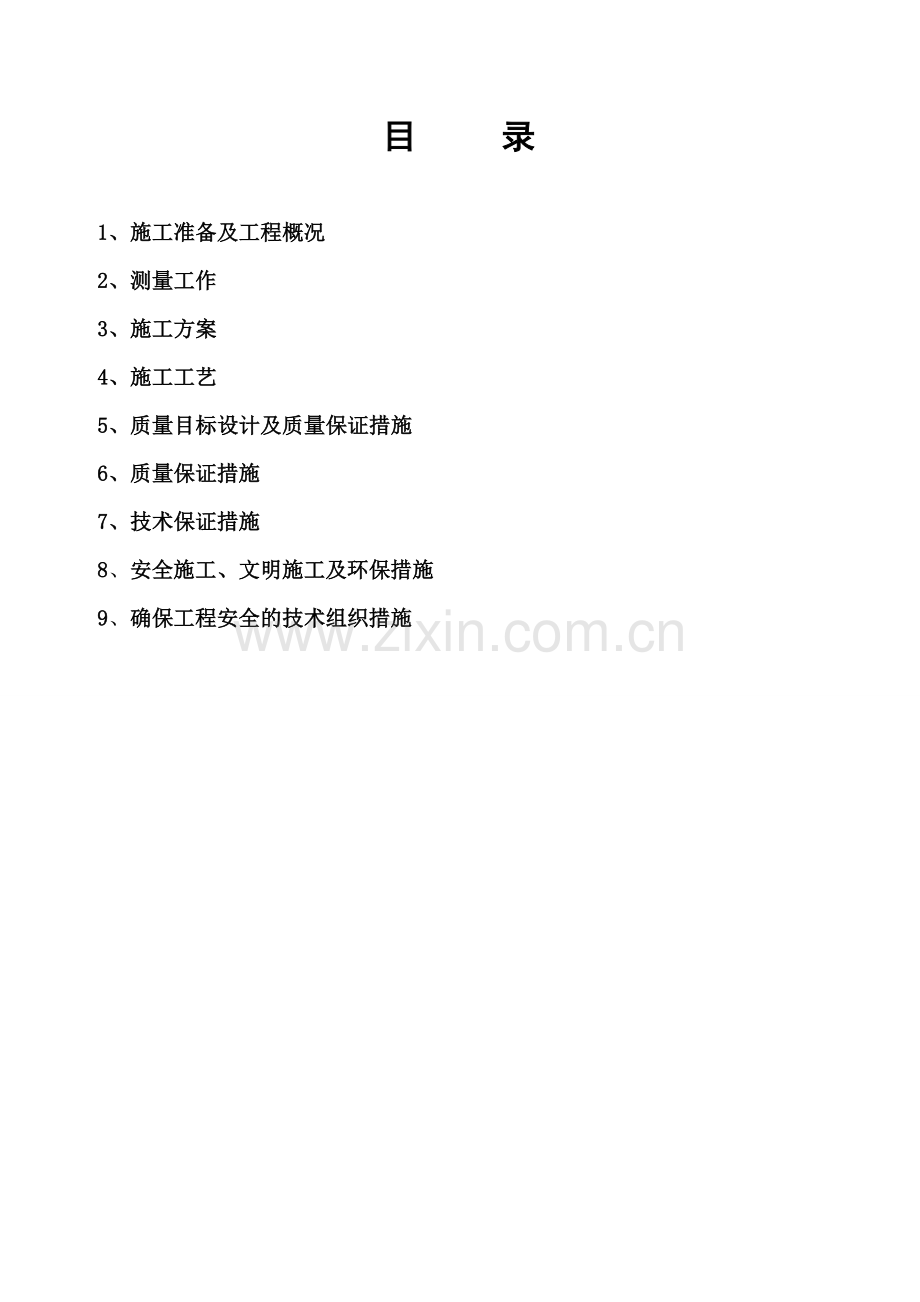

1、目 录1、施工准备及工程概况2、测量工作3、施工方案4、施工工艺5、质量目标设计及质量保证措施6、质量保证措施7、技术保证措施8、安全施工、文明施工及环保措施9、确保工程安全的技术组织措施 一、 施工准备及工程概况1、 施工准备(1)平整场地,清除施工障碍,疏挖排水设施,接驳施工用水源、电源,架设施工用电线路,设置各工作坑隔离围挡。根据现场实际情况,修建各种临时施工设施。2、工程概况该段路雨水、污水穿越屯留屯东线,施工难度较大,明槽施工施工周期较长,车流量较大,无法中断交通,导致安全隐患极大。经项目部研究决定采用顶管施工方案,以保证交通及施工安全,缩短施工时间。顶管长度雨水为32*2=64米、

2、污水为32*2=64米。二、 测量工作(1)复核设计院提供的坐标控制点及水准点。(2)增设必要的辅助坐标控制点及水准点,形成覆盖本施工段全线的坐标控制网及水准点控制网。(3)在明显、不易变形的地方设置辅助水准点,定期对在施工范围内的水准点进行校核。三、施工方案(1)人工顶管雨水采用DN800钢筋砼管(级),污水采用DN800钢筋砼管(级)。(2)施工当中充分发挥机械设备的高效性,人工配合进行土方施工。工作坑上层采用放坡,下层视土质情况打密撑。(3)每个工作坑、接收井坑开挖前采用隔离围挡将其围起来作为施工现场。(4)施工前期开挖工作坑、接收井的上层渣土及土方全部清运出现场,围挡内码放工作坑所有撑

3、木、撑板等周转材料。工作坑平台搭设完成后,围档内沿管线方向存放半个井位的管子,另半个井位存放顶进期间所出土方,用于基坑回填土。四、施工工艺(1)施工降水开挖工作坑 导轨及后备安装 顶管设备安装 管道挖土、顶进 与已成井连接(2)对公用管线及邻近构筑物的保护;(3)根据设计图纸及各种管线位置、原有管线进一步调查落实,必须时挖开探明,明确地下管线分布情况确定措施方案;(4)对于距工作坑较近的电杆,采用撑、架、绑等方法进行加固,确保电杆安全。五、质量目标设计及质量保证措施(1)质量目标设计:合格工程;(2)施工验收执行标准;(3)中华人民共和国国家标准给水排水管道工程施工质量验收规范GB50268-

4、2008;(4)中华人民共和国国家标准混凝土结构工程施工质量验收规范GB50204-2002;(5)中华人民共和国国家标准混凝土强度检验评定标准GBJ107-87;六、质量保证措施(1)按照ISO9001:2000质量管理体系要求建立工程质量保证体系,从思想上、组织上和工作质量上保证工程质量,树立“质量第一、用户至上”的思想意识,明确奋斗目标。对本项目部的技术人员明确其分工与岗位职责,做到各负其责,认真完成本职工作。(2)严格要求操作规程及本工程制定的技术措施进行施工作业,把好质量关,确保工程达到优良标准。(3)坚持质量验收制度,每道工序完成后由项目部施工队质检员、监理公司监理工程师代表共同检

5、验合格后,方可进行下道工序施工,关键工序、部位、隐蔽工程项目应邀请上级主管部门质检站检查验收合格后,方可进行下道工序施工或隐蔽,否则不能进行下道工序施工。(4)开工前技术负责人对施工员、质检员、测量员进行全面的技术交底,交代本工程的特点、工艺、质量的难点和具体要求,认真组织施工技术人员熟悉图纸、资料和有关技术规范及工程质量检验评定标准,加强施工队伍的质量教育,提高整个施工队伍的质量意识。对关键工序施工中,如工作坑开挖、管道顶进,现场施工员、质检员必须到岗到位,现场旁站监督、检查、指导,施工中做到“勤顶、勤挖、勤测、勤纠”,贯穿一个“勤”字,确保每道工序一次验收合格,工程一次成优。(5)开工前必

6、须由试验室进行各种原材料的试验、配合比的试验,以试验数据指导施工。工地要及时索取试验结果,做好原材料及砼制品、半成品的进场验收及检验工作,严禁不合格原材料及砼制品、半成品进场。(6)施工中应定期或在重要工序施工前对检测仪器进行校核,避免在超常规条件下使用而影响工程精度、质量。同时加强对技术人员培训,操作人员必须持证上岗作业。(7)对作完的工序和项目做好防护工作,制定防护措施避免造成已完工序的损坏和污染。(8)工地应安排定期召开质量分析会,对存在的质量问题提出改进措施,对后续工程提出预防措施,以确保高质量的施工。(9)制定奖罚措施,对造成质量事故的个人和单位必须严肃处理,对不合格的项目坚决推倒重

7、来,返工造成的工料等损失由责任者自负。(10)要求所有施工人员做到“三检”、“四按”、“五不准”。三检自检、交接检、专业检。四按按图纸、按规范、按标准、按工艺。五不准方案不合理不准开工、土石方不试验不准上路、材料不合格不准进场、上一工序不合格不准进入下一工序、达不到质量标准不准验收计量支付。(11)工程竣工后,依然要做好防护工作,经常加强巡视发现问题及时整修。在保修期内接收社会投诉,认真做好服务。七、技术保证措施技术组织(1)严格按照图纸设计、施工方法及规范进行施工,提高管理水平,项目经理部认真落实岗位责任制,做到各尽其能、各尽其责。(2)由工程项目经理组织项目部成员,认真学习、熟悉图纸和有关

8、技术文件,了解和熟悉现场情况。(3)每道工序在开工前由施工员对参加施工的各施工队和生产班组进行详细的技术交底,对于关键工序和特殊部位必须进行书面技术交底,讲明具体的施工方案和操作要点,每个项目完成后还应提出具体的工程产品防护要求,以避免损失或污染。(4) 加强对施工全过程的技术控制包括施工、测量、材料、机械具体操作和检验,对不能按章作业或违背操作规范的施工及时纠正,给以批评和处罚。(5) 各道工序施工方法和技术保证措施。(6) 测量放线根据图纸与技术交底提供的管道中线桩及高程水准点复测无误后,进行各工作坑、接受井的定位及放样,并增设控制桩。为了顶进时校测管线位置,工作坑内应设置中心桩和高程桩,

9、都由地面引入。(7)工作坑开挖顶管工作坑,是顶管工程的重要设施,工作坑有单向坑、双向坑、转向坑、多向坑。向一个方向顶进所能达到的最大长度,为一次顶进长度。矩形工作坑底部尺寸应符合以下要求:B=D1+SL=L1+L2+L3+L4式中B矩形工作坑的底部宽度(m)D1管道外径(m)S操作宽度取2mL矩形工作坑的底部尺度L1管节长度(m)L2运土工作间长度(m),一般取1.5mL3千斤顶长度(m)L4后背墙的厚度工作坑深度应符合下列公式要求:H1=h1+h2+h3H2=h1+h3式中H1顶进坑地面至坑底的深度(m)H2接受坑地面至坑底的深度(m)h1地面至管道底部外缘的深度(m)h2管道底部外缘底部至

10、轨底面的高度(m)h3基础及其垫层的厚度。但不应小于该处井室的基础及垫层厚度(m)工作坑后背墙应坚固,有足够的强度,且平整,并与管道顶进方向垂直;开挖工作坑,应按施工设计要求及时支护,支撑应满足便于运土、提吊管件及机具设备等的要求。由施工人员负责检验工作坑平面尺寸及工作坑上下管道、出土方式;前方挖出的土,应及时运出管外,以避免管端因堆土过多而下沉,并改善工作环境。用特制小管车运土,土运到工作坑后,由起重设备吊上来再运到工作坑外,并清运。由质检员负责检验工作坑上部、下部的中线、高程控制桩。如土质不好的情况下可采用现场浇注混凝土后靠背,以达到满意的强度。顶管完成后的工作坑应及时进行下步工序,经检验

11、后及时回填。(8) 浇筑砼基础为防止工作坑地基沉降,导致管子顶进位置误差。应在坑底浇筑砼基础。工作坑挖至坑底标高后,即可做20cm厚14%石灰土垫层,然后浇筑25cm厚C15砼基础,在此过程中避免扰动土基。(9)顶管设备安装工作坑上设工作台,用圆木及木板安设,平台上安装四脚架,架上罩工作坑防护棚,工作坑四周留临时通道以供运管、出土和排水。导轨是起保证管子顶进方向作用的,是引导管子按设计的中心线和坡度顶入土中,保证管子在将要顶入土中前的位置正确。必须在方木上固定牢固,两导轨应顺直、平行、等高,导轨顶面高程要依据设计管子流水面及管皮厚而定,纵向坡度与管道纵坡相一致。导轨安装的允许偏差应为:轴线位置

12、:3mm顶面高程:0+3mm两轨内距:2mm顶管采用原土作后背,即先把后背土壁铲修平整,紧直靠紧土壁横排方木,方木前要放立铁,立铁前横向叠放横铁。千斤顶(100吨)宜固定在支架上,并与管道中心的垂线对称,其合力的作用点应在管道中心的垂直线上;当千斤顶多于一台时,宜取偶数,且其规格宜相同;当规格不同时,其行程应同步,并应将同规格的千斤顶对称布置;千斤顶的油路应并联,每台千斤顶应有进油、退油的控制系统。油泵宜安装在千斤顶附近,油管顺直、转角少;与千斤顶相匹配,并应备有油泵,油泵安装完毕,应进行试运转;顶进中若发现油压突然增高,应立即停止顶进,检查原因并经处理后方可继续进行顶进;千斤顶活塞退回时,油

13、压不得过大,速度不得过快。安装后的顶铁轴线应与管道轴线平行、对称,顶铁与大的顶铁,顶铁拼装后应锁定;顶铁的允许联接长度,应根据顶铁的截面尺寸确定。顶进时,工作人员不得在顶铁上方及侧面停留,并随时观察顶铁有无异常现象。采用起重设备下管时,正式作业时应试吊,吊离地面10cm左右时,检查重物捆扎情况和制动性能,确认安全后方可起吊;下管时工作坑内严禁站人,当管节距导轨小于50cm时,操作人员方可近期工作。施工中,由专业人员负责顶管设备的安装、调试、运行情况、由质检员、施工员共同检验导轨安装。(10)顶进操作a 、开始顶进前在下列条件具备时方可开始顶进:全部设备经过检查并经过试运转。第一只管子在导轨上的

14、中心线、坡度和高程符合规定。防止流动性土或地下水由洞口进入工作坑的措施。b 、挖土与运土:管前挖土是保证顶进质量及防止地面沉降的关键。由于管子在顶进中是顺着已挖好的土壁前进的,所以管道挖土的方向和开挖形状,直接影响顶进管位的正确性,因此管前周围超挖应严格控制。在允许超挖的稳定土层中正常顶进时,管端上方允许有15mm的空隙,以减少顶进阻力。管端下部135中心角范围内不得超挖,保持管壁与土壁相平,也可以留10mm厚土层不挖,在管子顶进时切去,防止管端下沉,在不允许顶管上部土下沉地段顶进时,管周围一律不准超挖。管前挖土深度,应视土质情况和千斤顶的工作行程而定,一般为千斤顶的出镐长度。如果超挖过大,土

15、壁开挖形状不易控制,容易引起管位偏差和上方坍塌。特别对松软土层,应对管顶上部土进行加固,或者管前安装管檐。操作人员工作时,要警惕土方坍塌伤人。管前挖出的土应及时外运。c、顶进:顶进是利用千斤顶出镐在后背不动的情况下,将管子推入水中。其操作过程如下:安装弧型顶铁或圆形顶铁并挤牢,待管前挖土满足要求后,启动油泵,操作控制阀,使千斤顶进油,活塞伸出一个行程,将管子推进一段距离。操纵控制阀,使千斤顶反向进油,活塞回缩。安装顶铁,重复上述操作,直到管端与千斤顶之间可以放下一节管子为止。卸下顶铁,下管。在管道顶进的全部工程中,应控制管子前进的方向,并应根据测量结果分析偏差产生的原因和发展趋势,确定纠偏的措

16、施。全段顶完后,应在每个管节接口处测量其轴线围之和高程;有错口时,应测出相对高差。“F”形接头的密封采用双重形式。第一道密封是在钢套管与后续管段的插头之间安装一条橡胶密封圈,第二道密封在两相邻管段的端面之间。重新装好弧型顶铁,重复上述操作。顶进时应遵照“先挖后顶,随挖随顶”的原则。应连续作业,尽量避免中途停止。手工掘进时,管子进入土层过程中,每顶进30cm,测量不应少于一次;管道进入土层正常顶进时,每顶进100cm,测量不应少于一次,纠偏时应增加测量次数。全段预完后,应在每个管节接口处测量其轴线位置和高程;有错口时,应测出相对高差。测量记录应完整、清晰。(11)纠偏措施a 、纠偏目的是使管道沿

17、设计轴线顶进。管子开始顶进510m的范围内,允许偏差应为:轴线位置3mm,高程0+3mm。当超过允许偏差时,应采取措施纠正。b 、应在顶进中纠偏;应采用小角度逐渐纠偏。c、纠偏应在顶进过程中进行。在静止状态纠偏,首先纠偏力大,土质越硬,纠偏力越大。其次,静止纠偏测点偏差有时反而增大。顶进中纠偏,纠偏量逐渐增加。再者,纠偏会对第一段钢筋砼管会产生较大的不均匀力。、第一段管段的质量要好。因为第一段管段要承受工具管纠偏的反复应力,而且最大。为此长距离或超长距离顶管第一段管段也可采用钢制管段代替钢筋砼管段。、第一管段的长度不宜过长。管段越短有利于纠偏,管段长要影响纠偏的灵敏度。f 、钢筋砼顶管纠偏失灵

18、,多数原因是遇到了软弱土层、不均匀地层,或者是覆盖层太薄,因此纠偏需要有一定的地基反力。(12)、工作坑内排管工程:a、工作坑顶管完成后,坑内管子进行围座、钢丝网水泥沙浆抹带接口。b、管节安装前应进行外观检查,外观质量及尺寸公差应符合现行国家产品标准的规定。发现裂缝、保护层脱落、接口掉角等缺陷,使用前应修补并经鉴定合格后,方可使用。c、管座分层浇筑时,管座平基砼抗压强度应于5.0MPa方可进行安管,管节安装前应将管内外清扫干净。d、本工程采用机械和人工配合下管,管节下入工作坑时,不得与坑壁及坑下的管道相互碰撞,沟内运管不得扰动天然地基。e、管节安装时应使管内底高程符合设计规定。逐节调整管节中心

19、及高程,并用砼垫块垫稳,两侧设撑杠,不得发生滚动。f、浇筑管座管节安装完毕经检验中心线、高程合格后,立即支设钢模板。模板支好后清除模板中的尘渣、异物,核实模板尺寸。管座浇筑前先将管座平基冲净。浇筑时先从一侧灌注砼,当对侧的砼与灌注一侧砼高度相同时,两侧再同时浇筑,并保持两侧砼高度一致。浇筑砼时,留置砼抗压强度试块,按每工作班组不应不少一组,每组3块,按砼结构工程施工及验收规范GB502042002进行强度评定。g、抹带接口为油麻水泥砂浆抹带接口。油麻必须符合规定,管道接头必须用油麻填塞密实。水泥砂浆必须按照配合比拌合,在管道接头处(管内)油麻上进行抹带,必须关闭粘结牢固。八、安全施工、文明施工

20、及环保措施1、安全施工保证措施重大责任事故控制为零,因本岗位工作造成的职业伤害为零。执行国家有关安全生产和劳动保护的法规,落实安全生产责任制,加强规范化管理,坚持安全生产的宣传和教育。任命项目经理为安全责任人。(1)项目部要按总公司危险源清单上规定要求采取措施的危险源进行认真控制。(2)项目部施工现场的主要危险源包括:临时用电,机械施工,深槽作业,易燃、易爆、有害品的储存、使用、火灾等。施工准备阶段的职业健康安全管理。、项目部对施工现场的各种危险源要进行识别,建立危险源清单。根据总公司的重大危险源清单和施工现场实际情况建立项目部的重大危险源清单,并制定安全管理方案和应急计划。b、临时用电的搭设

21、要规范。各种变配电装置、架空线路或电缆干线的敷设、分配电箱等电设施,在供电投入使用前按临时用电要求进行检查、验收、合格后方可供电,具体执行总公司安全技术操作规程。c、施工机械设备进场,要进行评价,确保设备在完好状态下投入使用。d、开工前,安全员要对施工现场的材料库、工具库、机械设备、办公场所,职工、民工宿舍、食堂等的安全设施进行检查。宿舍要留有安全门,床铺摆放要留有安全通道,配置消防器材,食堂做好卫生工作,防止人员发生食物中毒。e、项目部对劳务供方进行入场教育。f、项目部施工前做好施工现场的围档和各种警示标志。施工过程的职业健康安全管理a、施工作业人员操作前应由安全员对施工操作人员进行安全技术

22、交底,双方签字认可。交底要分阶段,分部、分项、分工种进行安全技术交底并记录。b、施工现场的工作坑、通道口等部位做好围档和完善各种安全设施(梯子、安全帽等),严格按施工组织设计组织施工。c、各种机械施工严格执行总公司安全技术操作规程中的有关规定。d、施工中动用明火要采取审批措施,按规定逐级负责动火审批制度。e、施工现场要保持施工安全的夜间照明,同时还要保证行人、车辆交通安全和路灯照明。f、施工作业人员,做好班后清理工作以及对作业区域的安全防护设施检查,防止发生意外。g、施工中要佩戴劳保用品,施工现场的女职工保护执行总公司女职工劳动保护管理制度的有关规定.h、施工范围内的过路口以及坑、沟、槽等危险

23、部位,必须设置护栏、加盖等防护措施,并设置警示标志,夜晚要挂红灯。i、在地面两米以下或高空立体交叉作业区施工必须戴安全帽,对于使用的工具材料等只许传递,不许抛掷。j、工作坑必须按计划设计宽度、边坡坡度和弃土位置自上而下开挖,需要打支撑的工作坑,支撑和挡土板必须符合规定。k、上下工作坑要用梯子,梯子要坚固放稳,不许攀登支撑,每次下工作坑工作前要先检查支撑和工作坑有无变形或松动现象,一旦发现要及时加固处理。m、一切电器、线路的安装和拆除均有审核合格的电工操作,并符合安全规定要求:电工昼夜轮班每天应24H在岗,每次使用电器前,要对电器及线路作认真检查。n、电器设备和装置的金属部分必须采取保护性接地或

24、接零措施,并安装触电保护器,电器设备操作要佩带防护用品。p、机械使用应持证上岗、专人操作、定期保养,外露部位应安装安全防护装置,防止发生机械事故或对人身安全造成危害。清理搅拌机时电源处必须有人值班。q、吊车在工作时必须重心平稳,使用的钢丝绳及挂钩应符合吊装要求,专人指挥,作业范围之内必须与架空输电线路保持规定的安全距离,吊臂旋转半径范围下边严禁站人。r、对个人使用的铁锨、洋镐、大锤等工具应经常进行认真检查,以防断裂或掉头伤人,施工作业时互相之间要保持一定的安全距离。s、工作时间所有施工人员及操作人员严禁赤脚、穿拖鞋。严禁在工地上嬉戏打闹。t、工作坑堆土应距坑边一米以外,其高度不超过1.5米,堆

25、土顶部要向外侧作流水坡度,还应考虑出现场便道以利施工和安全。u、使用挖土机挖土时,必须有专人指挥,在架空输电线路一侧施工时臂杆与输电线路要保持规定的安全距离,要向司机指明地下设施的种类、位置、走向、高程,并作出明显的标志。挖土前应先发出信号,在挖土机回转半径范围内不许进行其它的工作。v、 驾驶员、电工严禁酒后操作,严禁无证无照上岗。w、 顶铁必须有足够的强度和刚度,精度必须符合设计标准,以保证使用时的安全。x、钢筋砼管顶进时,工作人员不得在顶铁上方及侧面停留,并应随时观察顶铁有无异常迹象。防止发生“崩铁”。y、下管时工作坑内严禁站人,当管节距导轨小于50cm时,操作人员方可近前工作。严禁超负荷

26、吊装。z、在允许超挖的稳定土层中正常顶进时,管下部135范围内不得超挖,管顶以上超挖量不得大于1.5cm。管侧及管顶不得超挖过多,以免引起土体范围扩大。u、建立安全生产检查制度,每次检查都应填写检查记录,同时要定期安全生产分析会,对于存在的问题提出改进措施,对于下步工作要提出防范措施,确保安全生产。2、文明施工措施(1)宣传工作a、加强精神文明建设,提高职工的思想、政治素质和业务素质,共创良好的企业形象。b、做好现场宣传工作,以醒目的横幅和大小标语宣传党和国家的方针政策、宣传企业精神、宣传总公司质量方针、张贴文明施工和安全生产的规定和要求,增强施工人员的文明施工和安全生产意识。c、在施工现场中

27、原路设置明显的效果图、工程简介牌,标明工程项目工程、工程简介、工程平面布置、红线、施工单位及现场负责人等,以方便公众监督。d、加强对分、发包队伍及民工施工队的管理和法制教育,作业期间不得有不文明的行为,严禁违法乱纪行为。e、施工若需要断水、封路、爆破作业或其它对公众有较大影响措施,必须经有关部门批准并提前发布通告,同时要积极采取措施,尽可能减少施工对公众的影响。f、施工期间要经常主动地与施工现场附近的单位、居民联系沟通思想、增进感情、争取各界的理解和支持。g、认真接受和处理公众投诉,做好必要的解释工作,尽快解决问题。h、工程项目经理和工地施工负责人为文明施工第一负责人,并指定专人负责日常工作,

28、宣传并检查落实文明施工和安全生产的具体要求。(2)现场管理a、根据施工方案及现场情况,认真规划绘制施工总平面布置图,并按平面布置图做好“三通一平”,搭建临时设施,堆放材料和机具设备,安排组织施工。进入施工现场所有管理人员必须佩带统一胸卡。b、施工现场实行半封闭管理每个工作坑、接收井坑开挖前采用隔离围档将自道路中心线起将机动车道半幅围起来作为施工现场。施工区和周围居民区与周围道路路口处用蓝色波纹铁板分隔,一侧用钢架管固定,同时应设置警示标志或红灯警示,做到整齐、清洁、安全、美观。c、工程施工通道不许堆积土方、材料和机具设备等;对施工通道注意保养,及时清除积水和污泥;如果天气干燥,应经常洒水以防止

29、扬尘污染环境,并始终保持施工通道的畅通。d、材料、半成品按计划进场,按规划场地堆放整齐,并做到工完料清。e、开挖土方要按规划位置堆放,及时回填。施工余土要及时清运不留尾巴。外运土方应采取洒水或遮盖措施以保证在装卸和运输过程中不扬尘和抛洒。f、办公生活设施及工棚应搭设整齐,符合卫生、通水、照明、消防等要求,生活垃圾应集中堆放、及时清运。废水排放不得污染水源、水体。g、施工驻地的厕所、食堂间距应大于30m,厕所要求砖砌,便池硬化,粪便定期清运。现场设垃圾筒,垃圾要分装。h、食堂配置符合卫生要求的炊具,食堂必须具备消毒、灭蝇和报洁措施,生、熟菜、面案分开。j、对施工现场挖出异物或文物,应立即停止施工

30、并统治监理、建设单位或有关部门,待作出处理后再行施工。3、环保措施符合国家环境法律法规的要求,无重大环境污染事故,一般环境污染事故低于3%。(1)、项目部对施工现场所排出的水、气、声、渣以及资源能源的消耗对环境造成的影响进行识别,建立环境因素清单,并进行评价,筛选出重要环境因素,并制定环境管理方案。(2)、污水排放管理a、废油、化学品等对环境造成较大危害物品,禁止不经处理流入污水管道,要妥善存放在专门容器中,由环卫部门回收。b、禁止将废渣(如各种废弃物、泥土、垃圾等)冲入下水道。c、职工、民工食堂污水排放口必须设置过滤网,滤出的垃圾按生活废物处理。含油量较多的废水禁止不经分离直接倒入水道。d、

31、 垃圾必须堆放在指定地点,不得露天摆放,以防雨水污水流入雨水管道。e、 汽车应在指定地点冲洗。f、 滴在地上的油渍及化学品要用抹布擦拭干净。(3)、废气排放管理a、排出的废气量较多、对环境影响较大的设备由材料设备处负责安装排气处理装置,以确保废气排放达到法规要求。b、项目部施工现场、便道应经常洒水,防止扬尘。c、施工现场机械车辆要慢速行驶,防止造成扬尘。操作人员严格执行操作规程,随时观察施工机械车辆的运行状况。d、石灰、水泥等易造成粉尘污染的材料,在运输工程中采用蓬布遮盖,以免造成环境污染。(4)噪声控制管理a、由设备造成噪声污染的控制对产生噪声的设备,要及时进行维修、保养,将噪声降低到最低程

32、度,必要时进行隔声防震,以保证噪声达标。b、施工现场噪声污染的控制。a、项目部对模板安装、拆除、架子管装卸等的撞击噪声,进行控制,将噪声降低到最低程度。b、项目部尽量避免夜间施工,若因特殊原因必须在夜间施工时,要执行当地政府有关规定。c、施工现场产生的噪声,要控制在标准之内。若噪声超标,要及时采取措施降低污染。d、项目部要加强员工的环境意识培训,使之在工作中尽可能减少噪声的产生。e、对在强噪声源附近工作的操作人员配备防噪声防护用具。f、项目部对由于噪声引起的社区居民和内部员工的投诉和抱怨要详细记录,并进行处理和反馈。(5)固体废气物管理a、生产性固体废弃物的管理生产性固体废弃物有:废弃渣土、废

33、砖、废侧石、废边石、废平石、废砼石、废管材、废灰土块、废木材、废沥青砼等。施工现场产生的固体废弃物,应有专人负责搜集,以保持工作现场的清洁、整齐。项目部根据固体废弃物的不同性质进行分类,存放在指定的区域,当达到一定数量,应及时送至规定地点。固体废弃物在运输过程中,要采取相应遮盖措施。b、非生产性固体废弃物的管理对固体废弃物按可回收、不可回收、有毒、无毒进行分类,定点堆放整齐,存放在不同的垃圾堆放点。项目部联系环卫部门对施工现场产生的生活垃圾进行处理。九、确保工程安全的技术组织措施(1)安全保证体系安全保证体系及施工安全控制流程图见附图。(2)安全保证措施(3)成立安保领导小组,建立健全各施工班

34、组安全生产责任制,责任落实到人。经济承包有明确的安全指标和包括奖惩办法在内的保证措施。项目部、各班组之间签订安全生产协议。项目部民工作业队之间签订劳务合同的同时签订安全生产合同。(4)对进场施工管理人员、机械驾驶员、民工施工队工人,进场前进行安全知识培训、安全技术教育。提高安全意识,做到“安全第一、预防为主”。(5)分部分项进行工程安全技术交底,严格执行安全技术操作规程,严禁违章指挥,违章作业。(6)特种作业人员持证上岗,所有施工技术人员特殊工种、工人一律持证上岗。特种作业人员必须经培训考核合格后持证上岗,操作必须按期复验,不得超期使用,名册齐全。(7)加强安全标志、标语和其它交通管理设置的设

35、置明显醒目,以保证过往车辆及行人安全。深沟槽作业使用带电设备,严格按规定配戴安全劳保用品。(8)严格执行安全检查制度。有时间、有要求、明确重点部位,安检有记录、发现问题隐患应及时整改,做到定人、定时、定措施。(9)管道坑槽施工安全措施a、坑槽开挖必须按设计宽度、坡度,坡度放线开挖。如采用机械开挖。b、首先在开挖前应探明地下各类管线和构筑物情况,以免挖断高压供电电缆、天然气等造成安全事故。c、机械作业必须设专人负责指挥。d、机械作业手不得无证上岗。e、不得酒后或疲劳驾驶机械(施工现场使用机械,均应注意以上几种情况)。(10)人工开挖坑槽:超过2m以下,必须戴安全帽,不准在深沟槽中休息,不准赤足或

36、穿拖鞋。对使用的工具、材料等只许传递,不许抛掷。上下坑槽要用梯子,梯子应安放稳固,不许攀登支撑。(11)坑槽边堆土,按规范规定放在距沟槽边最小不得小于0.8m外的位置以减少土方压力避免沟槽塌方。(12)坑槽开挖成型后,进行其它工序前,应将坑槽四周用钢管、铁皮瓦或土方维护起来,应同时悬挂红灯警示,两侧用土围档,以防人员掉入坑槽、雨水流入坑槽等。 (13)施工用电安全措施。(14)一切电器线路的安装和拆除均应符合用电安全规定要求,应有审核合格电工上岗证的电工操作,电工昼夜轮班24小时在岗。(15)使用带电设备如电夯、振动棒、搅拌机等,必须佩戴绝缘胶鞋、手套等安保用品。(16)电器设备和装置的金属部

37、分,必须采取保护性接地接零措施,并安装触电保护器。(17)搅拌机必须搭设防雨操作棚,机体安装坚实平稳。各类离合器、制动器、钢丝绳、防护罩必须安全可靠有效。(18)根据本工程地处市区,进入施工现场后应在各路口及醒目处张贴安全告示,让居民教育孩子不要到施工现场玩,以免发生意外事故,做好安全宣传工作。(19) 各种机械用燃油要隔离存放,并设置消防器材。(20) 本工程安全工作的薄弱环节及预防措施。(21) 施工用电。(22) 现象:随地铺设、架空太低,一闸多用,无漏电保护等。(23) 危害:电线车辗、人踩容易破损漏电造成触电事故;架空太低车辆拖鞋挂毁坏设备、造成触电;发生触电不能自动跳闸等。(24)

38、 预防措施A 配电设备应符合安全规范要求,电缆、电线无破损,绝缘好,漏电保护闸盒,一闸一机;B 应采用就近接出电源的原则,避免过快车道,在人行道地面铺设应采取埋管方式,并恢复地面,避免电缆管绊人,慢车道采用架空时,电线、电缆不能低于4米高度且线杆安放位置应在路边,树旁,不能妨碍行人、车辆通行。C 配电设备要有明显安全标示,配电箱要有锁,保持闭锁状态,避免随意操作开关。(25)交通安全(26)现象:施工现场内车辆、行人穿行,施工车辆在干道横穿、逆行等。(27)危害:行人、车辆摔伤、摔坏,车祸,对施工半成品破坏,交通拥堵等。(28)预防措施A 施工现场进行封闭施工,为方便沿线单位车辆、商户、居民进

39、出设施临时路口,并派专人职守,禁止非施工车辆、行人进入施工现场;B 材料安排在晚上进料、发料、备料,减少白天施工车辆在干道上行驶;C 设置交通疏导标示,在高峰期间派人辅助交警疏导交通。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良

40、好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢

41、我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。

42、感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 24

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
