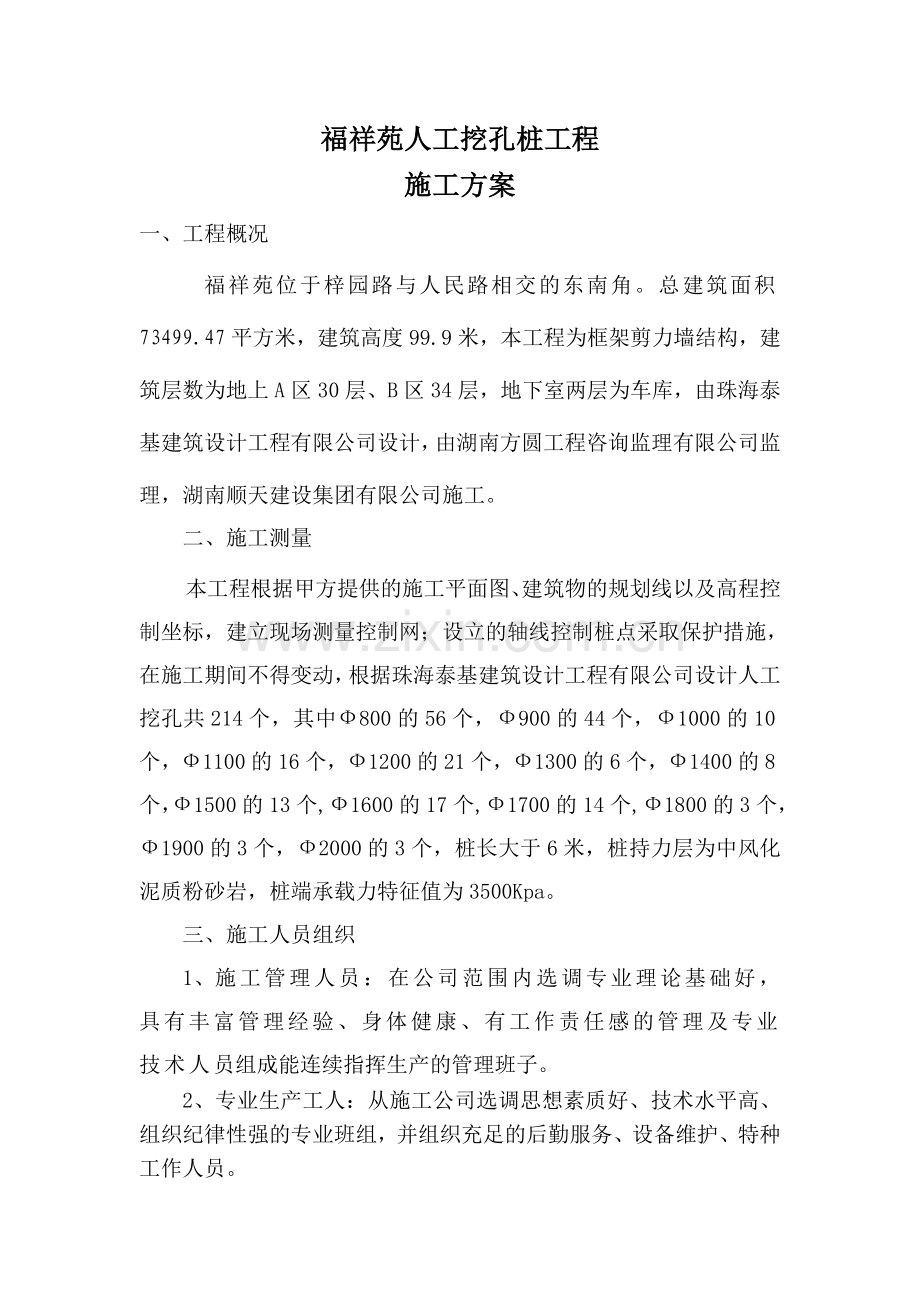

福祥苑人工挖孔桩工程
施工方案
一、工程概况
福祥苑位于梓园路与人民路相交的东南角。总建筑面积73499.47平方米,建筑高度99.9米,本工程为框架剪力墙结构,建筑层数为地上A区30层、B区34层,地下室两层为车库,由珠海泰基建筑设计工程有限公司设计,由湖南方圆工程咨询监理有限公司监理,湖南顺天建设集团有限公司施工。
二、施工测量
本工程根据甲方提供的施工平面图、建筑物的规划线以及高程控制坐标,建立现场测量控制网;设立的轴线控制桩点采取保护措施,在施工期间不得变动,根据珠海泰基建筑设计工程有限公司设计人工挖孔共214个,其中Ф800的56个,Ф900的44个,Ф1000的10个,Ф1100的16个,Ф1200的21个,Ф1300的6个,Ф1400的8个,Ф1500的13个,Ф1600的17个,Ф1700的14个,Ф1800的3个,Ф1900的3个,Ф2000的3个,桩长大于6米,桩持力层为中风化泥质粉砂岩,桩端承载力特征值为3500Kpa。
三、施工人员组织
1、施工管理人员:在公司范围内选调专业理论基础好,具有丰富管理经验、身体健康、有工作责任感的管理及专业技术人员组成能连续指挥生产的管理班子。
2、专业生产工人:从施工公司选调思想素质好、技术水平高、组织纪律性强的专业班组,并组织充足的后勤服务、设备维护、特种工作人员。

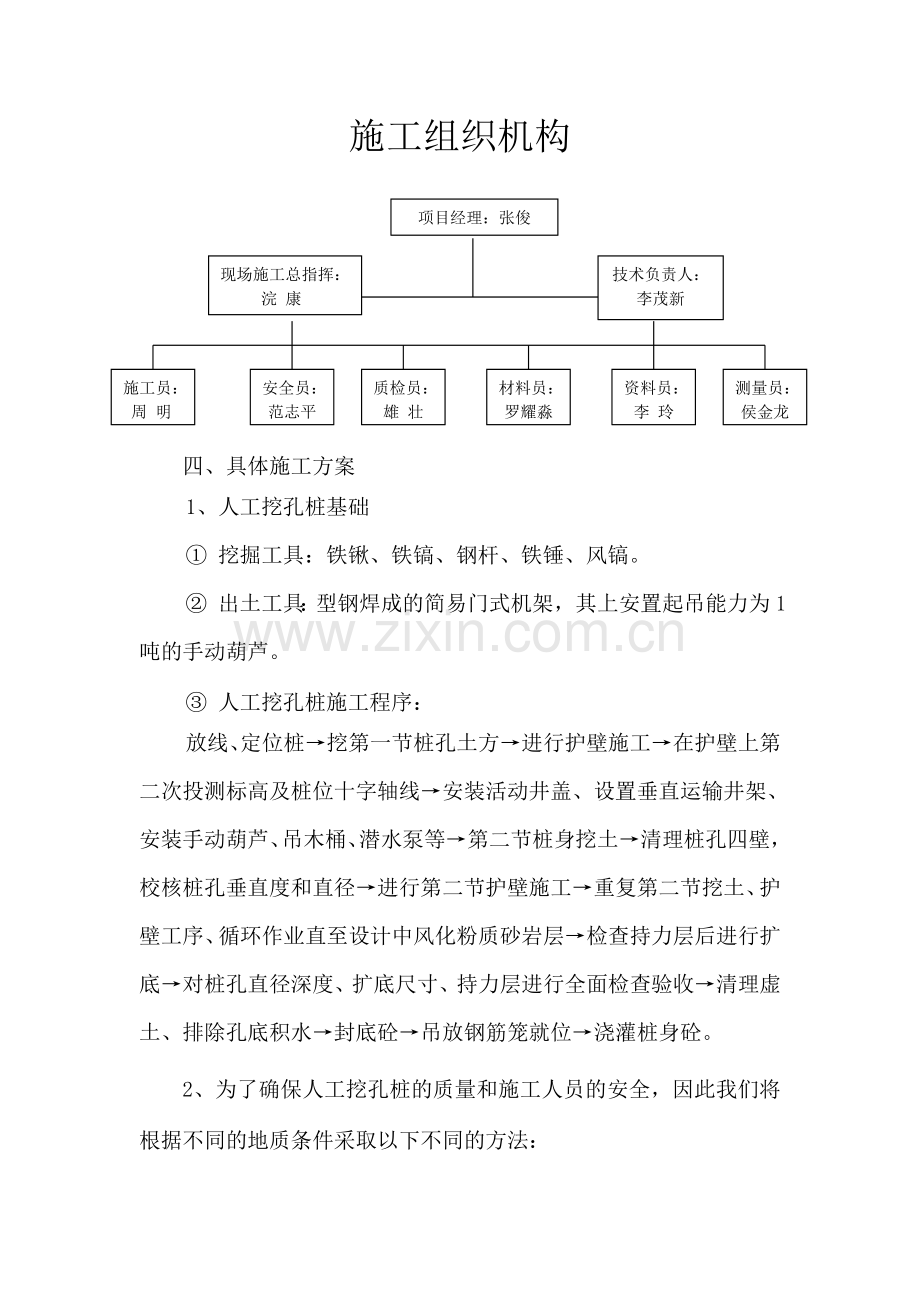

施工组织机构
项目经理:张俊
现场施工总指挥:
浣 康
技术负责人:李茂新
测量员:
侯金龙
资料员:
李 玲
材料员:
罗耀淼
质检员:
雄 壮
安全员:
范志平
施工员:
周 明
四、具体施工方案
1、人工挖孔桩基础
① 挖掘工具:铁锹、铁镐、钢杆、铁锤、风镐。
② 出土工具:型钢焊成的简易门式机架,其上安置起吊能力为1吨的手动葫芦。
③ 人工挖孔桩施工程序:
放线、定位桩→挖第一节桩孔土方→进行护壁施工→在护壁上第二次投测标高及桩位十字轴线→安装活动井盖、设置垂直运输井架、安装手动葫芦、吊木桶、潜水泵等→第二节桩身挖土→清理桩孔四壁,校核桩孔垂直度和直径→进行第二节护壁施工→重复第二节挖土、护壁工序、循环作业直至设计中风化粉质砂岩层→检查持力层后进行扩底→对桩孔直径深度、扩底尺寸、持力层进行全面检查验收→清理虚土、排除孔底积水→封底砼→吊放钢筋笼就位→浇灌桩身砼。
2、为了确保人工挖孔桩的质量和施工人员的安全,因此我们将根据不同的地质条件采取以下不同的方法:
土层中的成孔与支护
土层自身稳定性较好,采用分层开挖、逐节支护的方法,我们将按设计要求用C35砼护壁,挖土时用手动葫芦挖出桩孔。
3、底的成孔与支护
扩底是大直径桩施工中难度大和带有风险的工序。在土层起伏变化较大的情况下,准确地确定桩端持力层位置及部分土层性质,是保证扩底施工顺利进行的关键。
4、挖孔桩护壁
护壁支模采用弧形组合钢模拼装而成,用U型卡连接,上下设两半圆组成的钢圈顶紧。模板每节长为1.0m,有效长度为0.95m,护壁砼用吊桶运输人工浇筑,再用钢钎振捣密实,待该节护壁砼达1Mpa(约24小时)后即可拆模。护壁砼C35。
5、挖孔桩排水
①桩孔内排水:桩孔内有大量雨水时,在桩孔内先挖较深集水井,用小型水泵将地下水排出,并随挖土随加深集水井。
②利用水泵抽除明水,孔内照明均采用低压防水照明灯具。采用1.5KW鼓风机配以直径为100mm的薄膜塑料通风管通风。
6、挖孔桩清孔封底:桩孔挖至孔底设计标高或持力层时,请通知甲方会同勘察、质检及设计等有关人员共同进行鉴定,确认达到设计要求后,迅速扩大桩头,清理孔底及时验收,随即浇捣封底砼对孔底积水较小可用人工清渣,清孔后即用同标号细石砼封底,砼厚度满足图纸设计要求。
7、挖孔桩钢筋笼制安:
①制作:钢筋笼整节制作,主筋与箍筋梅花形点焊固定。钢筋加工在基坑外进行,加工场加工成成品。
②螺旋钢筋用Ι级钢,纵横钢筋的交接处应焊接牢固,水平筋接长要保证单面焊10倍水平筋直径;
③钢筋笼安装:用塔吊将钢筋笼吊至孔内并在孔口固定,在钢筋外侧对称方向设砼垫块,以确保钢筋保护层的厚度。
④钢筋砼保护层控制,采用砂浆垫块绑扎在主筋外侧,以确保钢筋的保护层厚度,且安装后派人下孔检查。
8、桩芯砼灌注:
①砼采用商品砼,强度等级为C35,浇灌时采用泵送商品砼,砼下料采用串筒,串筒离灌注面高度为小于2米,混凝土自卸出后到浇筑完结延续时间不大于60分钟。
②砼浇筑及振捣:桩底清除完松土及积水后,直接向桩孔内灌注。
③砼坍落度为16-18厘米,分层浇灌振捣密实,分层厚度为1.5-2.0米。砼振捣由操作员在孔内采用插入式振动棒振捣,快插慢抽,先四周后中间,使砼密实。初凝时间控制在6h。砼浇至设计桩顶标高以上40-50mm,以便上部施工时凿除浮浆后桩顶标高能满足设计要求。
④工程施工正处春季,井口上应搭设防雨设施。
9、质检:
①施工时对每一根桩做好一切记录,并按规定留置混凝土试件,做出试压结果,将上列资料整理好,提交有关部门检查及验收;砼达到龄期的桩,及时报告业主,指定专业队伍质量检测,检测桩的数量、位置和方法,由业主同设计、质检、监理、施工方共同确定。
②为保证桩身直度,每浇灌完三节护壁,须校核桩径、桩中心线位置及垂直度一次。
③对施工完毕的桩,由业主、监理、设计及质检部门根据实际情况,采用钻孔抽芯、荷载试验或其它有效方法进行鉴定,桩的检测数量应符合规范及质监部门的规定。
五、桩基工程进度计划
桩基施工工期为有效工作日60天。
施工人数为60人。钢筋笼另安排专业技术人员制作,保质量、重安全,按时完成。
3 月
4 月
5 月
20
25
31
5
10
15
20
25
30
5
10
15
桩孔开挖
钢筋笼制作
桩笼安装
桩芯砼浇捣
六、安全技术措施
①施工人员进入孔内必须戴安全帽;
②孔内有人时,孔上必须有人监督防护;
③挖出的土方不得堆在孔四周1.2m范围内,以防滚入孔内;
④孔周围要设置0.8m高的安全防护栏杆;
⑤孔下照明要用安全电压;使用潜水泵,机电设备必须设置三级漏电装置;
⑥进场安装时,安全员、机电员必须认真仔细检查电缆、配电箱、保安器、风管、开关、插座是否正常;
⑦施工人员进入孔内施工,必须先送新风进入孔底;
⑧本着安全第一的原则,精心组织好施工在施工过程中,服从甲方现场施工员指挥,掌握好基础土方深度及周边边线,严禁闲杂人员进入机械施工范围内。
七、基坑排水措施:
四周砌筑排水沟,把水流入积水井内,再用口径100型的水泵第二次排出。
八、机械设备数量:
序号
机械设备名称
型号规格
数 量
额定功率
(kw)
1
交流电焊机
BX3-300
3台
38.6
2
钢筋切断机
GJ5-40
1台
3
3
风炮机
8台
18
4
插入式振捣棒
3台
1.1
5
水 泵
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
展开阅读全文
