收藏 分销(赏)

浅谈吊篮施工使用过程中的监理要点.docx

上传人:可**** 文档编号:804145 上传时间:2024-03-22 格式:DOCX 页数:3 大小:24.02KB
下载 相关 举报
浅谈吊篮施工使用过程中的监理要点.docx_第1页
第1页 / 共3页
浅谈吊篮施工使用过程中的监理要点.docx_第2页
第2页 / 共3页
点击查看更多>>
资源描述

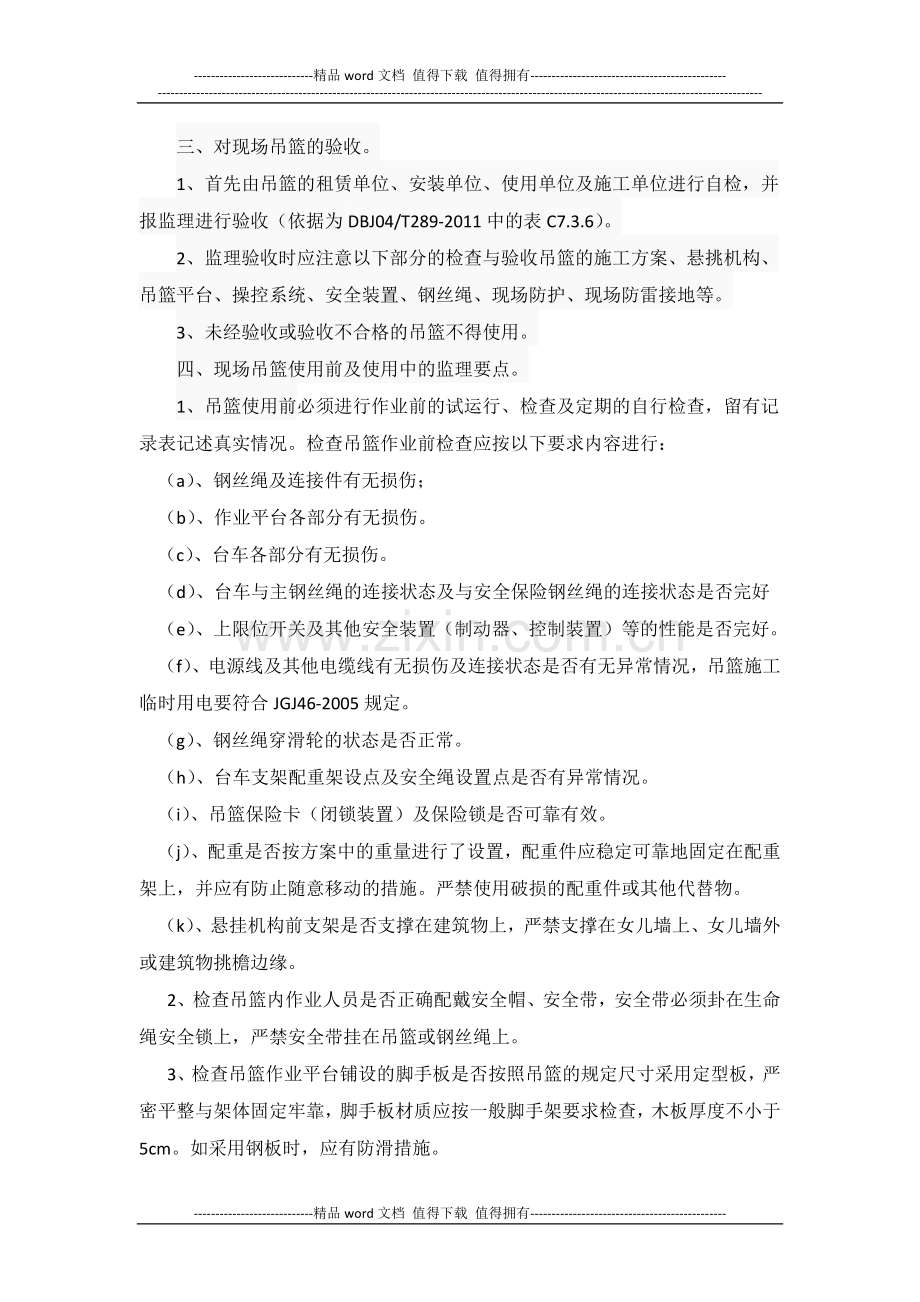

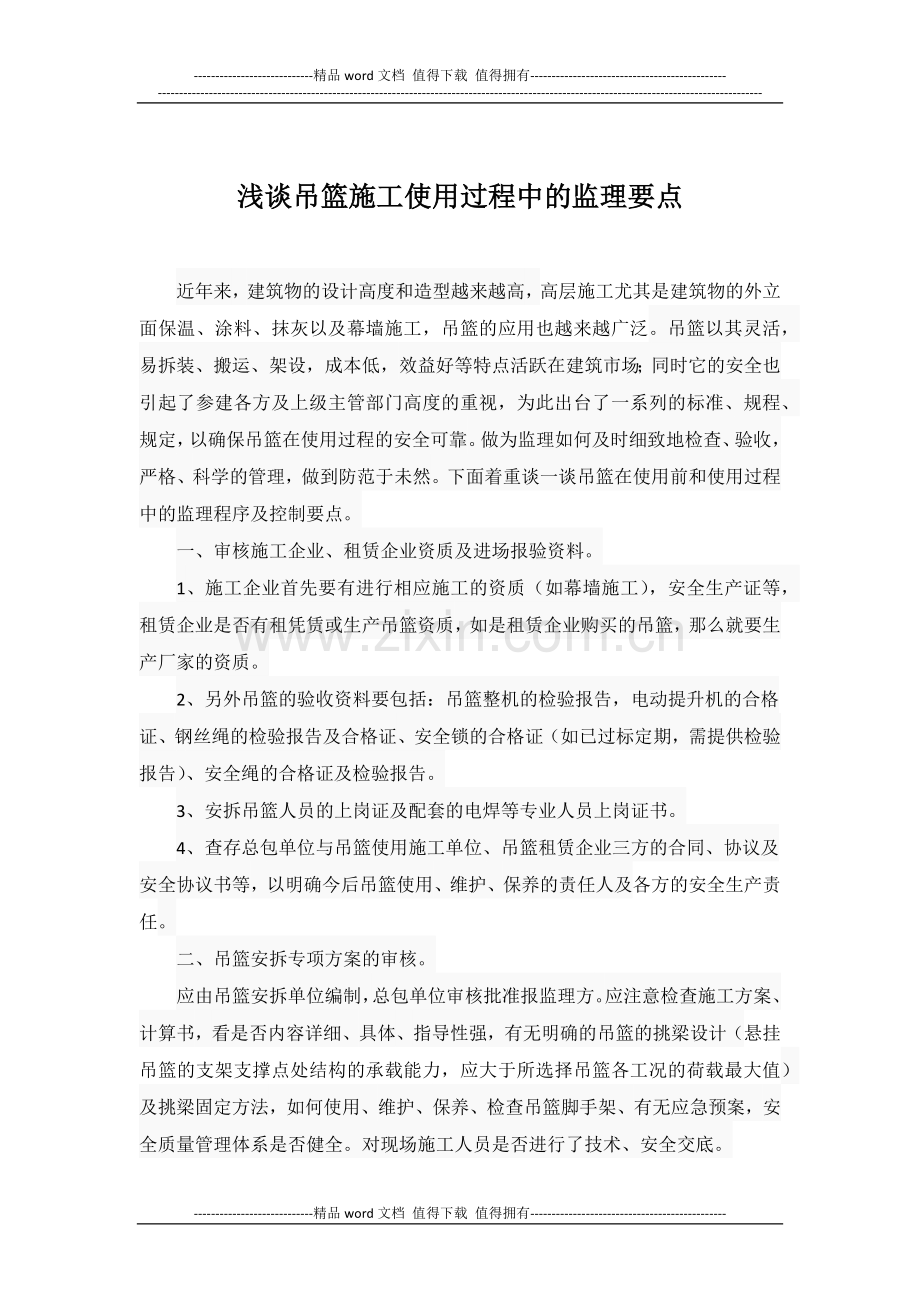

----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ---------------------------------------------------------------------------------------------------------------------------------------------- 浅谈吊篮施工使用过程中的监理要点 近年来,建筑物的设计高度和造型越来越高,高层施工尤其是建筑物的外立面保温、涂料、抹灰以及幕墙施工,吊篮的应用也越来越广泛。吊篮以其灵活,易拆装、搬运、架设,成本低,效益好等特点活跃在建筑市场;同时它的安全也引起了参建各方及上级主管部门高度的重视,为此出台了一系列的标准、规程、规定,以确保吊篮在使用过程的安全可靠。做为监理如何及时细致地检查、验收,严格、科学的管理,做到防范于未然。下面着重谈一谈吊篮在使用前和使用过程中的监理程序及控制要点。 一、审核施工企业、租赁企业资质及进场报验资料。 1、施工企业首先要有进行相应施工的资质(如幕墙施工),安全生产证等,租赁企业是否有租凭赁或生产吊篮资质,如是租赁企业购买的吊篮,那么就要生产厂家的资质。 2、另外吊篮的验收资料要包括:吊篮整机的检验报告,电动提升机的合格证、钢丝绳的检验报告及合格证、安全锁的合格证(如已过标定期,需提供检验报告)、安全绳的合格证及检验报告。 3、安拆吊篮人员的上岗证及配套的电焊等专业人员上岗证书。 4、查存总包单位与吊篮使用施工单位、吊篮租赁企业三方的合同、协议及安全协议书等,以明确今后吊篮使用、维护、保养的责任人及各方的安全生产责任。 二、吊篮安拆专项方案的审核。 应由吊篮安拆单位编制,总包单位审核批准报监理方。应注意检查施工方案、计算书,看是否内容详细、具体、指导性强,有无明确的吊篮的挑梁设计(悬挂吊篮的支架支撑点处结构的承载能力,应大于所选择吊篮各工况的荷载最大值)及挑梁固定方法,如何使用、维护、保养、检查吊篮脚手架、有无应急预案,安全质量管理体系是否健全。对现场施工人员是否进行了技术、安全交底。 三、对现场吊篮的验收。 1、首先由吊篮的租赁单位、安装单位、使用单位及施工单位进行自检,并报监理进行验收(依据为DBJ04/T289-2011中的表C7.3.6)。 2、监理验收时应注意以下部分的检查与验收吊篮的施工方案、悬挑机构、吊篮平台、操控系统、安全装置、钢丝绳、现场防护、现场防雷接地等。 3、未经验收或验收不合格的吊篮不得使用。 四、现场吊篮使用前及使用中的监理要点。 1、吊篮使用前必须进行作业前的试运行、检查及定期的自行检查,留有记录表记述真实情况。检查吊篮作业前检查应按以下要求内容进行: (a)、钢丝绳及连接件有无损伤; (b)、作业平台各部分有无损伤。 (c)、台车各部分有无损伤。 (d)、台车与主钢丝绳的连接状态及与安全保险钢丝绳的连接状态是否完好 (e)、上限位开关及其他安全装置(制动器、控制装置)等的性能是否完好。 (f)、电源线及其他电缆线有无损伤及连接状态是否有无异常情况,吊篮施工临时用电要符合JGJ46-2005规定。 (g)、钢丝绳穿滑轮的状态是否正常。 (h)、台车支架配重架设点及安全绳设置点是否有异常情况。 (i)、吊篮保险卡(闭锁装置)及保险锁是否可靠有效。 (j)、配重是否按方案中的重量进行了设置,配重件应稳定可靠地固定在配重架上,并应有防止随意移动的措施。严禁使用破损的配重件或其他代替物。 (k)、悬挂机构前支架是否支撑在建筑物上,严禁支撑在女儿墙上、女儿墙外或建筑物挑檐边缘。 2、检查吊篮内作业人员是否正确配戴安全帽、安全带,安全带必须卦在生命绳安全锁上,严禁安全带挂在吊篮或钢丝绳上。 3、检查吊篮作业平台铺设的脚手板是否按照吊篮的规定尺寸采用定型板,严密平整与架体固定牢靠,脚手板材质应按一般脚手架要求检查,木板厚度不小于5cm。如采用钢板时,应有防滑措施。 4、检查吊篮升降作业时,是否有外操作人员留在吊篮内,在吊篮升降到位固定前其他作业人员不准进入吊篮,篮内人数不得超过2人。 5、检查施工单位是否将吊篮作为垂直运输工具,要求施工过程严格管理。 6、检查吊篮作业区域下放是否设置警戒标志,吊篮垂直下放不准进行交叉作业。同时要在吊篮内明示出吊篮的安全操作规范。 7、吊篮施工升降过程如发生异常情况,必须立即停止升降,同时报告项目经理,由项目经理安排专业技术人员排除故障后将吊篮下降到作业平台或地面,然后进行全面检查,确定无安全隐患后方可继续使用。 8、当吊篮施工遇有雨雪、大雾、风沙及5级以上大风等恶劣天气时,应停止作业。 五、监理的主要措施 1、一定要执行事先报审验制度。 2、利用审批权、检查权、停工权,对施工方案、施工实施过程中有可能形成隐患的部位做好事先控制。 3、做好事中督促检查及实施,要求总包单位做好安全管理协调工作。 4、发现问题及时发出监理通知,并要求责任单位整改并复查。如拒不整改的可发出停工令,要求停工。 5、各专业监理工程师要与总监工程师密切配合,开展好安全监理工作。 6、做好日常巡视检查危险性较大工程的记录表填写和监理日记中相关内容的记录。 ----------------------------精品word文档 值得下载 值得拥有----------------------------------------------
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
