收藏 分销(赏)

室内涂料施工技术交底.doc

上传人:可**** 文档编号:801398 上传时间:2024-03-21 格式:DOC 页数:5 大小:79.50KB
下载 相关 举报
室内涂料施工技术交底.doc_第1页
第1页 / 共5页
室内涂料施工技术交底.doc_第2页
第2页 / 共5页
点击查看更多>>
资源描述

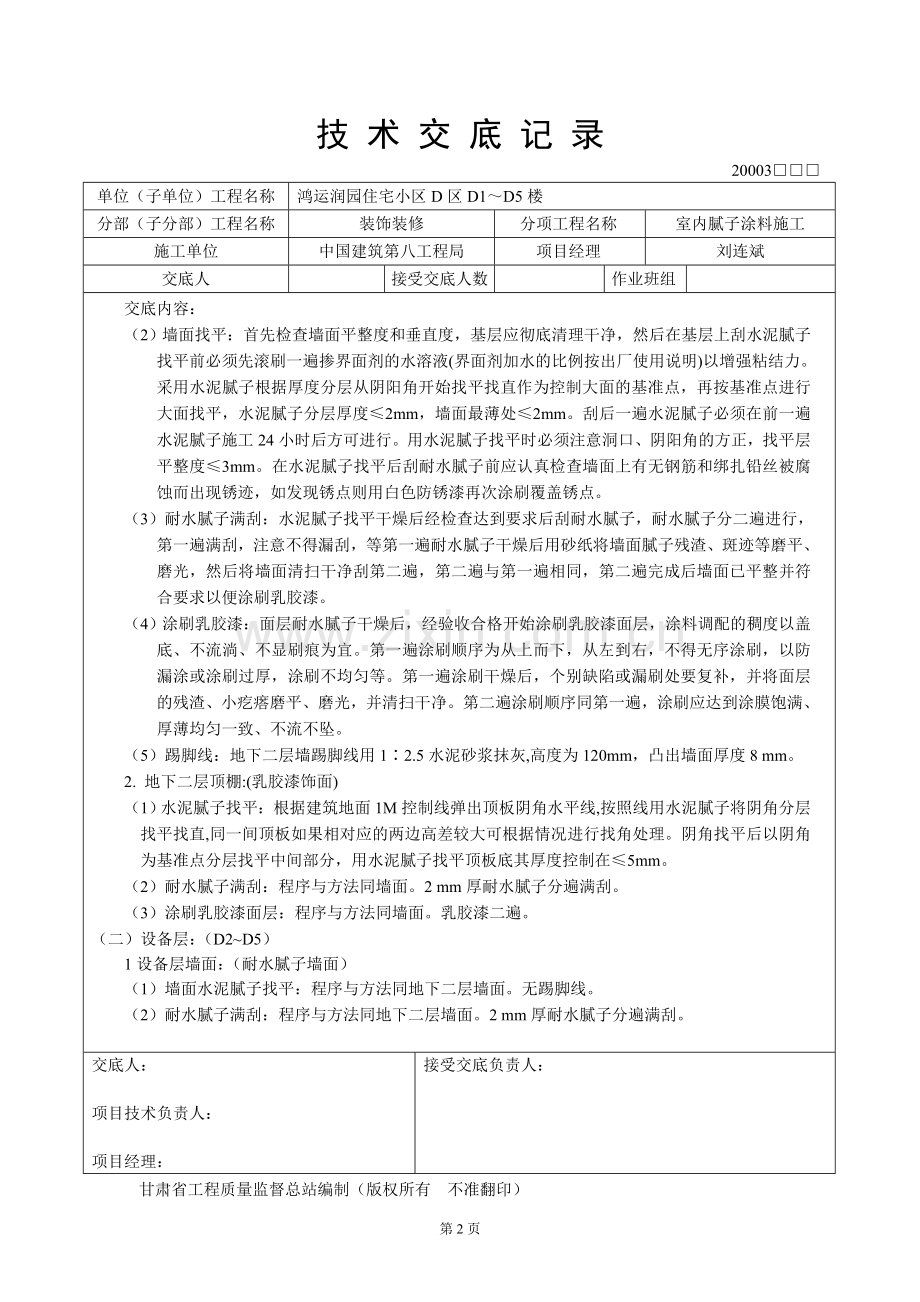

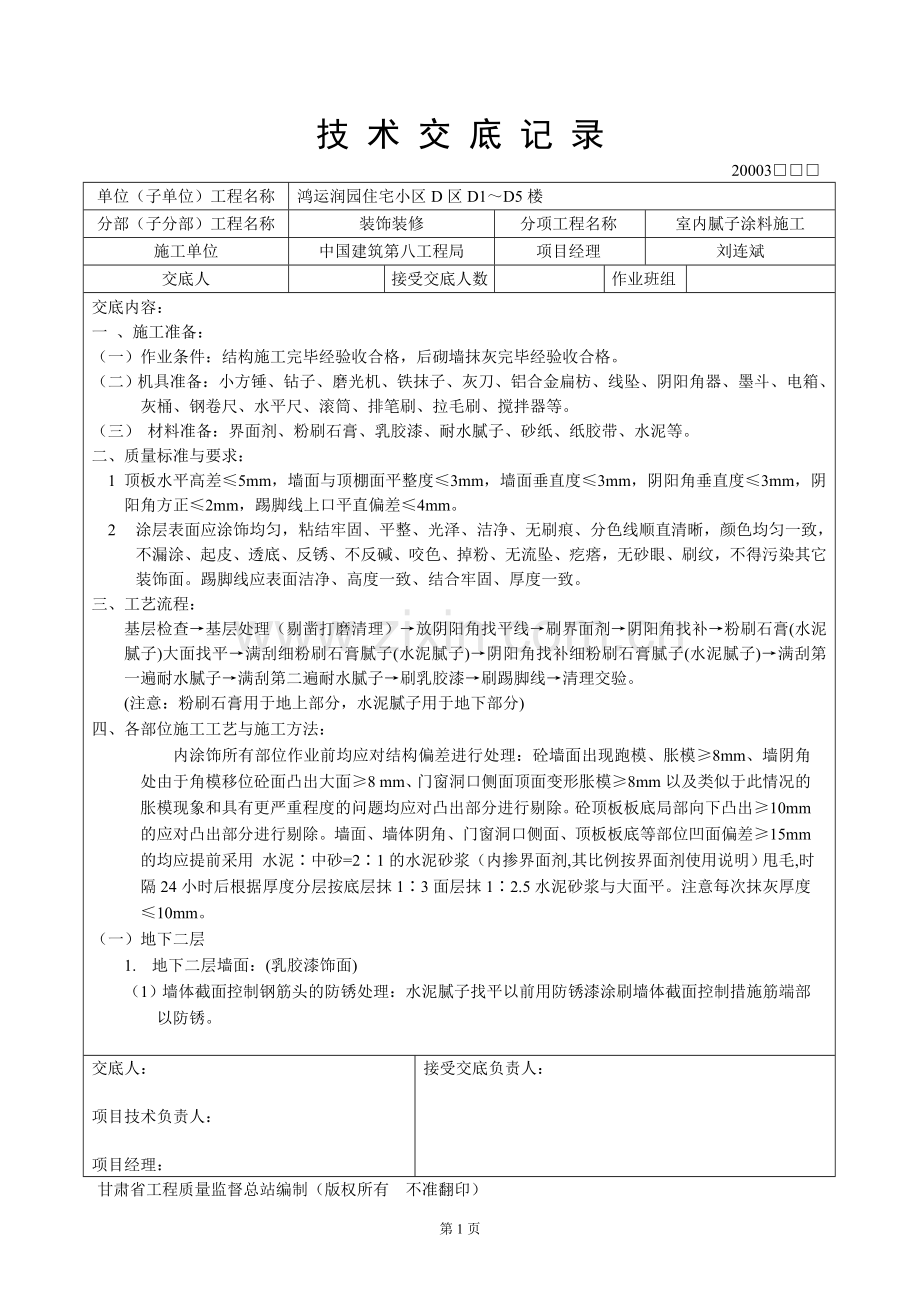

技 术 交 底 记 录 20003□□□ 单位(子单位)工程名称 鸿运润园住宅小区D区D1~D5楼 分部(子分部)工程名称 装饰装修 分项工程名称 室内腻子涂料施工 施工单位 中国建筑第八工程局 项目经理 刘连斌 交底人 接受交底人数 作业班组 交底内容: 一 、施工准备: (一)作业条件:结构施工完毕经验收合格,后砌墙抹灰完毕经验收合格。 (二)机具准备:小方锤、钻子、磨光机、铁抹子、灰刀、铝合金扁枋、线坠、阴阳角器、墨斗、电箱、灰桶、钢卷尺、水平尺、滚筒、排笔刷、拉毛刷、搅拌器等。 (三) 材料准备:界面剂、粉刷石膏、乳胶漆、耐水腻子、砂纸、纸胶带、水泥等。 二、质量标准与要求: 1 顶板水平高差≤5mm,墙面与顶棚面平整度≤3mm,墙面垂直度≤3mm,阴阳角垂直度≤3mm,阴阳角方正≤2mm,踢脚线上口平直偏差≤4mm。 2 涂层表面应涂饰均匀,粘结牢固、平整、光泽、洁净、无刷痕、分色线顺直清晰,颜色均匀一致,不漏涂、起皮、透底、反锈、不反碱、咬色、掉粉、无流坠、疙瘩,无砂眼、刷纹,不得污染其它装饰面。踢脚线应表面洁净、高度一致、结合牢固、厚度一致。 三、工艺流程: 基层检查→基层处理(剔凿打磨清理)→放阴阳角找平线→刷界面剂→阴阳角找补→粉刷石膏(水泥腻子)大面找平→满刮细粉刷石膏腻子(水泥腻子)→阴阳角找补细粉刷石膏腻子(水泥腻子)→满刮第一遍耐水腻子→满刮第二遍耐水腻子→刷乳胶漆→刷踢脚线→清理交验。 (注意:粉刷石膏用于地上部分,水泥腻子用于地下部分) 四、各部位施工工艺与施工方法: 内涂饰所有部位作业前均应对结构偏差进行处理:砼墙面出现跑模、胀模≥8mm、墙阴角处由于角模移位砼面凸出大面≥8 mm、门窗洞口侧面顶面变形胀模≥8mm以及类似于此情况的胀模现象和具有更严重程度的问题均应对凸出部分进行剔除。砼顶板板底局部向下凸出≥10mm的应对凸出部分进行剔除。墙面、墙体阴角、门窗洞口侧面、顶板板底等部位凹面偏差≥15mm的均应提前采用 水泥∶中砂=2∶1的水泥砂浆(内掺界面剂,其比例按界面剂使用说明)甩毛,时隔24小时后根据厚度分层按底层抹1∶3面层抹1∶2.5水泥砂浆与大面平。注意每次抹灰厚度≤10mm。 (一)地下二层 1. 地下二层墙面:(乳胶漆饰面) (1)墙体截面控制钢筋头的防锈处理:水泥腻子找平以前用防锈漆涂刷墙体截面控制措施筋端部以防锈。 交底人: 项目技术负责人: 项目经理: 接受交底负责人: 甘肃省工程质量监督总站编制(版权所有 不准翻印) 技 术 交 底 记 录 20003□□□ 单位(子单位)工程名称 鸿运润园住宅小区D区D1~D5楼 分部(子分部)工程名称 装饰装修 分项工程名称 室内腻子涂料施工 施工单位 中国建筑第八工程局 项目经理 刘连斌 交底人 接受交底人数 作业班组 交底内容: (2)墙面找平:首先检查墙面平整度和垂直度,基层应彻底清理干净,然后在基层上刮水泥腻子找平前必须先滚刷一遍掺界面剂的水溶液(界面剂加水的比例按出厂使用说明)以增强粘结力。采用水泥腻子根据厚度分层从阴阳角开始找平找直作为控制大面的基准点,再按基准点进行大面找平,水泥腻子分层厚度≤2mm,墙面最薄处≤2mm。刮后一遍水泥腻子必须在前一遍水泥腻子施工24小时后方可进行。用水泥腻子找平时必须注意洞口、阴阳角的方正,找平层平整度≤3mm。在水泥腻子找平后刮耐水腻子前应认真检查墙面上有无钢筋和绑扎铅丝被腐蚀而出现锈迹,如发现锈点则用白色防锈漆再次涂刷覆盖锈点。 (3)耐水腻子满刮:水泥腻子找平干燥后经检查达到要求后刮耐水腻子,耐水腻子分二遍进行,第一遍满刮,注意不得漏刮,等第一遍耐水腻子干燥后用砂纸将墙面腻子残渣、斑迹等磨平、磨光,然后将墙面清扫干净刮第二遍,第二遍与第一遍相同,第二遍完成后墙面已平整并符合要求以便涂刷乳胶漆。 (4)涂刷乳胶漆:面层耐水腻子干燥后,经验收合格开始涂刷乳胶漆面层,涂料调配的稠度以盖底、不流淌、不显刷痕为宜。第一遍涂刷顺序为从上而下,从左到右,不得无序涂刷,以防漏涂或涂刷过厚,涂刷不均匀等。第一遍涂刷干燥后,个别缺陷或漏刷处要复补,并将面层的残渣、小疙瘩磨平、磨光,并清扫干净。第二遍涂刷顺序同第一遍,涂刷应达到涂膜饱满、厚薄均匀一致、不流不坠。 (5)踢脚线:地下二层墙踢脚线用1∶2.5水泥砂浆抹灰,高度为120mm,凸出墙面厚度8 mm。 2. 地下二层顶棚:(乳胶漆饰面) (1)水泥腻子找平:根据建筑地面1M控制线弹出顶板阴角水平线,按照线用水泥腻子将阴角分层找平找直,同一间顶板如果相对应的两边高差较大可根据情况进行找角处理。阴角找平后以阴角为基准点分层找平中间部分,用水泥腻子找平顶板底其厚度控制在≤5mm。 (2)耐水腻子满刮:程序与方法同墙面。2 mm厚耐水腻子分遍满刮。 (3)涂刷乳胶漆面层:程序与方法同墙面。乳胶漆二遍。 (二)设备层:(D2~D5) 1设备层墙面:(耐水腻子墙面) (1)墙面水泥腻子找平:程序与方法同地下二层墙面。无踢脚线。 (2)耐水腻子满刮:程序与方法同地下二层墙面。2 mm厚耐水腻子分遍满刮。 交底人: 项目技术负责人: 项目经理: 接受交底负责人: 甘肃省工程质量监督总站编制(版权所有 不准翻印) 技 术 交 底 记 录 20003□□□ 单位(子单位)工程名称 鸿运润园住宅小区D区D1~D5楼 分部(子分部)工程名称 装饰装修 分项工程名称 室内腻子涂料施工 施工单位 中国建筑第八工程局 项目经理 刘连斌 交底人 接受交底人数 作业班组 交底内容: 2 设备层顶棚:(耐水腻子顶棚) (1)水泥腻子找平:程序与方法同地下二层墙面。 (2)耐水腻子找平:程序与方法同地下二层顶棚。2 mm厚耐水腻子分遍找平。 (三)首层 1 首层墙面:除厨房和卫生间外其它房间内墙面为耐水腻子墙面。 (1)墙体截面控制钢筋头的防锈处理:水泥腻子找平以前用防锈漆涂刷墙体截面控制措施筋端部以防锈。 (2)墙面找平:首先检查墙面平整度和垂直度,基层应彻底清理干净,然后在基层上刮粉刷石膏找平前必须先滚刷一遍掺界面剂的水溶液(界面剂加水的比例按出厂使用说明)以增强粘结力。采用粉刷石膏根据厚度分层从阴阳角开始找平找直作为控制大面的基准点,再按基准点进行大面找平,粉刷石膏分层厚度≤5mm,墙面最薄处≤5mm。刮后一遍粉刷石膏必须在前一遍粉刷石膏干后方可进行。用粉刷石膏找平时必须注意洞口、阴阳角的方正,找平层平整度≤3mm。在粉刷石膏找平后刮耐水腻子前应认真检查墙面上有无钢筋和绑扎铅丝被腐蚀而出现锈迹,如发现锈点则用白色防锈漆再次涂刷覆盖锈点。 (3)耐水腻子满刮:粉刷石膏找平干燥后经检查达到要求后刮耐水腻子,耐水腻子分二遍进行,第一遍满刮,注意不得漏刮,等第一遍耐水腻子干燥后用砂纸将墙面腻子残渣、斑迹等磨平、磨光,然后将墙面清扫干净刮第二遍,第二遍与第一遍相同,第二遍完成后墙面应达到质量标准。 2 首层顶棚:耐水腻子顶棚。 (1)水泥腻子找平:根据建筑地面1M控制线弹出顶板阴角水平线,按照线用粉刷石膏将阴角分层找平找直,同一间顶板如果相对应的两边高差较大可根据情况进行找角处理。阴角找平后以阴角为基准点分层找平中间部分,用粉刷石膏找平顶板底其厚度控制在≤5mm。 (2)耐水腻子满刮:程序与方法同墙面。2 mm厚耐水腻子分遍满刮。 3 踢脚线:除厨房和卫生间外的其它房间踢脚线均为中灰色防水涂料,与墙平,高度高出地采暖砼表面120mm。 交底人: 项目技术负责人: 项目经理: 接受交底负责人: 甘肃省工程质量监督总站编制(版权所有 不准翻印) 技 术 交 底 记 录 20003□□□ 单位(子单位)工程名称 鸿运润园住宅小区D区D1~D5楼 分部(子分部)工程名称 装饰装修 分项工程名称 室内腻子涂料施工 施工单位 中国建筑第八工程局 项目经理 刘连斌 交底人 接受交底人数 作业班组 交底内容: (四)二至十八层 1. 二至十八层墙面:除厨房和卫生间外其它房间内墙面为耐水腻子墙面。 (1)钢筋头及绑丝的防锈处理:同首层。 (2)粉刷石膏找平:程序与方法同首层墙面。5 mm厚粉刷石膏分遍找平。 (3)耐水腻子找平:程序与方法同首层墙面。2 mm厚耐水腻子分遍找平。 2. 二至十八层顶棚:耐水腻子顶棚。 (1)粉刷石膏找平:程序与方法同首层顶棚。5 mm厚粉刷石膏分遍找平。 (2)耐水腻子找平:程序与方法同首层顶棚。2 mm厚耐水腻子分遍找平。 3. 踢脚线:除厨房和卫生间外的其它房间踢脚线均为中灰色防水涂料,与墙平,高度高出地采暖120mm。 (五) 公共部分: 1 楼梯间: (1)墙面:楼梯间墙面为乳胶漆墙面, 程序与方法同首层墙面。5 mm厚粉刷石膏分遍找平,2 mm厚耐水腻子分遍找平,乳胶漆面层二遍。 (2)顶棚:楼梯间顶棚为乳胶漆顶棚,程序与方法同首层顶棚。5 mm厚粉刷石膏分遍找平,2 mm厚耐水腻子分遍找平,乳胶漆面层二遍。 (3)踢脚线:同地面面层。高度为120mm。凸出墙面8mm。 2 电梯前室: (1)墙面:地下室电梯前室和顶层电梯前室均为乳胶漆墙面,底层作法同首层墙面,面层作法同地下二层墙面。5 mm厚粉刷石膏分遍找平,2 mm厚耐水腻子分遍找平,乳胶漆面层二遍。1~18层电梯前室墙面为墙面砖饰面。 (2)顶棚:电梯前室顶棚从地下二层至顶层均为乳胶漆顶棚,作法同地下二层顶棚。5 mm厚粉刷石膏分遍找平,2 mm厚耐水腻子分遍找平,乳胶漆面层二遍,其中1~18层顶棚阴角处加 做石膏角线,石膏线应顺直、接缝应严密,此工作在粉刷石膏找平前进行,石膏线粘贴完经过找平后与顶棚统一刷乳胶漆二遍。 (3)踢脚线:地下室电梯前室和顶层电梯前室踢脚线作法同地面面层。高度为120mm。 交底人: 项目技术负责人: 项目经理: 接受交底负责人: 甘肃省工程质量监督总站编制(版权所有 不准翻印) 技 术 交 底 记 录 20003□□□ 单位(子单位)工程名称 鸿运润园住宅小区D区D1~D5楼 分部(子分部)工程名称 装饰装修 分项工程名称 室内腻子涂料施工 施工单位 中国建筑第八工程局 项目经理 刘连斌 交底人 接受交底人数 作业班组 交底内容: 3 屋顶构架:屋顶构架梁结构修理后,先在梁底距边2cm位置用素水泥加建筑胶安塑料滴水槽,再用白色耐水腻子分遍刮平,刷乳胶漆二遍。 4 管道井内:墙面与顶棚先进行基层处理,喷涂二遍大白浆。 五、文明施工及成品保护 1 注意对阳角进行保护,搬运材料和工具应小心防止因碰撞而损坏阳角。 2 刮腻子前先将地面清扫干净,以免因刮风造成尘土飞扬,掉在楼地面上的腻子要及时清理并尽可能加以利用,以免浪费,必须做到工完料净脚下清,应防污染楼地面和其它成品。 3材料应集中堆放在铺垫有木板和塑料布的上面,木板距地高度≥20cm,材料码放整齐,搅拌灰浆的地方下面应铺塑料布,防止灰浆污染楼地面。 交底人: 项目技术负责人: 项目经理: 接受交底负责人: 甘肃省工程质量监督总站编制(版权所有 不准翻印) 第5页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
