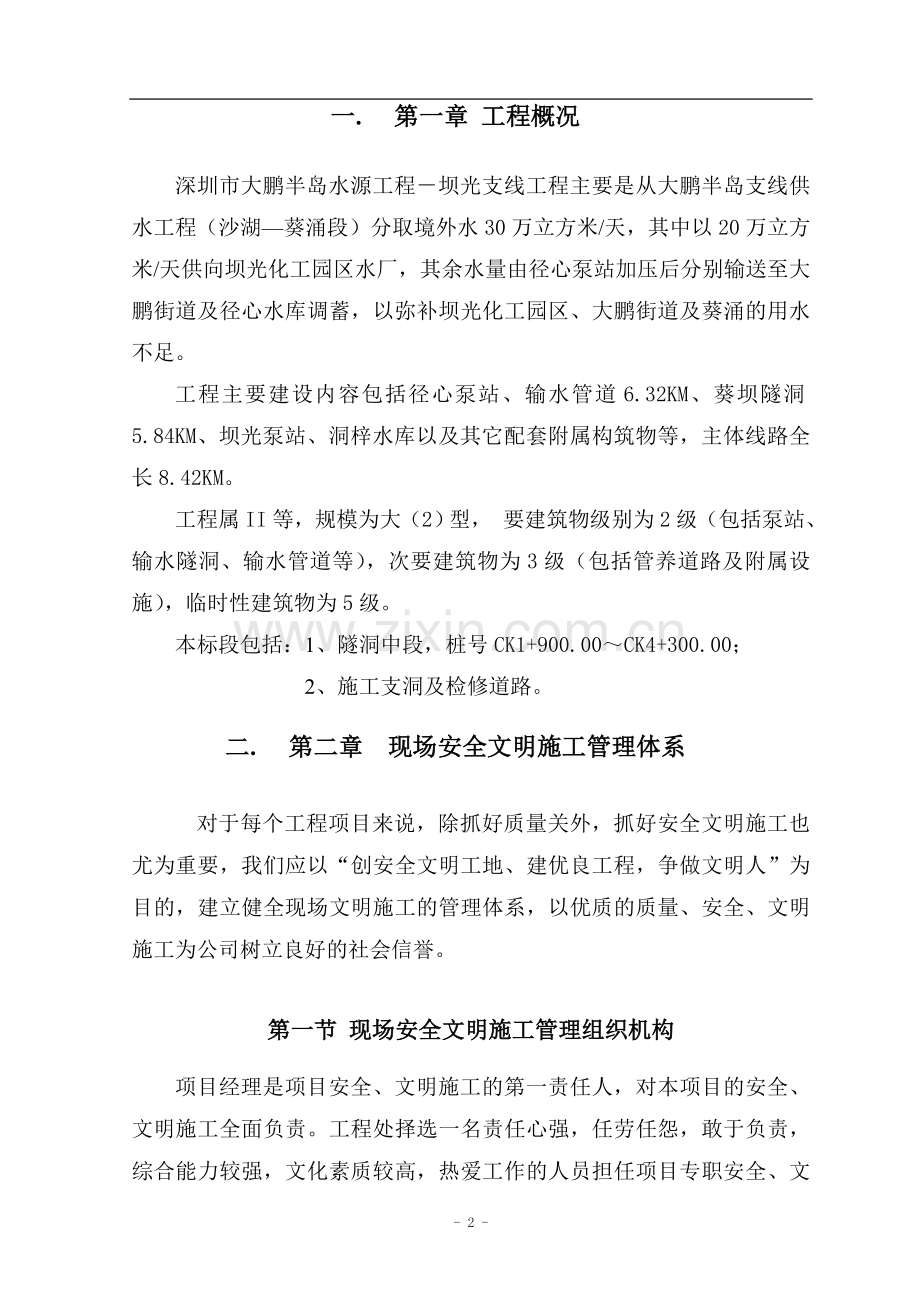

1、目 录第一章 工程概况2第二章 现场安全文明施工管理体系2第一节 现场安全文明施工管理组织机构 2第二节 安全文明施工的管理规定 3第三章 安全文明施工组织及措施 4第一节 安全生产总目标及组织机构 5第二节 文明施工、环境保护措施14一. 第一章 工程概况深圳市大鹏半岛水源工程坝光支线工程主要是从大鹏半岛支线供水工程(沙湖葵涌段)分取境外水30万立方米/天,其中以20万立方米/天供向坝光化工园区水厂,其余水量由径心泵站加压后分别输送至大鹏街道及径心水库调蓄,以弥补坝光化工园区、大鹏街道及葵涌的用水不足。工程主要建设内容包括径心泵站、输水管道6.32KM、葵坝隧洞5.84KM、坝光泵站、洞梓水

2、库以及其它配套附属构筑物等,主体线路全长8.42KM。工程属II等,规模为大(2)型, 要建筑物级别为2级(包括泵站、输水隧洞、输水管道等),次要建筑物为3级(包括管养道路及附属设施),临时性建筑物为5级。本标段包括:1、隧洞中段,桩号CK1+900.00CK4+300.00;2、施工支洞及检修道路。二. 第二章 现场安全文明施工管理体系对于每个工程项目来说,除抓好质量关外,抓好安全文明施工也尤为重要,我们应以“创安全文明工地、建优良工程,争做文明人”为目的,建立健全现场文明施工的管理体系,以优质的质量、安全、文明施工为公司树立良好的社会信誉。第一节 现场安全文明施工管理组织机构项目经理是项目

3、安全、文明施工的第一责任人,对本项目的安全、文明施工全面负责。工程处择选一名责任心强,任劳任怨,敢于负责,综合能力较强,文化素质较高,热爱工作的人员担任项目专职安全、文明施工负责人(安全员),且所在项目部给予其相应的责、权、利。项目部建立以项目经理为核心的文明施工管理小组。文明施工管理机构人员名单 项目第一负责人:(项目经理) 肖锋芒 项 目 副 经 理: 赵洁丰 安全文明施工组组长: 徐深鹏安全文明施工组组员: 林坚炜 庄和鹏 李喻平 胡华岳 詹 伟 第二节 安全文明施工的管理规定安全文明施工的管理组织机构必须把创建“安全工地”“文明工地”列入管理目标,建立“目标”管理体系,并将目标分解、落

4、实到人,根据工作岗位性质和责任大小落实责任制,与工资奖金收入挂钩。结合以往施工管理经验教训和该工程特点,特制定如下文明施工管理规定。一、每月定期召开一次由工程处主任、项目经理、副经理、组长、副组长、技术负责人、安全员参加的生产安全、文明施工会议。二、每半月进行一次,由项目经理主持、组长、副组长、组员参加的施工现场安全,文明施工大检查活动,在检查过程中,严格按照深圳市颁发的安全、文明施工检查评分表进行逐打分,并将检查评比结果在现场通告。三、在每半月一次的大检查中,安全、文明施工的汇总得分未同时达到合格分85分的责任区。对分管责任区的责任人进行书面批评,责令限期整改,同时给予所属责任区经济处罚人民

5、币200元。四、对公司每月一次的大检查中:安全、文明施工的汇总得分未同时达到合格分70分的责任区,进行书面批评、责令限期整改,同时给予所属责任区经济处罚人民币500元。五、在市建设主管部门每一次的安全、文明施工大检查中,安全、文明施工的汇总得分未达到合格分70分的责任区:项目部负责人进行点名通报批评,同时给予所属责任区经济处罚人民币1000元,且责令限期整改。六、在安监站对施工现场的例行检查中,发现安全隐患,项目部将分清责任,将例行检查不合格的责任区责令限期停工整改,通报批评,同时给予所属责任区经济处罚人民币1000元。七、安全、文明施工检查评分表具体详见附件。八、对各项安全、文明施工检查中,

6、均能满足标准的责任区,项目把部授予该责任区一面流动“文明责任区”牌匾,且给予适当的经济奖励。三. 第三章 安全文明施工组织及措施第一节 安全生产总目标及组织机构施工安全是关系到公司财产、业主利益和劳动者生命安全的大事,我公司一贯强调“安全第一、预防为主”的生产方针,其目的就是使国家、集体的财产及广大施工人员的人身安全有切实可靠的保障。在建筑施工生产中,作业条件、生活环境和工艺要求,相对于工厂内作业,更具复杂性和危险性,因此要求在施工过程中必须自始至终地坚决执行国家颁布的有关安全防护措施,切实做好自身的劳动安全防护工作,确保安全生产。一、安全生产目标及组织机构(一)安全生产目标本工程的安全生产目

7、标是:杜绝因工死亡事故,现场施工人员的年重伤率不大于0.5,不发生基坑坍塌,不发生重大设备事故、无重大交通事故和火灾事故;避免发生拆迁及其它工程事故, 杜绝因施工造成道路交通中断、通信中断、漏水和漏气等工程施工责任事故。(二)安全组织机构贯彻“安全第一,预防为主”的方针和“管生产必须管安全”的原则,确保施工生产的安全。安全工作是以防患为主,防患于未然,不能有丝毫的麻痹大意和侥幸心理。1、成立以项目经理为首的安全领导小组,项目安全主任全面负责。2、项目部成立了安全部,在安全部有安全主任和专职安全工程师,各施工班设兼职安全员,作业工段班组设义务安全员,详见安全组织机构图。(三)安全组织管理机构图项

8、目经理项目副经理专职安全工程师兼职安全工程师安全员作业工班工程技术部安全主任土石方施工队道路施工队市政安装队管道安装队园林绿化队- 5 -四、安全检查工作程序图(第一责任人)经 理公司(常规责任人)总工程师安全生产制度质量安全检查部安全生产委员会突击检查(抽样检查)(部门责任人)项目部安全生产实施细则安全检查小组安全领导小组定期检查(逐项检查)施工队(责任人)安全生产手册安全自检质量安全员- 22 -二、安全施工方法、方案(一)隧洞施工安全措施1、确保土方坍塌:软岩、断层破碎带、岩溶、膨胀围岩、岩爆、穿高速路段地段等不良地质地段做到超前加固,有针对性地选用开挖方法及手段,坚持做到“少扰动、弱爆

9、破、强支护、快封闭、紧衬砌”施工原则,以有效的方法保证土方坍塌减少病害的发生。2、确保地基下沉:1)利用设计采取的超前管棚和超前锚杆进行注浆,堵塞岩石裂隙,减少地下水的渗流。2)在开挖后立即喷混凝土,封闭洞壁和掌子面,封闭透水层通向膨胀围岩的通路,隔绝膨胀岩与空气中水分接触。3、确保施工人员安全1)进洞施工人员必须戴钢头盔、绝缘鞋。2)隧洞内保持道路畅通,以便施工人员疏散。(二)施工用电安全方案1、现场供电线路按三相五线制TN-S系统布设。2、专用保护接零线的重复接地,除在配电室总配电箱处作重复接地外,还将在配电线路的中间处和末端处做重复接地。3、导线的截面都是经过计算,满足一定的机械强度和供

10、电容量的要求。4、支线线路过道路时,采用套保护钢管暗敷。5、每台设备将设置各自专用的开关箱,严禁用同一开关电器直接控制二台或二台以下的用电设备。(三)施工机械的安全生产1、挖掘机的安全生产设计1)反铲作业时,挖掘机履带应距工作面边缘至少保持11.5m的安全距离。2)不得用铲斗破碎石块或用单边斗齿硬啃。3)铲斗未离开工作面时,不得作行走、回转等动作。4)回转制动应用回转制动器,不得用转向离合器反转制动。5)装车时,不得碰撞汽车任何部分。6)操作人员离开驾驶室,必须将铲斗落地。7)行走时严禁在坡道上变速和空档滑行。2、搅拌机的安全生产设计1)搅拌机的传动、工作和防护装置均应工作可靠。2)不得用手或

11、木棒等伸进搅拌机内或筒口清理灰浆。3)因发生故障不能继续运转时,应立即切断电源,将砂浆倒出后进行检修。3、混凝土喷射的安全生产设计1)喷射机应采用干喷作业,应按出厂说明书规定的配合比配料,风源应是符合要求的稳压源,电源、水源、加料设备等均应配套。2)作业前必须检查管道连接处密封完好,紧固不松动,通过道路或地槽的加盖保护无缺损。电气线路、电动机绝缘良好,无破损、漏电现象,电箱符合规范要求,接地、接零完好,不松动。4、钢筋调直机的安全生产设计1)在调直块未固定、防护罩未盖好前不得送料,作业中严禁打开各部防护罩调整间隙;钢筋进入后,手不得接近曳轮,必须保持一定距离。2)进料前,应将不直的料头切去。5

12、、钢筋切断机的安全生产设计1)接送料时应使切刀下部保持水平。2)机械未达到正常转速时不得切料。3)不得剪切直径和强度超过机械铭牌规定的钢筋和烧红的钢筋。4)一次切断多根钢筋时,其总截面积应在规定的范围之内。5)剪切低合金钢筋时,应换用高硬度切刀。6)切断短料时,手和切刀之间应保持150mm以上,手握端小于400mm时,应使用套管或夹具。7)严禁用手直接清除刀片附近的断头和杂物,非操作人员不得在钢筋摆动范围和切刀附近停留。8)发现机械动转不正常、有异响或切刀歪斜等情况时,应立即停机修理。6、钢筋弯曲机的安全生产设计1) 工作台和弯曲机台面应保持平直。2) 芯轴的直径应为钢筋直径2.5倍。3) 弯

13、曲钢筋时,严禁超过规定的钢筋直径、根数和机械转速,作业中严禁进行更换芯轴、销子和交换角度等作业,亦不得加油和清扫。4) 严禁在弯曲钢筋的作业半径内和机身不设固定销的一侧站人。7、交流电焊机的安全生产设计1) 不可接错初、次级线。2) 严禁接触初级线路的带电部分。3)移动焊机时,应切断电源。8、手持电动工具的安全生产设计1) 手持电动工具加装的漏电开关参数要符合下列规定:额定漏电动作电流不得大于15mA,额定漏电动作时间应小于0.1S。2) 手持电动工具分为3类:当使用互类手持电动工具时必须作保持接零。3) 手持电动工具的负荷线应压采用耐气候型的橡皮护套铜芯软电缆拖地距离不超过5m。9、气瓶的安

14、全生产设计1) 氧气瓶涂大蓝色油漆,上面写上黑色“氧气”字样,乙炔瓶涂白色油漆,上有红色“乙炔不可近火”字样。2) 乙炔瓶与氧气瓶分库存放,使用距离要大于5m,距明火距离要大于10m。10、潜水泵的安全生产设计潜水泵安装的漏电开关漏电动作电流应不大于15mA,漏电动作时间应小于0.1S。11、砂轮切割机的安全生产设计1) 砂轮机切割机操作手把上的橡胶绝缘套应保持完好,当皮套破损时应及时修复。2) 砂轮切割机不得采用到顺开关或间刀开关作为控制开关。12、空气压缩机的安全生产设计1)固定式空气压缩机必须安装平稳牢固,基础要符合规定。移动式空气压缩机放置后,应保持水平,轮胎应敖紧。2)空气压缩机作业

15、环境应保持清洁和干燥。储气罐须放在通风良好处,半径15m以内不得进行焊接或热加工作业。三、安全生产措施(一)做好现场施工安全工作1、施工项目的安全生产的好坏,直接影响项目的正常进展与企业信誉,必须引起项目领导的高度重视,项目管理人员首先要以身做则,带头遵守国家有关安全生产法规,使各级领导及全体施工人员真正认识到安全生产的重要性。凡进入施工现场的工作人员必须严格遵守建筑安装工人安全技术规程,自觉遵守各项安全生产的法规法令和规章制度。2、各种建筑材料的堆放必须按照施工总平面布置图定点码放整齐。各种施工机械在使用前要进行经常性的检查,并建立定期保养制度,上下班必须做好记录,以保证机械的传动部位及吊装

16、的索具有良好的工作性能,机械设备的操作人员均持证上岗。3、使用电动机具必须装有漏电保护装置。4、电工在安装、维修、拆除施工用电缆时,必须有两人以上同时操作,不得单独从事高空作业。5、施工现场的机具如混凝土搅拌机、对焊机、弯曲机、切割机等,都按规定设防护棚和采取防雨措施。(二)安全用电及防台风防雷击措施1、施工现场必须有足够的低压照明设施,夜间施工必须有足够的照明灯具。2、施工现场不得架设裸电线,电线跨过施工道路时,最低架空高度不得低于6米,其它地方应不低于5米。3、所有用电设备一律接地接零,电动机械的小型工具,均应有安全漏电保护装置,所有用电设备不使用时一律拉闸断电,所有配电箱均应上锁,架设和

17、拆除供电线路一律由电工负责操作,严禁其它人员乱拉电线。4、深圳属雷击区且每年都受台风影响,在施工期间应收集天气预报情况,以便安排工作并采取相应的措施。井架要备齐自身的避雷装置,直接引入接地体。5、台风季节应特别提高警惕,随时做好防台风袭击的准备。台风到来之前,应对高耸独立的机械、未装好的钢筋模板等进行加固,小型机具、零星材料要堆放加固好,不能固定的东西要及时撤到临时设施内,吊装机械在台风来前停止作业,高空作业人员应及时撤到安全地带。台风过后要立即对电源线等进行检查,经现场负责人同意后方可施工。(三)做好安全防护工作配电房和发电机房采用红砖砌筑搭设,总高度应超过变3米,地板硬化、墙面抹灰,并有通

18、风措施。(四)安全防火措施为了加强消防工作,确保本工程顺利施工,依照国家消防条例,吸取各方面经验教训,根据本工程的场地、工程实际特点等,特制定如下措施:1、消防工作:实行“预防为主,消防结合”的方针,加强消防教育,提高对安全防火工作认识,把安全防火工作提到工作议事日程上来,作为一件大事来抓。 2、严格贯彻执行防火工作逐级责任制,凡参加施工单位,不论建立制度如何,只要是工程施工的单位负责人,必须切实担当起消防安全责任人的职责。切实对消防保卫及成品保护工作加强领导,在实际工作中落实市政府法规的精神。3、保卫组负责施工期间一切用火、用电及易燃、易爆物品的管理,严格控制火源、水源、严格用火审批手续,加

19、强对电焊、气焊、油工、等工种的管理教育。检查发现不安全因素,主动采取预防措施,堵塞漏洞,加强管理,督促整改,处理违章,确保施工现场安全。4、建立健全组织:为加强安全防火工作管理,公司成立防火安全委员会,项目经理部成立防火安全领导小组,工地有专职防火安全员和消防员,形成公司、项目、工地安全防火网络。5、加强对消防器具的配备:在工地现场临时设施周围配备一定数量的泡沫灭火器、砂箱、铁铲、消防水桶等消防设施及工具,指派专人负责,消防设施及工具供消防专用,任何人不得以任何借口挪作他用。6、施工现场的防火管理:施工现场和员工住宿,严禁烧电炉、煤油炉,施工现场需要动用气割、气焊和电焊及动用火种,存在事故隐患

20、的严密注意,做到人走电源、气源、火源关掉,有足够的防火措施。7、监督检查:为确保防火工作落实到实处,经常监督检查.第二节 文明施工、环境保护措施文明施工管理是反映一个现代企业的综合管理水平和竞争能力的重要特征。本工程在施工过程中成立文明施工领导小组,负责本工程的安全文明施工。按照深圳市建设局颁发的深圳市建设工程现场文明施工管理办法,为获得两个文明双丰收,我公司采用以下规划和措施对现场文明施工加强管理,确保文明工地,争创示范文明工地。一、施工现场平面布置1、施工现场应严格按施工平面布置图进行布置,包括现场交通、现场作业区、施工设备及机具的布置,成品、半成品、原材料的堆放位置等。三类设施要经过消防

21、报建审批。2、现场工程标志牌的设计:工程标牌(五牌一图)。布置在路口交接处,施工现场应设置工程标牌,工程标牌为施工总平面布置图,工程概况牌、文明施工管理牌、组织网络牌、安全纪律牌、防火须知牌。五牌一图设置在施工现场东侧大门内正对面的醒目位置上。工程概况牌要载明项目名称、规模、开竣工日期、施工许可证号、建设单位、设计单位、质量、安全监督单位、施工单位、监理单位和联系电话等。3、施工支洞口及洞内均挂设标语牌及警示牌,夜间作业应设警示红灯。4、各类材料加工堆放位置与施工平面图一致。二、 办公、生活设施1、场地布置工人宿舍,必须做到硬地化、牢固、具备良好的防潮、通风采光等性能。宿舍按用点规范标准设计架

22、设线路,严禁任意拉接电线。严禁使用电炉、电饭煲等电器和明火烧煮食物。2、工地办公室必须挂有相应的岗位责任制及其配套图表,桌椅,办公用品摆放整齐有序,环境保持整洁,设置电开水炉、茶具。3、工人宿舍旁设置冲水式男、女厕所,设简易化粪池并加盖和定期喷药。便槽贴面砖,厕所墙面抹灰刷白。每日有专人负责清洁、消毒,防止蚊蝇滋生。4、工人宿舍旁设置淋浴室,喷头与人比例为1:20,铺水泥地面或贴面砖,室内要有排水、排气设施,照明要设防水罩头、防水开关和漏电保护装置,设专人负责保持卫生。5、堂内外墙面、天棚刷白,地面抹水泥面或贴地面砖,安装纱门和纱窗及通风、排气、排污水等设施,炉灶台面必须贴瓷砖。三、现场安全、

23、环保1、建立健全安全、保卫制度,落实治安、防火、计划生育管理责任人。2、施工现场的管理人员、作业人员必须配佩工作卡。建立来访登记制度,不准留宿家属及闲杂人员。3、经常对工人进行法纪和文明教育,严禁在施工现场打架斗殴及进行黄、赌、毒等非法活动。4、禁止在施工现场焚烧有毒、有害和有恶臭气味的物质。装卸有粉尘的材料时,应洒水湿润和在仓库内进行,严禁向建筑物外抛掷垃圾。四、文明施工施工现场要利用黑板报和其它形式对员工进行法纪宣传教育工作。使施工现场各类施工人员知法、懂法并自觉遵守和维护国家的法律、法令,提高员工的法纪观念。五、文明施工管理体系和组织措施1、建立现场文明施工领导小组,项目经理为领导小组组

24、长,下设卫生负责人,保安防火负责人。2、设两名卫生员,按现场区域划分责任区,专门负责现场的清洁工作。3、后勤组配备医药保健箱、担架。4、所有工作人员均挂牌上岗,如发现未佩带工作牌的人员扣半日工资。六、建立健全现场文明施工的各项制度,这些制度包括1、施工不扰民管理措施2、施工现场事故急救措施3、施工现场卫生保洁制度4、施工现场灰尘噪音控制措施5、生活区管理制度6、门卫职责7、任命计划生育工作第一责任人,小组成员,并确定计划生育小组职责。8、建立施工现场防火小组,并确定其职责9、定期搞卫生除四害规定10、施工现场警卫人员职责七、环境保护措施(一)建立健全强有力的环保监测体系1、项目部成立环境保护部

25、,配备一定数量的环保专业技术干部组成环境保护队,聘请环保专家担任技术顾问。2、设立环境监测站,配置足够的环境监测仪器,派专人对周边环境空气质量、噪音、粉尘、地表沉降、生态变化、地下水位等项目进行全程监测。3、严格遵守国家有关环境保护的法令法规和深圳市经济特区建设项目环境保护条件、深圳市经济特区排污管理许可办法等条例。4、设立投诉电话,倾听民众意见,建立起社会环保信息网络,不断改进施工作业方法。环境保护管理体系下图:环境保护监测站业主或工程主任环境保护部环 保 专 家环境保护队进制施 工 现 场环 境 监 测 站信息交流咨询下达环保命令信息交流监测监督(二)控制噪声污染1、施工中严格遵守噪声标准

26、(建筑施工场地噪声限值)GB12523-90,及深圳市相关规定采取适当的措施使施工噪声控制在国家噪声标准极限内。2、在施工开始前,对用于本工程使用的机械、设备的类型和使用计划进行详细的建筑噪声影响评估,对不合格的机械设备采用消音、隔音材料、隔音内衬、护板等设法降低噪音。3、在施工总平面布置时,尽可能合理分布机械设备,避免过于集中,并尽可能远离噪声敏感体,减少噪声对周围环境的影响。4、在比较固定的动力设备附近,修建临时噪声屏障,减少噪声传播。5、定期或适时维修不良设备,以减少因松动零件震动或噪场部位损坏而产生强烈的噪声。6、合理安排施工时间,尽量避免安排噪音大的工序在夜间和节假日施工。7、运输车

27、辆在市区通行时严禁鸣喇叭,避免城市噪声污染。8、专业人员随时检查,发现噪声超标立即采取有效措施进行排除。(三)减少粉尘污染1、施工中严格遵守空气质量标准GB3095-1996及深圳市相关规定确保由于施工产生的空气悬浮颗粒(TSP)不超标。2、在设备选型时,选择低污染设备,对可能造成粉尘污染的设备安装空气污染控制系统与设备同步运行。3、在材料搬运过程中,可能产生粉尘的材料用水处理或喷洒水湿润,工地安装固定喷管系统,在装卸前湿润多尘的物料。4、运送水泥的车辆装载不得超过挡板,上面用干净的防水布盖严密。5、砂石料要三边封闭储存,在取走时或堆放新料时要喷水湿润。6、车辆行驶路线尽量远离易扬尘贮仓,施工

28、道路定期洒水和清扫。(四)保持城市道路环境卫生1、安装冲洗设施,确保离开工地的车辆上不能把土、泥、碎片等类似物体带到公共道路上。2、在未取得业主同意时,不安装任何炉具、锅炉,也不得焚烧能生产烟或其它空气污染物的燃料,禁止在地工点火燃烧残留废物或其它物品。3、时刻维护施工现场的排水系统,防止施工现场水土流失。对于施工废水、生活污水必须现场砖砌污水池处理,然后排放。(五)环境保护管理措施1、工地落实门前三包环境保护责任制。2、明确施工现场各区域卫生责任人,落实各项除四害措施,严格控制四害滋生。八、深圳市有关“净、畅、宁”工程文明施工措施为达到深圳市政府有关“净、畅、宁”工程文明施工方面的要求,我们

29、将成立以项目经理为组长的“净、畅、宁”文明施工落实小组,负责本项目施工现场的文明管理工作。定目标抓考核,建立奖罚制度,严格执行认真考评,发动项目全体员工,全体动员保证本工地成为“净、畅、宁”文明施工工地。结合本工程特点,我们计划采用如下文明施工措施:(一)环境净化工程 1、施工现场垃圾处理:(1)建筑垃圾要采取措施,专人负责,尽量回收再用。(2)无用渣土料及建筑垃圾要定期请市城管淤泥清土运输承包外运。2、现场卫生环境措施(1)生活区内要设置垃圾容器,不得将垃圾及杂物乱丢乱弃,生活区内水沟应派专人定时清扫,确保畅通,路面整洁、无黑污及异臭味。(2)现场应设茶水亭和茶水桶,并做到有盖、加锁和有标志

30、。夏季施工应有防暑降温措施。公共场所内保证无积水、无垃圾、无污物、无毒害、无乱张贴,做到整洁文明有序。(3)现场应落实各项除四害措施,严格控制“四害”滋生。(4)生活区内设置厕所及沐浴室。厕所及沐浴室墙壁贴1.5m高白瓷片,便沟底及两侧贴白瓷片,厕台铺贴马赛克等材料和脚跳砖。墙面、天花批荡刷白。地面水泥砂浆找平。屋顶要严密,顶部设通风口,建立厕所冲凉房,卫生管理规定,设有专人负责清扫。厕所一日数次定期清洗,保证无异臭味。(5)食堂必须申领卫生许可证,并应符合卫生标准,生、熟食操作应分开,熟食操作应有防蝇间或防蝇罩。禁止使用非食用塑料制品作熟食容器,炊事员和茶水工需持有效的健康证明上岗。加强食品

31、卫生工作,严防食物中素养,伙房卫生大扫除,清洗厨具每击一次,厨具每周消毒一次,搞好伙房卫生,搞好个人卫生,保持食堂内外整洁。(6)食堂灶台、洗涤台、案板台、售饭窗口内外窗台应铺贴瓷片,厨房墙壁贴1.5m高白瓷片,并经常保持清洁,厨房人员均必须穿白工作服、戴白工作帽和口罩。3、噪声污染控制:(1)合理分布各种动力机械设备避免在同一地方同时运行众多动力机械设备。(2)动力机械设备应尽可能远离噪声敏感受体。(3)保护施工现场所使用机器设备处于良好运行状态。(4)由于工地距人居场所很远,故噪声较小而达标。4、粉尘减少措施:(1)在整个施工中,按中华人民共和国空气质量标准GB30845-82第二类的标准

32、,保证在深圳敏感受体所测量的总悬源颗粒(TSP)不超过GB30845-82标准。(2)用散装水泥罐及预拌砼。(3)建筑物安全网选用密网封闭。(4)工完场清减少垃圾,并回收利用做维护砌块。(5)废物垃圾有临时存放点设封闭工,可避免随风飘散。(6)物资运输中要严防下落及飘散污染地面及空气。(7)督促城管办专业运输队每次运输要在运输工具额定吨位,不可装载过量而抛洒路面,影响市容。5、夜间施工措施:为不防碍学校内师生的正常休息,计划夜间不施工。不得已时,应采取以下措施:(1)合理安排施工工序,将施工噪音较大的工序安排到白天进行,如型材的切割、砂浆的生产、锤击等;在夜间尽量少安排施工作业,减少噪音的产生

33、,必要时应暂时关闭门窗。(2)在施工场地外围进行噪音监控,对于一些产生噪音的施工机械,应采取有效有措施,减少噪音。(3)注意夜间照明灯光的投射,在施工区内进行封闭,尽量降低光污染。 6、其它保证措施施工用的人货车等机动车辆尾气达标率应符合国家有关标准,二氧化硫指标符合国家二级标准,防止车辆冒黑烟现象。(二)社会安宁工程1、对进出本工地的所有施工人员,门卫有权过问。非现场施工人员,未经许可不得出入本工地。2、所有人员,车辆带东西出工地要主动经门卫检查登记,发现偷盗行为,即交项目领导处理。3、专派二个门卫日夜轮班,负责工地现场财产安全守卫,认真做好防火防盗工作。4、门卫要按时上班,坚守岗位,坚守职责,做好上下班交替工作。5、建立来访制度,不准留宿家属及闲杂人员 。6、经常对工人进行法纪和文明教育,严禁在施工现场打架斗殴及进行黄、赌、毒等非法活动。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 安全文明施工

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
