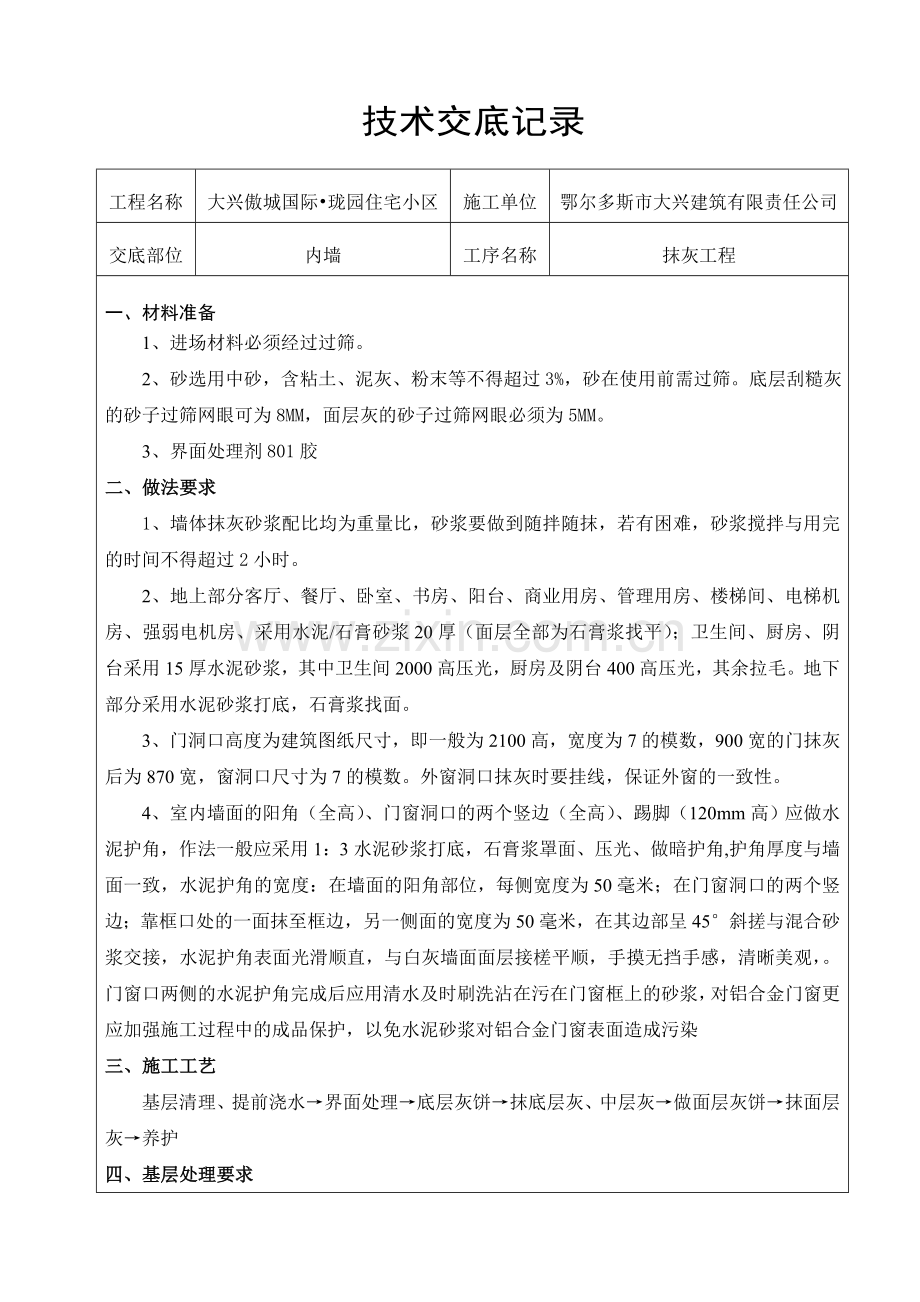

1、技术交底记录工程名称大兴傲城国际珑园住宅小区施工单位鄂尔多斯市大兴建筑有限责任公司交底部位内墙工序名称抹灰工程一、材料准备 1、进场材料必须经过过筛。 2、砂选用中砂,含粘土、泥灰、粉末等不得超过3%,砂在使用前需过筛。底层刮糙灰的砂子过筛网眼可为8MM,面层灰的砂子过筛网眼必须为5MM。 3、界面处理剂801胶二、做法要求1、墙体抹灰砂浆配比均为重量比,砂浆要做到随拌随抹,若有困难,砂浆搅拌与用完的时间不得超过2小时。2、地上部分客厅、餐厅、卧室、书房、阳台、商业用房、管理用房、楼梯间、电梯机房、强弱电机房、采用水泥/石膏砂浆20厚(面层全部为石膏浆找平);卫生间、厨房、阴台采用15厚水泥砂
2、浆,其中卫生间2000高压光,厨房及阴台400高压光,其余拉毛。地下部分采用水泥砂浆打底,石膏浆找面。3、门洞口高度为建筑图纸尺寸,即一般为2100高,宽度为7的模数,900宽的门抹灰后为870宽,窗洞口尺寸为7的模数。外窗洞口抹灰时要挂线,保证外窗的一致性。4、室内墙面的阳角(全高)、门窗洞口的两个竖边(全高)、踢脚(120mm高)应做水泥护角,作法一般应采用1:3水泥砂浆打底,石膏浆罩面、压光、做暗护角,护角厚度与墙面一致,水泥护角的宽度:在墙面的阳角部位,每侧宽度为50毫米;在门窗洞口的两个竖边;靠框口处的一面抹至框边,另一侧面的宽度为50毫米,在其边部呈45斜搓与混合砂浆交接,水泥护角

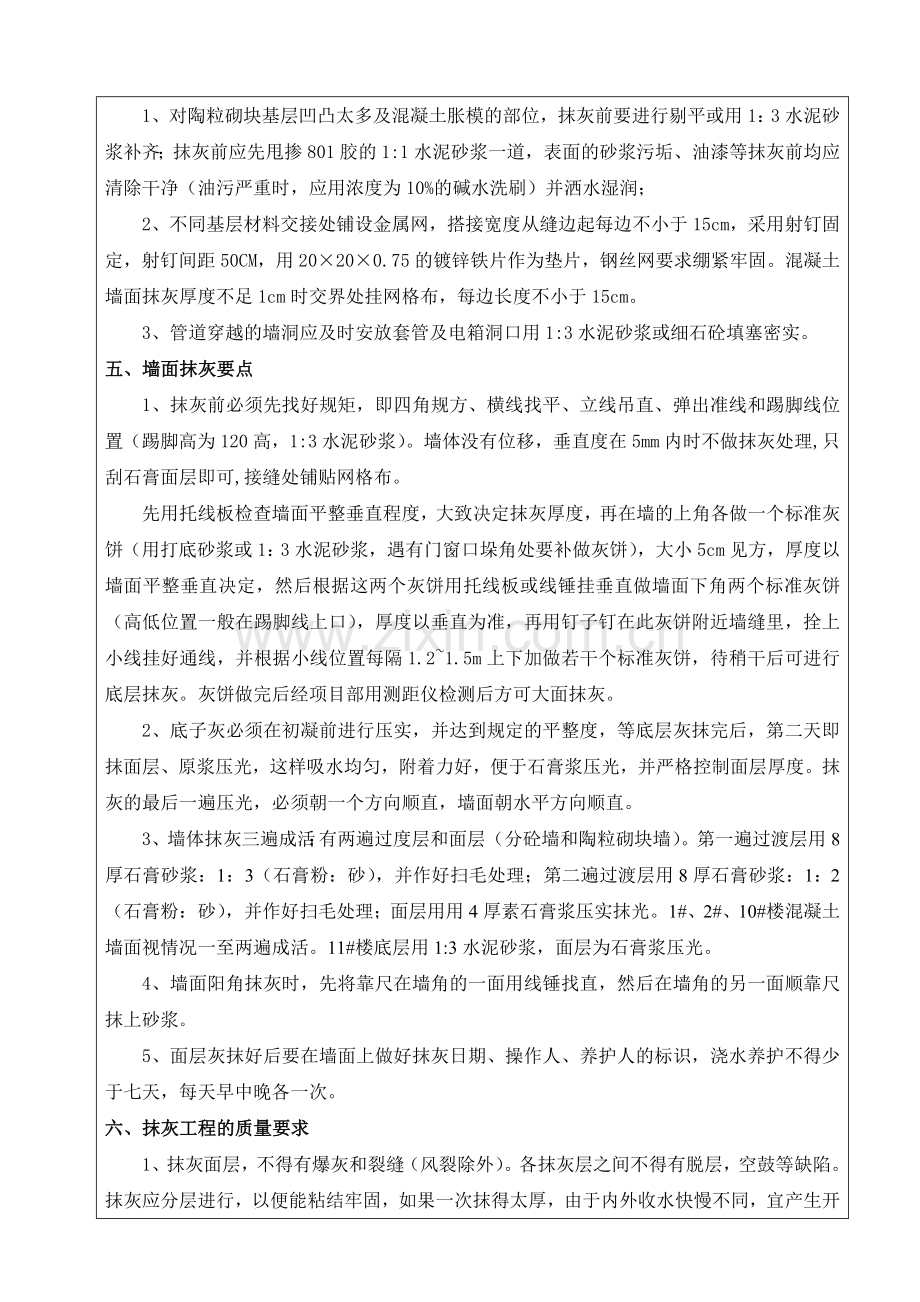

3、表面光滑顺直,与白灰墙面面层接槎平顺,手摸无挡手感,清晰美观,。门窗口两侧的水泥护角完成后应用清水及时刷洗沾在污在门窗框上的砂浆,对铝合金门窗更应加强施工过程中的成品保护,以免水泥砂浆对铝合金门窗表面造成污染三、施工工艺基层清理、提前浇水界面处理底层灰饼抹底层灰、中层灰做面层灰饼抹面层灰养护四、基层处理要求1、对陶粒砌块基层凹凸太多及混凝土胀模的部位,抹灰前要进行剔平或用1:3水泥砂浆补齐;抹灰前应先甩掺801胶的1:1水泥砂浆一道,表面的砂浆污垢、油漆等抹灰前均应清除干净(油污严重时,应用浓度为10%的碱水洗刷)并洒水湿润;2、不同基层材料交接处铺设金属网,搭接宽度从缝边起每边不小于15cm
4、,采用射钉固定,射钉间距50CM,用20200.75的镀锌铁片作为垫片,钢丝网要求绷紧牢固。混凝土墙面抹灰厚度不足1cm时交界处挂网格布,每边长度不小于15cm。3、管道穿越的墙洞应及时安放套管及电箱洞口用1:3水泥砂浆或细石砼填塞密实。五、墙面抹灰要点1、抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线和踢脚线位置(踢脚高为120高,1:3水泥砂浆)。墙体没有位移,垂直度在5mm内时不做抹灰处理,只刮石膏面层即可,接缝处铺贴网格布。先用托线板检查墙面平整垂直程度,大致决定抹灰厚度,再在墙的上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆,遇有门窗口垛角处要补做灰饼),大小5cm
5、见方,厚度以墙面平整垂直决定,然后根据这两个灰饼用托线板或线锤挂垂直做墙面下角两个标准灰饼(高低位置一般在踢脚线上口),厚度以垂直为准,再用钉子钉在此灰饼附近墙缝里,拴上小线挂好通线,并根据小线位置每隔1.21.5m上下加做若干个标准灰饼,待稍干后可进行底层抹灰。灰饼做完后经项目部用测距仪检测后方可大面抹灰。2、底子灰必须在初凝前进行压实,并达到规定的平整度,等底层灰抹完后,第二天即抹面层、原浆压光,这样吸水均匀,附着力好,便于石膏浆压光,并严格控制面层厚度。抹灰的最后一遍压光,必须朝一个方向顺直,墙面朝水平方向顺直。3、墙体抹灰三遍成活:有两遍过度层和面层(分砼墙和陶粒砌块墙)。第一遍过渡层
6、用8厚石膏砂浆:1:3(石膏粉:砂),并作好扫毛处理;第二遍过渡层用8厚石膏砂浆:1:2(石膏粉:砂),并作好扫毛处理;面层用用4厚素石膏浆压实抹光。1#、2#、10#楼混凝土墙面视情况一至两遍成活。11#楼底层用1:3水泥砂浆,面层为石膏浆压光。4、墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一面顺靠尺抹上砂浆。5、面层灰抹好后要在墙面上做好抹灰日期、操作人、养护人的标识,浇水养护不得少于七天,每天早中晚各一次。六、抹灰工程的质量要求1、抹灰面层,不得有爆灰和裂缝(风裂除外)。各抹灰层之间不得有脱层,空鼓等缺陷。抹灰应分层进行,以便能粘结牢固,如果一次抹得太厚,由于内外收水
7、快慢不同,宜产生开裂,甚至起鼓脱落,每遍抹灰厚度一般控制如下:水泥砂浆每遍厚度为5-7mm,石膏砂浆每遍厚度为7-9mm。 2、一般抹灰工程质量得允许偏差,应符合下表的规定:项次项 目允许偏差(mm)检验方法1表面平整2用2m直尺及楔形尺检查2阴、阳角垂直2用2m托线板和尺检查3立面垂直3用2m托线板检查4阴、阳角方正2用200mm方尺检查3、外观:表面光滑、洁净,颜色均匀、无抹纹,阴阳角顺直,清晰美观。4、孔洞、槽、盒和管道后面的抹灰表面要尺寸正确、边缘整齐光滑;管道后面要平整。六、安全技术措施及注意事项 1进入施工现场必须戴好安全帽、系好帽带。 2严禁在施工作业区追逐、打闹,严禁向下抛物。
8、 3施工现场必须做到文明施工,施工完或下班时必须及时清理作业场地,做到工完场清项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接收单位存。0万U豆体验卡卡号:50D890668267e3349e33密码:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:500万U豆体验卡卡号:50Dbac63885c802fd52e密码:3d1c344384327b85efff奖品名称:500万U豆体验卡卡号:50Dd97f0765bdf6998a3密码:48d
9、b1c14e42a2b321fac奖品名称:500万U豆体50D61215eb41ae3cc919密码:25bffae5346e7b7d2548奖品名称:100万U豆体验卡卡号:10D1cab621456ab278ab密码:709f65f32865af2559c2奖品名称:100万U豆体验卡卡号:10D8f1d6a4b953f3474e密码:6e2e4017cce30dc7e055奖品名称:100万U豆体验卡卡号:10Dd1fc6d6dd529b6892密码:a5dbdd8338f91d2c0701奖品名称:100万U豆体验卡卡号:10D08377b71d4374262b密码:1d7a7c21ebd99b798a54
