收藏 分销(赏)

21团猪场施工组织设计.doc

上传人:可**** 文档编号:800802 上传时间:2024-03-21 格式:DOC 页数:28 大小:210KB
下载 相关 举报
21团猪场施工组织设计.doc_第1页
第1页 / 共28页
21团猪场施工组织设计.doc_第2页
第2页 / 共28页
21团猪场施工组织设计.doc_第3页
第3页 / 共28页
21团猪场施工组织设计.doc_第4页
第4页 / 共28页
21团猪场施工组织设计.doc_第5页
第5页 / 共28页
点击查看更多>>
资源描述

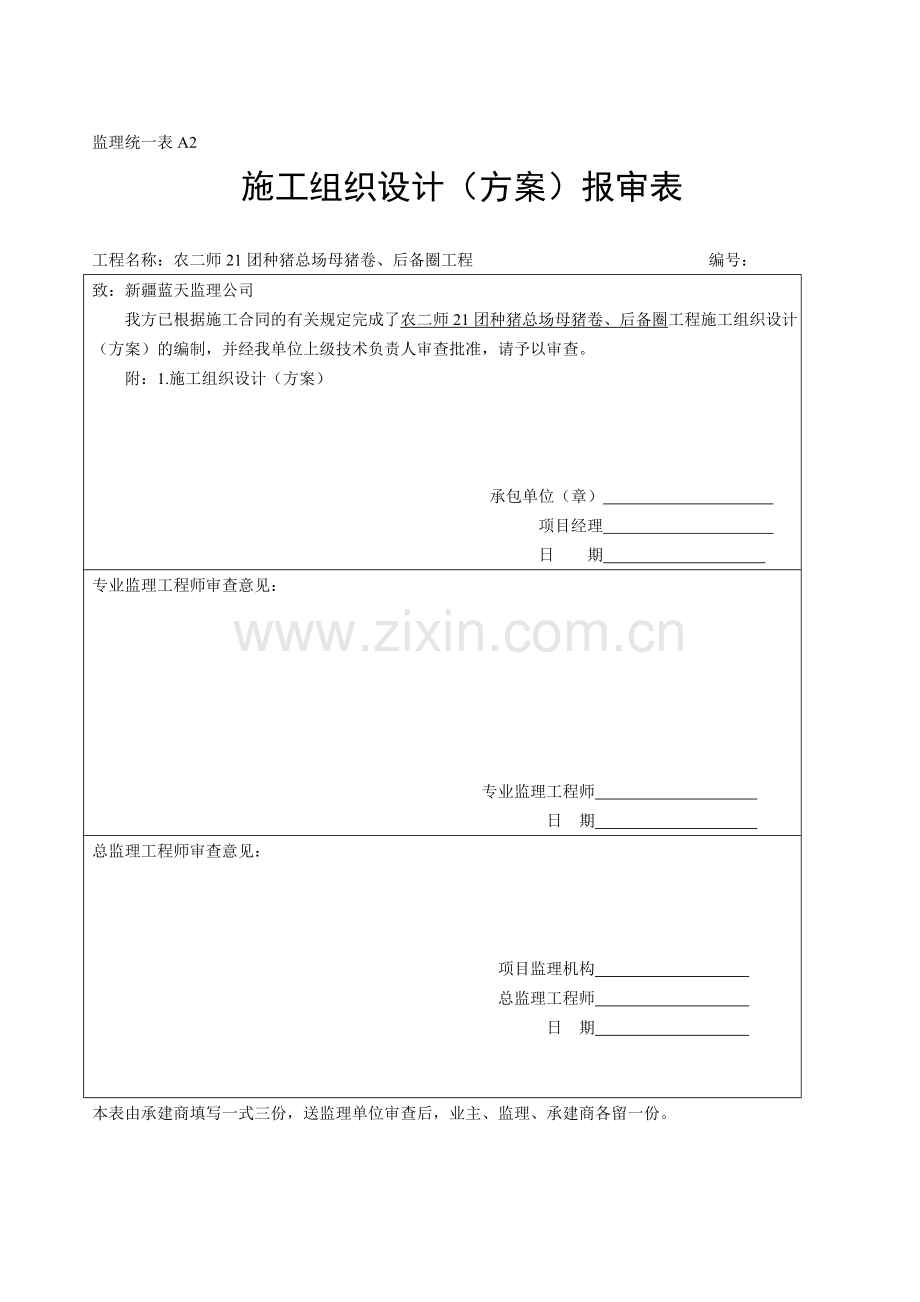

1、监理统一表A2施工组织设计(方案)报审表工程名称:农二师21团种猪总场母猪卷、后备圈工程 编号:致:新疆蓝天监理公司 我方已根据施工合同的有关规定完成了农二师21团种猪总场母猪卷、后备圈工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。 附:1.施工组织设计(方案) 承包单位(章) 项目经理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审查意见:项目监理机构 总监理工程师 日 期 本表由承建商填写一式三份,送监理单位审查后,业主、监理、承建商各留一份。施工组织设计审批表工程名称农二师21团种猪总场母猪卷、后备圈工程工程地点21团建造规模m2结

2、构形式砖混建设单位21团施工单位新疆神宇公司建设单位负责人施工单位负责人徐建平监理单位新疆蓝天监理咨询公司 监理单位负责人项目负责人徐建平监理工程师陈平监督单位农二师质量安全监督站监督负责人蒋伟公司技术主管部门意见消防主管部门意见监理部主管领导意见农二师21团种猪总场母猪卷、后备圈工程 施工组织设计建设单位:农 二 师 二 十 一 团 编制单位:新疆神宇水利水电建筑安装工程有限责任公司编 制 人: 审 核 人: 批 准 人: 编制日期 2011年 4月 20日 目 录一、工程概况二、施工总平面图(见附图)三、施工准备四、施工现场管理五、施工进度计划六、施工进度保证措施七、分部分项工程施工方案八

3、、质量保证措施九、安全生产措施一、工程概况一)、工程概况:工程名称:农二师21团种猪总场母猪卷、后备圈工程建设单位:农二师21团设计单位: 农二师设计院工程范围:土建、水暖、电安装建筑面积: 质量标准:合格结构类型:砖混计划工期:2011年4月20日开工,2011年11月15日竣工,日历工期:209天。二)、建筑设计概况1、本工程总建筑面积 m2,0.000与室外地坪相差0.3m,本工程地上一层,建筑总高度3.6m,建筑类别三类工程,抗震设防烈度为七度,耐火等级为二级,建筑屋面防水等级为三级,主体结构合理使用年限为50年。2、顶棚做法:涂料顶棚:详新02J01-棚-1-棚1)。3、楼地面做法:

4、地面为水泥砂浆地面。4、内外墙面做法:刷涂料做法详新02J01-内-2-内7,面层取消。5、门窗:门为木门,窗均为60系列单框双玻塑钢窗,12mm中空玻璃间隔层,抗风压性能为4级,气密性等级为4级,水密性等为4级,保温性能为7级,详细内容见门窗表。三)结构设计概况本工程为地上一层砌体结构,室内外高差300mm,建筑物高度(室外地面到主要屋面板的板顶)为3.6m。本工程质量控制等级为B级,本工程砼结构的环境类别:室内正常环境为一类,露天及与水土直接接触部分为二类,建筑抗震设防类别为丙类,建筑结构安全等级为二级,抗震设防烈度为7度,设计基本地震加速度0.15g,设计地震分组:第一组,场地类别三类,

5、特征周期Tg=0.45sec,建筑类别调整后用于结构抗震,50年一遇的基本风压0。45KN/m2,地面粗糙度B类。A、地基基础部分:1、本工程采用C25毛石砼基础,基础等级丙级,基底标高-1.200, 2、开挖基槽时,不应扰动土的原状结构,机械开挖时应按有关规范要求进行,坑底应保留300mm厚的土层用人工开挖。3、基坑开挖后须经地质部门,设计人员及其他有关人员验槽后方可继续施工。4、基坑及地面、散水、踏步等基础之下的回填土,应用不含对基础有侵蚀作用的戈壁土、角砾土、黄土,每层厚度不大于250,压实系数0.95。B、墙体:1、墙体为240厚普通烧结砖砌体。2、当过梁同圈梁重叠时且洞口宽小于等于2

6、100mm时,采用圈梁兼过梁做法详新06G605-1图集第16页,洞口边距端开间和窗间墙小于1200mm墙垛,及2100mm窗洞边未设构造柱时应设边框,做法详新06G605-1图集33页。C、抗震构造措施砖混部分1、构造柱平面布置及截面配筋详施工图,构造柱与墙体连接及钢筋锚固搭接做法详新06G605-1图集第3-8页,构造柱边墙体无法砌筑时打同标号素砼。2、圈梁平面布置及截面配筋详各层结构平面,圈梁节点做法详新06G605-1图集第9-14页。E、钢筋砼:1、现浇圈梁及构造柱、过梁、等,除结构施工图中特别注明外均采用C20砼。2、表示HPB235钢筋(fy=210N/mm),表示HRB335钢

7、筋(fy=300N/mm2),表示HRB400钢筋(fy=360N/mm2)钢筋砼结构所用钢筋应符合砼结构工程施工质量验收规范预埋件的锚筋应采用HPB235级,HRB335或HRB400级钢筋,严禁采用冷加工钢筋,钢板和型钢采用Q235等级B的碳素结构钢或Q345等级B的低合金高强度结构钢,所有外露铁件均应除锈后涂红丹两道,刷防锈漆两道,焊条基性能应符合现行国家标准GB5117。3、当钢筋的直径d22mm时,应采用机械连接或焊接接头,纵向钢筋的绑扎搭接接头应相互错开,钢筋绑扎搭接接头连接区段的长度为1.3倍搭接长度,凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段,位于同一连接区

8、段的受拉钢筋接头面积百分率对梁类,板类构件不应大于25%,对柱类构件不应大于50%。4、纵向受力钢筋的砼保护层厚度(从钢筋外边缘到砼外边缘的距离)不应小于钢筋的公称直径,且应符合新06G309图集第5页表2。F、其它构造措施1、本工程设计上未考虑冬季、雨季等特殊施工条件。2、不应在截面长边小于500的承重墙体和独立柱内埋设管线,墙本中不应设水平穿行暗管或预留水平沟槽,不得打凿墙体和在墙体上开凿水平沟槽,墙中竖向暗管须预埋,当无法预埋时做法详新06G605-1第04页。二、施工总平面图(见附图)(一)1、现场条件说明:1)自然条件,地理位置:位于农二师二十一团。2)气象条件,施工期:100C40

9、0C基本上无降雨。3)地形及地质情况,持力层位于粘土层上,有地下水,地下水在(-2.2)-(-2.8) m处,施工现场周围比较平坦。2、施工条件:施工场地的周围环境,通向场地的道路、电源、水源、通讯设施等均能够满足现场施工的要求,生活条件及物质供应均能满足其要求,临时设施见施工现场平面布置图,总面积8979.36m2,可以满足使用要求。三、施工准备:1、现场准备(1)施工管理组织:该工程实行项目经理负责制,设项目经理1人,另设技术员1名、质检员1名、安全员1名、预算员、材料员、资料员各1名。分工明确,各司其职。(2)劳动力组织及人员进场计划安排见下表序号工程名称日 期六月七月八月九月十月十一月

10、1木 工101052瓦 工1010103砼 工10101004钢筋工55505架子工222226抹灰工0008887电焊工11118普 工5555559电 工22233310防腐防水工2002211水暖工2255553、施工设备安排见下表(二)主要机具计划(表二)序号机具名称规格单位数量进退场时间1搅拌机5.5KW台22011.4.20-2011.11.102电焊机21KVA台12011.4.20-2011.11.103电 锯2.2KW台12011.4.20-2011.11.104切割机2.5KW台12011.4.20-2011.11.105弯曲机3KW台12011.4.20-2011.11.

11、106插入式振动器1.5KW台22011.4.20-2011.11.107平板式振动器2.2KW台12011.4.20-2011.11.108打夯机2.2KW台12011.4.20-2011.11.104、施工用水:施工用水接建设单位给定的给水网中,作为水源引出点,根据施工期间用水量,生活用水量,消防用水量,确定施工总用水量和管径。(1)施工用水:本工程按浇筑砼日用水量计算: Q1.N1 K2 q1=K1 T1t 83600 按第日最大浇筑砼量计算取:K1=1.15,K2=1.5,Q1=100m3,N1=250L/m3 ,T1=1,t=1,则: 1.151002501.5q1= 83600 =

12、1.497L/S(2)施工机械用水q2,无特殊机械可不考虑.(3)生活用水:q3按高峰期人数150人,每人每天20L水计: P1N3K4q3= t83600式中P1=150人、N3=20L/人、K4=1.5、t=1 150201.5 q3= 83600 = 0.156L/S (4)消防用水现场面积在5ha内q4=10L/S(5)共用水量Q因q1+q2+q3=1.636L/Sq4Q=q4=10L/S管径的选择,施工用水经济流速取1.5m/S 4Q 410d= 1000= 3.141.51000 =0.092m=92mm取给水总管为DN100的硬质塑料管,施工用水支管为DN25的硬塑料管,生活用水

13、管为DN15的热镀锌管。5、施工临时用电:本工程结构施工阶段用电量最大,分一个配电总箱,分三个系统配电、第一系统,主要用电设备电量如下:序号名 称数量1搅拌机25.5KW2电焊机121KVA3电 锯12.2KW4插入式振动器221.5=3KW5平板式振动器11.5KW6打夯机12.2KW7电动机总功率48.5KW8焊机总用量121KVA9照明(按总用电量的10%考虑)7KW总用电量: K1P1P总 =1.1 COS +K2p2+K3P3 48.50.6=1.1 0.70 +0.621+1.07 =61.171.1=67.29KVA P1000I线= 3U线 67.291000=3380=102

14、.35(A)查电工手册选取主线为BX35mm2的铜芯橡皮线即可,同理可以计算出第二系统、第三系统的主线均选BX35mm2的铜芯橡皮线。(二)技术准备开工前由生产、技术等方面的人员组成工作小组,认真熟悉图纸,组织技术交底和图纸会审,编制并审批施工组织设计,编制施工预算,进行工种分析,落实劳动力调配,机械、材料的计划和进退场,建立严格的材料进场检验制度。由专人负责,建立工程技术复核制度,质量责任制度。四、施工现场管理:(一)、施工设备配置及管理,施工设备配置见表(二)1、施工机械布置严格按施工平面图布置,场地平整,清洁无防碍物,严禁一闸多用,电闸有箱加锁,有防雨措施,机械进出有记录。2、操作工经培

15、训考核合格,持证上岗,上岗实行挂牌制,在醒目位置有岗位责任制牌,操作规程牌和验收合格牌。3、机械定时维修、保养,每台机械设备有专人负责。4、设备不准带病运行,不准带电或运行状况检修。(二)材料、构配件管理:1、进场材料按平面布置图堆放码垛2、材料及半成品,构件验收及时,准确,手续齐全。3、库容整洁,入库材料规范摆放,整齐有序,有各种规格、型号、数量,使用部位的标识,出入库登记签字。4、现场应保持道路畅通,做好防水、防潮、防雨措施。5、材料人员佩戴上岗证。(三)降低成本措施1、避免钢筋长料短用,短钢筋可按规范要求接焊接后使用在非要害部位,节约钢材。2、加强对机电设备和周转材料的维修保养,以延长使

16、用寿命,提高周转率。3、对施工现场的机械、材料、人工进行合理的协调调配,避免怠工,窝工现象,加快施工进度。4、严把工程质量关,杜绝因返工造成的浪费5、科学管理使用各种材料,使各工序都做到工完料净,场清,做好现场材料的堆放,看管和防护措施。6、采用限额领料制度,杜绝材料浪费。7、合理组织安排,减少非生产用工、用车8、施工项目尽可能采用计件方式,少用计时工。(四)文明施工措施1、施工现场管理措施(1)开工前编制施工总平面布置图。工程过程中按照总平面图布置图布置,临时设施、物资仓库、材料堆场、消防设施、道路及进出口、机械作业场等。(2)施工人员应穿戴工作服(3)施工现场设明显标志牌,标明工程项目名称

17、、建设单位、设计单位、施工单位、项目经理和施工现场业主代表的姓名、工程开竣工日期、施工许可证批准文号,并派人保护好该标志。(4)按照施工组织设计要求安装用电设施。严禁任意拉线接电。(5)施工机械应按照规划的位置和线路工作和进出,不得任意行走。(6)经常保持施工现场道路畅通,排水系统设置处于良好状态,保护施工现场的整洁,随时清理建筑垃圾,在交叉路口施工时做施工标志(前、后50cm)(7)施工现场的材料摆放包括临时摆放应整齐集中。(8)施工现场应做好安全防护工作,必要时,现场周围设围护设施,用彩钢搭设高度不小于1.8m,非施工人员不许入内,施工现场应依据情况配备消防器材,一个队设置一个消防员。(9

18、)经常检查现场管理情况,发现不符合现场管理要求的及时督促整改,对于一贯混乱的给予处罚,对于现场管理好的给予奖励,处罚和奖励落到实处。(10)施工结束或局部结束后,及时组织清场,剩余物资退场,恢复现场原貌,不留尾巴。2、卫生健康措施(1)对全体职工进行卫生保健知识和预防保健计划和实施方案。(2)对饮水源进行卫生调查和水质化验,达不到卫生标准的应进行消毒、净化处理,或直接使用符合要求的水。(3)炊管人员卫生应进行专门体验,持“健康合格证”上岗。(4)进行身体检查,有高温禁忌者不得在高温作业期施工。(5)个人要注意防护,不得在高温下长期暴晒。(6)必要时应调整作业时间,避开高温期。(7)发现有中署先

19、兆应及时采取防治措施。(8)随时掌握气象预报,寒流强风时应做好预报和预防工作。3、环境保护措施(1)施工前的人员培训组织学习有关环境方面的法律、法规认清环境保护的目标和指标认识到遵守环境方针与工作程序,以及符合环境计划要求的重要性。认识到偏离规定的工作程序可能带来的后果。保护周围林带和植物的方法减少、收集和处理废弃物的方法管理、存放及处理危险品、燃油和机油的方法。保护水源的方法。可能引起的污染和生态破坏(2)施工过程中采取的环保措施施工中遵守关于环保的政策和规定根据施工作业对环境的影响,逐项实施环保计划落实各项规章制度和各级人员环境保护职责定期开展环境监测,建立监测档案提供财政资源和人力资源,

20、保证环保工作的实施。实施具体的环保保护培训以及环保监督和检查。在施工带以外,不准任意砍伐,推倒和轧压树木和植被。不准乱挖,乱采野生植物。凡受到施工车辆、机械破坏的地方都要及时修,恢复原貌。不准乱倒废油、废液,要集中送到指定地点处理,不准随便乱倒生活污水、垃圾。应将垃圾废弃物进行集中焚烧,深埋或送指定地点处理。受环保部门保护的植物,只要不在作业带内,无论大小都不能破坏。不得破坏单棵树木和小片植物。不得随意破坏包括沟、坑、河道在内的自然地貌。(3)营地环境保护施工现场的临时营地的设置,应尽可能放在作业带上。保持营地内清洁,不准乱扔废物。尽可能不采用下渗的方式处理废水,以免破坏浅层水源。所有拉圾及生

21、活污水都应集中处理,施工用的污水设沉淀池,食堂处设隔油池,厕所处建化粪池。4、降低环境污染措施1)所有工地工作人员,早晚不得大声喧哗,以免影响他人休息。2)所有运输车辆上部要盖棚布,否则不得行驶。3)做好工作人员的环境卫生保护教育,禁止乱扔乱倒及随地大小便。五、施工进度计划(一)施工进度控制图(见附表)(二)综合说明:本工程计划开工日期2011年4月20日,计划竣工日期2011年11月15日,总工期209天。施工顺序为:三通一平临时设施基坑挖土基础戈壁回填基础工程回填土主体水电预埋,脚手架搭设配合土建施工内外装修室外配套工程清扫验收。六、施工进度保证措施:(一)分段目标控制:1、基础工程中关键

22、控制好土方开挖,保证土方开挖在计划工期6天内完成,基础工程中,模板、砼、钢筋工程分项工程均为关键工序。2、主体工程中,主要控制好模板,钢筋、砼及砌体各项工程按进度计划按期完成。3、装修工程中主要控制楼地面、门窗、抹灰、外内墙涂饰、饰面砖工程按施工进度计划如期进行。4、给排水、采暖工程主要控制给排水、采暖立管的安装,散热器的安装及各系统的试压调试。5、电气工程主要控制好管线的预埋,导线的穿管以及灯具、开关、插座及配电箱的安装与调试。6、及时、真实、准确地收集、整理工程技术资料,确保工程竣工验收。(二)管理措施及实施方案1、管理措施1)、进度计划实施的管理体系:主管进度副经理项目经理安全员资料员质

23、检员技术员施工队长木工班班长钢筋班班长电工班班长架子班班长土建班班长水暖安装班长砼工班班长公司生产进度科装修班班长2)、计划管理措施:施工中全部以计划目标作为管理手段,具体以工程形象进度为计划考核指标,下计划的同时,下达与进度和质量目标为依据的奖罚标准。重奖重罚,提高和督促全体管理人员工作热情,调动工人的劳动积极性和质量意识,保证进度目标和质量目标的实现,一旦实际进度与计划进度相比落后的情况下,采取增加劳力和设备,改进施工方法等措施,及时纠偏,从而按期完成施工任务。2、实施方案1)组织保证措施我公司中标后我们将组建一个施工质量好,速度快,能打硬仗的项目部承担本工程的施工,这个项目部,项目经理1

24、名,施工技术员1名,质检员1名,安全员1名,预算员1名,材料员1名,资料员1名。2)设备保证措施:(1)采用强制式350型搅拌机2台,保证砼和砂浆迅速快捷。3)劳动力保证措施:机械设备的操作,钢材焊接、电气、供排等专业技术强的工程项目,全部由我公司受过专业培训,持有上岗证有多年施工经验的技术工人完成,其余一般性劳动强度大的工作,由我公司在内地建立的劳务基础输入的有持有上岗证的劳务工进行。以此保证劳动力的素质。4)、施工技术管理措施:增强成品保护,减少返修工作量,增强质量意识,强化质量管理,提高一次成优率,保证工程进度。处理好外部环境,加强与供电、供水、市政、环保、交警等部门和单位的联系,保证用

25、水用电,已有交通运输道路的畅通,协调周围居民关系和搬迁事宜,及时办理环保手续,确保昼夜施工。七、分部分项工程施工方案施工要点根据本工程特点共分为基础、主体、屋面、装饰装修、给排水及采暖、电气六大部分工程,考虑到本工程的特点,将此项目划分为两个单位工程,各专业工种组织2个专业施工队组,两个单位工程平行作业,在单位工程内划分为两个施工段组织流水作业施工。各分部工程施工要点主要为:1、基础工程:主要为土方工程及模板、钢筋、砼工程。(1)在土方工程中:土方开挖主要是控制好轴线及标高,换填、回填控制好压实密度。(2)模板:主要控制好截面、尺寸、模板的强度刚度及支架的稳定性。(3)砼控制好标号及毛石的投放

26、数量,以及标高、断面尺寸。2、主体工程:主要为模板、钢筋、砼工程以及砌体工程。3、装饰装修工程:主要为门窗安装、地面、内外墙装修工程。4、给排水及采暖工程:主要为给水管道安装、排水管道安装、暖气管道安装及安全功能性的检验。5、电气工程:主要为导管的预埋、导管的穿线、配电箱的安装、接地等电位的安装、绝缘电阻的测试。八、质量保证措施(一)质量管理体系及控制目标坚持贯彻执行ISO9002质量体系标准,建立健全质量保证体系,单位工程质量控制目标为合格,各分部工程质量控制目标为合格。(附图)工程质量管理体系总工程师公司施工负责人项目部施工员电工班长模板班长砼班班长钢筋班长水暖班长架子班长砌体班长公司材料

27、科公司质检科项目工程师(二)质量保证措施1、实行以公司质检部为龙头的三级质量管理制度。工地设专职人员从全公司范围内抽调来精通业务、责任心强的人员到本工程中。2、建立健全岗位责任制,明确制定出各质检工作的范围责任和工作程序。3、实行技术交底制度:施工前,建立并坚持三级技术交底制度,严格执行“三交”:(交工艺、交措施、交标准),“三性”:(针对性、实用性、严肃性),“三检”:(自检、互检、交接检)质检人员监督落实情况,凡不履行的,坚决不准施工和转入下道工序,将一切施工隐患消灭在萌芽之中。4、实行材料进场检验制度,优良工必须要有优质的原材料做保证,因此必须严格采购关:1)凡经检验不符合要求原材料,半

28、成品,成品,不准用到工程上。2)坚持采用名牌产品,质量过硬的厂家产品的原则。3)主要材料、设备也可与建设单位、设计院共同选择定质。5、实行施工挂牌,主要工程的钢筋、砼、模板、砌砖、抹灰等。施工过程中在现场实行挂牌制,注明管理者、操作者、施工日期,另做相应的记录,坚持谁操作谁负责,谁施工谁负责,对于达不到质量标准的要坚决推倒重来,并追究有关人员责任。6、实行样板引路:每个分项工程或分部工程要开始大面积操作前做出示范样板,包括样板墙,样板间,样板网,统一操作要求,明确质量目标。7、实行施工质量否决权,公司将积极鼓励支持质检人员严格执法,在施工现场树立质检人员的权威,对各分项、分部、单位工程和工程重

29、点部位,如果没有质检员的检查并签字,一律不准施工转入下道工序,施工任务书没有质检员签定质量等级,一律不准给操作人员结算工资款或资金。8、严格按技术操作规程施工:坚持“质量是干出来的,不是检验出来的”这一思想,将质量事故消灭在施工过程中。9、严把材料试验关,对进场水泥、砂、石等及时进行取样检验,不合格不准使用,及时了解检测结果,保证工程质量。10、加强对质量通病的控制,建筑工程通常是重视大体,忽略细部,对施工通病注意不够,必须结合工程特点,采取相应措施,杜绝和避免质量通病的发生。九、安全生产措施:(一)安全管理体系及安全目标为了更好的贯彻执行“安全第一、预防为主”的方针,依据安全标准规定,做好劳

30、动保护管理、安全技术管理,让安全管理工作更好的为生产一线服务。1、建立安全生产管理体系以项目经理为主,项目经理部成员为主要部分,建立安全管理体系,每个专业都有专职管理人员负责,每个月由项目经理进行一次考核,改进安全生产管理中存在的问题。总经理主管安全副经理公司安全生产科项目经理 资料员技术员施工队长安全员质检员水暖班班长砼工班班长装修班班长架子班班长木工班班长钢筋砼班长土建班班长电工班班长2、安全目标重伤及以上事故为零。轻伤事故不大于1人次。安全措施落实率100%。配套设施签定合格率100%。(二)安全生产保证措施安全生产保证措施1、认真贯彻国家安全法令,法规、规程和现场安全操作规程,建立项目

31、安全岗位责任制,明确安全职责,由项目经理全权负责,设专职安全一名,负责日常安全监督管理工作,严格监督,有权制止违章指挥、违章操作,对安全事故隐患和苗头的防范不放松。2、根据现场实际情况,对施工现场进行围护。3、施工所需设备必须做到安全可靠,通道口设安全栅栏,并随时关闭,通道口上按要求设防护棚。4、电气路线正规三相五线架设,采用标准箱柜。设置漏电保护装置,工房临电敷设正规,严禁乱拉乱接,操作必须由电工进行。5、机械设备保持清洁完好,持证上岗操作,专人负责,有漏电保护和接地保护和必须的防护罩,非机械手不准擅自操作。6、加强安全教育,增强自我安全意识,三不伤害(即不伤害自已、不伤害人、不被别人伤害)

32、,增强“三宝”作用,不戴安全帽不准进入现场,不带安全带不准高空作业。不挂安全网不准作业。7、加强安全管理,与劳务队签定安全责任书,划分安全责任区,明确责任,落实分部分项工程技术交底和措施,进行班前交底和每周安全大检查,建立安全隐患报告制度和排除隐患责任制。(三)安全生产检查措施1、每个专业每道工序施工前,施工班组对施工范围内的安全设施要做详细的检查,必要时请专职安全员协同检查,认为无误后,方可施工。2、由项目经理主持每月一次联检,邀请上级各有关部门,并组织项目部安全体系成员,对正在施工过程中的各个专业施工范围,以及办公、宿舍、库房等地的环境,安全生产、消防设施方面进行联检,及时发现问题,解决问

33、题。(四)其它安全要求及措施1、凡有人作业的部位,一切电器设备,线路必须有可靠的接地、接零设施,并且导线绝缘良好,要有专职电工操作维修,在潮湿的环境中工作,要使用安全电压。2、在施工现场安排保卫人员日夜值班及巡查,保卫施工现场、施工人员、机械设备、办公库房等。分项工程名称2009年5月2009年6月2009年7月2009年8月2009年9月10月10203010203010203010203010203030施工准备、测量放线基础开挖、基底回填基础模板、钢筋、砼、砌体工程基础防腐回填主体一层主体二层主体三层主体四层主体五层屋面工程抹灰工程楼地面工程门窗工程其余装饰工程水暖工程电照工程室外散水台

34、阶清扫、竣工验收北农二师二十一团2#廉租房工程施工现场平面布置图宿舍宿舍宿舍宿舍厨房警卫室办公室公园分箱模板堆放场地钢筋场地廉 租 房龙门架卷扬机水源分箱塔吊水箱水箱搅拌机搅拌机配电室小石子砂大石子材料堆放场地DS娱乐室医务室宿舍宿舍宿舍D宿舍宿舍S开来路大门DSSD0万U豆体验卡卡号:50D890668267e3349e33密码:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:500万U豆体验卡卡号:50Dbac63885c802fd52e密码:3d1c344384327

35、b85efff奖品名称:500万U豆体验卡卡号:50Dd97f0765bdf6998a3密码:48db1c14e42a2b321fac奖品名称:500万U豆体50D61215eb41ae3cc919密码:25bffae5346e7b7d2548奖品名称:100万U豆体验卡卡号:10D1cab621456ab278ab密码:709f65f32865af2559c2奖品名称:100万U豆体验卡卡号:10D8f1d6a4b953f3474e密码:6e2e4017cce30dc7e055奖品名称:100万U豆体验卡卡号:10Dd1fc6d6dd529b6892密码:a5dbdd8338f91d2c0701奖品名称:100万U豆体验卡卡号:10D08377b71d4374262b密码:1d7a7c21ebd99b798a54

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
