收藏 分销(赏)

A9、基坑支护专项施工方案交底(已完成).doc

上传人:可**** 文档编号:799452 上传时间:2024-03-21 格式:DOC 页数:8 大小:75.50KB
下载 相关 举报
A9、基坑支护专项施工方案交底(已完成).doc_第1页
第1页 / 共8页
A9、基坑支护专项施工方案交底(已完成).doc_第2页
第2页 / 共8页
A9、基坑支护专项施工方案交底(已完成).doc_第3页
第3页 / 共8页
A9、基坑支护专项施工方案交底(已完成).doc_第4页
第4页 / 共8页
A9、基坑支护专项施工方案交底(已完成).doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

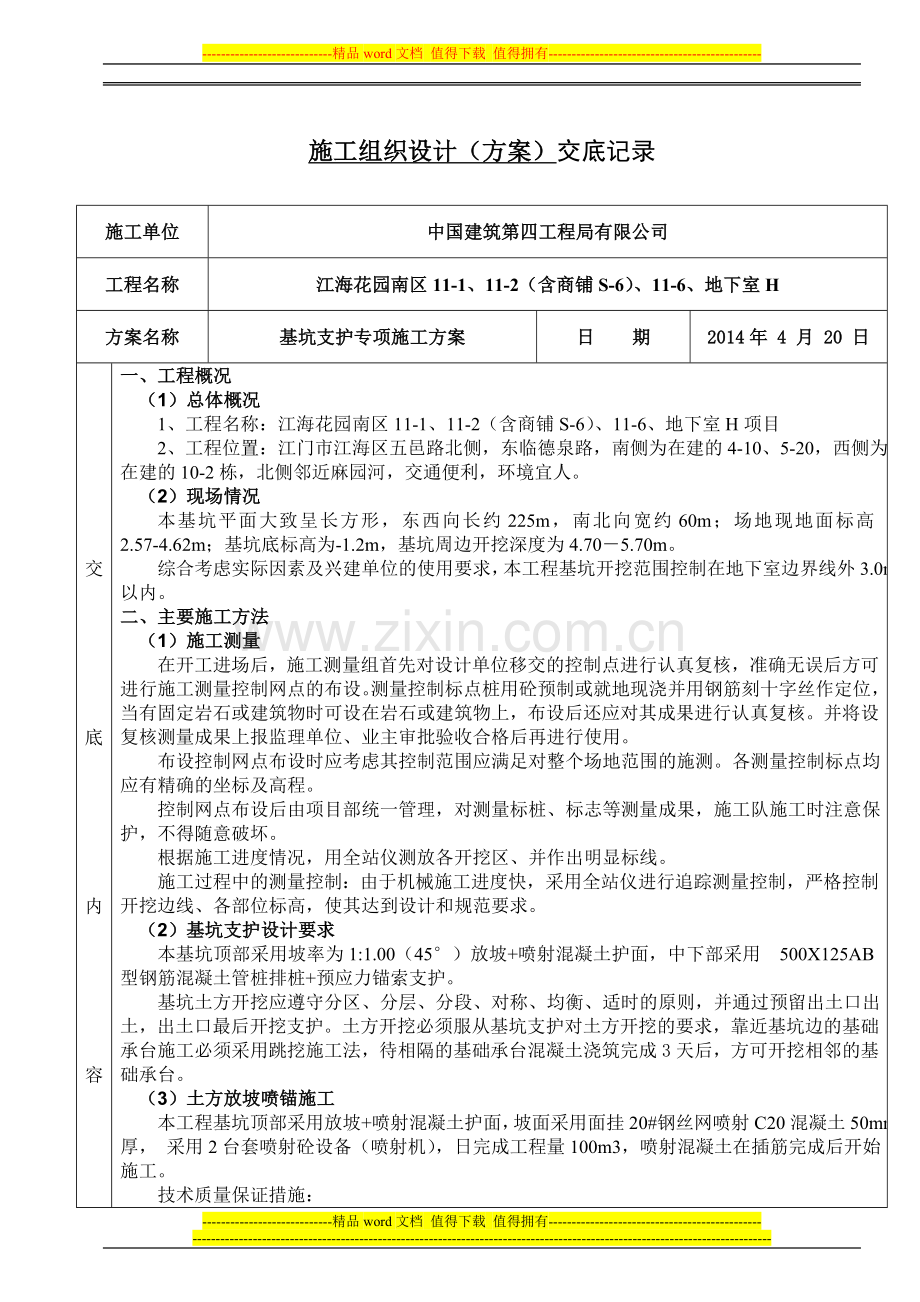

1、-精品word文档 值得下载 值得拥有-施工组织设计(方案)交底记录 施工单位中国建筑第四工程局有限公司工程名称江海花园南区11-1、11-2(含商铺S-6)、11-6、地下室H方案名称基坑支护专项施工方案日 期2014年 4 月 20 日交底内容交底内容交底内容交底内容交底内容交底内容交底内容一、工程概况(1)总体概况 1、工程名称:江海花园南区11-1、11-2(含商铺S-6)、11-6、地下室H项目 2、工程位置:江门市江海区五邑路北侧,东临德泉路,南侧为在建的4-10、5-20,西侧为在建的10-2栋,北侧邻近麻园河,交通便利,环境宜人。(2)现场情况 本基坑平面大致呈长方形,东西向长

2、约225m,南北向宽约60m;场地现地面标高2.57-4.62m;基坑底标高为-1.2m,基坑周边开挖深度为4.705.70m。 综合考虑实际因素及兴建单位的使用要求,本工程基坑开挖范围控制在地下室边界线外3.0m以内。二、主要施工方法 (1)施工测量在开工进场后,施工测量组首先对设计单位移交的控制点进行认真复核,准确无误后方可进行施工测量控制网点的布设。测量控制标点桩用砼预制或就地现浇并用钢筋刻十字丝作定位,当有固定岩石或建筑物时可设在岩石或建筑物上,布设后还应对其成果进行认真复核。并将设复核测量成果上报监理单位、业主审批验收合格后再进行使用。 布设控制网点布设时应考虑其控制范围应满足对整个

3、场地范围的施测。各测量控制标点均应有精确的坐标及高程。 控制网点布设后由项目部统一管理,对测量标桩、标志等测量成果,施工队施工时注意保护,不得随意破坏。 根据施工进度情况,用全站仪测放各开挖区、并作出明显标线。施工过程中的测量控制:由于机械施工进度快,采用全站仪进行追踪测量控制,严格控制开挖边线、各部位标高,使其达到设计和规范要求。(2) 基坑支护设计要求 本基坑顶部采用坡率为1:1.00(45)放坡+喷射混凝土护面,中下部采用500X125AB型钢筋混凝土管桩排桩+预应力锚索支护。 基坑土方开挖应遵守分区、分层、分段、对称、均衡、适时的原则,并通过预留出土口出土,出土口最后开挖支护。土方开挖

4、必须服从基坑支护对土方开挖的要求,靠近基坑边的基础承台施工必须采用跳挖施工法,待相隔的基础承台混凝土浇筑完成3天后,方可开挖相邻的基础承台。(3) 土方放坡喷锚施工 本工程基坑顶部采用放坡+喷射混凝土护面,坡面采用面挂20#钢丝网喷射C20混凝土50mm厚, 采用2台套喷射砼设备(喷射机),日完成工程量100m3,喷射混凝土在插筋完成后开始施工。 技术质量保证措施: 1)混合料应搅拌均匀,颜色一致,随拌随用,不掺速凝剂时,存放时间不超过20min; 2)喷射顶部混凝土时应注意操作安全,戴好安全帽、口罩、防护眼睛,必要时搭48.3钢架;喷射侧面时应自下而上进行,喷头运动一般按螺旋式轨迹一圈压半圈

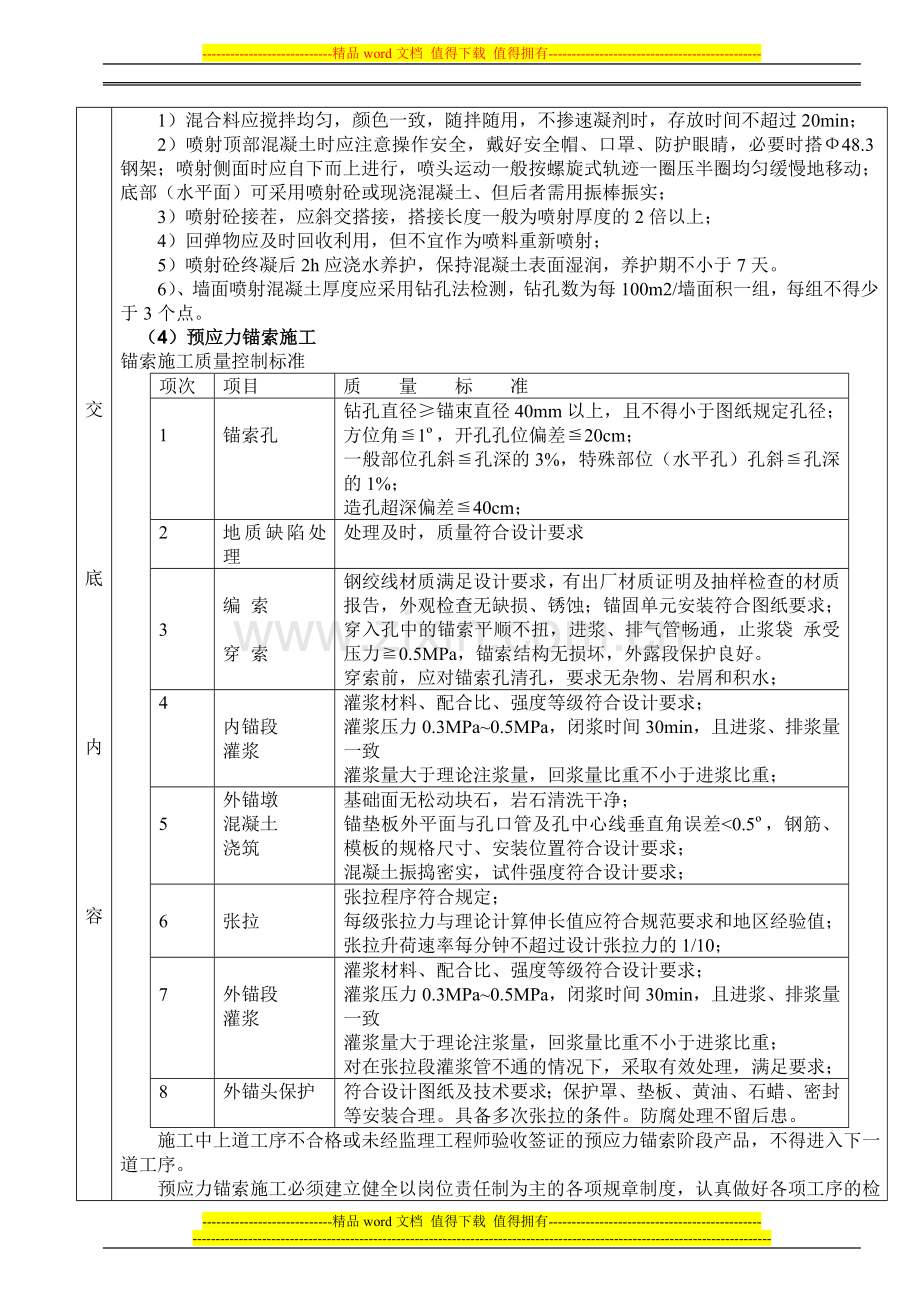

5、均匀缓慢地移动;底部(水平面)可采用喷射砼或现浇混凝土、但后者需用振棒振实; 3)喷射砼接茬,应斜交搭接,搭接长度一般为喷射厚度的2倍以上; 4)回弹物应及时回收利用,但不宜作为喷料重新喷射; 5)喷射砼终凝后2h应浇水养护,保持混凝土表面湿润,养护期不小于7天。6)、墙面喷射混凝土厚度应采用钻孔法检测,钻孔数为每100m2/墙面积一组,每组不得少于3个点。(4)预应力锚索施工锚索施工质量控制标准项次项目质 量 标 准1锚索孔钻孔直径锚束直径40mm以上,且不得小于图纸规定孔径;方位角1,开孔孔位偏差20cm;一般部位孔斜孔深的3%,特殊部位(水平孔)孔斜孔深的1%;造孔超深偏差40cm;2地

6、质缺陷处理处理及时,质量符合设计要求 3编 索穿 索 钢绞线材质满足设计要求,有出厂材质证明及抽样检查的材质报告,外观检查无缺损、锈蚀;锚固单元安装符合图纸要求;穿入孔中的锚索平顺不扭,进浆、排气管畅通,止浆袋 承受压力0.5MPa,锚索结构无损坏,外露段保护良好。穿索前,应对锚索孔清孔,要求无杂物、岩屑和积水;4内锚段灌浆灌浆材料、配合比、强度等级符合设计要求;灌浆压力0.3MPa0.5MPa,闭浆时间30min,且进浆、排浆量一致灌浆量大于理论注浆量,回浆量比重不小于进浆比重;5外锚墩混凝土浇筑基础面无松动块石,岩石清洗干净;锚垫板外平面与孔口管及孔中心线垂直角误差0.5,钢筋、模板的规格

7、尺寸、安装位置符合设计要求;混凝土振捣密实,试件强度符合设计要求;6张拉张拉程序符合规定;每级张拉力与理论计算伸长值应符合规范要求和地区经验值;张拉升荷速率每分钟不超过设计张拉力的1/10;7外锚段灌浆灌浆材料、配合比、强度等级符合设计要求;灌浆压力0.3MPa0.5MPa,闭浆时间30min,且进浆、排浆量一致灌浆量大于理论注浆量,回浆量比重不小于进浆比重;对在张拉段灌浆管不通的情况下,采取有效处理,满足要求;8外锚头保护符合设计图纸及技术要求;保护罩、垫板、黄油、石蜡、密封等安装合理。具备多次张拉的条件。防腐处理不留后患。 施工中上道工序不合格或未经监理工程师验收签证的预应力锚索阶段产品,

8、不得进入下一道工序。 预应力锚索施工必须建立健全以岗位责任制为主的各项规章制度,认真做好各项工序的检查与验收。 发生质量事故或问题,施工单位应及时提出事故报告和处理措施,经监理工程师批准后实施。 预应力锚固施工前,必须依据现场生产性试验成果,制定出各工序的安排操作规程。张拉操作人员未经考核合格不得上岗,严禁违章操作。(5) 预应力管桩支护桩施工 预应力管桩施工的质量保证措施: 1.打桩时出现下沉异常现象的判断和处理打桩过程中发生下沉量突然增大,原因是桩尖穿过硬土层进入软弱土层或桩已被打断。此时应该对照地质资料进行检查。若桩尖进入软土层,应继续施打;若桩身被打断,应会同有关单位研究补桩方案。 桩

9、到一定深度后打不下去,原因可能是桩尖碰到孤石或已打到硬土层,根据地质资料核对桩尖入士深度的地质情况,会同有关单位解决。施打过程中,若桩头已严重破损,不得再打,待采取措施后,方可继续施打。 2.打桩常见问题分析及处理 打桩施工中常会发生打坏、打歪、打不下去等问题。发生这些问题的原因是复杂的,有工艺操作上的原因,有桩的制作质量上的原因,也有土层变化复杂等原因。因此,在发生这些问题时,必须具体分析及处理,必要时与设计单位共同研究解决。 桩顶、桩身被打坏:这种现象一般是桩顶四周打坏或者顶面被打碎,甚至桩顶钢筋全部外露,桩身断折。发生这些问题的原因及处理方法如下: 桩顶不平、桩帽不正或不平使桩处于偏心受

10、冲击状态,局部应力增大,极易损坏。因此在制作时,桩顶面与桩轴线要严格保持垂直,施打前,桩帽要安放平整,衬垫材料要选择适当;打桩时要避免打歪后仍继续打,一经发现歪斜应及时纠正。 过打发生的原因是:桩尖通过硬层,最后贯入度定得过小,锤的落距过大。由于混凝土的抗冲击强度只有其抗压强度的50%,如果桩身混凝土反复受到过度的冲击,就容易破坏。遇到过打,要及时分析地质资料,判断土层情况,改善操作方法,采取有效措施解决。 桩身混凝土强度等级不高。有的是由于砂、石含泥量较大,有的是由于养护龄期不够,未达到要求的强度等级就进行施打,致使桩顶、桩身打坏。桩身一旦打坏,可加钢夹箍用螺栓拉紧焊牢补强。 打歪:桩顶不平

11、、桩身混凝土凸肚、桩尖偏心、接桩不正或土中有障碍物,或者打桩时操作不当(如初入土时桩身就歪斜而未纠正即施打等)均可导致桩打歪。为防止把桩打歪,可采取以下措施: 桩机导架必须校正两个方向的垂直度。 桩身垂直,桩尖必须对准桩位。 注意桩的制作质量和桩的验收检查工作。 设法排除地下障碍物。 3.打不下:如初入土12m就打不下,可能遇到旧的灰土或混凝土基础等障碍物,必要时应彻底清除或钻透后再打,或者将桩拔出,适当移位再打,如桩已入土很深,突然打不下去, 可能有以下情况: 桩顶、桩身已被打坏; 土层中夹有较厚的砂层或其它的硬土层,或遇钢碴、孤石等障碍。此时,应会同设计勘探部门共同研究解决。 打桩过程中,

12、因特殊原因不得已而中断,停歇时间过长,由于土的固结作用,致使桩身周围的土与桩牢固结合而难以继续将桩打入土中,因此,在打桩施工前,必须做好各方面准备工作以保证施打的连续进行。 一桩打下,邻桩上升(亦称浮桩):这种现象多发生在软土中。当桩沉入土中时,由于桩身周围的土体受到急剧的挤压和扰动,靠近地面的部分将在地表面隆起和水平位移。当桩布置较密,打桩顺序又欠合理时,土体隆起产生的磨擦力将使已打入的桩浮起,或将邻桩拉断,或引起周围土坡开裂、建筑物裂缝。浮桩将影响桩的承载力和沉降量,因此,当桩距小于4倍桩径时,应合理确定打桩顺序。(6) 基坑土方开挖 因开挖量较大,土层情况复杂,先施打工程管桩后开挖土方,

13、基坑开挖过程中,截桩同时进行,截桩后废桩头同土方一起运出。 基坑开挖深度大必须采用长臂挖掘机配合人工挖土,机械操作视觉盲区较多;施工面狭窄,势必造成人工及机械施工效率大大降低,给土方开挖造成非常大的难度,根据本工程特点,基坑开挖采取由中间向两边开挖的顺序分层分段开挖。(7) 土方回填 待砼强度达到设计强度的75%,经检验符合要求并经监理工程师批准,方可进行回填作业,回填土严格按技术规范的规定进行。 填料选用现场的天然土夹石,回填采用人工夯填,分层厚度20cm,密实度95%。基坑回填土的主要目的是保证在上部结构施工时提供一个平整稳定的施工平台,承台、剪力墙施工过程中不致因地基变形、失稳而影响下一

14、步的施工。(8) 基坑及地面将排水 因基坑开挖深度较深,为避免地下水对土体产生影响,及时排除基坑内积水,根据场地地下水埋藏条件、基坑开挖深度及本工程实际情况,在基坑底设置一道300370mm的排水沟排泄基坑内积水,主要在坑内周围每30-50m设置一个集水井,集水井尺寸为1000mm6001200mm。土方开挖过程中的抽水,主要采用机械挖临时集水井的方法进行降水,将地下渗透水汇流在基坑的临时集水井内,再采用污水泵抽至坑外排除,最后经过三级沉淀池后排入市政管道。 在土方施工工程中,天然排水不可避免,有效防止地面水的流入和渗透是一项重要的安全防护措施。基坑土方开挖前在上口沿周围设置闭合的截水沟,截水

15、沟用120mm砖砌筑,内抹20mm厚1:2水泥砂浆,C15素混凝土底100mm厚,净截面3003700mm;每隔30m距离设置10006001200mm集水井,用120mm砖砌筑1000mm高,内抹20mm厚1:2水泥砂浆,C15素混凝土底100mm厚,阻挡地面积水流入基坑;用水泵抽水排放到基坑外排水沟。(9) 基坑监测根据基坑支护要求及JGJ 120-2012建筑基坑支护技术规程的规定,本基坑两边有建筑物及结构物,支护结构破坏、土体失稳或过大变形对基坑周边坏境及地下结构施工影响一般,故安全等级为三级。 三、施工应急预案除基坑坍塌外,其余为常规的伤害事故,本方案主要针对深基坑变形、板桩变形、倾

16、覆等深基坑特有的紧急情况编制预案。 公司及工地建立安全值班制度,设值班电话并保证24小时轮流值班。 如发现生产安全事故立即上报,具体上报程序如下:现场第一发现人现场值班人员现场应急救援小组组长公司值班人员公司生产安全事故应急救援小组向上级部门报告。 生产安全事故发生后,应急救援组织立即启动如下应急救援程序: 现场发现人:向现场值班人员报告 现场值班人员:控制事态保护现场组织抢救,疏导人员。 现场应急救援小组组长:组织组员进行现场急救,组织车辆保证道路畅通,送往最近医院。 公司值班人员 :了解事故及伤亡人员情况。 公司生产安全应急救援小组:了解事故及伤亡人员各简况及采取的措施,成立生产安全事故临

17、时指挥小组,进行善后处理事故调查,预防事故发生措施的落实。并上报上级部门。四、 工程质量保证措施4.1质量目标 工程施工质量符合施工质量验收规范及质量检验评定标准等有关规定、规程和工艺标准的要求,满足合同对工程的质量要求。 1、保证分部分项工程竣工验收一次验收合格; 2、杜绝质量事故及防止质量通病;3、对于本工程,我公司决心以一流的服务质量满足业主的要求,做到质量异议处置率为100%,用户满意率100%。4.2质量管理保证体系 根据设计图纸的要求,施工规范的规定,结合企业技术质量管理体系的规定,“精心组织、精心施工”,以人的工作质量保证工程的工序质量,以工序质量确保工程质量。根据工程特点及质量

18、目标建立完善的质量保证体系,强化质量管理。建立一个以科学管理为基础,以个人的管理为根本, 以提高工程实物质量为中心,以目标管理为导向,以提高企业全员素质和用户满意为目的的质量管理新机制。 1、班组认真按图纸,按规程操作,建立自检、互检质量保证体系。 2、施工班组长协助施工员按设计图纸及操作规程进行操作验收并提出口头整改意见。 3、施工员应根据各分部分项的设计图及操作规程进行技术质量验收,当技术质量不符合要求时,提出口头或书面整改通知单,限令在期限内完成整改内容。 4、技术、质量工程师应根据设计图纸及质量评定标准,进行跟踪管理,对各道工序严格把关、评定,提出书面意见,处理一般技术、质量问题,重大

19、技术质量问题向技术质量负责人汇报,并提出整改意见。5、技术、质量负责人应对工程技术、质量进行抽查,并责令在限期内整改,处理存在的技术、质量问题,组织技术质量人员进行复查。4.3质量保证措施 1、严格遵守和执行有关的施工质量规范。 2、根据我公司环境、质量和职业健康安全管理手册,建立质量保证体系,提高全员质量意识,确保质量管理惯彻整个施工过程。坚持质量自检、互检、交接检“三检”制。 3、实行质量管理项目部负责制,配置专职质检员,具体负责质量管理工作。严格按项目部管理体系进行施工管理。 4、各种原材料、半成品严格按质量要求进行采购。 5、桩的垂直度控制在1%以内; 6、桩底高程误差控制在10cm左

20、右; 7、沉桩要连续,不允许出现不连锁现象;8、桩的平面位移控制在15cm以内;五、确保安全、文明生产的技术组织措施针对土方开挖施工,土方工程的安全,要确保工程安全,必须遵循规定的安全保证措施。 在施工期间应防止水土流失,做好废方的处理。对于施工废水、生活污水的排除,散装散卸材料的运输,均应采取适当措施以避免对周围环境造成不利影响,也不能影响农田水利设施和地下排水系统。作到统筹规划,合理布置,综合治理,化害为利。 坚决贯彻“预防为主,安全第一”的方针,严格执行国家有关安全生产和劳动保护的法规的有关规定,结合项目的实际情况,制定具体措施如下:(1)建立完善的安全管理架;在施工前对所有入场的相关施

21、工人员进行安全交底,进行有关安全意识和安全教育制度的教育,并办理安全教育签证手续。对后期入场的施工员亦要补充此项工作。班前的安全活动由安全员按照公司的相关规定实施;(2)基坑挖后,如遇大雨,应派专人值班,对基坑边坡的稳定进行监护。(3)雨季及时配好雨具,确保正常工作,同时提前检查好抽水设备的情况,如遇故障及修理以备施工之用。(4)注意做好临边的监护并设立警告标志,必须有足够照明,并随检查线路安全情况,避免露电伤人。基坑周边设置48.33.6mm钢管防护栏杆,栏杆高度1.2m,共两道水平杆和一道扫地杆,立杆埋深至少0.7m,间距不大于1.8m,面刷红白相间安全警示漆,栏杆外用密目安全网进行全封闭

22、,基坑附近挂警示牌、责任牌,夜间设红灯示警。防护栏杆每隔3.6米设置一道斜支撑,基坑支护1米范围内不得堆放材料,基坑周围设置排水沟。(5)机电设备必须由持证上岗者专人操作,并按规定作好维修保养。土方开挖时,应观察周围建筑物及道路有否变形、开裂等现象发生。如发现可疑问题,应及时向有关单位报告处理。(6)严禁违章指挥和违章操作;(7)施工现场用的电缆、电线通过走道时,一定要加保护设施,以免车辆滚压造成电线破裂,发生触电事故;(8)机械、电动设备要设专人管理及操作。施工机械及特殊操作人员管理。(9)项目经理部负责对现场使用的机械设备(包括自有及租赁设备)实行安装、使用全过程管理、控制,建立机械安全资

23、料,由负责机械管理的责任师归口建档;(10)施工过程中严格执行国家颁布的有关机械设备安全生产操作规程及有关规定,严禁违章指挥,违章操作;(11)各种专用机械设备在施工过程中,严格按照机械设备维修规程做好日常维护和保养工作,并作详实记录,确保设备无病态运转;(12)驾驶室内保持整洁,严禁存放易燃易爆物品,严禁酒后操作机械 ,严禁机械带病运转或超负荷运转;(13)压路机行使时,前后、左右均不得站人;自卸汽车翻斗严禁站人,挖掘机、推土机行驶时,严禁有人站在履带、刀架、料斗中;机械转弯、倒车时作好瞭望,速度减慢。(15)施工现场必须保证三级供电,二级漏电保护。形成完整的保护系统。(16)电缆线沿地面敷

24、设时,不得采用老化脱皮的电缆线,中间接头应牢固可靠保持绝缘强度;过路处要穿管保护,电源端必须设漏电保护装置。移动的电气设备的供电线,使用橡胶套电缆。进出建筑物沿地面水平敷设线段必须用盖板覆盖保护。六、工期保证措施 1、组建精干高效的领导班子,并抽调、选择具有丰富施工经验的施工队和机械化施工队伍。 2、实施项目法管理:成立项目经理部,实行项目经理领导下的分工负责制,做到分工明确,层层负责,落实到班组,责任到个人。 3、项目经理全权负责,由项目经理组织领导部署施工任务,统一思想,统一指挥,协调和解决各施工班组之间的问题。整个施工过程,严格按优化的本工程的施工组织设计及进度计划实施,完成全部工程施工

25、任务。 4、运用科学的方法,进场开始即精心编制实施性施工组织设计,实行立体交叉,平行流水作业。确定最佳的施工方案并予以实施,及时调整各项工程的计划进度及劳力、机械、材料,确保工程按时完工。应用工程项目计划管理系统动态控制工程进度,以较省的费用合理安排时间、人力、物力资源,保证按时或提前完工,从而取得最佳的经济和社会效益。 5、施工中本承包人将坚持突出重点、主攻难点、抓住质量、确保安全、促进进度的原则方法。坚持领导干部到施工现场,跟班作业制度,发现问题及时处理,协调各工序间的矛盾,保质、保量、按工期完成任务。 6、施工队伍进场后,及早准备,抓住时机,掀起施工高潮,并积极开展劳动竞赛利用各种形式动

26、员,激励全体施工员工以最佳的效率进行工作。为建该项目工程尽职尽责,履行好合同规定的一切义务。 7、严格按总体施工计划的要求配置人员、材料和机械设备的数量和种类。确保进场时间,以达到各种资源的最佳配置和合理利用。做好驾驶机械设备的维修保养,提高其完好率和利用率,充分发挥机械设备的最大效能。并按合同规定做好各种报批手续,以确保各工序、各项目的正常开工和顺利实施。 根据招标文件有关要求,结合本工程特点,充分发挥我司专业机械化施工的优势,科学管理、精心组织,抓住关键工程,尽最大努力提前工期。七、雨季台风施工技术措施及预防、应急措施 1、施工时注意天气变化,雨天要暂停施工作业,以免出现安全事故。 2、在

27、基坑布置4个水位观测点,并设置水位警戒线,由现场技术员全天24小时进行观测。 3、雨天施工,应做防淋、防滑、防淹、防雷等物质准备工作,以及必须的雨具供应。 4、雨天施工中,在不影响工程顺利的前提下,对不适于雨天施工的项目有意的提前或延后安排施工。 5、对无法调整而必须连续进行的施工工序,应做好防滑、防淋等雨季施工措施。 6、雨天施工安全管理措施A、 加强雨施期间的安全值班制度,雨施前对现场职工进行雨施安全教育,克服麻痹思想。发现险情及时报告,组织好抢险工作。B、加强雨施期间的现场安全施工检查力度,组织暂电工经常对现场内的各种配电箱、施工机械、电焊机等进行检查、维修。将施工隐患提前控制住。C、有

28、现场安全员负责检查落实现场安全防护设施和机械防雨措施即防雷接地设施的认真贯彻实施情况,并做好检查记录。发现问题及时上报解决。D、风雨后组织有关人员对支护结构等进行检查和维护,及时将发现的安全隐患排除掉。E、各种动力、照明线路附近禁止对方易燃物品,室内照明及现场移动式照明设施有可靠防潮措施,配电箱、电闸箱有防雨措施,非电工不得使用电气设备及私改线路。F、要求施工班组加强执行对施工人员的班前讲话制度,明确强调雨期施工的安全施工注意事项,提高施工人员的自我安全防范意识。G、加强检查现场堆料场的防雨、防雷击、排水措施的执行落实情况。将现场制定的预防措施及交底要求,向下认真进行传达、落实,做到管理跟踪到位。 江门市地处亚热带,属海洋性季风气候,全年大部分时间光照充足,雨量大,雨季长,台风和强热带风暴频繁,每年四至九月为雨季,夏秋季台风袭击。为确保工程质量和正常的施工秩序,将不利影响和损失将至最小,施工现场项目负责人和管理人员在汛期要密切注意气象预报;通过收音机、电视、报纸媒体、电话查询气象台(121)或其它方法密切关注天气变化的信息。并及时将气象信息传达到各施工班组。并向施工人员布置防范自然灾害的相关知识及要求。交底人被交底人-精品word文档 值得下载 值得拥有-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
