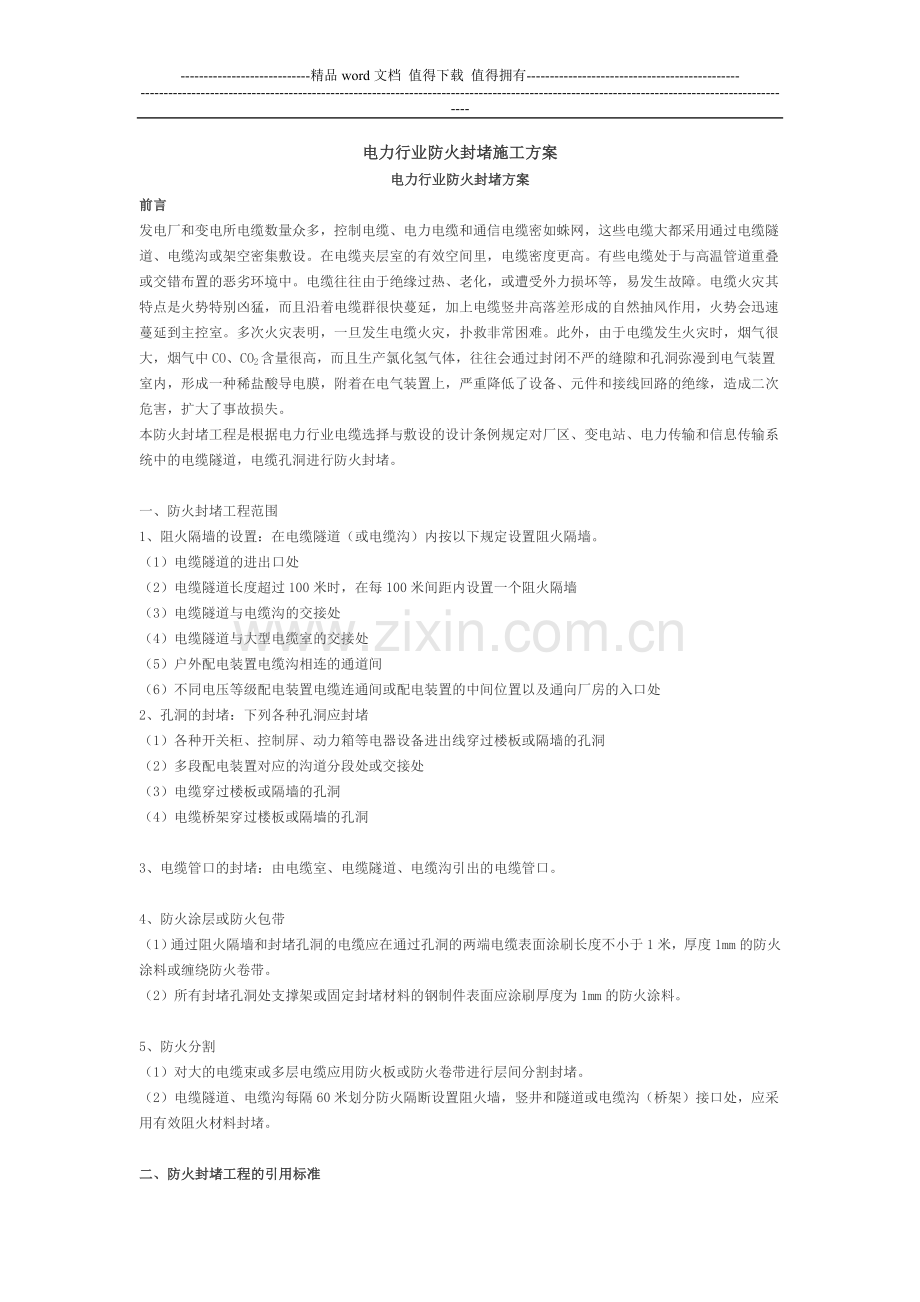

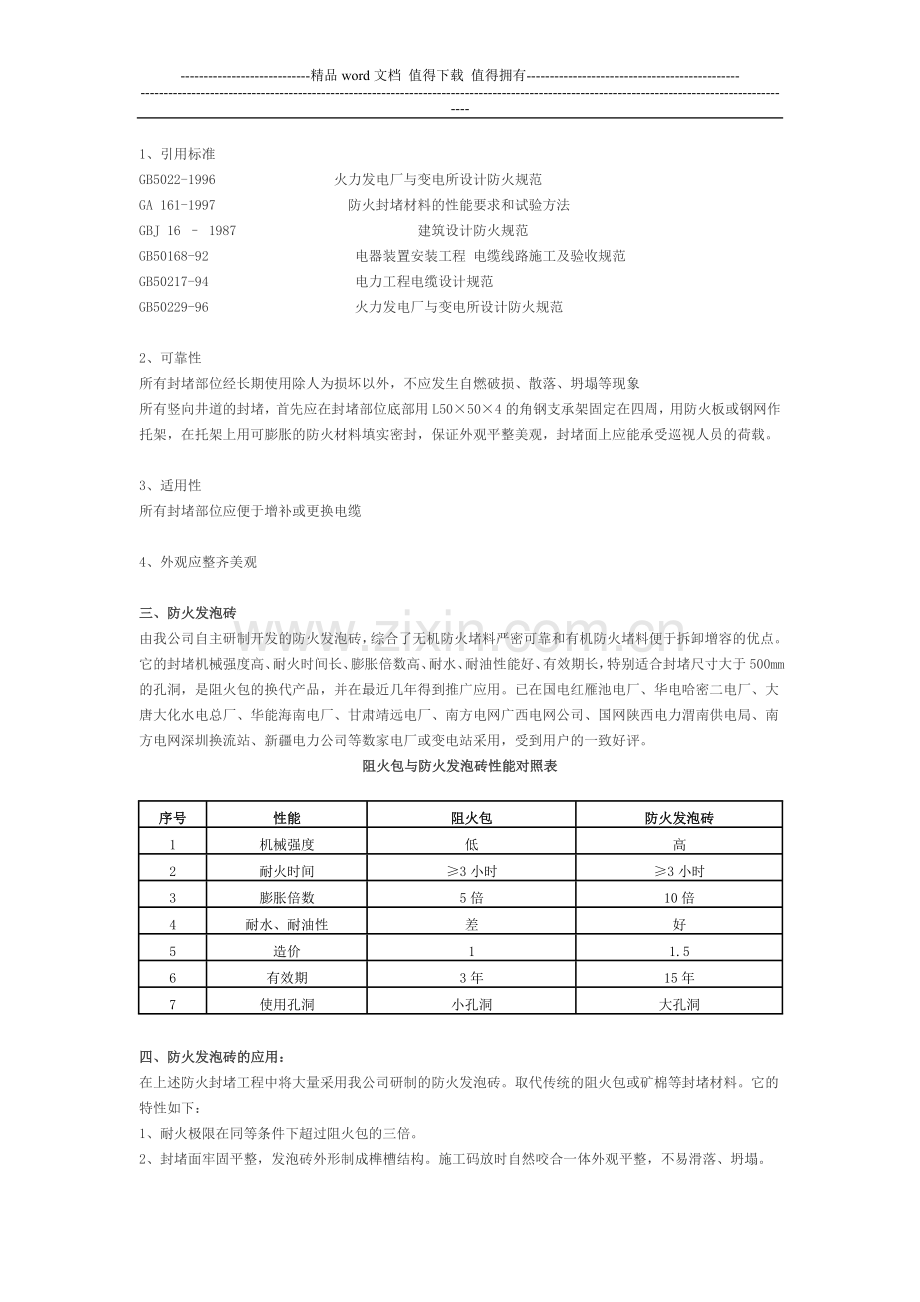

----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- ---------------------------------------------------------------------------------------------------------------------------------------------- 电力行业防火封堵施工方案 电力行业防火封堵方案 前言 发电厂和变电所电缆数量众多,控制电缆、电力电缆和通信电缆密如蛛网,这些电缆大都采用通过电缆隧道、电缆沟或架空密集敷设。在电缆夹层室的有效空间里,电缆密度更高。有些电缆处于与高温管道重叠或交错布置的恶劣环境中。电缆往往由于绝缘过热、老化,或遭受外力损坏等,易发生故障。电缆火灾其特点是火势特别凶猛,而且沿着电缆群很快蔓延,加上电缆竖井高落差形成的自然抽风作用,火势会迅速蔓延到主控室。多次火灾表明,一旦发生电缆火灾,扑救非常困难。此外,由于电缆发生火灾时,烟气很大,烟气中CO、CO2含量很高,而且生产氯化氢气体,往往会通过封闭不严的缝隙和孔洞弥漫到电气装置室内,形成一种稀盐酸导电膜,附着在电气装置上,严重降低了设备、元件和接线回路的绝缘,造成二次危害,扩大了事故损失。 本防火封堵工程是根据电力行业电缆选择与敷设的设计条例规定对厂区、变电站、电力传输和信息传输系统中的电缆隧道,电缆孔洞进行防火封堵。   一、防火封堵工程范围 1、阻火隔墙的设置:在电缆隧道(或电缆沟)内按以下规定设置阻火隔墙。 (1)电缆隧道的进出口处 (2)电缆隧道长度超过100米时,在每100米间距内设置一个阻火隔墙 (3)电缆隧道与电缆沟的交接处 (4)电缆隧道与大型电缆室的交接处 (5)户外配电装置电缆沟相连的通道间 (6)不同电压等级配电装置电缆连通间或配电装置的中间位置以及通向厂房的入口处 2、孔洞的封堵:下列各种孔洞应封堵 (1)各种开关柜、控制屏、动力箱等电器设备进出线穿过楼板或隔墙的孔洞 (2)多段配电装置对应的沟道分段处或交接处 (3)电缆穿过楼板或隔墙的孔洞 (4)电缆桥架穿过楼板或隔墙的孔洞   3、电缆管口的封堵:由电缆室、电缆隧道、电缆沟引出的电缆管口。   4、防火涂层或防火包带 (1)通过阻火隔墙和封堵孔洞的电缆应在通过孔洞的两端电缆表面涂刷长度不小于1米,厚度1mm的防火涂料或缠绕防火卷带。 (2)所有封堵孔洞处支撑架或固定封堵材料的钢制件表面应涂刷厚度为1mm的防火涂料。   5、防火分割 (1)对大的电缆束或多层电缆应用防火板或防火卷带进行层间分割封堵。 (2)电缆隧道、电缆沟每隔60米划分防火隔断设置阻火墙,竖井和隧道或电缆沟(桥架)接口处,应采用有效阻火材料封堵。   二、防火封堵工程的引用标准 1、引用标准 GB5022-1996         火力发电厂与变电所设计防火规范 GA 161-1997          防火封堵材料的性能要求和试验方法 GBJ 16 – 1987              建筑设计防火规范 GB50168-92           电器装置安装工程 电缆线路施工及验收规范 GB50217-94           电力工程电缆设计规范 GB50229-96           火力发电厂与变电所设计防火规范   2、可靠性 所有封堵部位经长期使用除人为损坏以外,不应发生自燃破损、散落、坍塌等现象 所有竖向井道的封堵,首先应在封堵部位底部用L50×50×4的角钢支承架固定在四周,用防火板或钢网作托架,在托架上用可膨胀的防火材料填实密封,保证外观平整美观,封堵面上应能承受巡视人员的荷载。   3、适用性 所有封堵部位应便于增补或更换电缆   4、外观应整齐美观   三、防火发泡砖 由我公司自主研制开发的防火发泡砖,综合了无机防火堵料严密可靠和有机防火堵料便于拆卸增容的优点。它的封堵机械强度高、耐火时间长、膨胀倍数高、耐水、耐油性能好、有效期长,特别适合封堵尺寸大于500mm的孔洞,是阻火包的换代产品,并在最近几年得到推广应用。已在国电红雁池电厂、华电哈密二电厂、大唐大化水电总厂、华能海南电厂、甘肃靖远电厂、南方电网广西电网公司、国网陕西电力渭南供电局、南方电网深圳换流站、新疆电力公司等数家电厂或变电站采用,受到用户的一致好评。 阻火包与防火发泡砖性能对照表   序号 性能 阻火包 防火发泡砖 1 机械强度 低 高 2 耐火时间 ≥3小时 ≥3小时 3 膨胀倍数 5倍 10倍 4 耐水、耐油性 差 好 5 造价 1 1.5 6 有效期 3年 15年 7 使用孔洞 小孔洞 大孔洞   四、防火发泡砖的应用: 在上述防火封堵工程中将大量采用我公司研制的防火发泡砖。取代传统的阻火包或矿棉等封堵材料。它的特性如下: 1、耐火极限在同等条件下超过阻火包的三倍。 2、封堵面牢固平整,发泡砖外形制成榫槽结构。施工码放时自然咬合一体外观平整,不易滑落、坍塌。 3、可加工性:发泡砖可根据被封堵的外形进行现场加工或批量制造异型发泡砖使封堵更为密实可靠。 4、使用寿命长:由于发泡砖自身耐潮、耐腐蚀、防鼠害,牢固可靠,可长期使用。 5、热导率低,耐火性能为180min 6、气密性能为3.2m3/(m2.n)遇火膨胀5倍以上 7、使用有效期15年,无毒、无污染的无机、有机膨胀复合材料 8、外形便于沟、孔、洞的砌放,平整美观 9、有安装固定架(竖井),可重复拆装,有承重能力   五、施工过程 首先,封堵材料运送到工地后,应按照乙方提供的检验报告对产品进行验收:检查是否有合格证,检查生产厂家是否与检验报告一致。 其次,检查施工准备工作,包括施工人员的培训、辅助材料和施工工具的准备。 第三,施工正式开始前,选择几个有代表性的孔洞做样板,先行验收,合格后按照此标准展开。 根据电力系统电线、电缆多,环境要求高的特点,要求施工中要特别强调对光缆的保护,最大限度减少施工噪音和粉尘扩散。   六、施工方案 工程方案能满足180分钟以上耐火极限,使电厂、变电所消防要求标准,达到一级防火标准。工程使用的主要封堵材料为本公司最新研制成功的防火发泡砖。下面分别加以说明。   竖井封堵 对于立式竖井,用40×40×3mm角钢做钢架,要求钢架的间隔在40cm以内,并刷涂钢结构防火涂料。   钢架上平铺一层7mm厚防火板,在防火板上堆砌防火发泡砖,厚度为24cm。防火发泡砖与电缆的间隙用软堵料填充。 考虑到增容和拆改的方便,在竖井封堵的防火发泡砖正面或侧面用电钻打相应的电缆孔径,用软堵料密封即可。   配电柜封堵 在各类盘、柜底部与电缆沟之间,用防火发泡砖作隔离墙或隔离面封堵,盘、柜底面空间有限,也得平铺120mm封堵,并用软堵料密封。 孔(洞)封堵 孔(洞)用防火发泡砖按墙面砌成,发泡砖间、发泡砖与墙面间用软堵料密封。 电缆沟封堵 电缆沟用防火发泡砖按24cm厚砌阻火墙,发泡砖间、发泡砖与墙面间用软堵料密封。   七、工程施工保障措施 项目负责人——项目技术人员——项目施工人员   八、防火封堵工程范围: 1、阻火隔墙的设置:在电缆隧道(或电缆沟)内按以下规定设置阻火隔墙。 2、电缆隧道的进出口处。 3、电缆隧道长度超过100米时,在每30米间距内设置一个阻火隔墙。 4、电缆隧道与大型电缆室的交接处。 5、电缆隧道与电缆沟的交接处。 6、户外配电装置电缆沟相连的通道间。 7、不同电压等级配电装置电缆连通间或配电装置的中间位置及通向厂房的入口处。 8、孔洞的封堵:下列各种孔洞应封堵。 9、各种开关柜、控制屏、动力箱等电器设备进出线穿过楼板或隔墙的孔洞。 10、电缆穿过楼板或隔墙的孔洞。 11、电缆桥架穿过楼板或隔墙的孔洞。 12、电缆管口的封堵:由电缆室、电缆隧道、电缆沟引出的电缆管口。 13、防火涂层或防火包带。 14、通过阻火隔墙和封堵孔洞的电缆应在通过孔洞的两端电缆表面涂刷长度不小于1米,厚度1mm的防火涂料或缠绕防火卷带。 15、所有封堵孔洞处支承架或固定封堵材料的钢制件表面应涂刷厚度1mm的防火涂料。 16、防火分隔:对大的电缆束或多层电缆应用防火板或防火卷带进行层间分隔。   九、施工质量保证措施 1、施工前公司派技术人员结合业主提供的技术资料到现场进行勘测,并制定施工方案。 2、施工前对操作工人进行技术和安全培训。 3、严格按照施工方案进行施工。 4、公司派技术人员到施工现场监督指导。   十、工程施工安全保障措施 1、组织施工人员进行施工培训,按施工工艺规程和安全操作规程进行施工。 2、施工人员进入现场必须戴安全帽、穿工作服。 3、按照甲方的要求接电、用电。 4、施工现场严禁吸烟。 5、严禁施工人员蹬踏电缆桥架。 6、严禁施工人员进入与施工无关的区域。 7、及时清理施工现场,保持现场环境卫生。   十一、施工方出具验收文件,主要包括: a.开工申请报告 b.施工技术方案 c.工程统计表 d.企业资质 e.产品合格证   十二、验收标准 1、耐火极限 必须满足180min以上的耐火极限。 2、外观 保证封堵部位外观平整美观。 3、可靠性 要求封严、封实,封堵部位不透光、不漏风。 4、强度 对于竖井封堵面上应能满足一个巡视人员的荷载,大的穿墙孔洞不应发生自然破损、散落、坍塌等现象。   十三、售后服务 由于电力系统增容、拆改频繁,售后服务显得尤为重要。尽管有的甲方要求各部门在拆改后复原,但是非专业人员完全复原有相当难度,时间一长可能面目全非,这样我们要求售后服务队伍随叫随到。对于西安瑞田公司,除了本部外,还有各地办事处,我们会在24小时内赶到现场,解决用户的后顾之忧。
