收藏 分销(赏)

土建质量奖罚制度.doc

上传人:可**** 文档编号:790827 上传时间:2024-03-19 格式:DOC 页数:7 大小:64KB
下载 相关 举报
土建质量奖罚制度.doc_第1页
第1页 / 共7页
土建质量奖罚制度.doc_第2页
第2页 / 共7页
土建质量奖罚制度.doc_第3页
第3页 / 共7页
土建质量奖罚制度.doc_第4页
第4页 / 共7页
土建质量奖罚制度.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

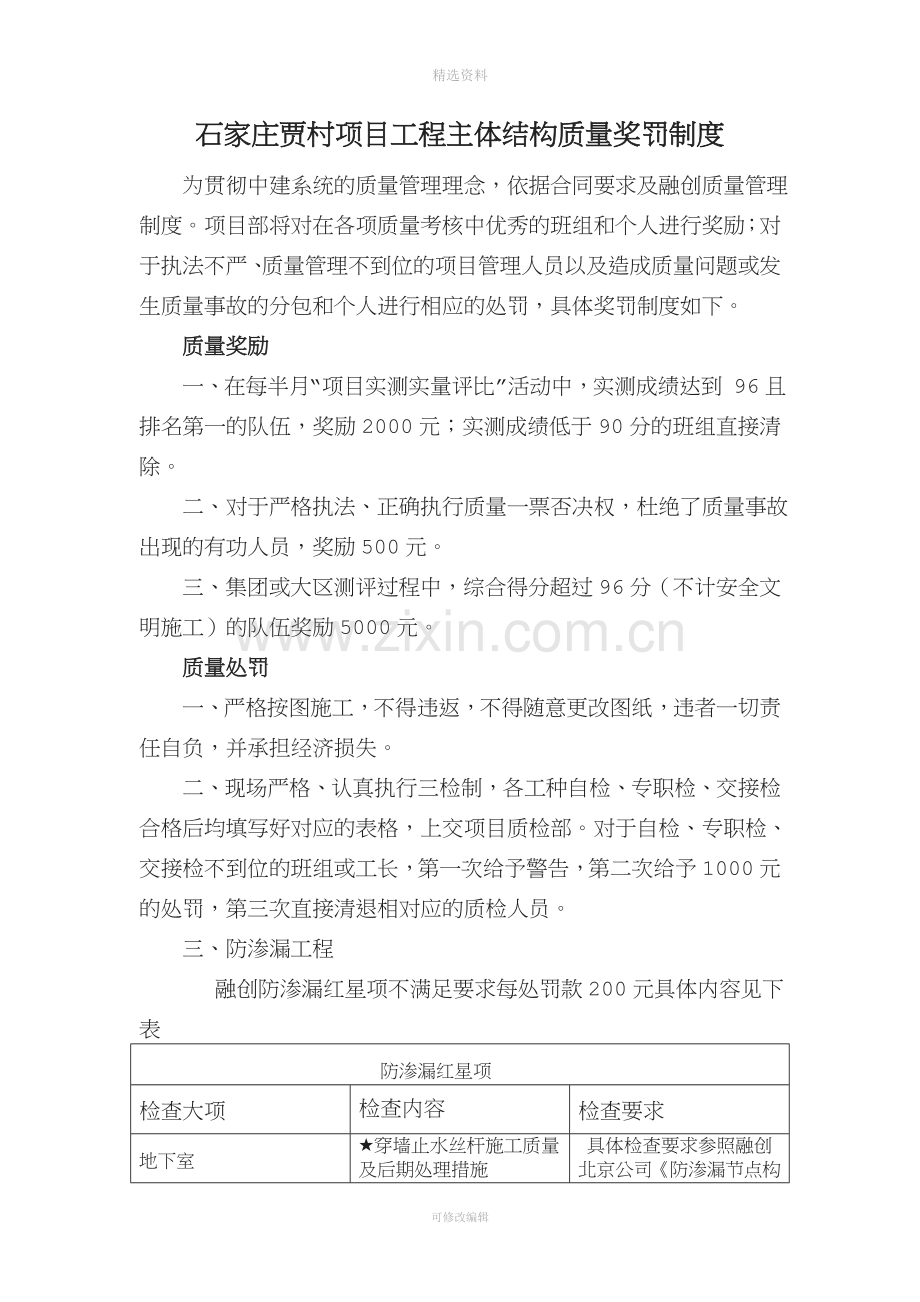

1、精选资料石家庄贾村项目工程主体结构质量奖罚制度 为贯彻中建系统的质量管理理念,依据合同要求及融创质量管理制度。项目部将对在各项质量考核中优秀的班组和个人进行奖励;对于执法不严、质量管理不到位的项目管理人员以及造成质量问题或发生质量事故的分包和个人进行相应的处罚,具体奖罚制度如下。质量奖励一、 在每半月“项目实测实量评比”活动中,实测成绩达到 96且排名第一的队伍,奖励2000元;实测成绩低于90分的班组直接清除。 二、对于严格执法、正确执行质量一票否决权,杜绝了质量事故出现的有功人员,奖励500元。三、集团或大区测评过程中,综合得分超过96分(不计安全文明施工)的队伍奖励5000元。质量处罚一

2、、严格按图施工,不得违返,不得随意更改图纸,违者一切责任自负,并承担经济损失。二、现场严格、认真执行三检制,各工种自检、专职检、交接检合格后均填写好对应的表格,上交项目质检部。对于自检、专职检、交接检不到位的班组或工长,第一次给予警告,第二次给予1000元的处罚,第三次直接清退相对应的质检人员。三、防渗漏工程 融创防渗漏红星项不满足要求每处罚款200元具体内容见下表 防渗漏红星项检查大项检查内容检查要求地下室穿墙止水丝杆施工质量及后期处理措施具体检查要求参照融创北京公司防渗漏节点构造标准及施工要求防水基层施工质量防水材料厚度防水层空鼓、开裂、脱落基坑回填质量及成品保护地下室外墙、顶板、底板渗漏

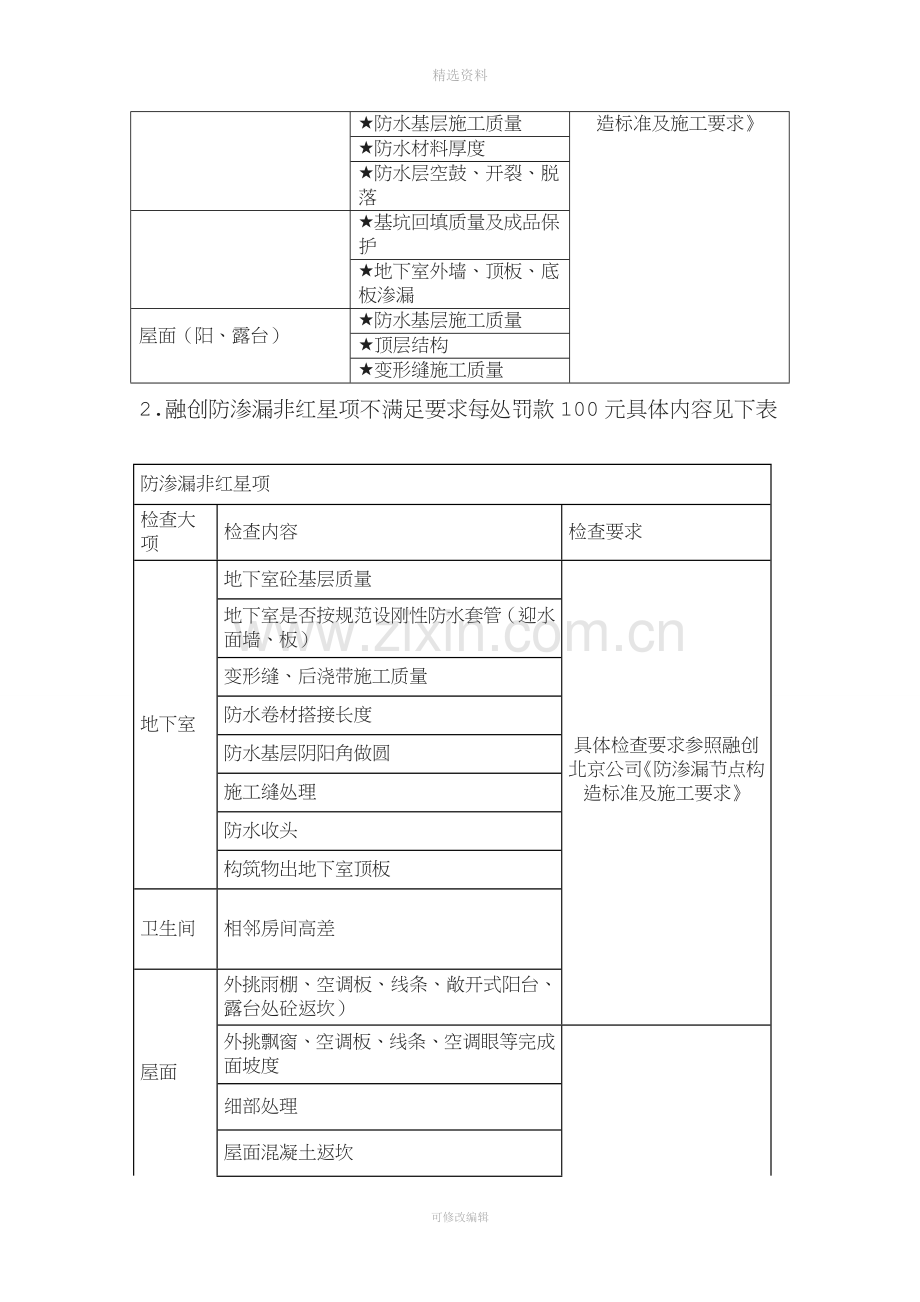

3、屋面(阳、露台)防水基层施工质量顶层结构变形缝施工质量2. 融创防渗漏非红星项不满足要求每处罚款100元具体内容见下表防渗漏非红星项检查大项检查内容检查要求地下室地下室砼基层质量具体检查要求参照融创北京公司防渗漏节点构造标准及施工要求地下室是否按规范设刚性防水套管(迎水面墙、板)变形缝、后浇带施工质量防水卷材搭接长度防水基层阴阳角做圆施工缝处理防水收头构筑物出地下室顶板卫生间相邻房间高差屋面外挑雨棚、空调板、线条、敞开式阳台、露台处砼返坎)外挑飘窗、空调板、线条、空调眼等完成面坡度细部处理屋面混凝土返坎出屋面管道根部吊模质量其他天沟、雨水口周边坡度泛水高度内不能采用带PVC套管的穿墙螺杆防水成

4、品保护四、对融创工程制度了解不清楚的劳务管理人员,第一次予以警告、第二次罚款100元、累计超过三次的责令退出现场,分包单位必须另行安排人员,并满足项目要求。五、分包队质量检查员必须积极组织验收工作,配合项目工程质量的验收,一次报验不合格,对报验人员处以50元罚款,且第二次报验由劳务项目经理报验,累计超过三次报验不合格的质量检查员责令退出现场,分包单位必须另行安排质检人员,并满足项目要求。六、不履行质量检查验收程序,擅自进行下一道工序施工的,对分包队处以1000元罚款。七、任何质量问题的修复、纠偏等工作都必须由项目总工批准,否则主要负责人处以1000元次罚款,并对有关人员处以100元次罚款。 八

5、、项目在日常检查中发生不合格项,经质量部门提醒仍无整改措施的,视情节轻重对有关责任人处以100元罚款;出现质量问题,未进行改进和提高并重复出现的,对有关责任人处以300元罚款。九、对于项目质检部下发的质量整改通知单没有及时安排人员在规定的时间内进行整改、落实、反馈的,对相关负责人处以100元罚款。十、重要、关键过程未经相关部门检查认可即进行隐蔽或进行下道工序施工的,对劳务项目生产经理处以300元/次罚款。十一、发生重大工程质量事故隐瞒不报、谎报或者拖延报告期限的,对劳务的质量工程师、工长处以500元罚款并对相关劳务队处以5000的处罚。十二、钢筋分项工程1、钢筋绑扎一次性验收,如出现品种、级别

6、、规格、数量、尺寸、纵向钢筋的排距、箍筋和拉筋的间距、锚固长度、搭接长度、接头设置等不符合设计要求和规范要求的罚20元/处。2、钢筋主筋跑位超出验收规范罚20元/根。3、柱、墙箍筋不水平且漏绑扎超出验收规范,垫块不到位的罚20元/处。4、预留洞口加筋按设计要求必须加到位,若达不到设计要求罚20元/处。5、结构楼板的板底筋在跨中采用绑扎搭接或焊接的,一经发现罚50元/处。十三、模板分项工程1、实测验收时实测数据造假对报验人员罚款100元。累计超过三次报验不合格的实测检查员责令退出现场,分包单位必须另行安排实测人员,并满足项目要求。2、涂刷模板隔离剂时,不得污染钢筋和混凝土接差处,如有污染罚50元

7、/处。 十四、混凝土子分部工程1、浇筑砼时标号浇筑错误对劳务队每次罚30005000元。2、因劳务不配合砼试块漏做,回弹、抽心费用由劳务队支付。若不合格由劳务队承担一切费用。3、蜂窝、麻面、漏振、漏筋、孔洞罚100元/处。4、浇筑过程中无劳务现场实测人员跟踪实测每次罚款1000元。5、浇筑混凝土前严禁乱踩上层钢筋,浇筑混凝土时应用铺板搭桥,如有乱踩现象严重罚5元/m2。6、浇筑混凝土后用薄膜覆盖保养、及洒水养护,若混凝土缺水、保养不到位罚500元/层。7、墙柱接头凿毛不到位处100元/处。8、拆模后未及时对完成面进行实测每层每周罚款1000元。 9、拆模后垂直度、平整度实测数据不满足(0-8m

8、m)每处罚款200元、实测数据12mm每处罚款500元 10、拆模后板厚、截面尺寸、门窗洞口尺寸实测数据不满足(-5mm,+8mm)每处罚款200元、实测数据-8mm或+10mm每处罚款500元11、拆模后顶板水平度实测数据不满足(0,15mm)每处罚款200元、实测数据+18mm每处罚款500元12、拆模后未及时按照项目要求修补、或修补人数不足每层每周罚款3000元。 十五、要求劳务队每栋主楼配备实测人员2人、品质管理员1人如配备不到为影响现场施工质量每周罚款2000元。现场实测人员及品质管理人员明细楼号姓名职务电话十六、 甲方、监理、项目管理人员遭到劳务人员辱骂、恐吓、殴打视情节予以2000-5000罚款,并责令其退场,情节特别严重的交由执法部门处理。本制度自即日起执行,奖励金额在宣布大会上以现金的形式直接发放到劳务及个人;罚款单由质量部下发到劳务及项目商务部,总工及质量总监其中一人签字后即为生效,在当月工程款中直接扣除。 石家庄贾村项目部2017年2月 淮安宏宇 中建二局THANKS !致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考可修改编辑

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
