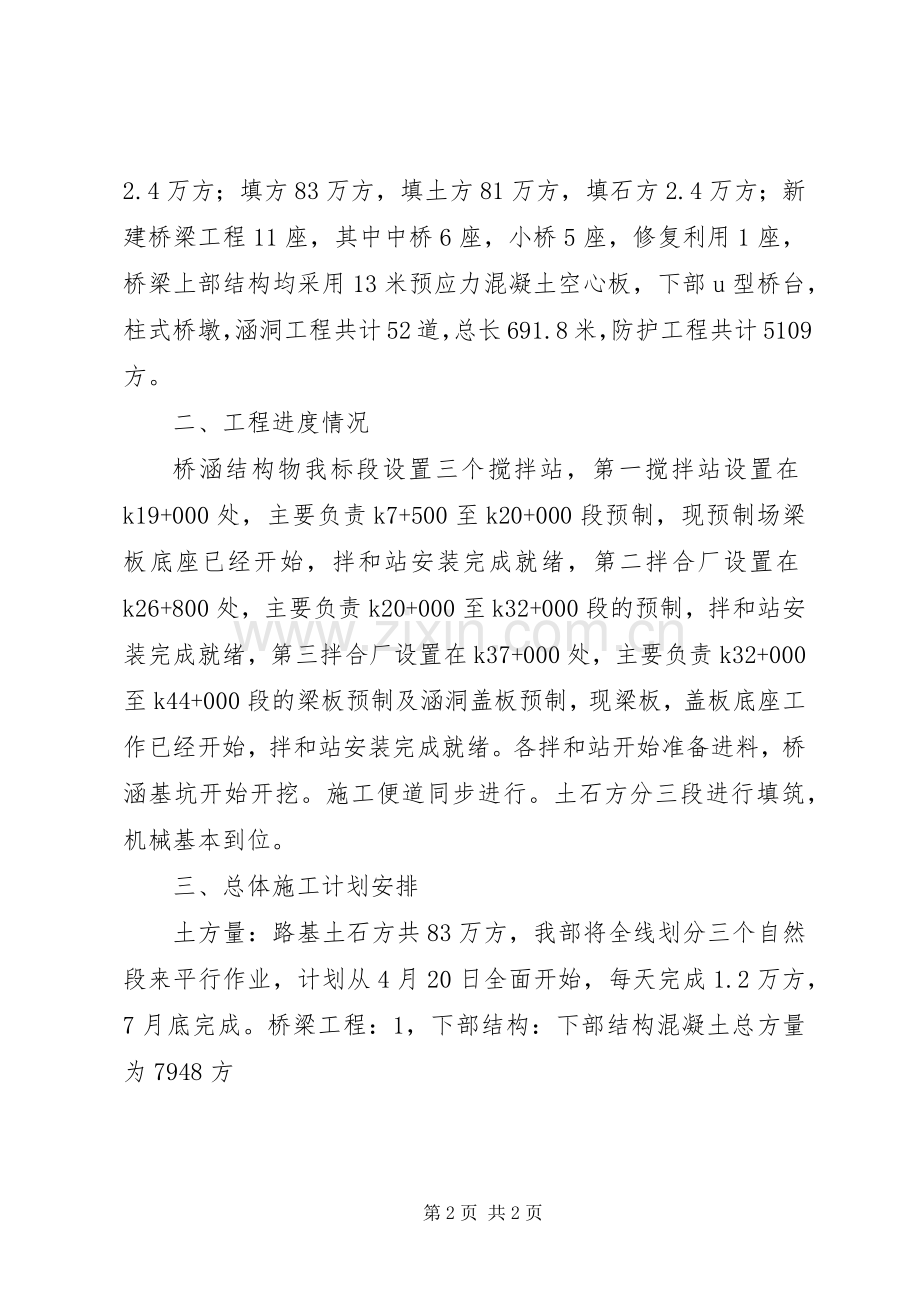

进度汇报及计划 瓜星高速公路瓜州至柳园段辅道工程 第二合同段 汇 报 材 料 山西远方路桥(集团)有限责任公司 2013年4月12日瓜柳辅道glfd2标汇报材料 各位领导、各位同仁大家好: 自三月初进场以来,我部积极组建瓜州至柳园辅道工程项目经理部,完成了项目部驻地建设,进行了路线复测和工程量复核,积极组建施工劳务队伍,并制定了以“抓进度、保质量、全面开展、重点突击、文明施工、安全作业”的方针,力争按期完成工程任务。施工机械及劳务人员已全部进场,前期准备工作就绪,施工条件满足施工要求。现将本标段工程情况,计划安排及存在的问题向各位领导做以下汇报,不足之处请批评指正。 一、工程概况 瓜州至柳园段辅道工程第二合同段起讫桩号为k7+500至k44+000,路线全长36.5公里,其中旧路利用5.1公里,全线路基土石方:挖方共计4.5万方,其中挖土方2.1万方,挖石方2.4万方;填方83万方,填土方81万方,填石方2.4万方;新建桥梁工程11座,其中中桥6座,小桥5座,修复利用1座,桥梁上部结构均采用13米预应力混凝土空心板,下部u型桥台,柱式桥墩,涵洞工程共计52道,总长691.8米,防护工程共计5109方。 二、工程进度情况 桥涵结构物我标段设置三个搅拌站,第一搅拌站设置在k19+000处,主要负责k7+500至k20+000段预制,现预制场梁板底座已经开始,拌和站安装完成就绪,第二拌合厂设置在k26+800处,主要负责k20+000至k32+000段的预制,拌和站安装完成就绪,第三拌合厂设置在k37+000处,主要负责k32+000至k44+000段的梁板预制及涵洞盖板预制,现梁板,盖板底座工作已经开始,拌和站安装完成就绪。各拌和站开始准备进料,桥涵基坑开始开挖。施工便道同步进行。土石方分三段进行填筑,机械基本到位。 三、总体施工计划安排 土方量:路基土石方共83万方,我部将全线划分三个自然段来平行作业,计划从4月20日全面开始,每天完成1.2万方,7月底完成。桥梁工程:1,下部结构:下部结构混凝土总方量为7948方 第2页 共2页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
